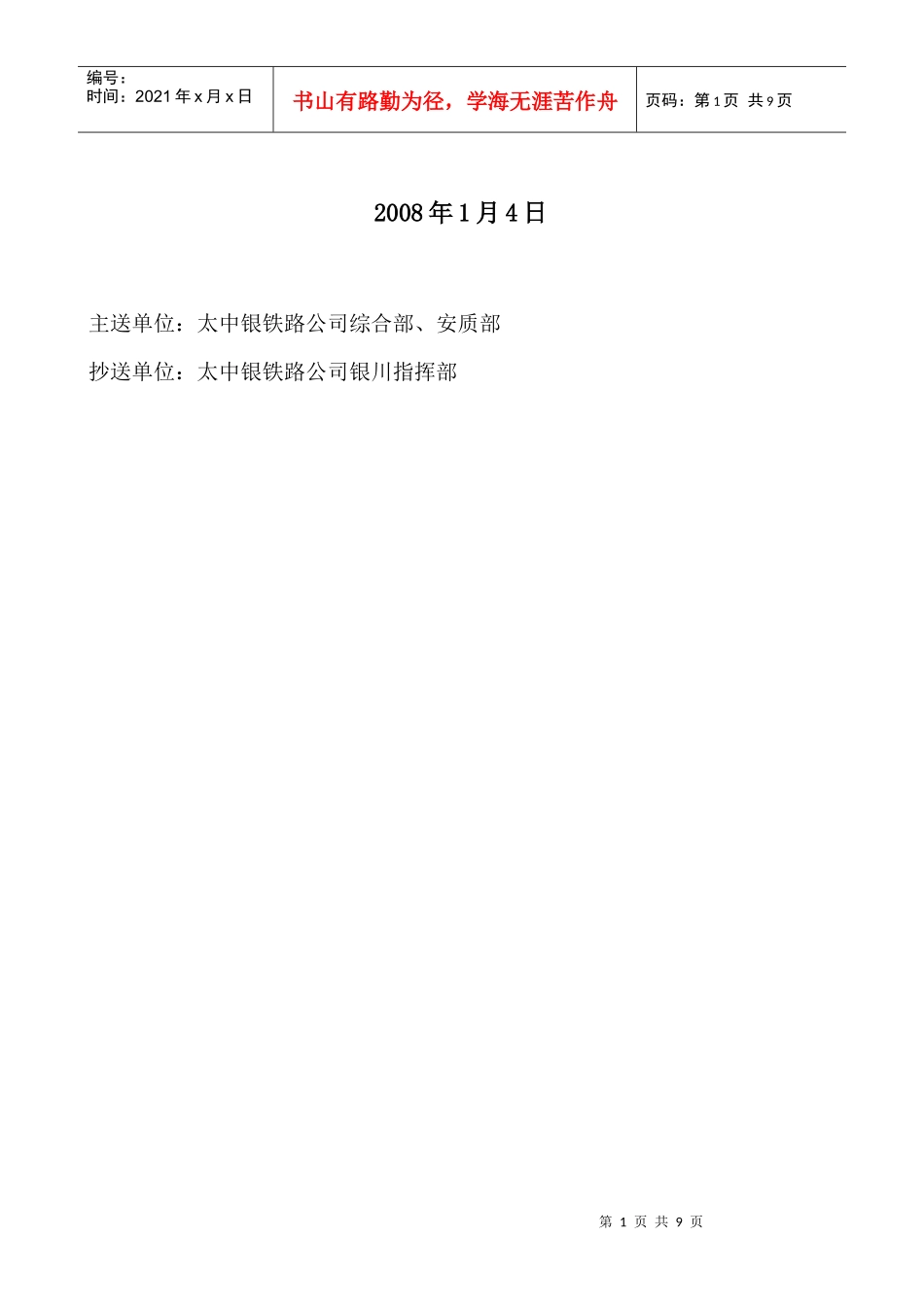

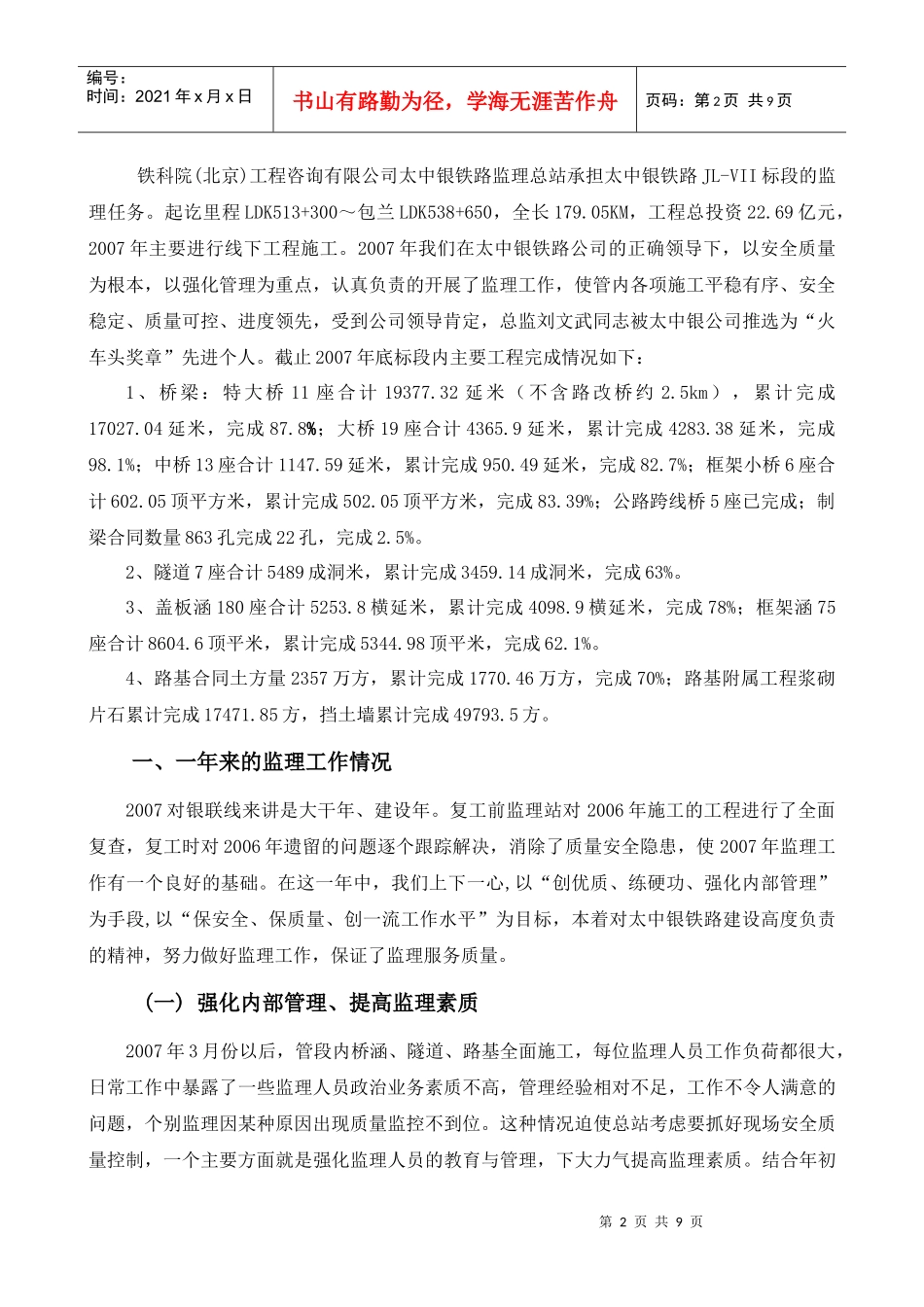

太中银铁路工程JL-VII标监理工作总结年度:2007年监理里程:LDK513+300~包兰K538+650总监理工程师:刘文武编制人:王志平监理单位:铁科院(北京)工程咨询有限公司太中银铁路监理总站第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页2008年1月4日主送单位:太中银铁路公司综合部、安质部抄送单位:太中银铁路公司银川指挥部第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页铁科院(北京)工程咨询有限公司太中银铁路监理总站承担太中银铁路JL-VII标段的监理任务
起讫里程LDK513+300~包兰LDK538+650,全长179
05KM,工程总投资22
69亿元,2007年主要进行线下工程施工
2007年我们在太中银铁路公司的正确领导下,以安全质量为根本,以强化管理为重点,认真负责的开展了监理工作,使管内各项施工平稳有序、安全稳定、质量可控、进度领先,受到公司领导肯定,总监刘文武同志被太中银公司推选为“火车头奖章”先进个人
截止2007年底标段内主要工程完成情况如下:1、桥梁:特大桥11座合计19377
32延米(不含路改桥约2
5km),累计完成17027
04延米,完成87
8%;大桥19座合计4365
9延米,累计完成4283
38延米,完成98
1%;中桥13座合计1147
59延米,累计完成950
49延米,完成82
7%;框架小桥6座合计602
05顶平方米,累计完成502
05顶平方米,完成83
39%;公路跨线桥5座已完成;制梁合同数量863孔完成22孔,完成2
2、隧道7座合计5489成洞米,累计完成3459
14成洞米,完成63%
3、盖板涵180座合计5253
8横延米,累计完成4098
9横延米,完成78%;框架涵75座合计8604
