第1页共87页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共87页一、总体概述(一)、编制依据1、太仓市南郊新城新城工业安置区横一路工程施工图纸及设计说明
2、太仓市南郊新城新城工业安置区横一路工程现场实际情况和道路管线布置断面图
3、市政工程有关施工及验收规范(二)、工程概况1、总述横二路是太仓市南郊新城区的一条东西向城市Ⅱ级次干道,西起纵二路,中间与纵一路相交
设计施工道路长713米
城市次干道二级标准,道路面层为水泥砼路面
工程内容包括道路、雨污排水工程
道路宽度16米,车行道为8米,人行道为2*4米
车行道采用双向横坡2%,道路中心向边缘排水
人行道横坡1
5%,向车行道边缘排水

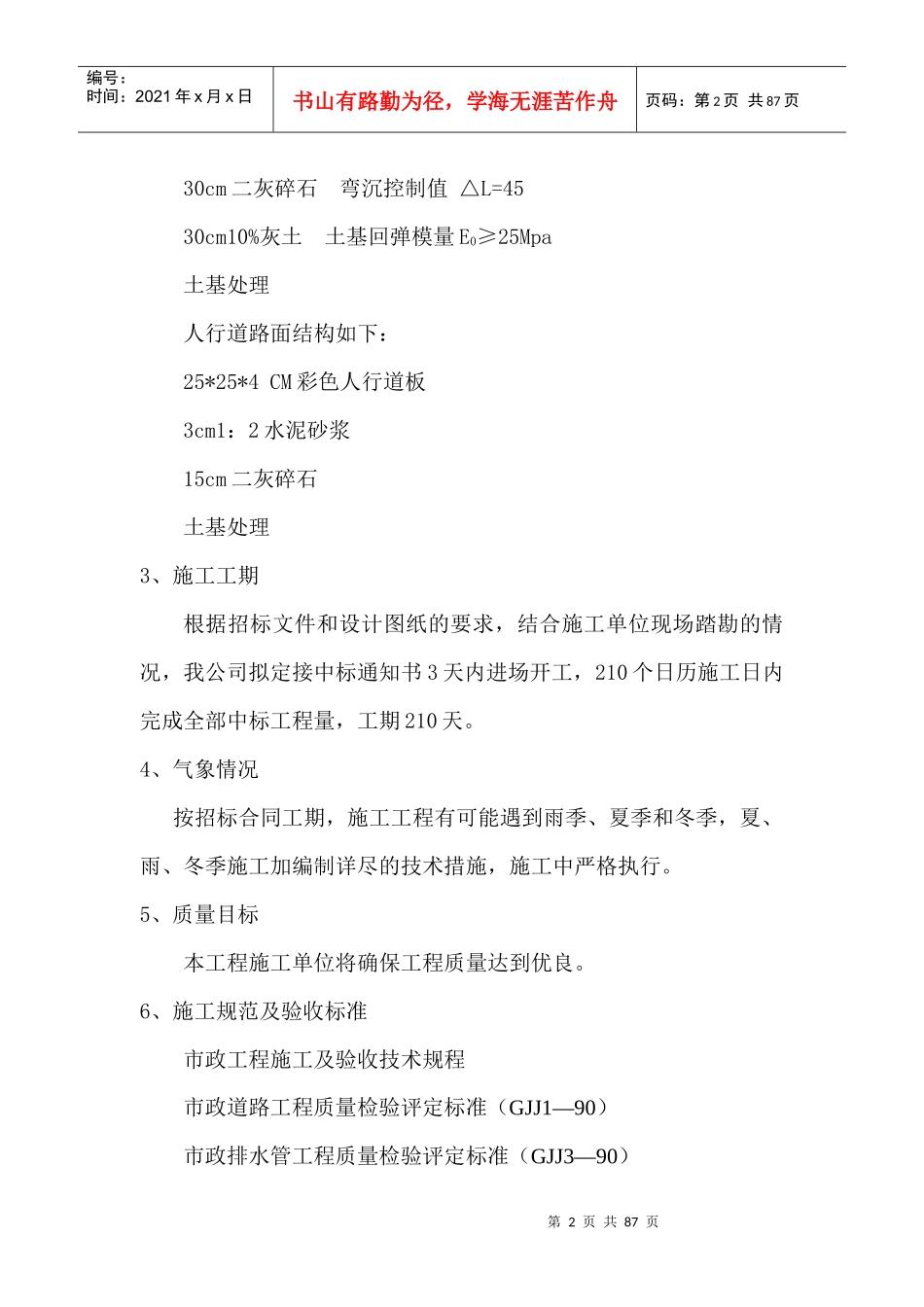

2、道路工程车行道路面结构如下:20CM4
5MPa水泥砼路面板第2页共87页第1页共87页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共87页30cm二灰碎石弯沉控制值△L=4530cm10%灰土土基回弹模量E0≥25Mpa土基处理人行道路面结构如下:25*25*4CM彩色人行道板3cm1:2水泥砂浆15cm二灰碎石土基处理3、施工工期根据招标文件和设计图纸的要求,结合施工单位现场踏勘的情况,我公司拟定接中标通知书3天内进场开工,210个日历施工日内完成全部中标工程量,工期210天

4、气象情况按招标合同工期,施工工程有可能遇到雨季、夏季和冬季,夏、雨、冬季施工加编制详尽的技术措施,施工中严格执行
