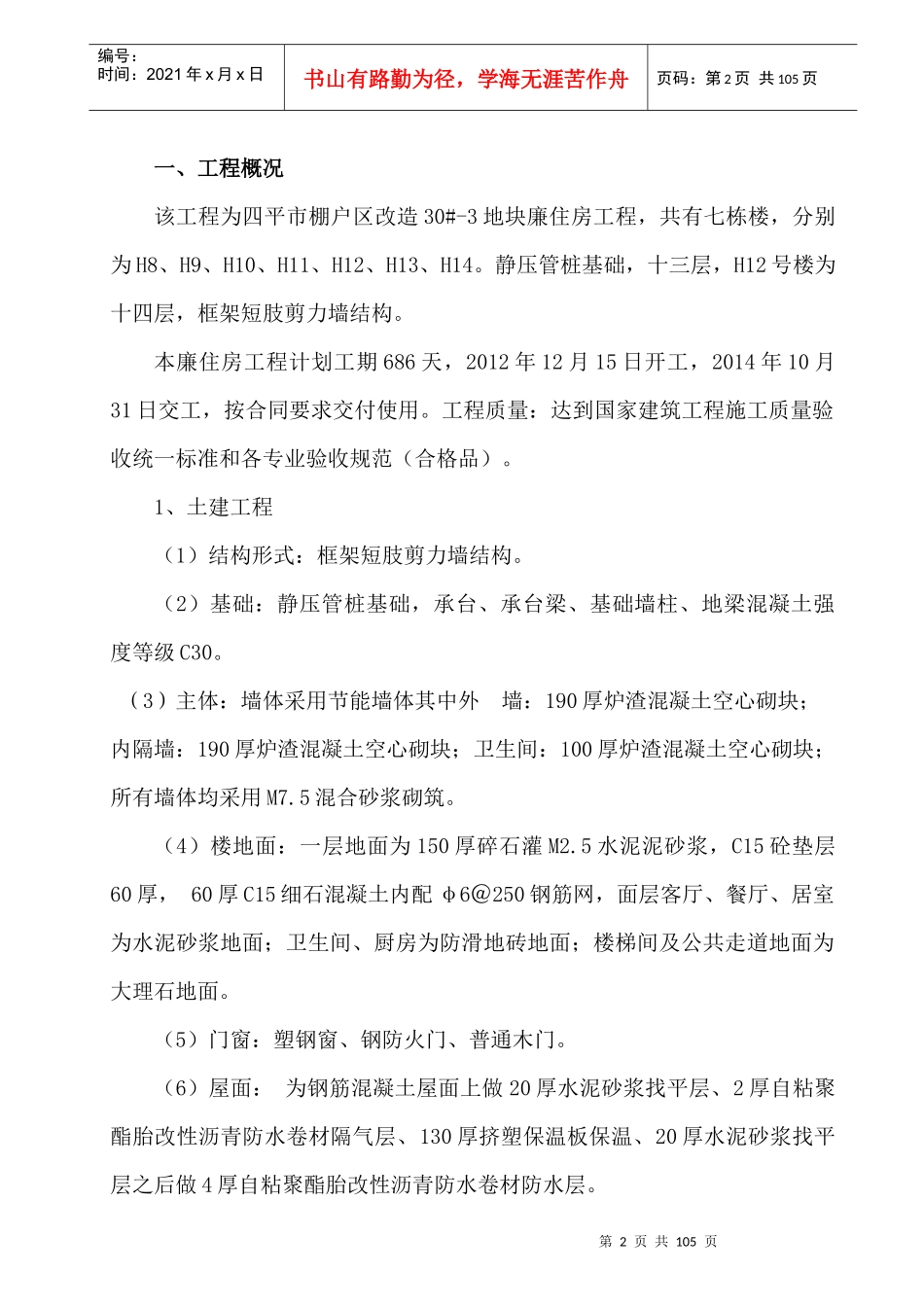

棚改30#-3地块二标段施工组织设计长春盛世达建筑工程有限公司2013年5月21日第1页共105页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共105页施工组织设计工程名称:四平市棚改30#-3地二标段施工单位:(签章)长春盛世达建筑工程有限公司四平分公司第一项目部技术负责人:项目经理:项目技术负责人:编制人:审核人:编制日期:2013年5月21日第2页共105页第1页共105页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共105页一、工程概况该工程为四平市棚户区改造30#-3地块廉住房工程,共有七栋楼,分别为H8、H9、H10、H11、H12、H13、H14
静压管桩基础,十三层,H12号楼为十四层,框架短肢剪力墙结构
本廉住房工程计划工期686天,2012年12月15日开工,2014年10月31日交工,按合同要求交付使用
工程质量:达到国家建筑工程施工质量验收统一标准和各专业验收规范(合格品)
1、土建工程(1)结构形式:框架短肢剪力墙结构
(2)基础:静压管桩基础,承台、承台梁、基础墙柱、地梁混凝土强度等级C30
(3)主体:墙体采用节能墙体其中外墙:190厚炉渣混凝土空心砌块;内隔墙:190厚炉渣混凝土空心砌块;卫生间:100厚炉渣混凝土空心砌块;所有墙体均采用M7
5混合砂浆砌筑
(4)楼地面:一层地面为150厚碎石灌M2
5水泥泥砂浆,C15砼垫层60厚,60厚C15细石混凝土内配φ6@250钢筋网,面层客厅、餐厅、居室为水泥砂浆地面;卫生间、厨房为防滑地砖地面;楼梯间及公共走道地面为大理石地面
(5)门窗:塑钢窗、钢防火门、普通木门
(6)屋面:为钢筋混凝土屋面上做20厚水泥砂浆找平层、2厚自粘聚酯胎改性沥青防水卷材隔气层、130厚挤塑保温板保温、20厚水泥砂浆找平层之后做4厚自粘聚酯胎改性沥青防水卷材防
