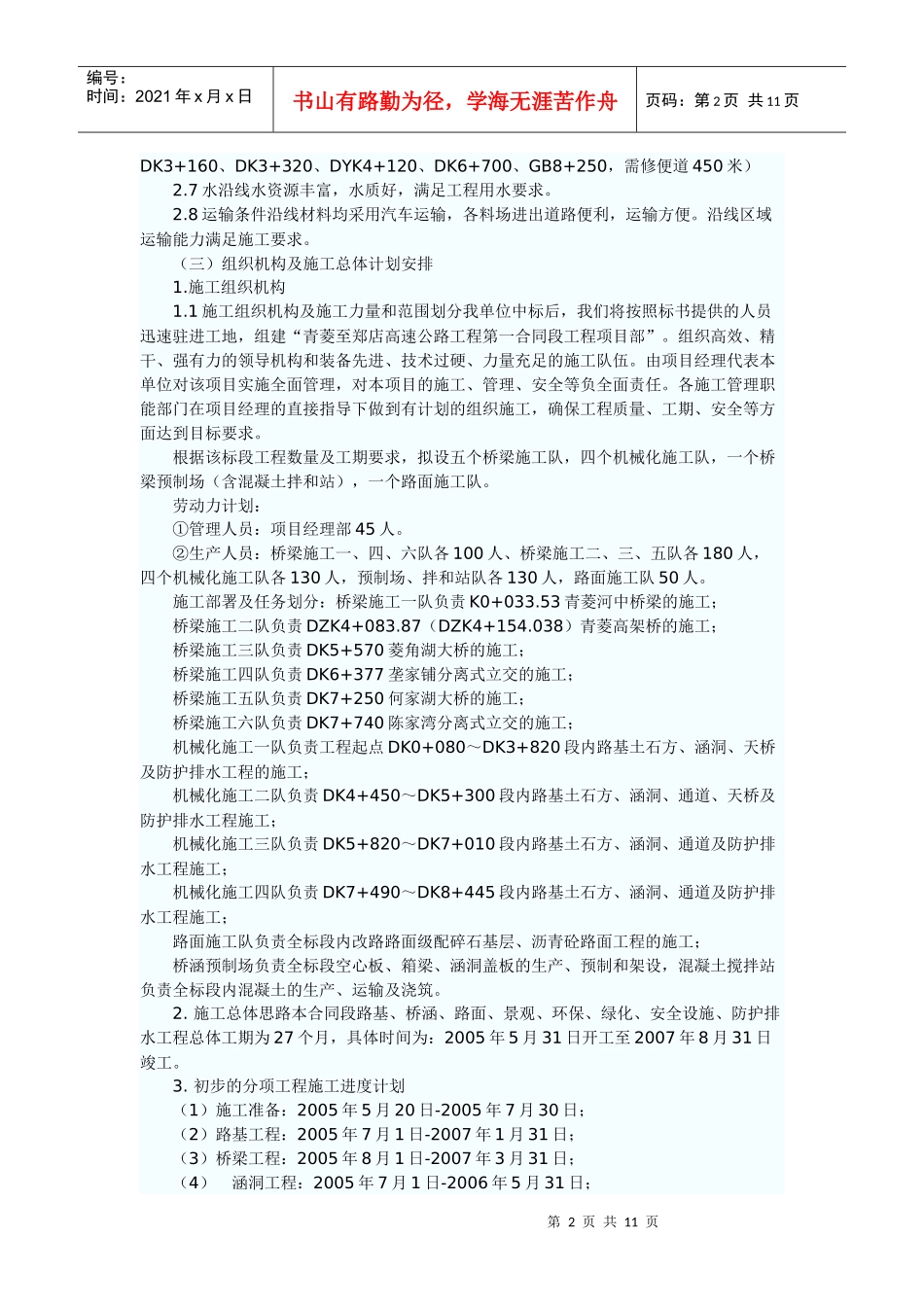

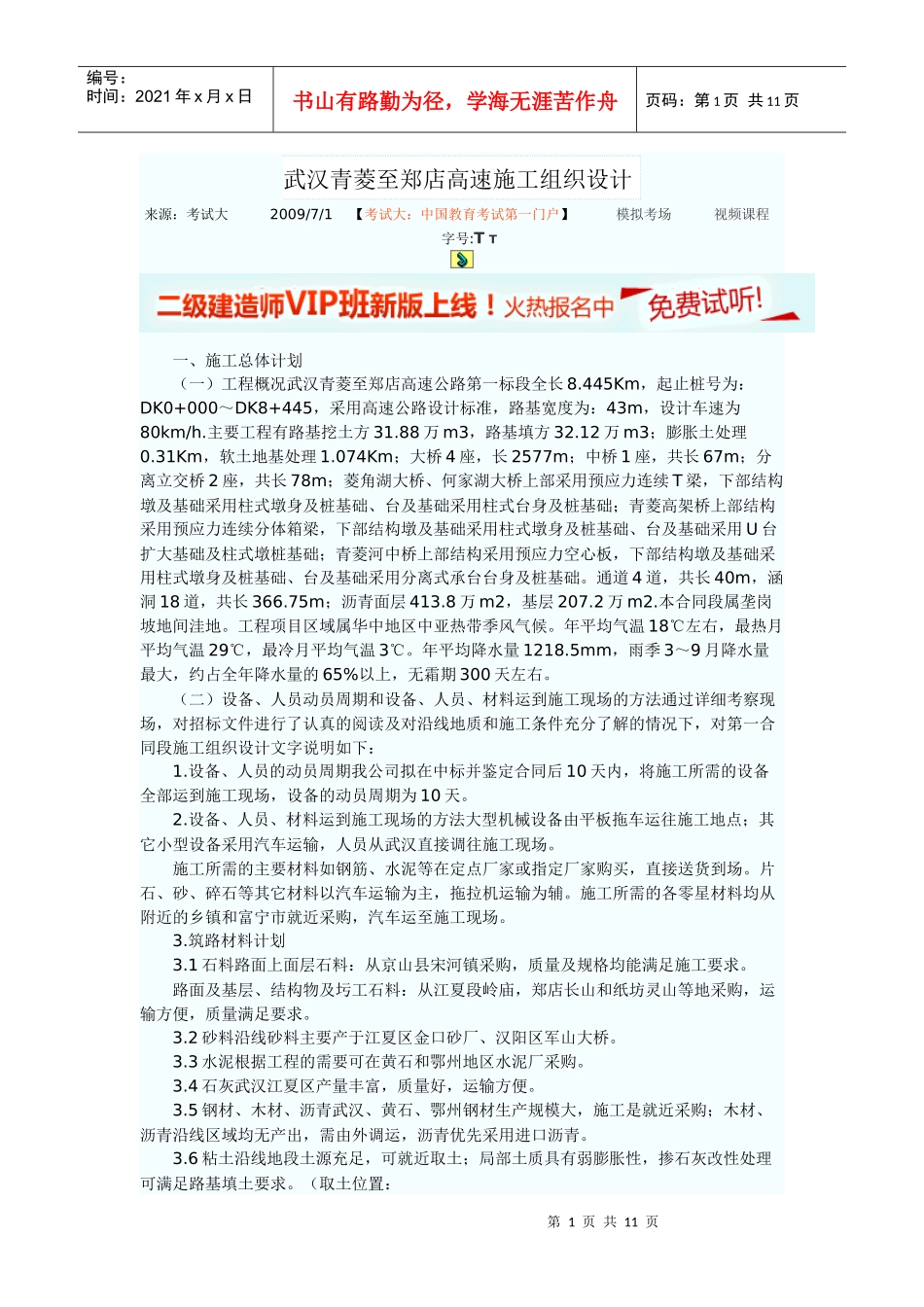

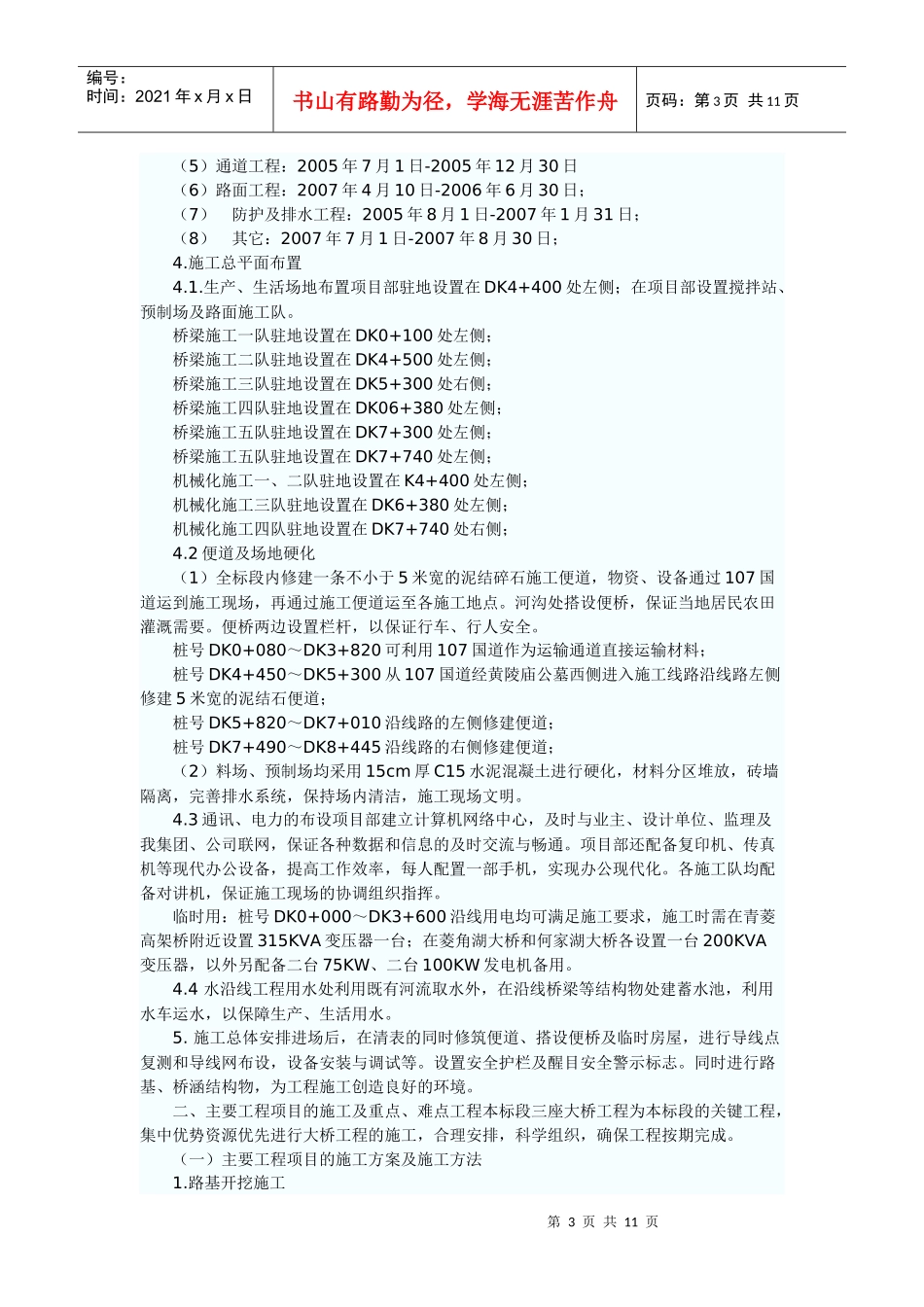

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页武汉青菱至郑店高速施工组织设计来源:考试大2009/7/1【考试大:中国教育考试第一门户】模拟考场视频课程字号:TT一、施工总体计划(一)工程概况武汉青菱至郑店高速公路第一标段全长8
445Km,起止桩号为:DK0+000~DK8+445,采用高速公路设计标准,路基宽度为:43m,设计车速为80km/h
主要工程有路基挖土方31
88万m3,路基填方32
12万m3;膨胀土处理0
31Km,软土地基处理1
074Km;大桥4座,长2577m;中桥1座,共长67m;分离立交桥2座,共长78m;菱角湖大桥、何家湖大桥上部采用预应力连续T梁,下部结构墩及基础采用柱式墩身及桩基础、台及基础采用柱式台身及桩基础;青菱高架桥上部结构采用预应力连续分体箱梁,下部结构墩及基础采用柱式墩身及桩基础、台及基础采用U台扩大基础及柱式墩桩基础;青菱河中桥上部结构采用预应力空心板,下部结构墩及基础采用柱式墩身及桩基础、台及基础采用分离式承台台身及桩基础
通道4道,共长40m,涵洞18道,共长366
75m;沥青面层413
8万m2,基层207
本合同段属垄岗坡地间洼地
工程项目区域属华中地区中亚热带季风气候
年平均气温18℃左右,最热月平均气温29℃,最冷月平均气温3℃
年平均降水量1218
5mm,雨季3~9月降水量最大,约占全年降水量的65%以上,无霜期300天左右
(二)设备、人员动员周期和设备、人员、材料运到施工现场的方法通过详细考察现场,对招标文件进行了认真的阅读及对沿线地质和施工条件充分了解的情况下,对第一合同段施工组织设计文字说明如下:1
设备、人员的动员周期我公司拟在中标并鉴定合同后10天内,将施工所需的设备全部运到施工现场,设备的动员周期为10天
设备、人员、材料运到施工现场
