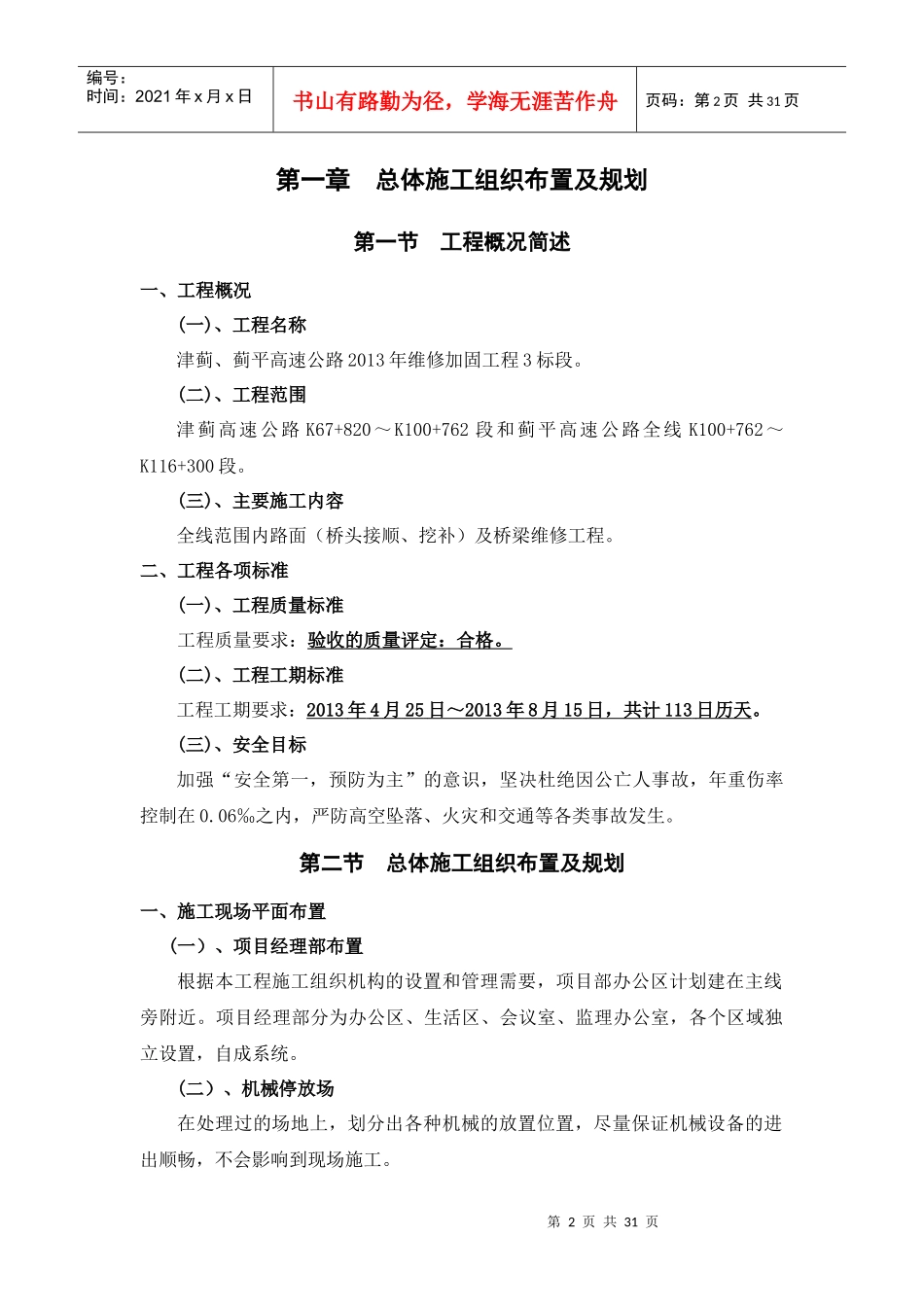

第1页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共31页津蓟、蓟平高速公路2013年维修加固工程3标段施工组织设计第2页共31页第1页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共31页第一章总体施工组织布置及规划第一节工程概况简述一、工程概况(一)、工程名称津蓟、蓟平高速公路2013年维修加固工程3标段
(二)、工程范围津蓟高速公路K67+820~K100+762段和蓟平高速公路全线K100+762~K116+300段
(三)、主要施工内容全线范围内路面(桥头接顺、挖补)及桥梁维修工程
二、工程各项标准(一)、工程质量标准工程质量要求:验收的质量评定:合格
(二)、工程工期标准工程工期要求:2013年4月25日~2013年8月15日,共计113日历天
(三)、安全目标加强“安全第一,预防为主”的意识,坚决杜绝因公亡人事故,年重伤率控制在0
06‰之内,严防高空坠落、火灾和交通等各类事故发生
第二节总体施工组织布置及规划一、施工现场平面布置(一)、项目经理部布置根据本工程施工组织机构的设置和管理需要,项目部办公区计划建在主线旁附近
项目经理部分为办公区、生活区、会议室、监理办公室,各个区域独立设置,自成系统
(二)、机械停放场在处理过的场地上,划分出各种机械的放置位置,尽量保证机械设备的进出顺畅,不会影响到现场施工
第3页共31页第2页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共31页(三)、材料存放场在材料存放区内划分出待检区、合格区、不合格区,每个区内砌筑50cm高的材料存放平台及防雨罩棚
二、设备、人员、材料进场计划(一)、设备进场计划各种施工机械设备,由我公司统一调配、管理,按施工要求及时采用大型平板车运到施工现场,保证进场后机械状态良好

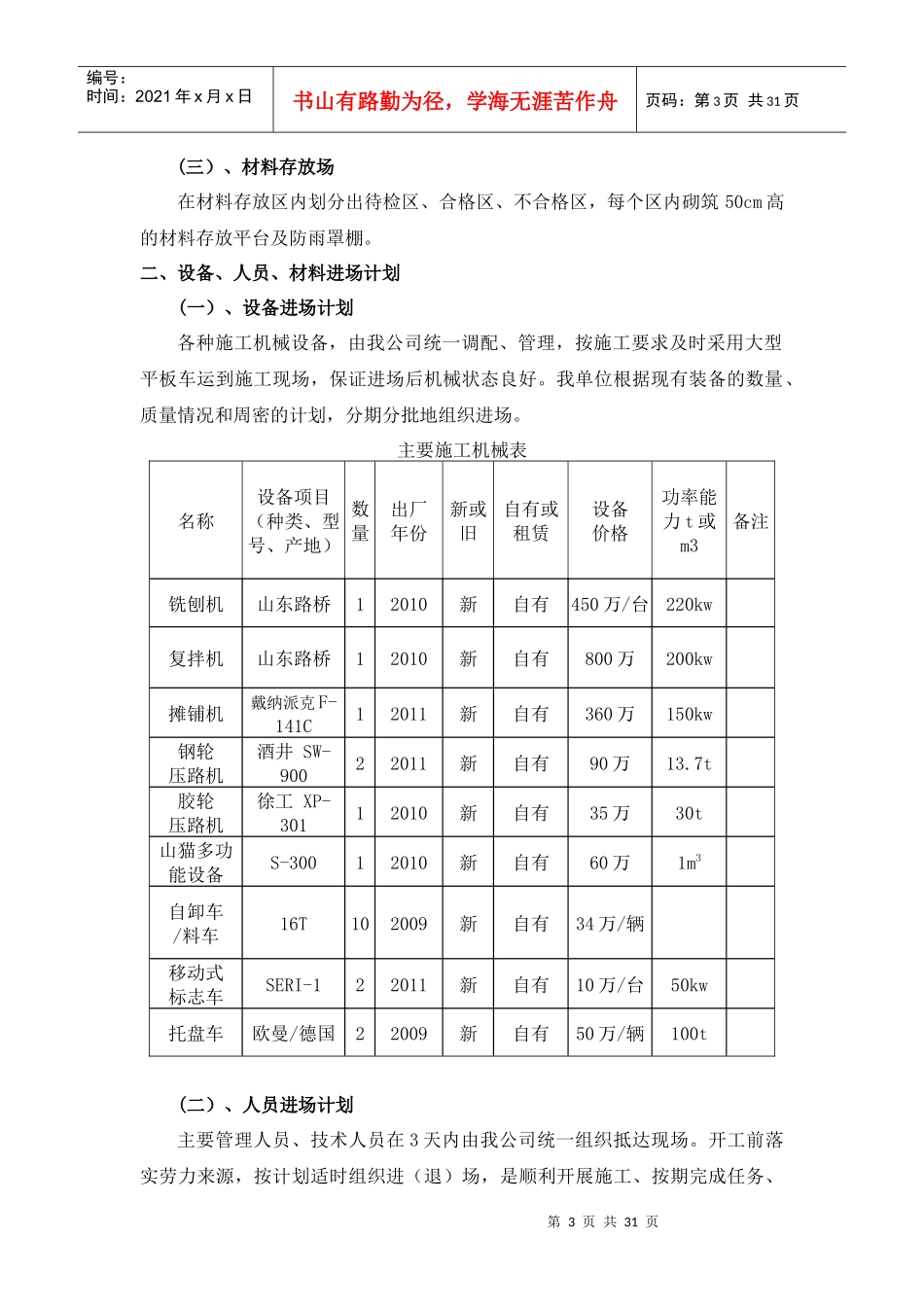

我单位根据现有装
