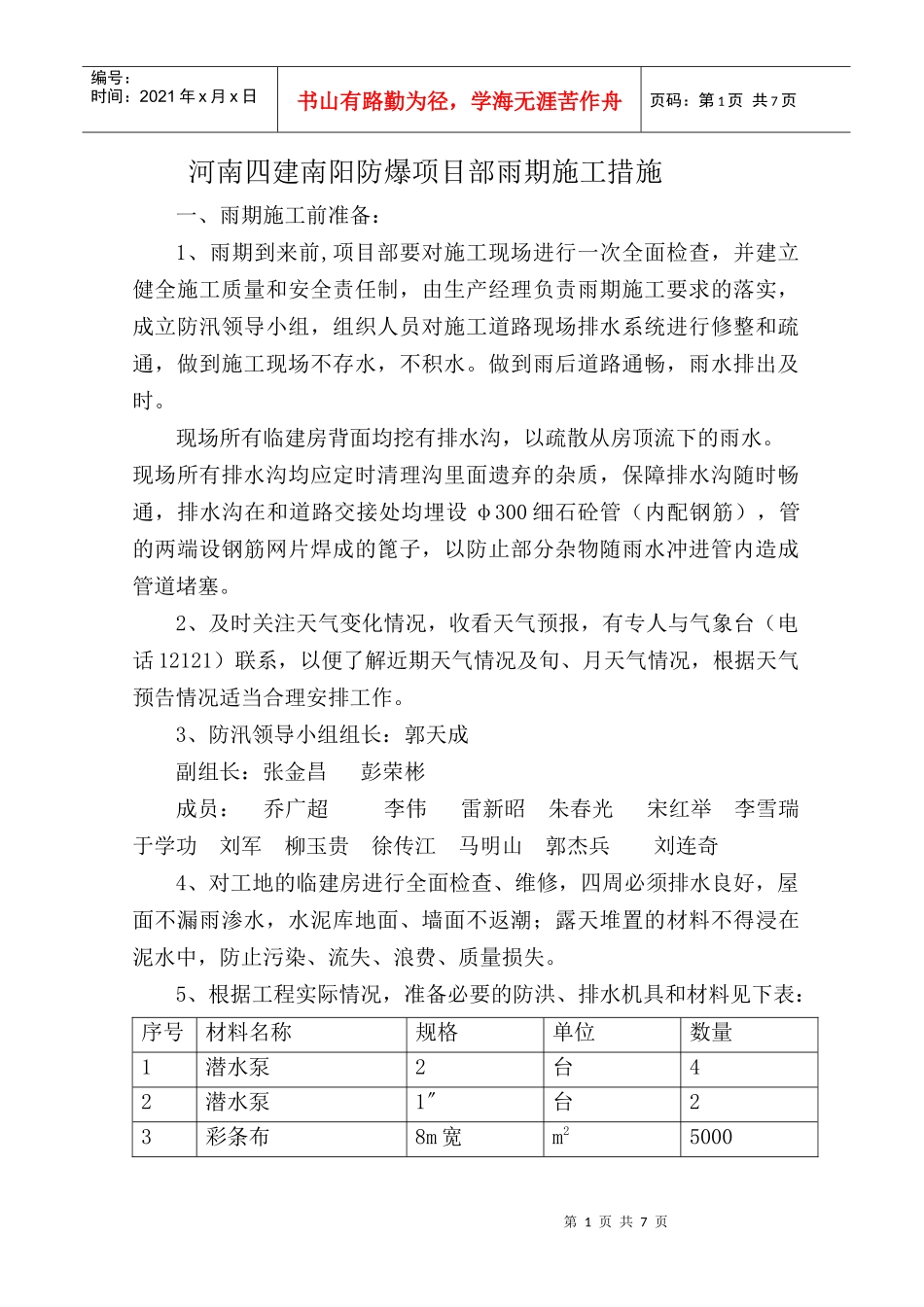

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页河南四建南阳防爆项目部雨期施工措施一、雨期施工前准备:1、雨期到来前,项目部要对施工现场进行一次全面检查,并建立健全施工质量和安全责任制,由生产经理负责雨期施工要求的落实,成立防汛领导小组,组织人员对施工道路现场排水系统进行修整和疏通,做到施工现场不存水,不积水
做到雨后道路通畅,雨水排出及时
现场所有临建房背面均挖有排水沟,以疏散从房顶流下的雨水
现场所有排水沟均应定时清理沟里面遗弃的杂质,保障排水沟随时畅通,排水沟在和道路交接处均埋设φ300细石砼管(内配钢筋),管的两端设钢筋网片焊成的篦子,以防止部分杂物随雨水冲进管内造成管道堵塞
2、及时关注天气变化情况,收看天气预报,有专人与气象台(电话12121)联系,以便了解近期天气情况及旬、月天气情况,根据天气预告情况适当合理安排工作
3、防汛领导小组组长:郭天成副组长:张金昌彭荣彬成员:乔广超李伟雷新昭朱春光宋红举李雪瑞于学功刘军柳玉贵徐传江马明山郭杰兵刘连奇4、对工地的临建房进行全面检查、维修,四周必须排水良好,屋面不漏雨渗水,水泥库地面、墙面不返潮;露天堆置的材料不得浸在泥水中,防止污染、流失、浪费、质量损失
5、根据工程实际情况,准备必要的防洪、排水机具和材料见下表:序号材料名称规格单位数量1潜水泵2台42潜水泵1〞台23彩条布8m宽m25000第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页4雨衣套805胶鞋双806麻袋条8007应急灯台46、随时注意天气预报,做好防雨排涝准备
发现问题要及时解决,并作好记录
二、技术措施:1、土方工程①、雨期开挖基坑(槽)或管沟时,要注意边坡稳定,必要时可适当放缓边坡坡度或设置支撑
雨期开挖基坑(槽)或管沟时应预留20cm土层人工清理
