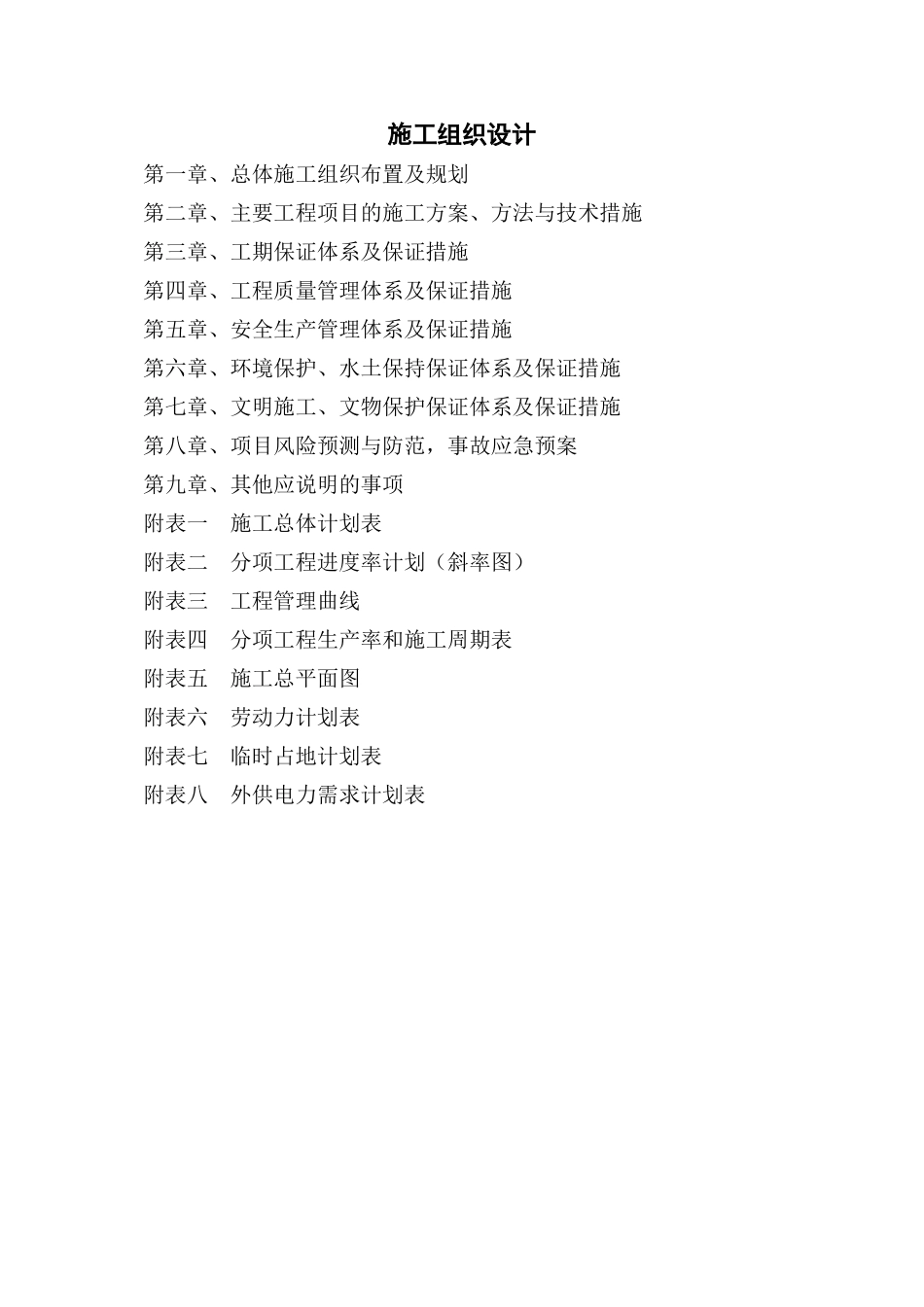

施工组织设计第一章、总体施工组织布置及规划第二章、主要工程项目的施工方案、方法与技术措施第三章、工期保证体系及保证措施第四章、工程质量管理体系及保证措施第五章、安全生产管理体系及保证措施第六章、环境保护、水土保持保证体系及保证措施第七章、文明施工、文物保护保证体系及保证措施第八章、项目风险预测与防范,事故应急预案第九章、其他应说明的事项附表一施工总体计划表附表二分项工程进度率计划(斜率图)附表三工程管理曲线附表四分项工程生产率和施工周期表附表五施工总平面图附表六劳动力计划表附表七临时占地计划表附表八外供电力需求计划表第一章、总体施工组织布置及规划一、工程总体概述1、项目概况:淮徐高速宿迁西互通至S250连接线绿化景观工程南起淮徐高速宿迁西互通,北起至S250;对淮徐高速宿迁西出口四块岛头绿地进行景观提升,同时对S250连接线全线11
3千米两侧各设置15米宽绿化带,绿化景观面积33
2、招标范围及内容:本次招标内容为淮徐高速宿迁西互通至S250连接线绿化景观工程一标段,预算约2500万元;范围为对淮徐高速宿迁西出口四块岛头绿地进行景观提升,同时对淮徐高速宿迁西互通至古城路以北约100米处(桩号为:K0+000至K3+892
9千米两侧各设置15米宽绿化带,绿化景观面积共约12
3万平方米;具体内容为:土方精整、苗木栽植、硬质景观(含雨污水工程)、电气、给排水工程(具体详见施工图纸及工程量清单)以及为完成上述工程而必须拆除、恢复、临时工程和养护期内对工程缺陷实施处理的维护工程等
3、预计工期:150日历天;养护期:24个月
4、质量要求:竣工验收的质量评定:合格

二、总体施工组织布置1、施工组织机构1)针对该项工程特点和招标文件的要求,公司选派具有施工组织能力和经验,工作责任心强,专业业务素质精的一批公司骨干力量组成强有力的驻地项目经理部

按照项目法和
