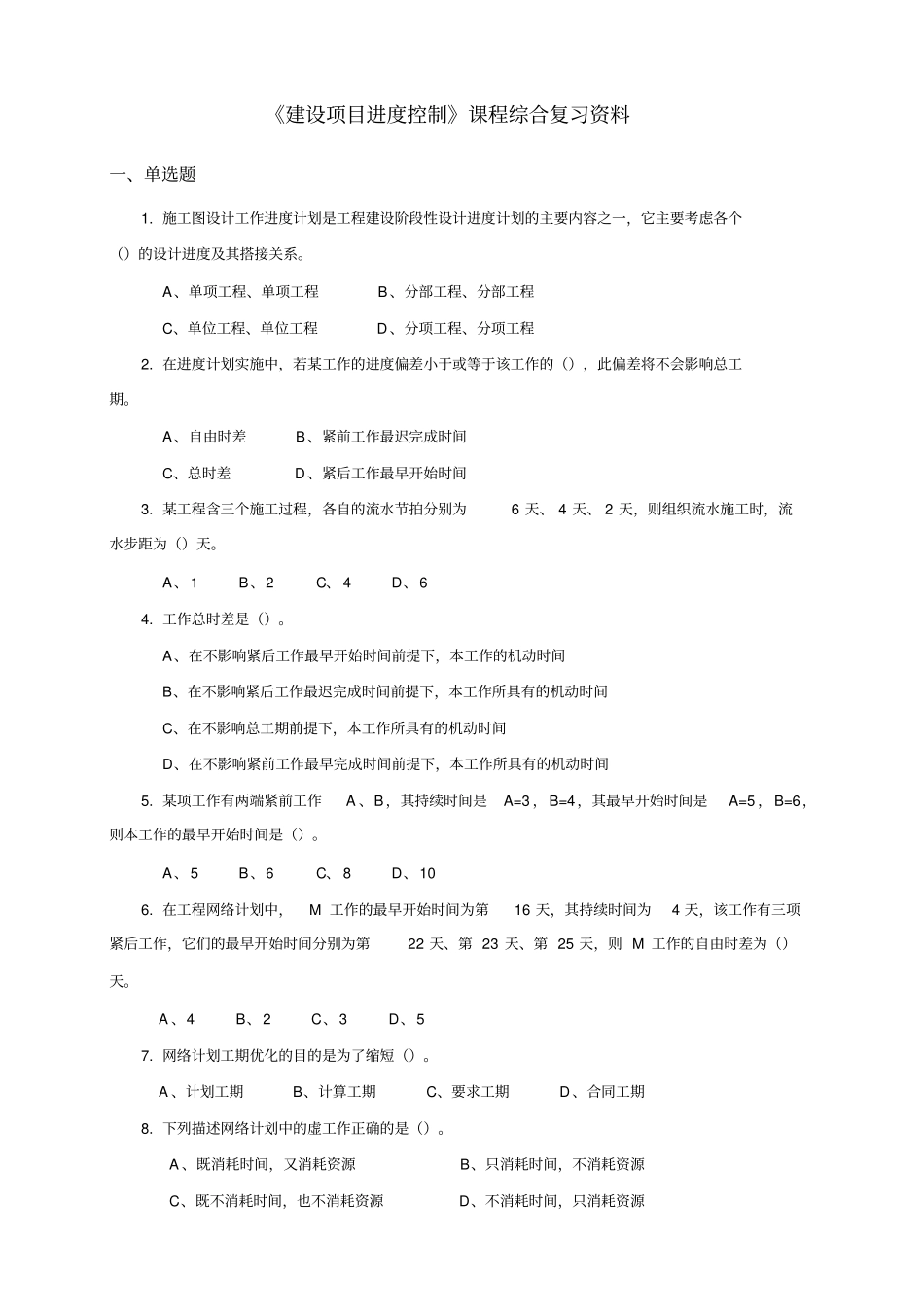

《建设项目进度控制》课程综合复习资料一、单选题1
施工图设计工作进度计划是工程建设阶段性设计进度计划的主要内容之一,它主要考虑各个()的设计进度及其搭接关系
A、单项工程、单项工程B、分部工程、分部工程C、单位工程、单位工程D、分项工程、分项工程2
在进度计划实施中,若某工作的进度偏差小于或等于该工作的(),此偏差将不会影响总工期
A、自由时差B、紧前工作最迟完成时间C、总时差D、紧后工作最早开始时间3
某工程含三个施工过程,各自的流水节拍分别为6天、4天、2天,则组织流水施工时,流水步距为()天
A、1B、2C、4D、64
工作总时差是()

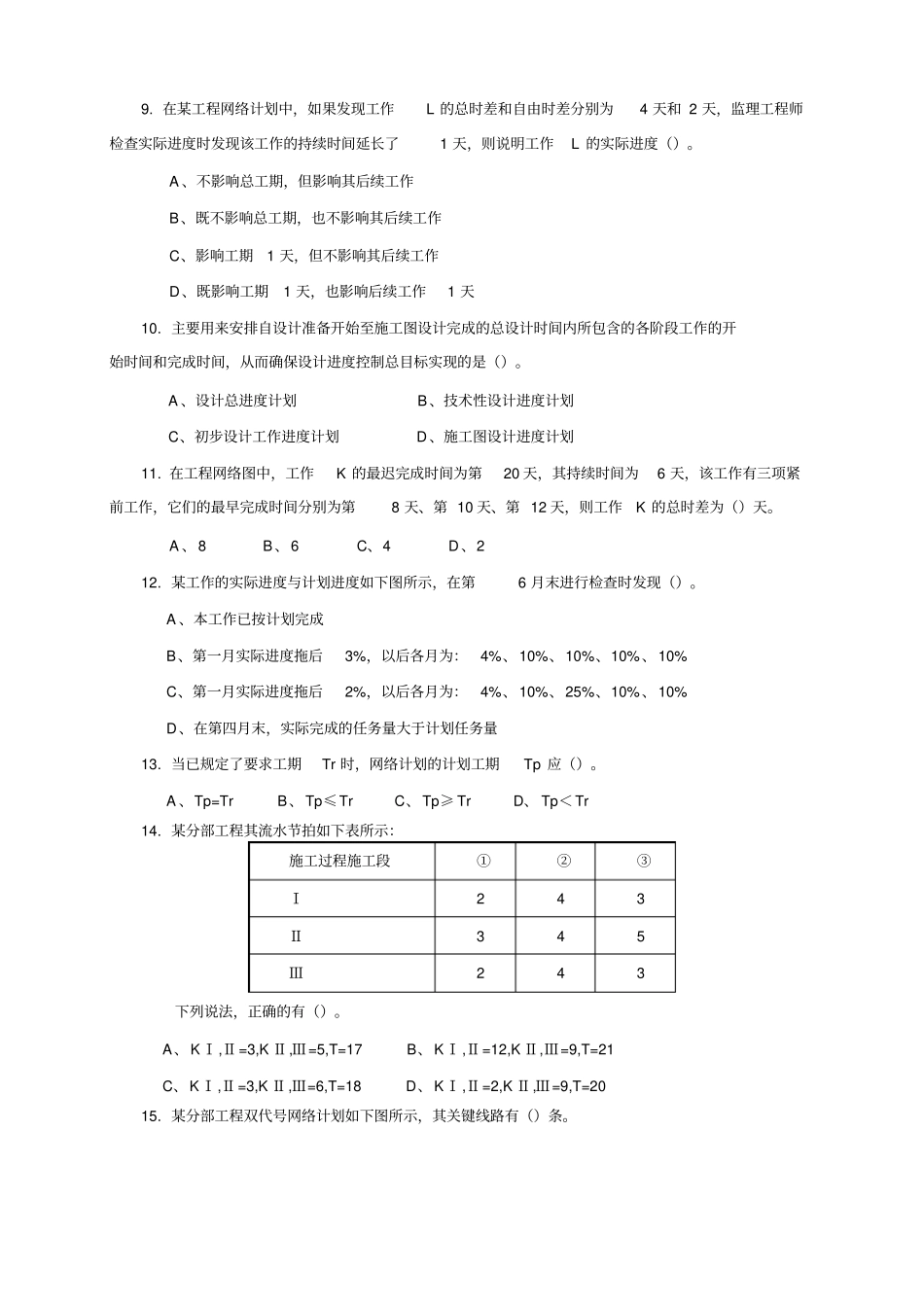

A、在不影响紧后工作最早开始时间前提下,本工作的机动时间B、在不影响紧后工作最迟完成时间前提下,本工作所具有的机动时间C、在不影响总工期前提下,本工作所具有的机动时间D、在不影响紧前工作最早完成时间前提下,本工作所具有的机动时间5
某项工作有两端紧前工作A、B,其持续时间是A=3,B=4,其最早开始时间是A=5,B=6,则本工作的最早开始时间是()
A、5B、6C、8D、106
在工程网络计划中,M工作的最早开始时间为第16天,其持续时间为4天,该工作有三项紧后工作,它们的最早开始时间分别为第22天、第23天、第25天,则M工作的自由时差为()天
A、4B、2C、3D、57
网络计划工期优化的目的是为了缩短()

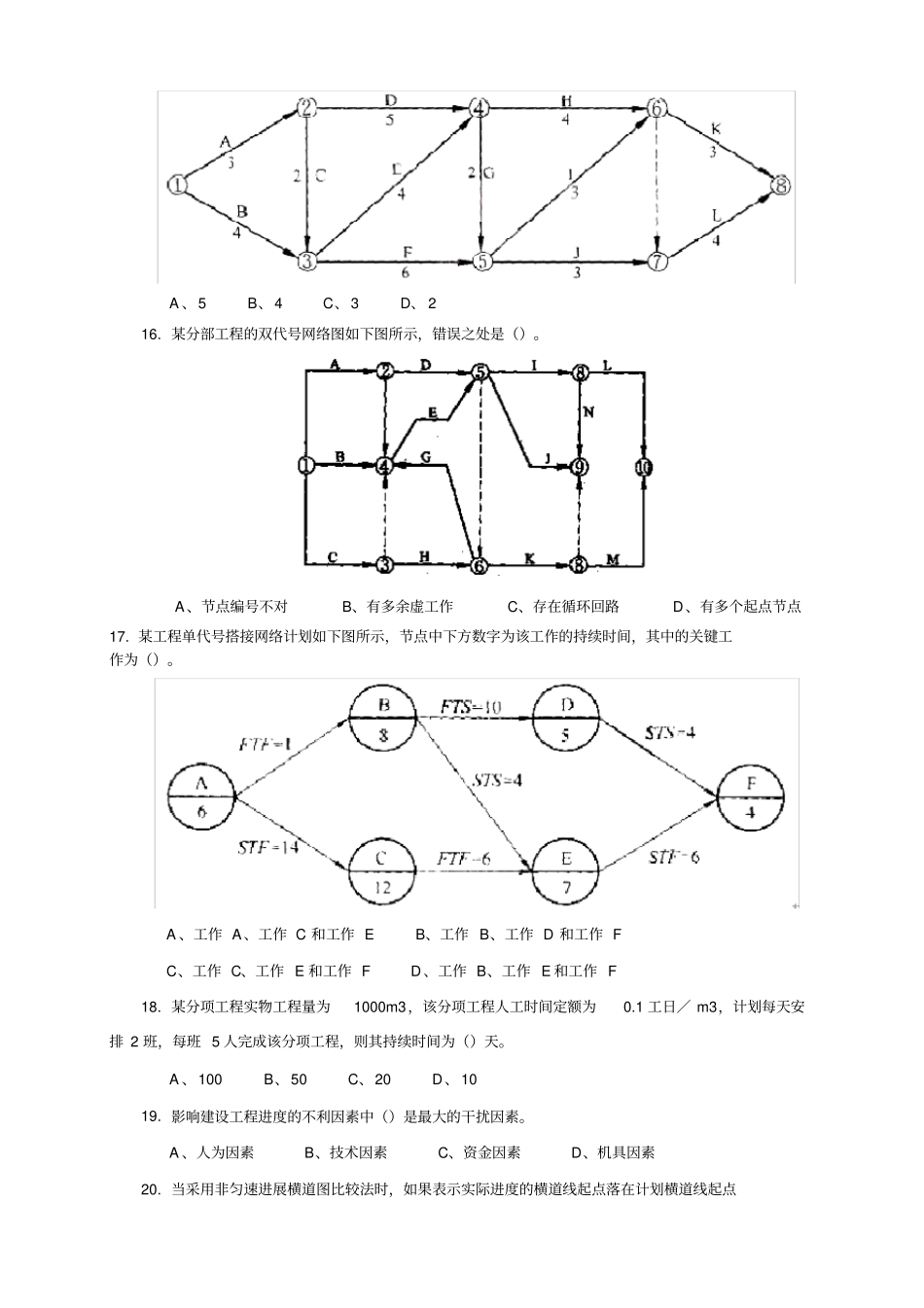

A、计划工期B、计算工期C、要求工期D、合同工期8
下列描述网络计划中的虚工作正确的是()
A、既消耗时间,又消耗资源B、只消耗时间,不消耗资源C、既不消耗时间,也不消耗资源D、不消耗时间,只消耗资源9
在某工程网络计划中,如果发现工作L的总时差和自由时差分别为4天和2天,监理工程师检查实际进度时发现该工作的持续时间延长了1天,则说明工作L的实际进度()
A、不影响总工期,但影响其后续工作B、既不影响总工期,也不影响其后续工作
