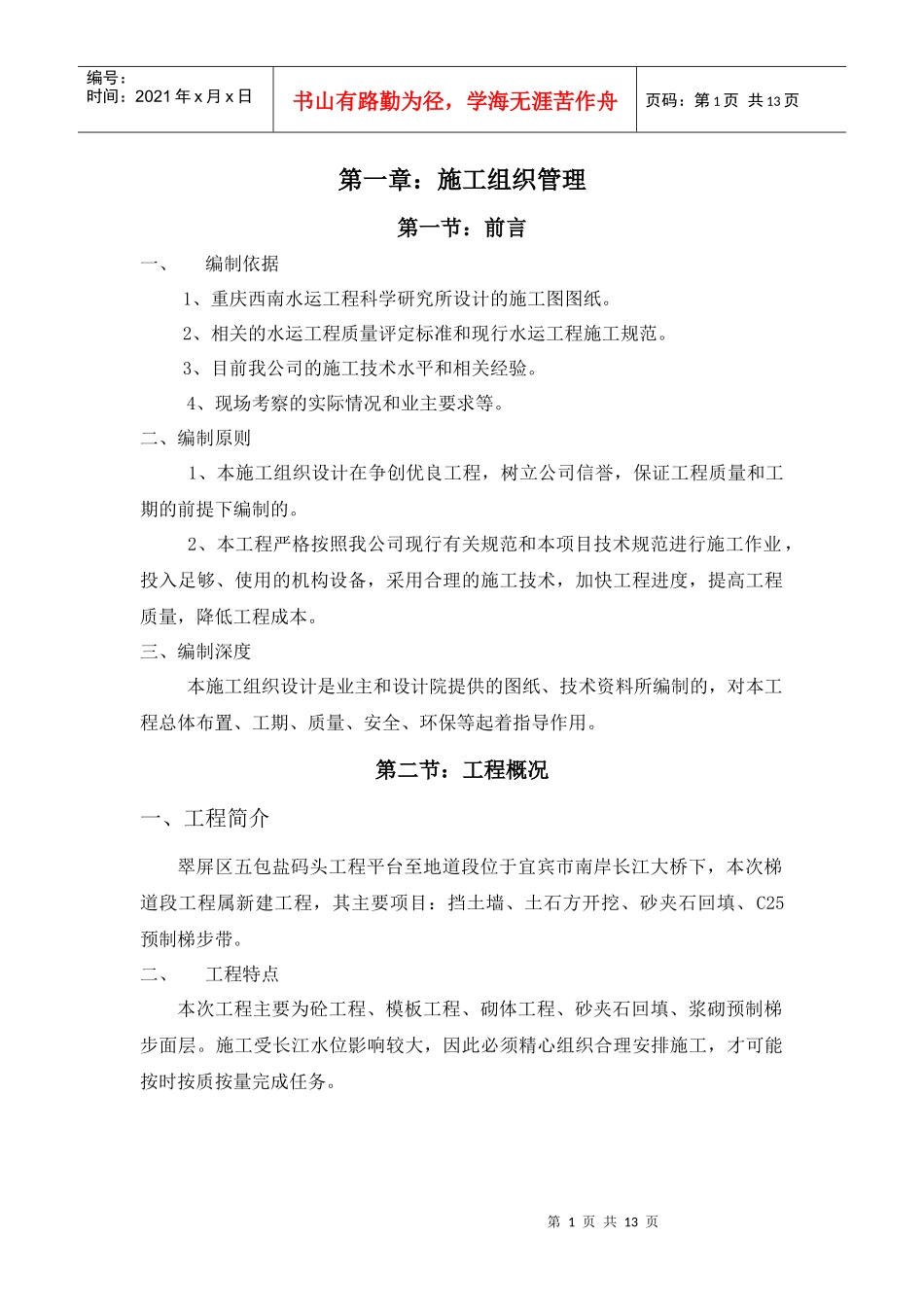

第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页第一章:施工组织管理第一节:前言一、编制依据1、重庆西南水运工程科学研究所设计的施工图图纸
2、相关的水运工程质量评定标准和现行水运工程施工规范

3、目前我公司的施工技术水平和相关经验
4、现场考察的实际情况和业主要求等
二、编制原则1、本施工组织设计在争创优良工程,树立公司信誉,保证工程质量和工期的前提下编制的
2、本工程严格按照我公司现行有关规范和本项目技术规范进行施工作业,投入足够、使用的机构设备,采用合理的施工技术,加快工程进度,提高工程质量,降低工程成本
三、编制深度本施工组织设计是业主和设计院提供的图纸、技术资料所编制的,对本工程总体布置、工期、质量、安全、环保等起着指导作用
第二节:工程概况一、工程简介翠屏区五包盐码头工程平台至地道段位于宜宾市南岸长江大桥下,本次梯道段工程属新建工程,其主要项目:挡土墙、土石方开挖、砂夹石回填、C25预制梯步带
二、工程特点本次工程主要为砼工程、模板工程、砌体工程、砂夹石回填、浆砌预制梯步面层
施工受长江水位影响较大,因此必须精心组织合理安排施工,才可能按时按质按量完成任务

第2页共13页第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共13页第二章:施工进度计划及保证措施第一节:施工进度计划本工程计划在开工之日起按一下工期计划安排:1、基础土石方开挖(15天);2、模板工程(10天):3、挡土墙(20天);4、预制梯步(14天);5、砂夹石回填(1天);6、浆砌预制梯步面层(15天);第二节:保证措施一、施工组织机构框图项目经理→技术负责人→施工员→安全员→质量员→材料员→造价员→作业班组二、本工程项目部主要施工管理人员附表三、项目部主要成员职责1、项目经理1)项目经理是施工企业法人代表的代理人
