宁波经济技术开发区二十冶金建设有限公司大唐淮北发电有限公司生产综合楼工程施工组织设计NingboEFDZTwentiethMetallurgicalConstructionCorp-china第一部分编制说明第一章编制说明本《施工组织设计》是指导大唐淮北发电有限责任公司生产综合楼工程施工的纲领性文件
编制时对项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、工程质量控制措施、安全生产保证措施、文明施工及环境保护措施、降低成本措施、推广新技术、工程技术资料管理、成本控制、材料采购以及工程回访等诸多因素尽可能充分考虑,突出科学性、适用性及针对性,是确保优质、低耗、安全、文明、高速完成全部施工任务的重要经济技术文件
第二章编制依据本施工组织设计依据以下几项编制:一、大唐淮北发电有限责任公司生产综合楼工程招标文件;二、大唐淮北发电有限责任公司生产综合楼工程土建、水电全套施工图纸
三、现行国家有关规范、标准和规程
四、现行的安徽省有关建设标准、规范及有关文件
六、现行安徽省有关建设标准、规程、安全管理、质量要求和现场文明施工管理文件
七、施工现场实际情况、施工环境、施工条件和自然条件的分析
八、本公司现有的劳动力、技术、机械设备能力和施工管理经验
“科学管理,信守承诺,精心施工,保证质量,为用户提供满意的建筑产品和服务

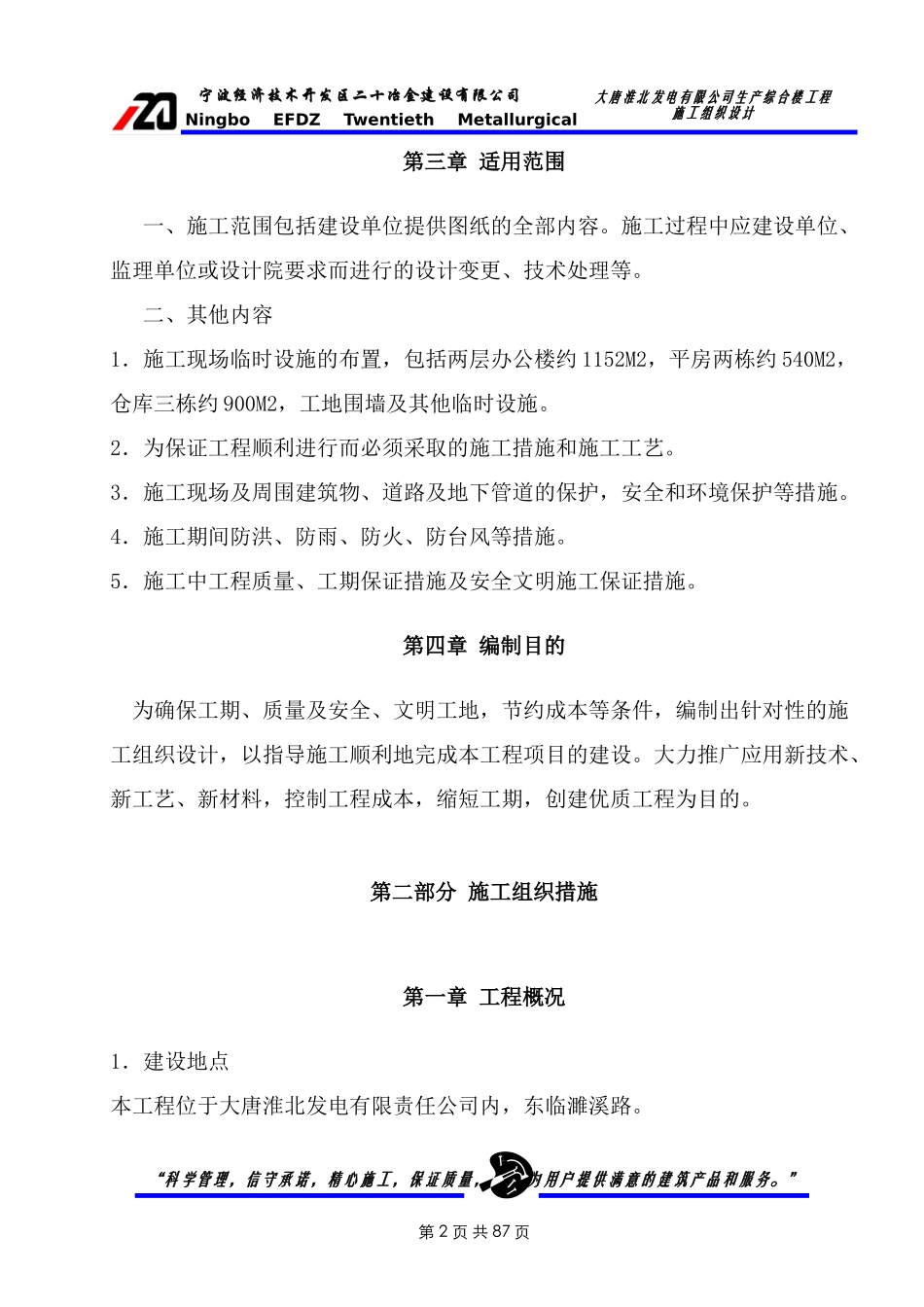

”第1页共87页宁波经济技术开发区二十冶金建设有限公司大唐淮北发电有限公司生产综合楼工程施工组织设计NingboEFDZTwentiethMetallurgicalConstructionCorp-china第三章适用范围一、施工范围包括建设单位提供图纸的全部内容
施工过程中应建设单位、监理单位或设计院要求而进行的设计变更、技术处理等

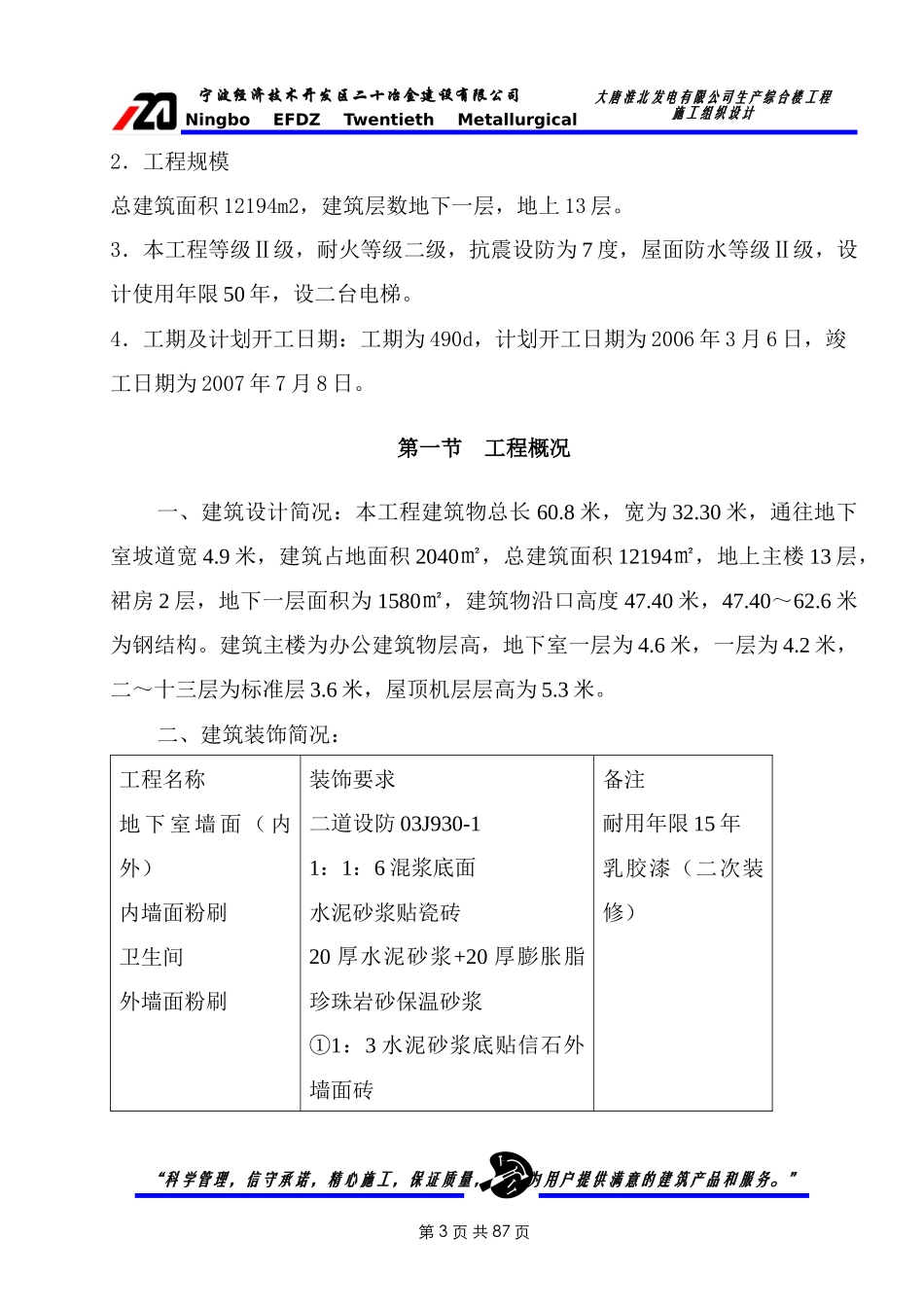

二、其他内容1.施工现场临时设施的布置,包括两层办公楼约1152M2,平房两栋约540
