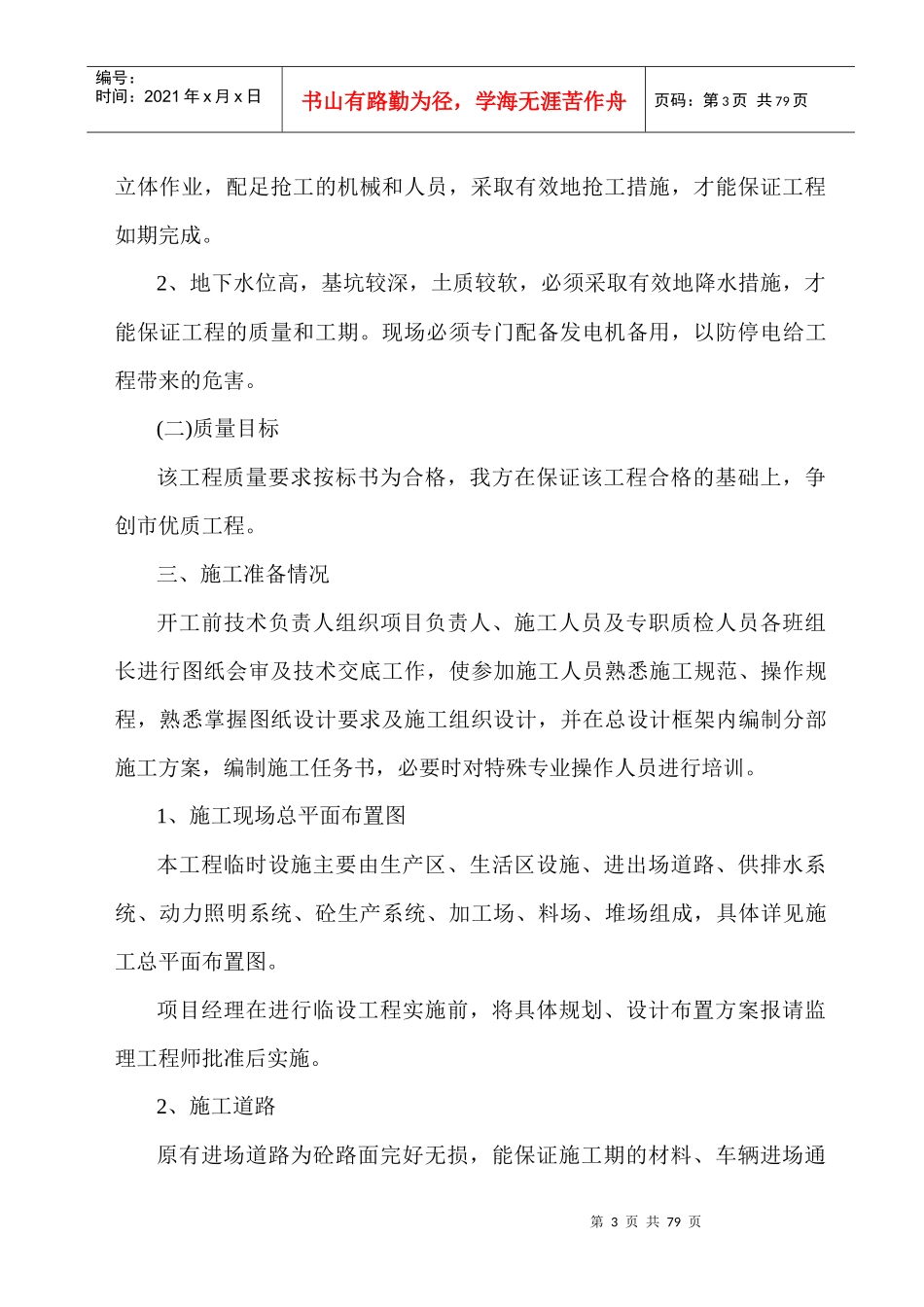

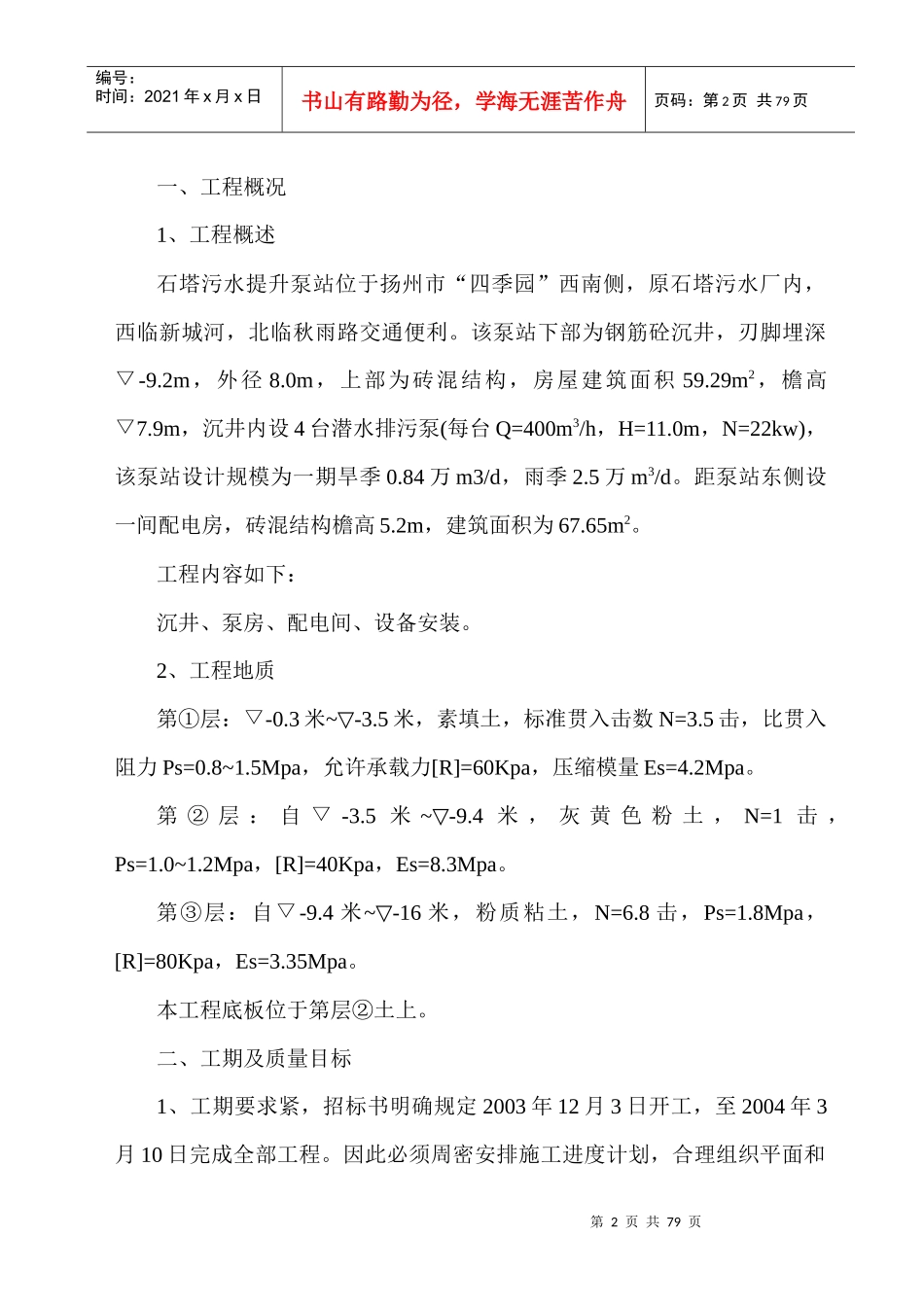

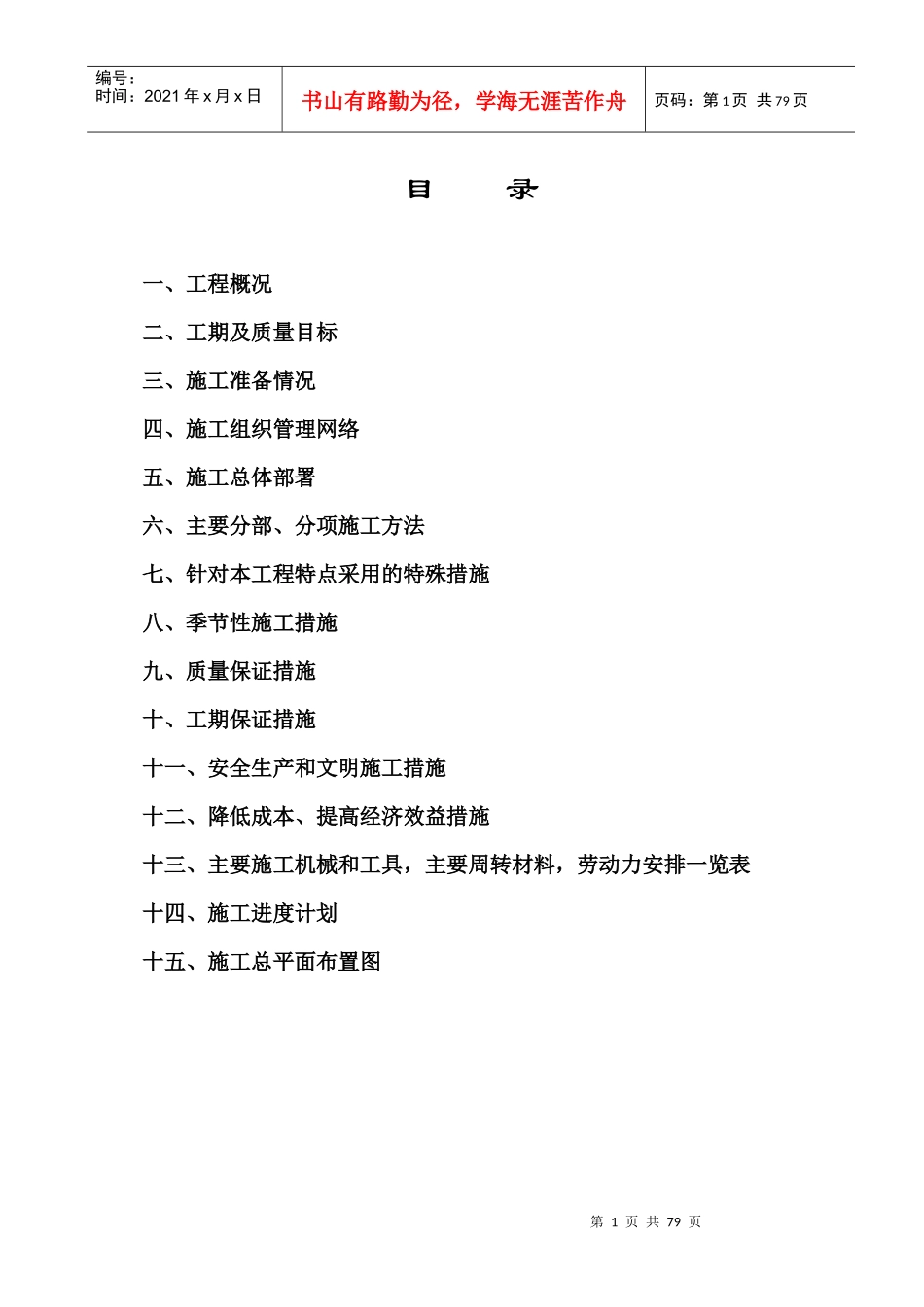

第1页共79页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共79页目录一、工程概况二、工期及质量目标三、施工准备情况四、施工组织管理网络五、施工总体部署六、主要分部、分项施工方法七、针对本工程特点采用的特殊措施八、季节性施工措施九、质量保证措施十、工期保证措施十一、安全生产和文明施工措施十二、降低成本、提高经济效益措施十三、主要施工机械和工具,主要周转材料,劳动力安排一览表十四、施工进度计划十五、施工总平面布置图第2页共79页第1页共79页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共79页一、工程概况1、工程概述石塔污水提升泵站位于扬州市“四季园”西南侧,原石塔污水厂内,西临新城河,北临秋雨路交通便利
该泵站下部为钢筋砼沉井,刃脚埋深▽-9
2m,外径8
0m,上部为砖混结构,房屋建筑面积59
29m2,檐高▽7
9m,沉井内设4台潜水排污泵(每台Q=400m3/h,H=11
0m,N=22kw),该泵站设计规模为一期旱季0
84万m3/d,雨季2
5万m3/d
距泵站东侧设一间配电房,砖混结构檐高5
2m,建筑面积为67
工程内容如下:沉井、泵房、配电间、设备安装
2、工程地质第①层:▽-0
5▽米,素填土,标准贯入击数N=3
5击,比贯入阻力Ps=0
5Mpa,允许承载力[R]=60Kpa,压缩模量Es=4
第②层:自▽-3
4▽米,灰黄色粉土,N=1击,Ps=1
2Mpa,[R]=40Kpa,Es=8
第③层:自▽-9
4米~-16▽米,粉质粘土,N=6
8击,Ps=1
8Mpa,[R]=80Kpa,Es=3
本工程底板位于第层②土上
二、工期及质量目标1、工期要求紧,招标书明确规定2003年12月3日开工,至2004年3月10日
