报告编号:报告工程名称:委托单位:检测类别:2019年10月20日注意事项第2页共4页检测报告表工程名称内蒙古赤峰市红山区碾子沟塘坝工程委托单位巴彦淖尔市奥隆工程建设有限公司建设单位赤峰市红山区碾子沟塘坝工程建设管理处施工单位巴彦淖尔市奥隆工程建设有限公司见证单位内蒙古凯信工程咨询有限公司见证人冯玉成样品名称坝体、坝基试验方法现场水文试验检测地点检测类别委托日期检测日期检测依据《水利水电工程钻孔压水试验规程》SL31—2003《水利水电工注水试验规程》SL345--2007检测设备XY—1钻机、压力表、流量计、秒表、量筒检测结论主坝坝体灌浆后,压水试验测得透水率0
9Lu(试验结果见附表),满足设计要求
主坝坝基土层注浆段注浆后渗透系数为9
02E-06~1
21E-06,符合设计要求
(以下空白)批准:审查:主检人:检测单位(盖章)报告日期:2019
20第3页共4页1

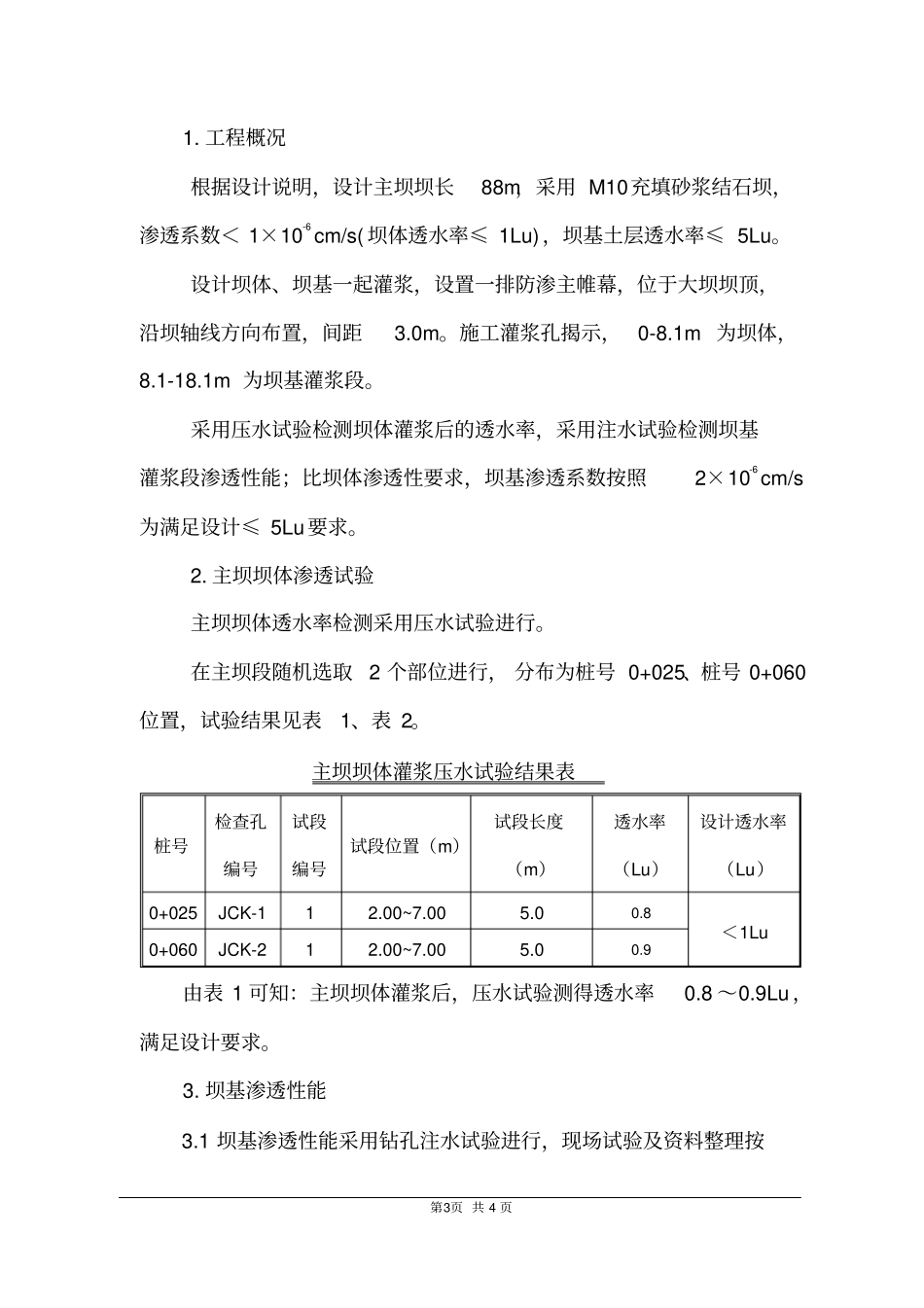

工程概况根据设计说明,设计主坝坝长88m,采用M10充填砂浆结石坝,渗透系数<1×10-6cm/s(坝体透水率≤1Lu),坝基土层透水率≤5Lu
设计坝体、坝基一起灌浆,设置一排防渗主帷幕,位于大坝坝顶,沿坝轴线方向布置,间距3
施工灌浆孔揭示,0-8
1m为坝体,8
1m为坝基灌浆段
采用压水试验检测坝体灌浆后的透水率,采用注水试验检测坝基灌浆段渗透性能;比坝体渗透性要求,坝基渗透系数按照2×10-6cm/s为满足设计≤5Lu要求
主坝坝体渗透试验主坝坝体透水率检测采用压水试验进行
在主坝段随机选取2个部位进行,分布为桩号0+025、桩号0+060位置,试验结果见表1、表2
主坝坝体灌浆压水试验结果表桩号检查孔编号试段编号试段位置(m)试段长度(m)透水率(Lu)设计透水率(Lu)0+025JCK-112
8<1Lu0+060JCK-212
