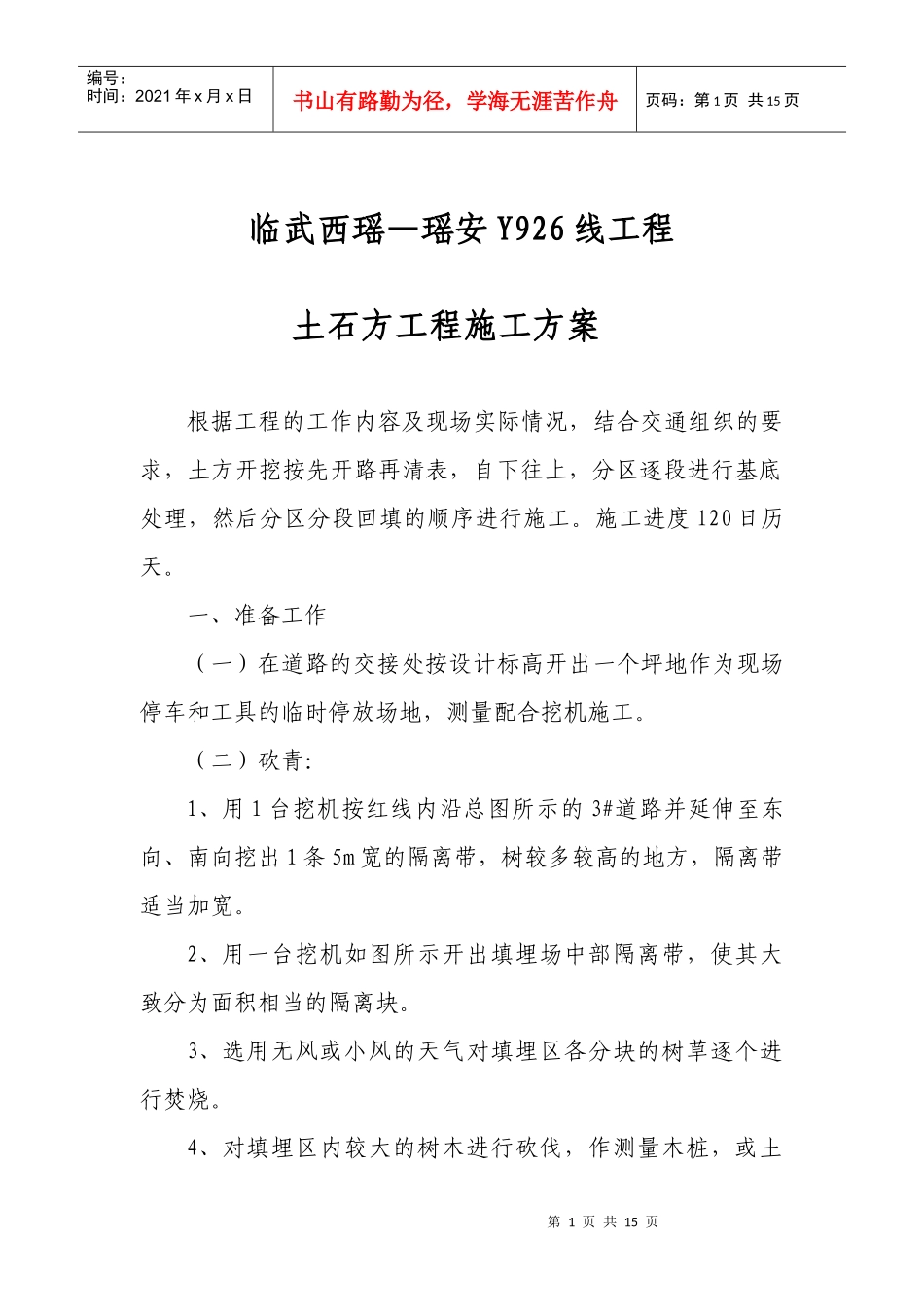

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页临武西瑶—瑶安Y926线工程土石方工程施工方案根据工程的工作内容及现场实际情况,结合交通组织的要求,土方开挖按先开路再清表,自下往上,分区逐段进行基底处理,然后分区分段回填的顺序进行施工
施工进度120日历天
一、准备工作(一)在道路的交接处按设计标高开出一个坪地作为现场停车和工具的临时停放场地,测量配合挖机施工
(二)砍青:1、用1台挖机按红线内沿总图所示的3#道路并延伸至东向、南向挖出1条5m宽的隔离带,树较多较高的地方,隔离带适当加宽
2、用一台挖机如图所示开出填埋场中部隔离带,使其大致分为面积相当的隔离块
3、选用无风或小风的天气对填埋区各分块的树草逐个进行焚烧

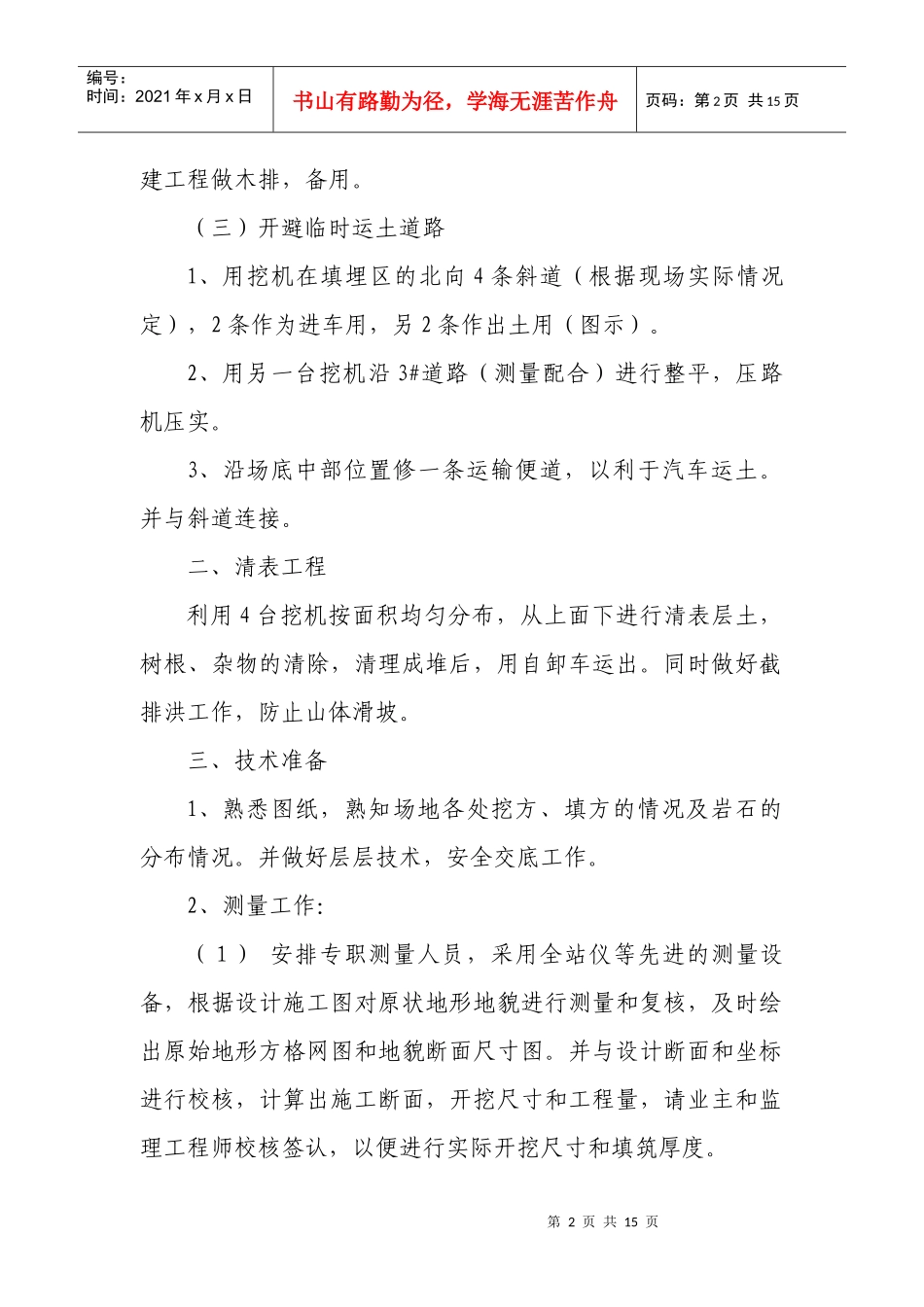

4、对填埋区内较大的树木进行砍伐,作测量木桩,或土第2页共15页第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页建工程做木排,备用
(三)开避临时运土道路1、用挖机在填埋区的北向4条斜道(根据现场实际情况定),2条作为进车用,另2条作出土用(图示)
2、用另一台挖机沿3#道路(测量配合)进行整平,压路机压实
3、沿场底中部位置修一条运输便道,以利于汽车运土
并与斜道连接
二、清表工程利用4台挖机按面积均匀分布,从上面下进行清表层土,树根、杂物的清除,清理成堆后,用自卸车运出
同时做好截排洪工作,防止山体滑坡
三、技术准备1、熟悉图纸,熟知场地各处挖方、填方的情况及岩石的分布情况
并做好层层技术,安全交底工作
2、测量工作:(1)安排专职测量人员,采用全站仪等先进的测量设备,根据设计施工图对原状地形地貌进行测量和复核,及时绘出原始地形方格网图和地貌断面尺寸图

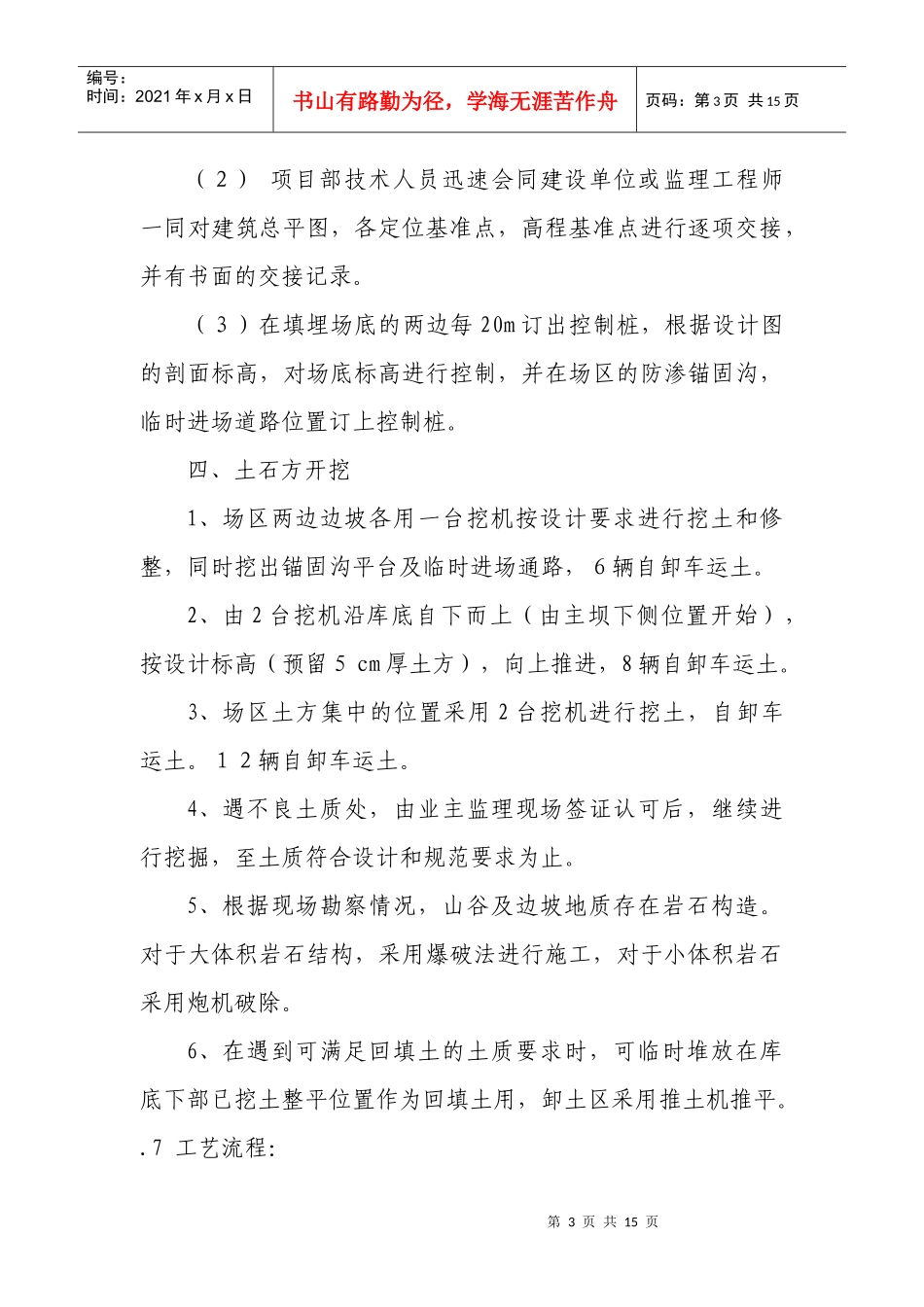

并与设计断面和坐标进行校核,计算出施工断面,开挖尺寸和工程量,请业主和监理工程师校核签认,以便进行实际开挖尺寸和填
