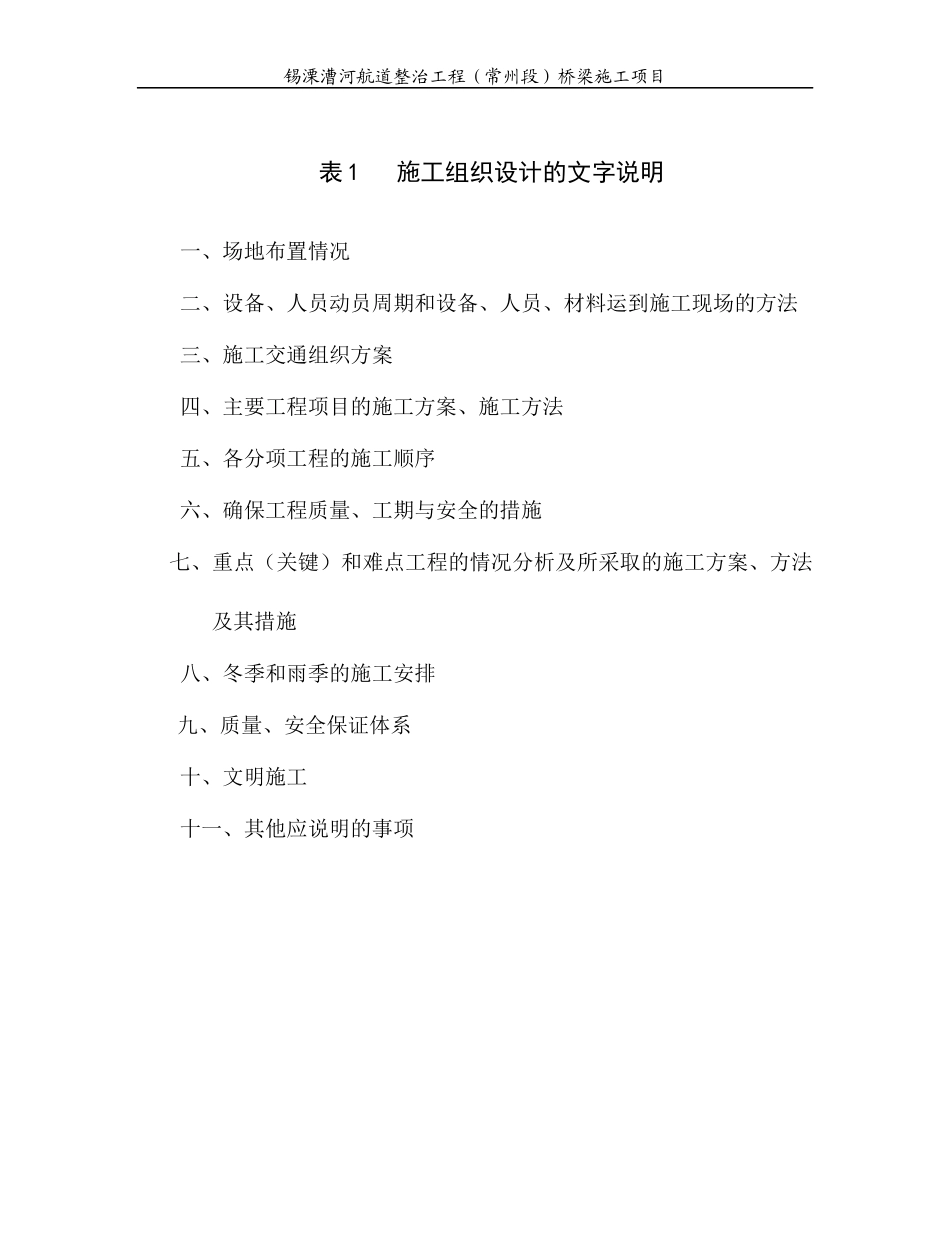

锡溧漕河航道整治工程(常州段)桥梁施工项目表1施工组织设计的文字说明一、场地布置情况二、设备、人员动员周期和设备、人员、材料运到施工现场的方法三、施工交通组织方案四、主要工程项目的施工方案、施工方法五、各分项工程的施工顺序六、确保工程质量、工期与安全的措施七、重点(关键)和难点工程的情况分析及所采取的施工方案、方法及其措施八、冬季和雨季的施工安排九、质量、安全保证体系十、文明施工十一、其他应说明的事项锡溧漕河航道整治工程(常州段)桥梁施工项目一、场地布置情况本工程主要为改线桥4、华渡桥两座桥梁的主桥、引桥、接线工程施工、华堵桥老桥拆除、桥梁边侧上下游各50米的航道及其附属工程等工程的施工
根据现场的桥位及施工条件
我部拟将项目部设在改线桥4桥位北侧村庄附近,根据相关要求搭设临时驻地作为现场管理、办公及住宿用房,桥梁施工队伍在两座桥梁桥位附近空地搭设施工队伍的临时驻地和拌和楼、加工场等临时设施,要求能满足施工的需要
道路和航道施工队伍也根据各自的施工任务和施工范围选择合适的地点设立临时驻地
因施工地点交通较便利,因此大部分施工材料可通过船运或地方道路运送至施工点的料场
项目部临时驻地及各施工队伍位置具体详见《施工总平面布置图》
二、设备、人员动员周期和设备、人员、材料运到施工现场的方法本项目拟投入的设备、参与的人员已经确定,动员周期为一星期,即一旦中标,项目经理部人员可立即进驻现场,各施工队主要人员及先期主要设备在七天内到达现场,满足前期施工要求
其余主要的施工设备、人员及材料在一个月内全部进场
根据施工区域内的运输条件,施工人员可通过汽车到达施工现场,设备、主要材料可通过船运至码头再短驳至每个施工点,也可通过地方道路运输至施工场地内

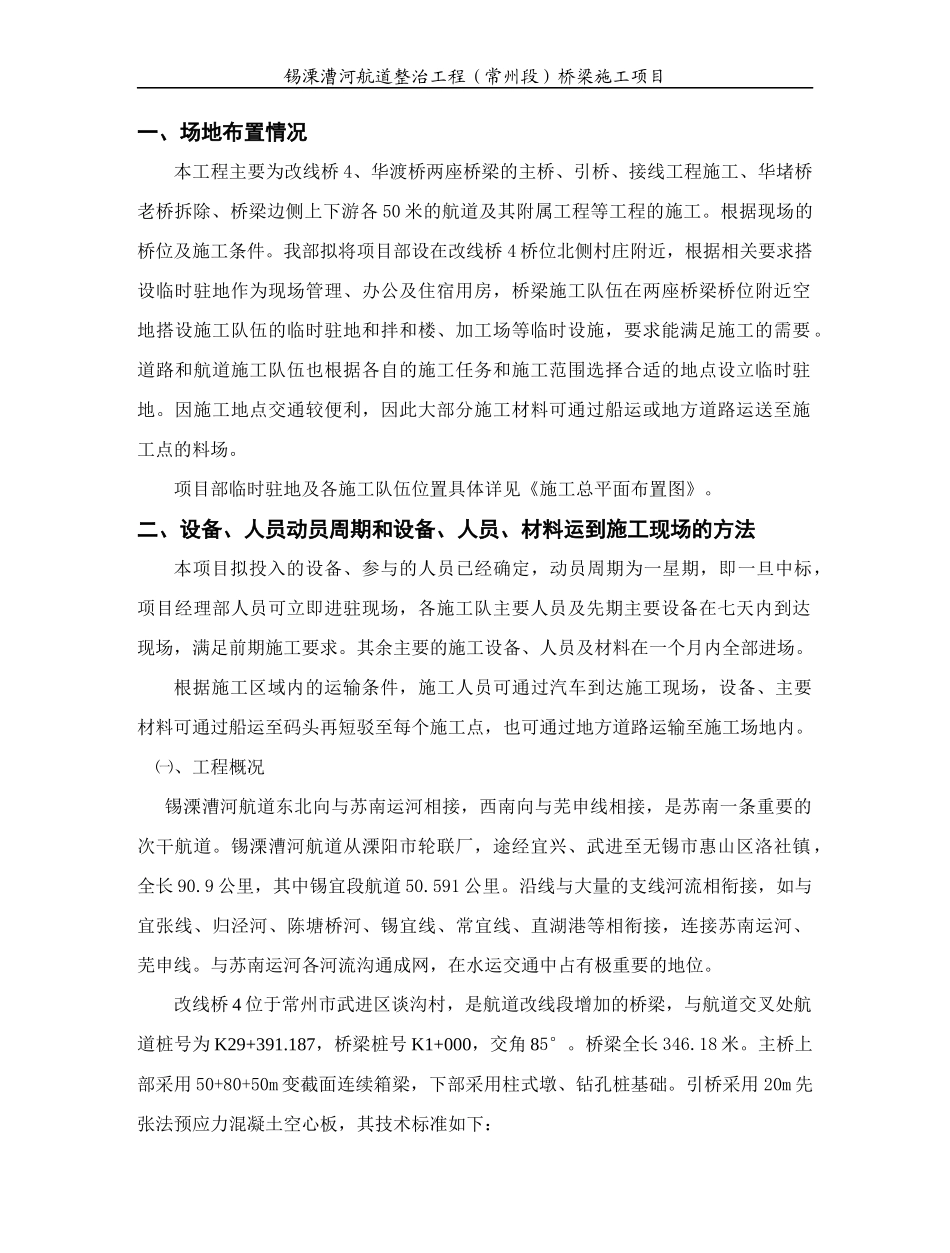

㈠、工程概况锡溧漕河航道东北向与苏南运河相接,西南向与芜申线相接,是苏南一条重要的次干航道

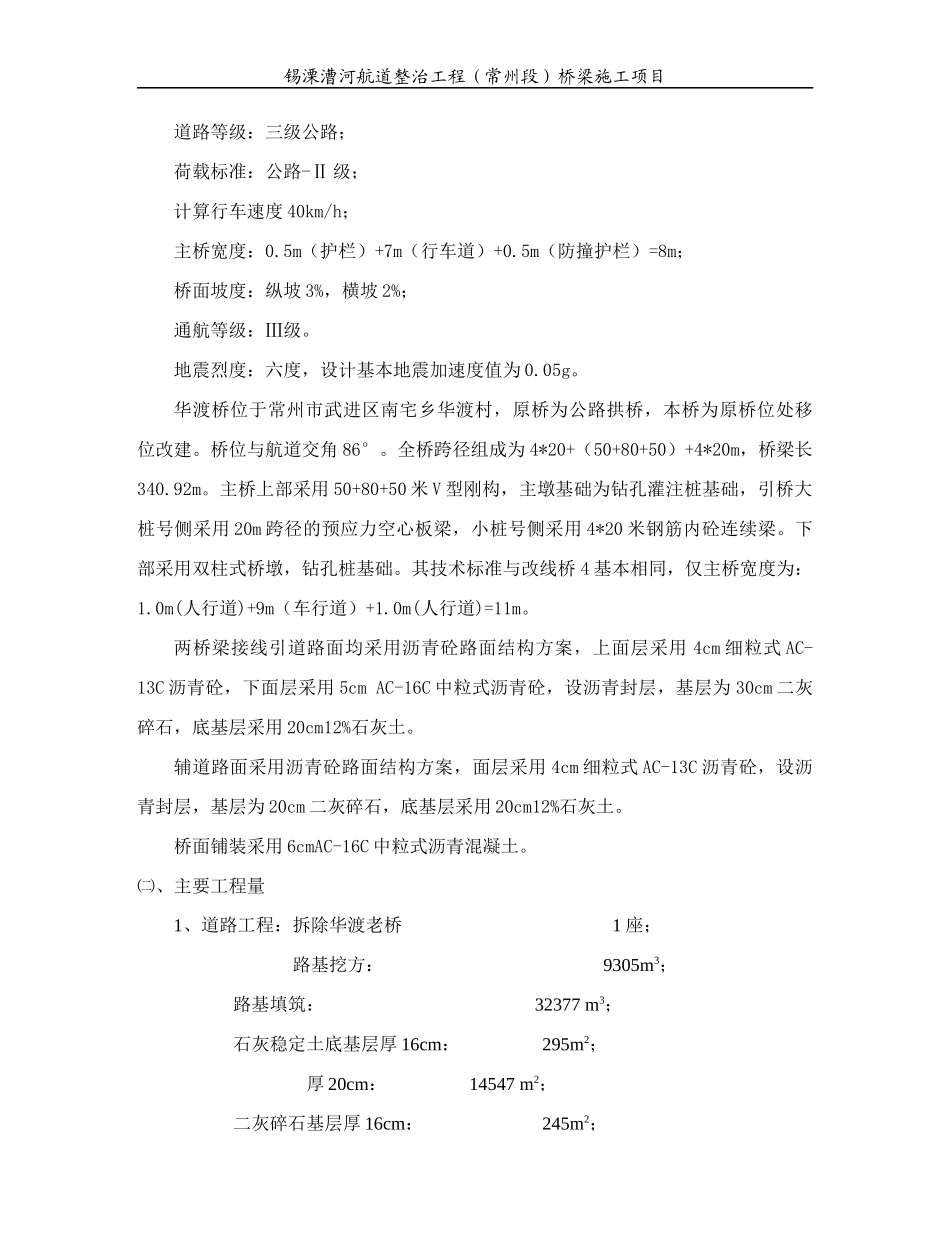

锡溧漕河航道从溧阳市轮联厂,途经宜兴、武进至无锡市
