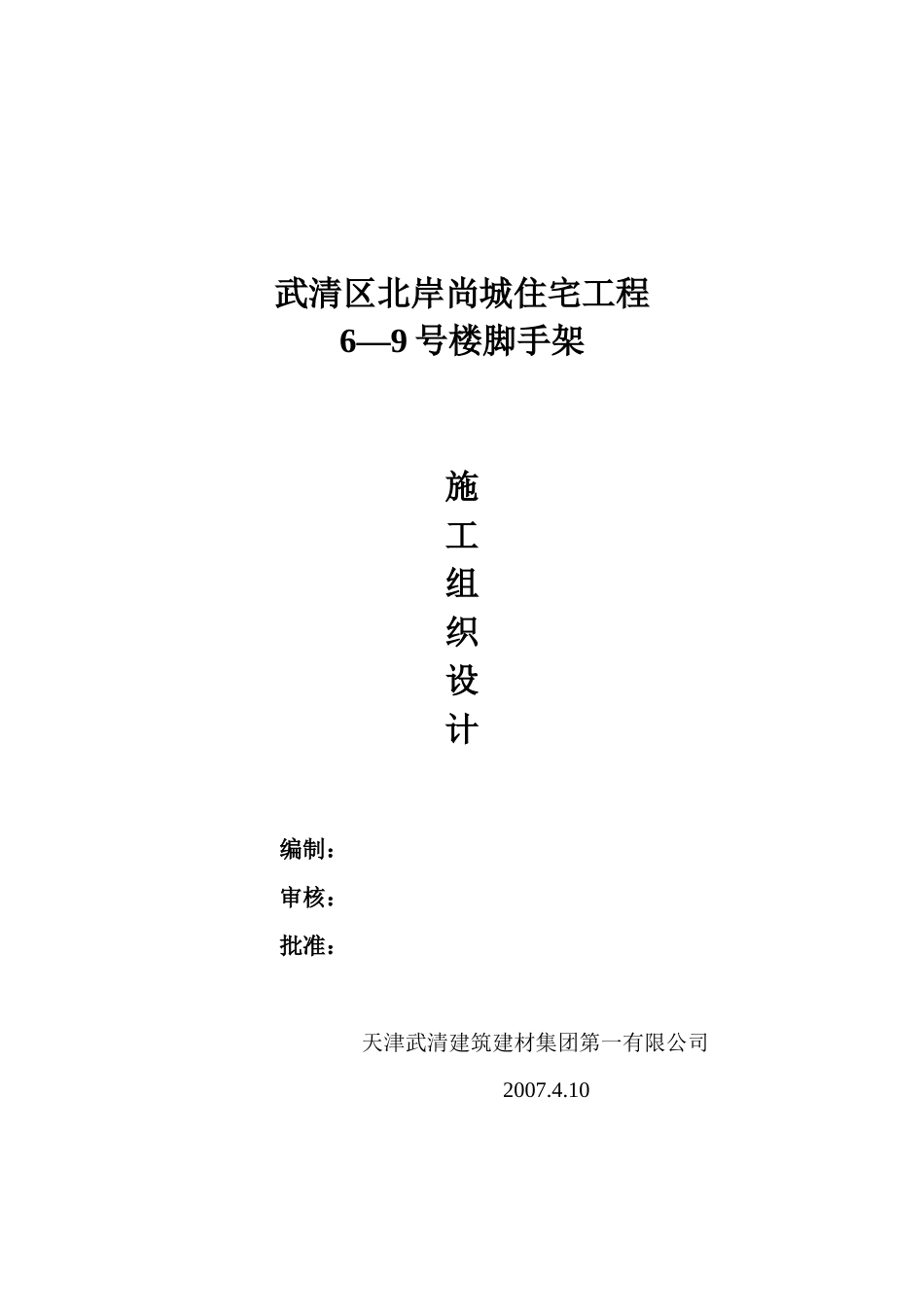

武清区北岸尚城住宅工程6—9号楼脚手架施工组织设计编制:审核:批准:天津武清建筑建材集团第一有限公司2007

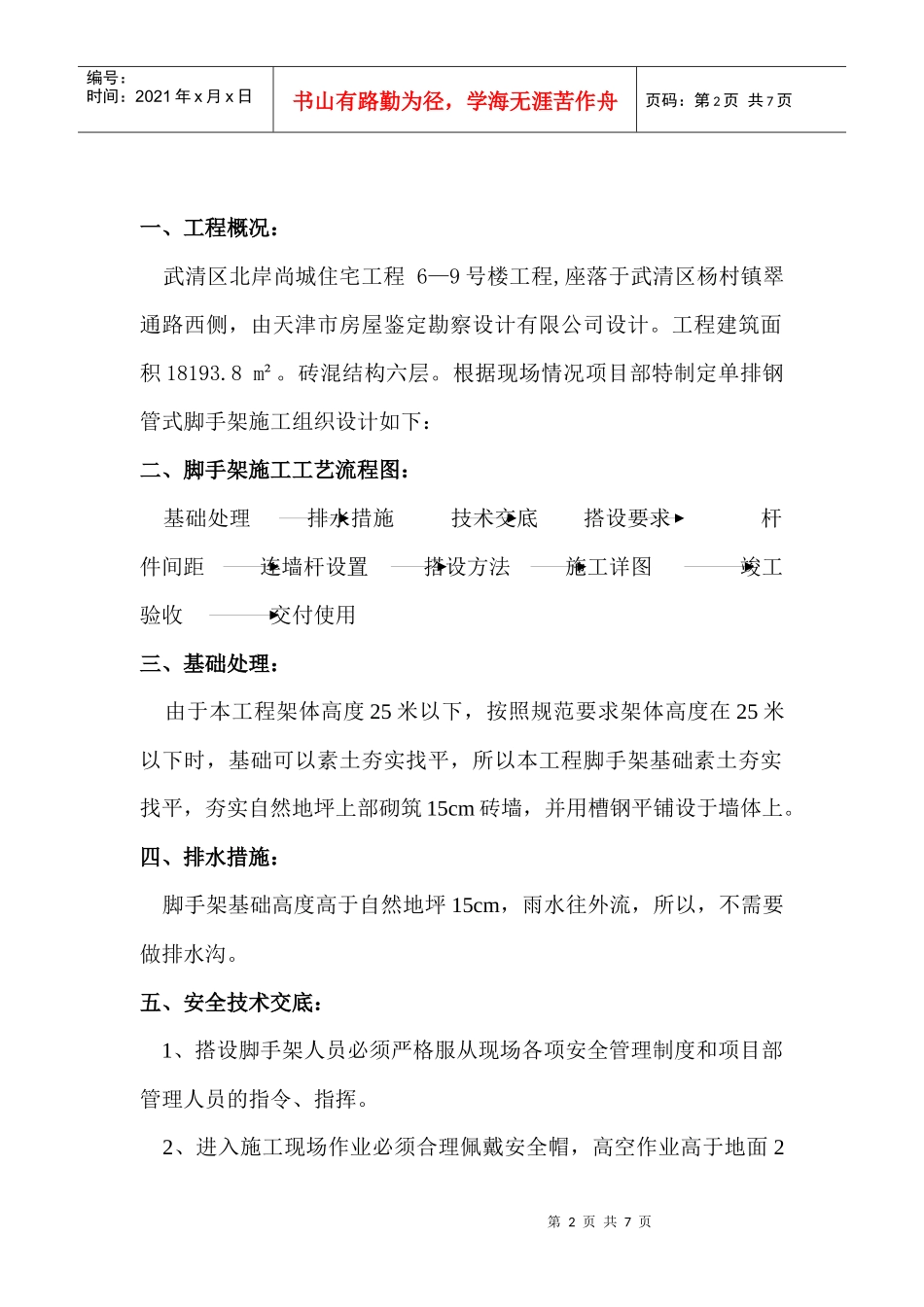

10第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页一、工程概况:武清区北岸尚城住宅工程6—9号楼工程,座落于武清区杨村镇翠通路西侧,由天津市房屋鉴定勘察设计有限公司设计
工程建筑面积18193
砖混结构六层
根据现场情况项目部特制定单排钢管式脚手架施工组织设计如下:二、脚手架施工工艺流程图:基础处理排水措施技术交底搭设要求杆件间距连墙杆设置搭设方法施工详图竣工验收交付使用三、基础处理:由于本工程架体高度25米以下,按照规范要求架体高度在25米以下时,基础可以素土夯实找平,所以本工程脚手架基础素土夯实找平,夯实自然地坪上部砌筑15cm砖墙,并用槽钢平铺设于墙体上
四、排水措施:脚手架基础高度高于自然地坪15cm,雨水往外流,所以,不需要做排水沟
五、安全技术交底:1、搭设脚手架人员必须严格服从现场各项安全管理制度和项目部管理人员的指令、指挥
2、进入施工现场作业必须合理佩戴安全帽,高空作业高于地面2第3页共7页第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页米必须佩戴好合格的安全带

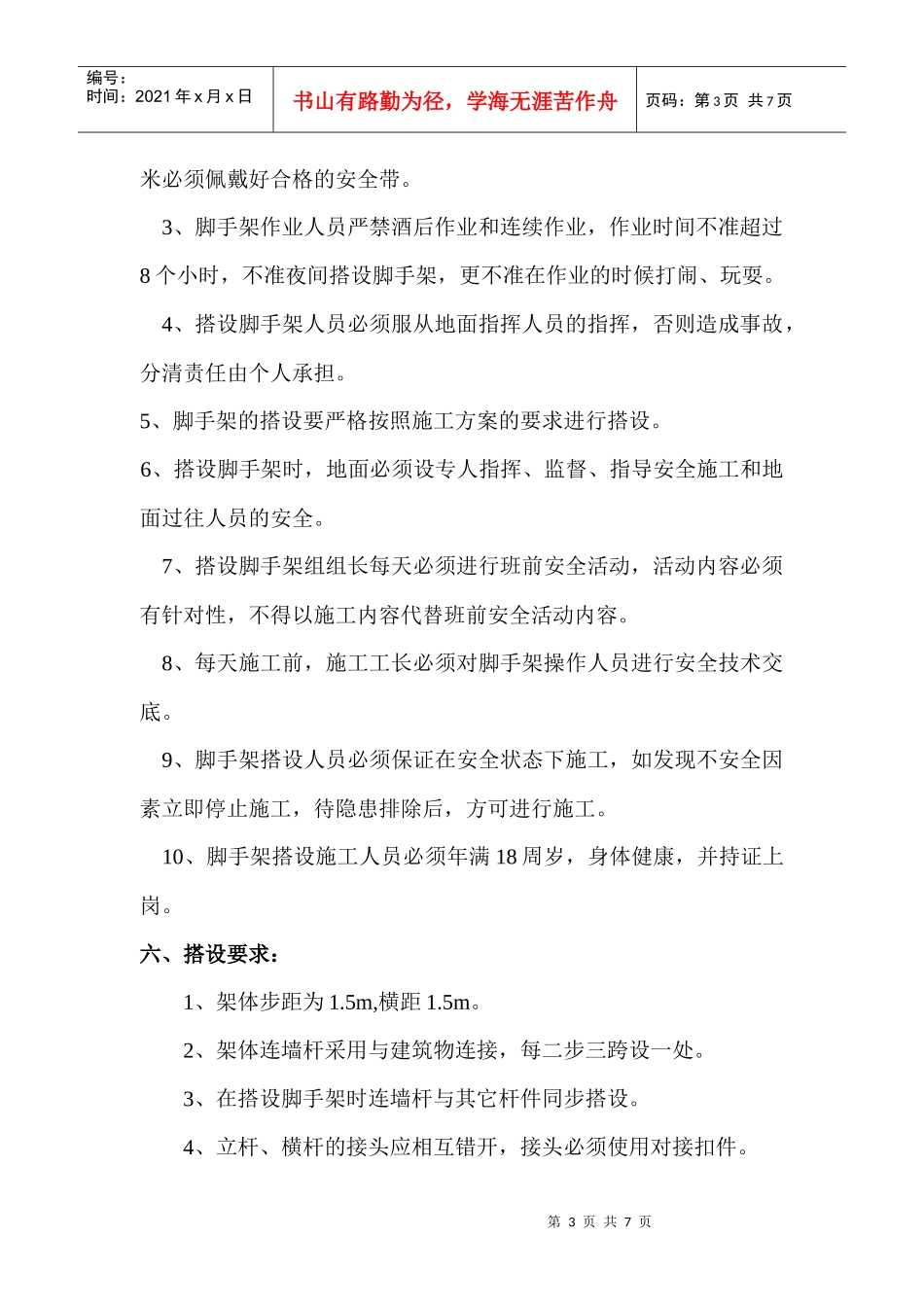

3、脚手架作业人员严禁酒后作业和连续作业,作业时间不准超过8个小时,不准夜间搭设脚手架,更不准在作业的时候打闹、玩耍
4、搭设脚手架人员必须服从地面指挥人员的指挥,否则造成事故,分清责任由个人承担
5、脚手架的搭设要严格按照施工方案的要求进行搭设
6、搭设脚手架时,地面必须设专人指挥、监督、指导安全施工和地面过往人员的安全
7、搭设脚手架组组长每天必须进行班前安全活动,活动内容必须有针对性,不得以施工内容代替班前安全活动内容
8、每天施工前,施工工长必须对脚手架操作人员进行安全技术交底
