第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共41页第一章工程概况1
1工程简况工程名称:巴中市巴州区梁永镇黑潭村袁家塝易地扶贫搬迁项目建设地点:巴中市巴州区梁永镇黑潭村袁家塝建设规模:本工程共由A1~A6及B1~B6共12种户型构成,袁家塝共21单栋,主体主要为1层或2层的砖混结构
本工程为异地扶贫搬迁项目,位于巴州区梁永镇
由袁家塝搬迁点构成,均为地上一层或二层
建筑建筑安全等级为二级
抗震设防烈度为6度,主要结构类型为砖混结构,屋面防水等级为Ⅱ级,设计使用年限50年
袁家塝易地扶贫搬迁点项目规划总建筑面积约3165
3㎡,其中二人户6户,三人户5户,四人户19户,五人户5户
施工范围:基础土方场平及审定施工图所有内容
承包方式:施工总承包
质量要求:达到国家现行合格标准
工期要求:本标段90日历天
2现场情况现场已动迁基本完毕,三通一平已到位,总平面规划座标,规划水准标高已明确,具备施工条件
黑潭村地处偏远山区,根据现行情况,混泥土及砂浆的生产在施工现场完成,由检测所出设的配合比对搅拌工人进行交底,严格控制混泥土和砂浆质量
3工程结构本工程为砖混结构,一层及二层,总高4
785m或3
35m,基础结构形式为钢筋混凝土条形基础

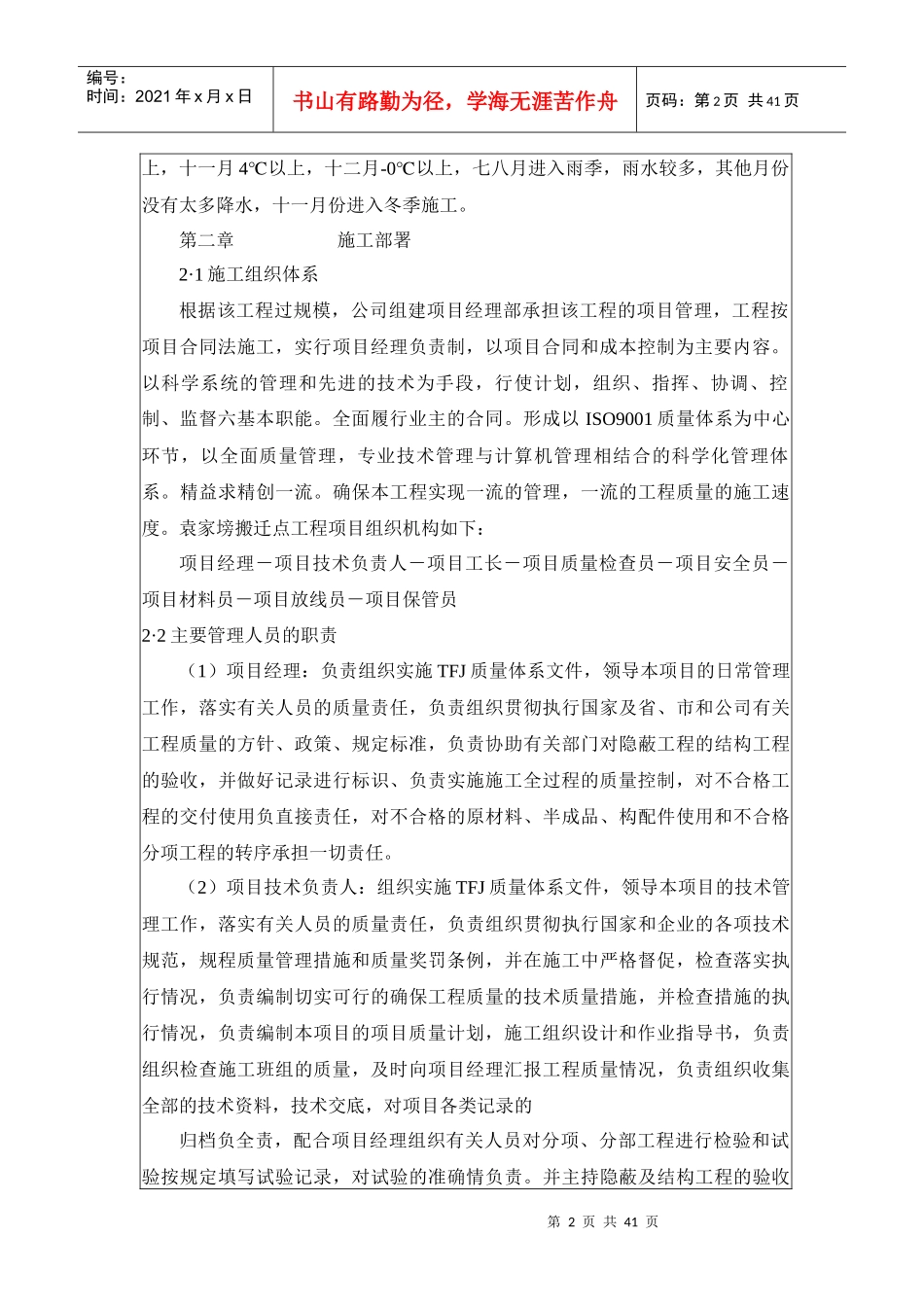

4工程所在地区气象情况巴州区梁永镇三、四月平均温度5,℃五月10,℃七、八、九、十月25℃以第2页共41页第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共41页上,十一月4℃以上,十二月-0℃以上,七八月进入雨季,雨水较多,其他月份没有太多降水,十一月份进入冬季施工
第二章施工部署2·1施工组织体系根据该工程过规模,公司组建项目经理部承担该工程的项目管理,工程按项目合同法施工,实行项目经理负责制,以项目合同和成本控制为主要内容
以科学系统的管理和先进的技
