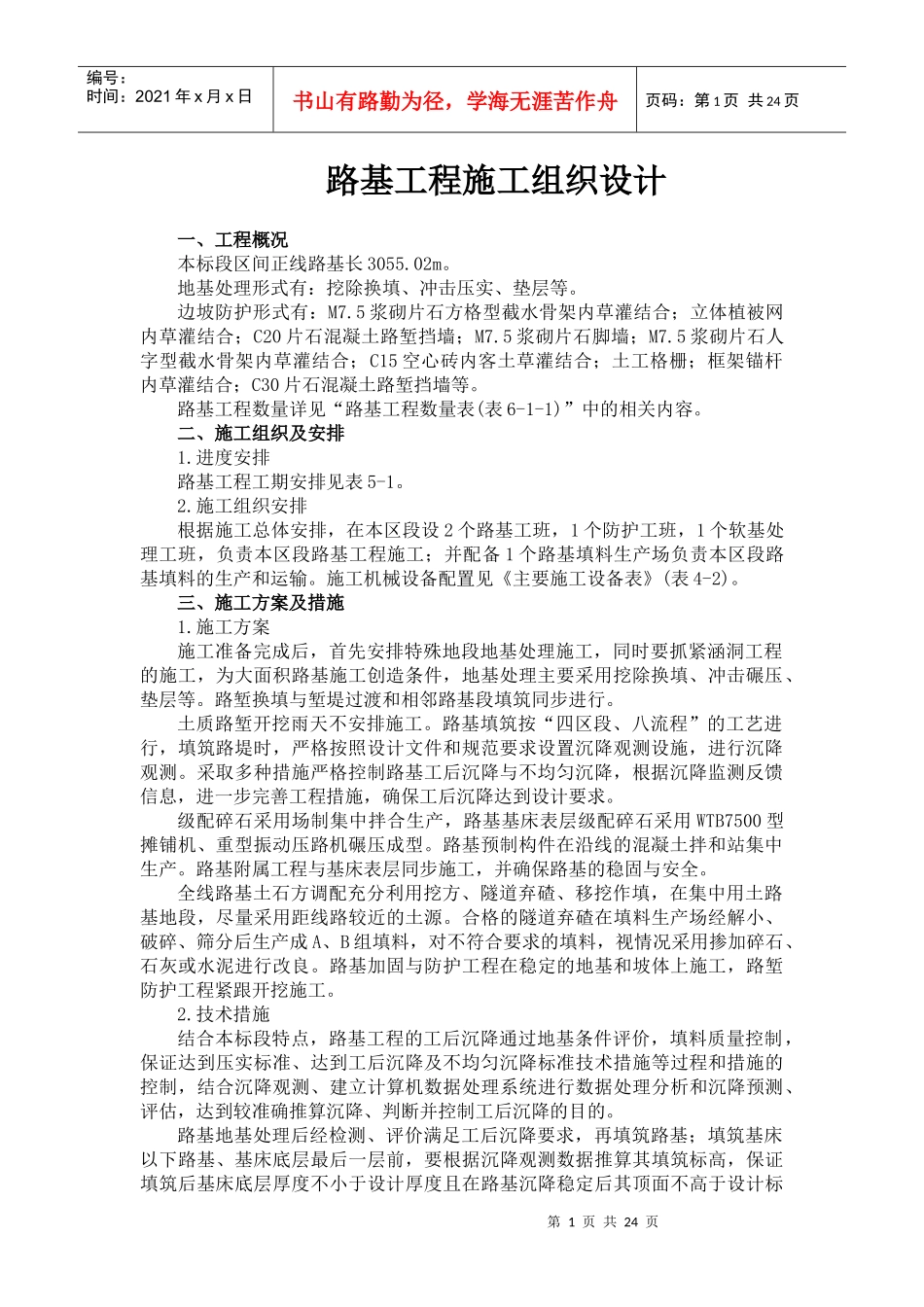

第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共24页路基工程施工组织设计一、工程概况本标段区间正线路基长3055
地基处理形式有:挖除换填、冲击压实、垫层等
边坡防护形式有:M7
5浆砌片石方格型截水骨架内草灌结合;立体植被网内草灌结合;C20片石混凝土路堑挡墙;M7
5浆砌片石脚墙;M7
5浆砌片石人字型截水骨架内草灌结合;C15空心砖内客土草灌结合;土工格栅;框架锚杆内草灌结合;C30片石混凝土路堑挡墙等
路基工程数量详见“路基工程数量表(表6-1-1)”中的相关内容
二、施工组织及安排1
进度安排路基工程工期安排见表5-1
施工组织安排根据施工总体安排,在本区段设2个路基工班,1个防护工班,1个软基处理工班,负责本区段路基工程施工;并配备1个路基填料生产场负责本区段路基填料的生产和运输
施工机械设备配置见《主要施工设备表》(表4-2)
三、施工方案及措施1
施工方案施工准备完成后,首先安排特殊地段地基处理施工,同时要抓紧涵洞工程的施工,为大面积路基施工创造条件,地基处理主要采用挖除换填、冲击碾压、垫层等
路堑换填与堑堤过渡和相邻路基段填筑同步进行
土质路堑开挖雨天不安排施工
路基填筑按“四区段、八流程”的工艺进行,填筑路堤时,严格按照设计文件和规范要求设置沉降观测设施,进行沉降观测
采取多种措施严格控制路基工后沉降与不均匀沉降,根据沉降监测反馈信息,进一步完善工程措施,确保工后沉降达到设计要求
级配碎石采用场制集中拌合生产,路基基床表层级配碎石采用WTB7500型摊铺机、重型振动压路机碾压成型
路基预制构件在沿线的混凝土拌和站集中生产
路基附属工程与基床表层同步施工,并确保路基的稳固与安全
全线路基土石方调配充分利用挖方、隧道弃碴、移挖作填,在集中用土路基地段,尽量采用距线路较近的土源
合格的隧道弃碴在填料生产场经
