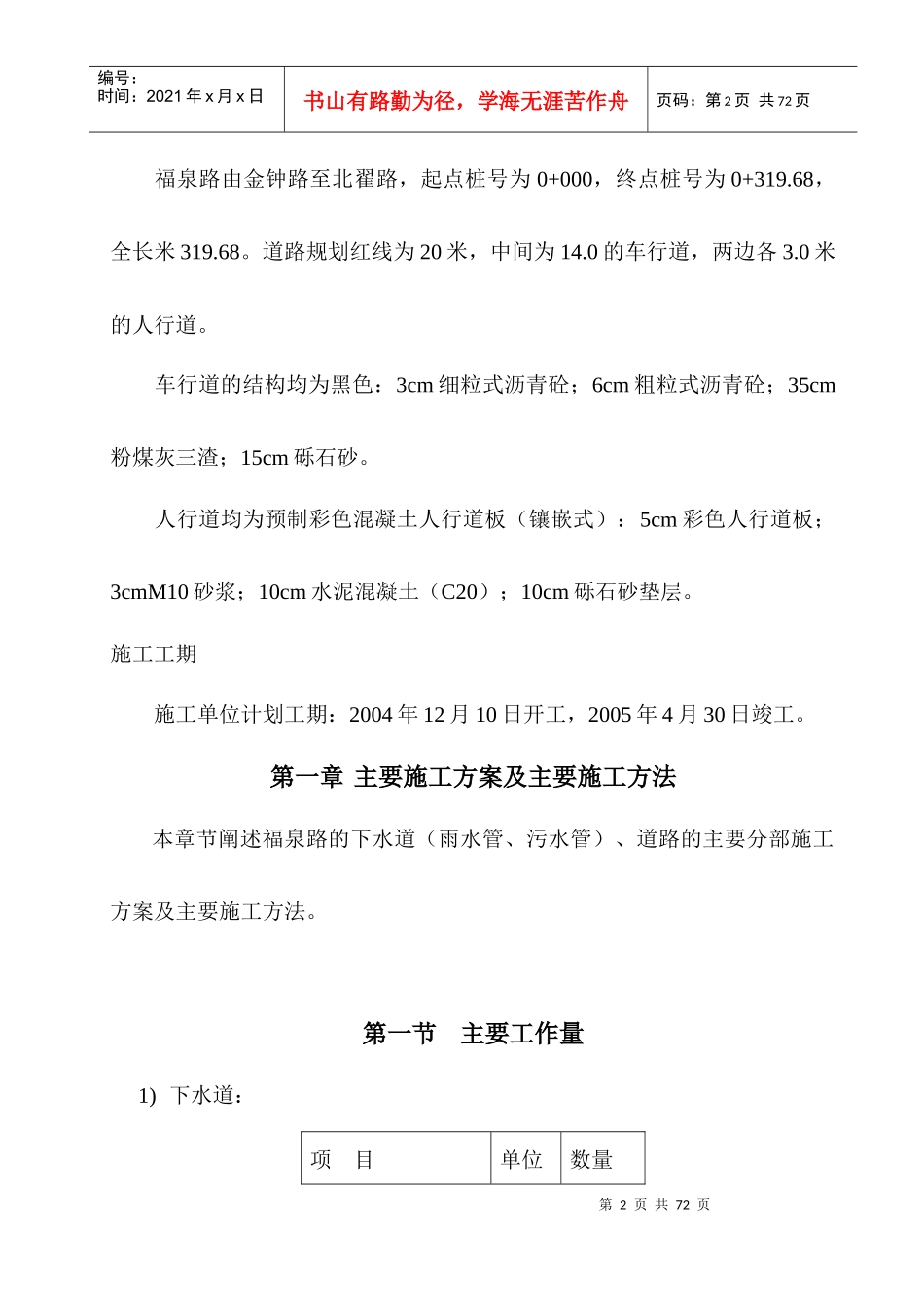

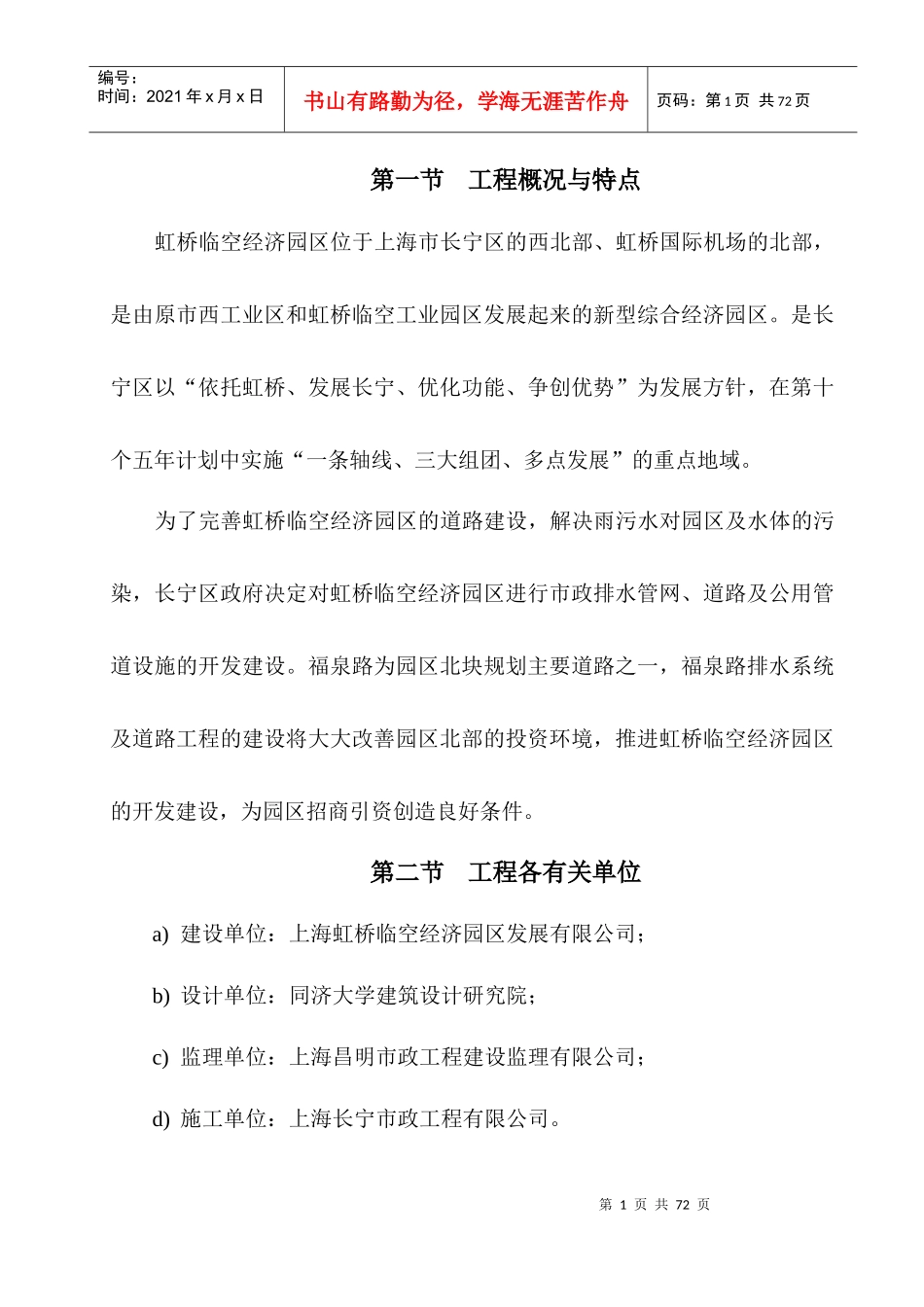

第1页共72页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共72页第一节工程概况与特点虹桥临空经济园区位于上海市长宁区的西北部、虹桥国际机场的北部,是由原市西工业区和虹桥临空工业园区发展起来的新型综合经济园区
是长宁区以“依托虹桥、发展长宁、优化功能、争创优势”为发展方针,在第十个五年计划中实施“一条轴线、三大组团、多点发展”的重点地域
为了完善虹桥临空经济园区的道路建设,解决雨污水对园区及水体的污染,长宁区政府决定对虹桥临空经济园区进行市政排水管网、道路及公用管道设施的开发建设
福泉路为园区北块规划主要道路之一,福泉路排水系统及道路工程的建设将大大改善园区北部的投资环境,推进虹桥临空经济园区的开发建设,为园区招商引资创造良好条件
第二节工程各有关单位a)建设单位:上海虹桥临空经济园区发展有限公司;b)设计单位:同济大学建筑设计研究院;c)监理单位:上海昌明市政工程建设监理有限公司;d)施工单位:上海长宁市政工程有限公司
第2页共72页第1页共72页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共72页福泉路由金钟路至北翟路,起点桩号为0+000,终点桩号为0+319

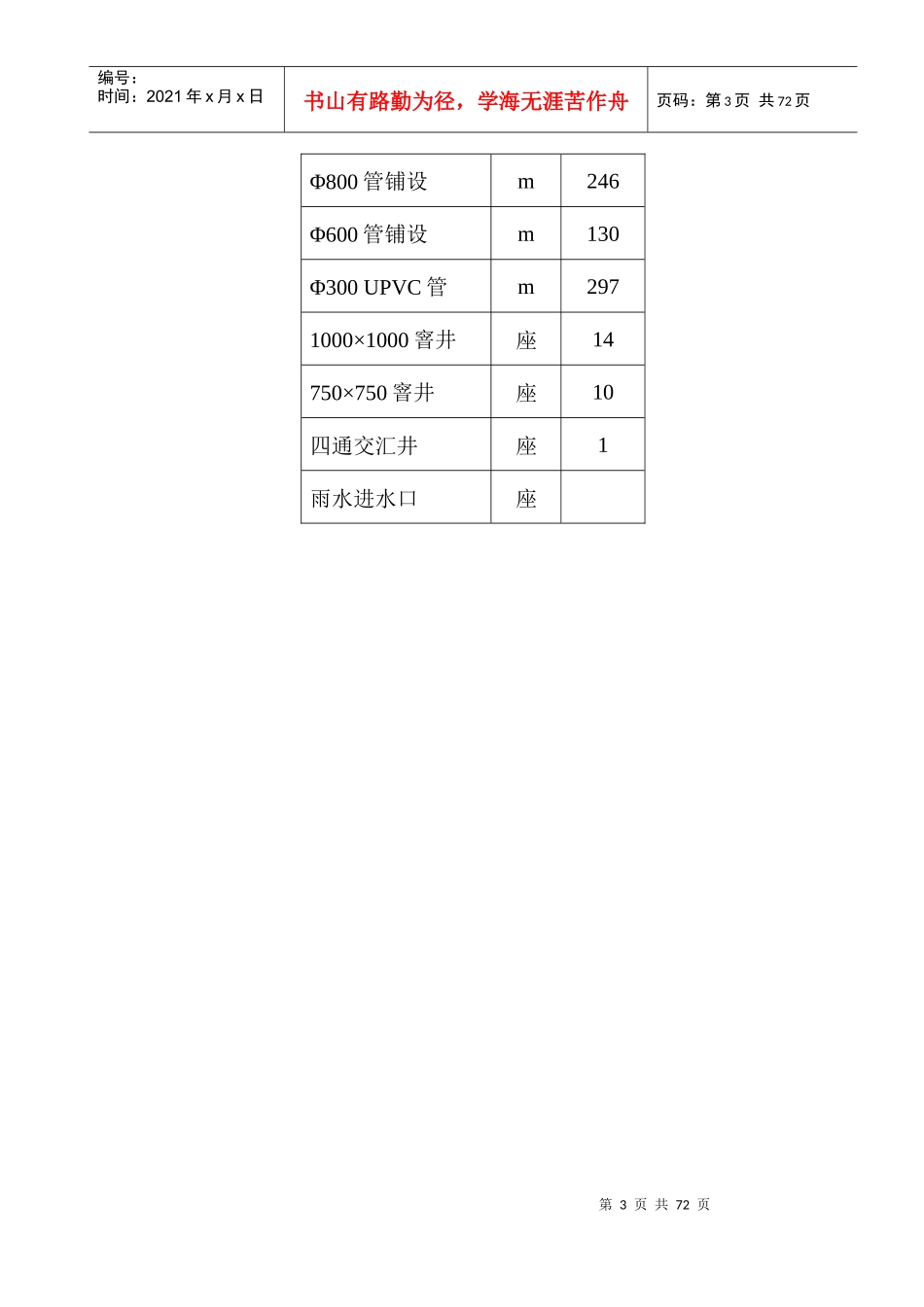

68,全长米319
道路规划红线为20米,中间为14
0的车行道,两边各3
0米的人行道
车行道的结构均为黑色:3cm细粒式沥青砼;6cm粗粒式沥青砼;35cm粉煤灰三渣;15cm砾石砂
人行道均为预制彩色混凝土人行道板(镶嵌式):5cm彩色人行道板;3cmM10砂浆;10cm水泥混凝土(C20);10cm砾石砂垫层
施工工期施工单位计划工期:2004年12月10日开工,2005年4月30日竣工
第一章主要施工方案及主要施工方法本章节阐述福泉路的下水道(雨水管、污水管)、道路的主要分部施工方案及主要施工方法
第一节主要工作量1)下水道:项目单位数量第
