电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

锡尼施工组织设计VIP免费

锡尼施工组织设计_第1页
1/53
锡尼施工组织设计_第2页
2/53
锡尼施工组织设计_第3页
3/53

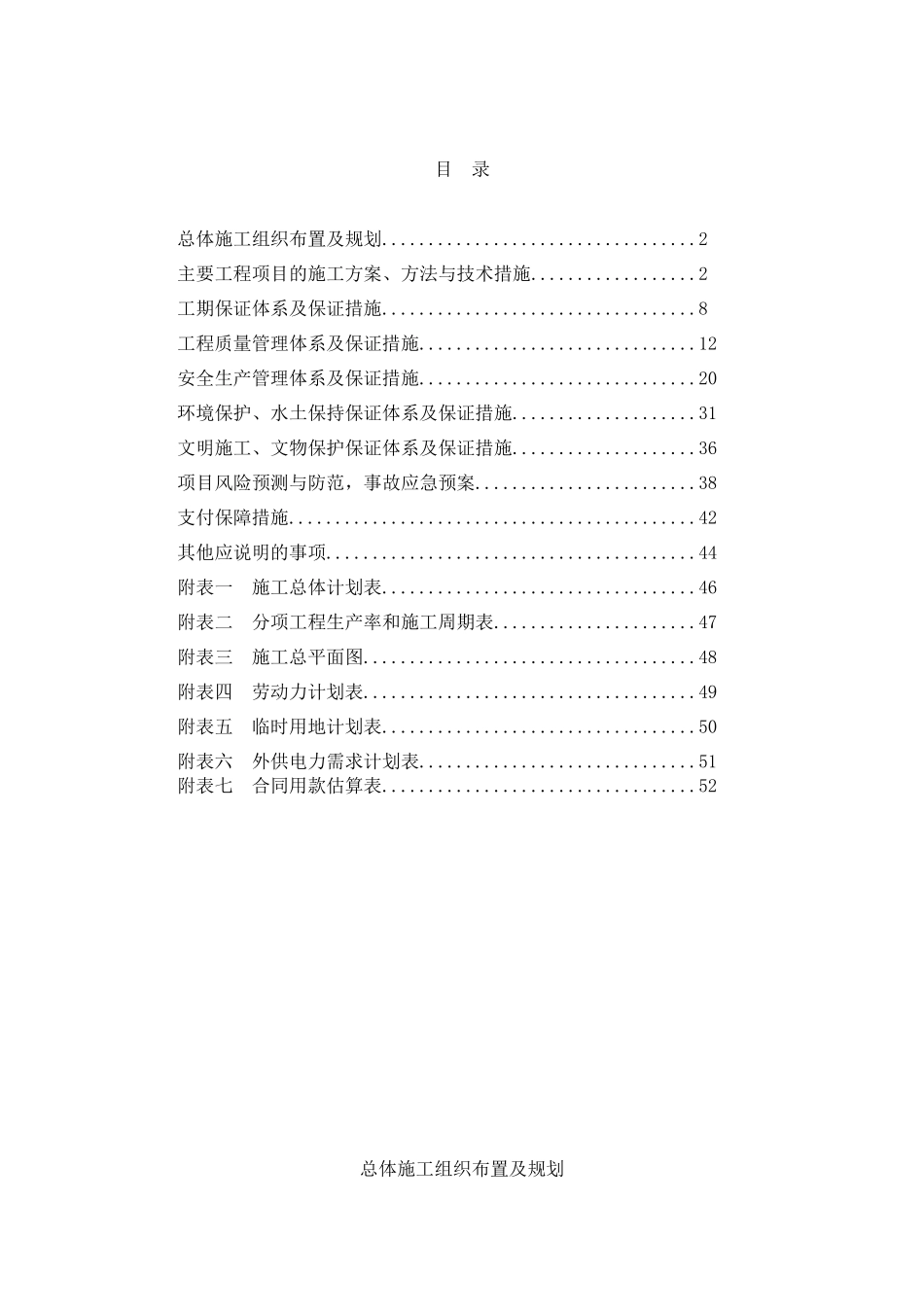

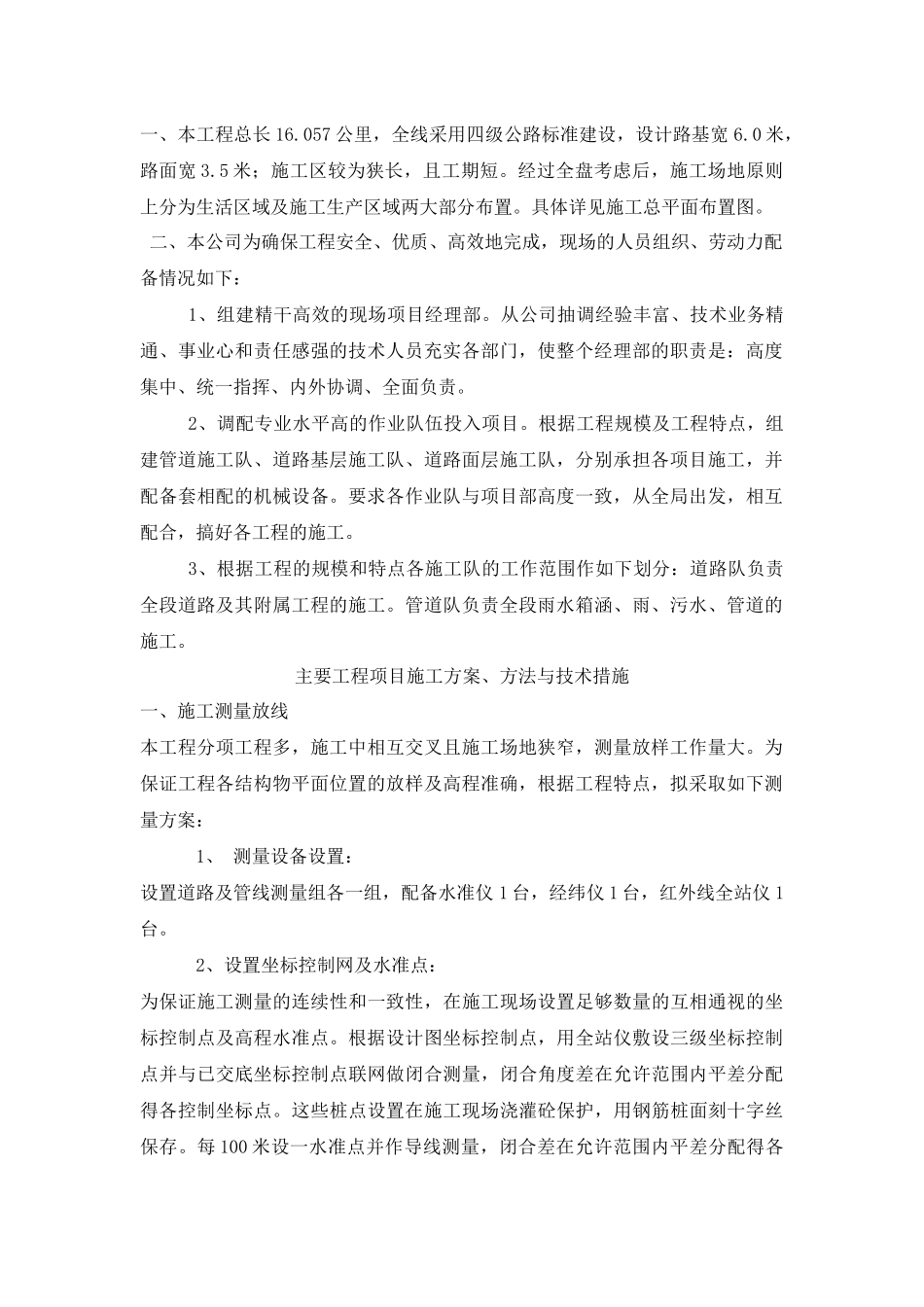

目录总体施工组织布置及规划..................................2主要工程项目的施工方案、方法与技术措施..................2工期保证体系及保证措施..................................8工程质量管理体系及保证措施..............................12安全生产管理体系及保证措施..............................20环境保护、水土保持保证体系及保证措施....................31文明施工、文物保护保证体系及保证措施....................36项目风险预测与防范,事故应急预案........................38支付保障措施............................................42其他应说明的事项........................................44附表一施工总体计划表..................................46附表二分项工程生产率和施工周期表......................47附表三施工总平面图....................................48附表四劳动力计划表....................................49附表五临时用地计划表..................................50附表六外供电力需求计划表..............................51附表七合同用款估算表..................................52总体施工组织布置及规划一、本工程总长16.057公里,全线采用四级公路标准建设,设计路基宽6.0米,路面宽3.5米;施工区较为狭长,且工期短。经过全盘考虑后,施工场地原则上分为生活区域及施工生产区域两大部分布置。具体详见施工总平面布置图。二、本公司为确保工程安全、优质、高效地完成,现场的人员组织、劳动力配备情况如下:1、组建精干高效的现场项目经理部。从公司抽调经验丰富、技术业务精通、事业心和责任感强的技术人员充实各部门,使整个经理部的职责是:高度集中、统一指挥、内外协调、全面负责。2、调配专业水平高的作业队伍投入项目。根据工程规模及工程特点,组建管道施工队、道路基层施工队、道路面层施工队,分别承担各项目施工,并配备套相配的机械设备。要求各作业队与项目部高度一致,从全局出发,相互配合,搞好各工程的施工。3、根据工程的规模和特点各施工队的工作范围作如下划分:道路队负责全段道路及其附属工程的施工。管道队负责全段雨水箱涵、雨、污水、管道的施工。主要工程项目施工方案、方法与技术措施一、施工测量放线本工程分项工程多,施工中相互交叉且施工场地狭窄,测量放样工作量大。为保证工程各结构物平面位置的放样及高程准确,根据工程特点,拟采取如下测量方案:1、测量设备设置:设置道路及管线测量组各一组,配备水准仪1台,经纬仪1台,红外线全站仪1台。2、设置坐标控制网及水准点:为保证施工测量的连续性和一致性,在施工现场设置足够数量的互相通视的坐标控制点及高程水准点。根据设计图坐标控制点,用全站仪敷设三级坐标控制点并与已交底坐标控制点联网做闭合测量,闭合角度差在允许范围内平差分配得各控制坐标点。这些桩点设置在施工现场浇灌砼保护,用钢筋桩面刻十字丝保存。每100米设一水准点并作导线测量,闭合差在允许范围内平差分配得各水准点高程。设置的坐标控制网及各水准点每隔一月左右做一次复核测量,防止各点的沉降或碰动。3、主要分项目工程测量工作要点:根据所设置坐标控制网,直接测放各工程构筑物的平面位置,但须同时用其它坐标控制点进行交汇复核,根据所设置各水准点可以方便进行施工高程测量。二、土方路基开挖1、施工前按图纸恢复中线,复测断面、测设断面、测设出开挖边线,并鉴定即有边坡是否稳定,如不稳定,采取必要的加固的防护措施。2、做好堑顶截排水,并随时注意检查。临时排水设施与永久性排水设施相结合。3、根据路堑深度、长度,以及地形、土质、土方调配情况和开挖机械设备条件来确定开挖方式,并将施工方案报监理工程师批准。土方开挖以机械为主,分段进行。每段自上而下分层开挖,并及时用人工配合挖掘机整刷边坡,对不便机械施工的地段采用人力开挖。当路堑较深时,应横向分成几个台阶段进行开挖:路堑既长又深时,应纵向分段分层开挖,每层先挖出一通道,然后开挖两侧,使各层有独立的出土道路和临时排水设施。对风化破碎岩体,为保证施工中...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

锡尼施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
