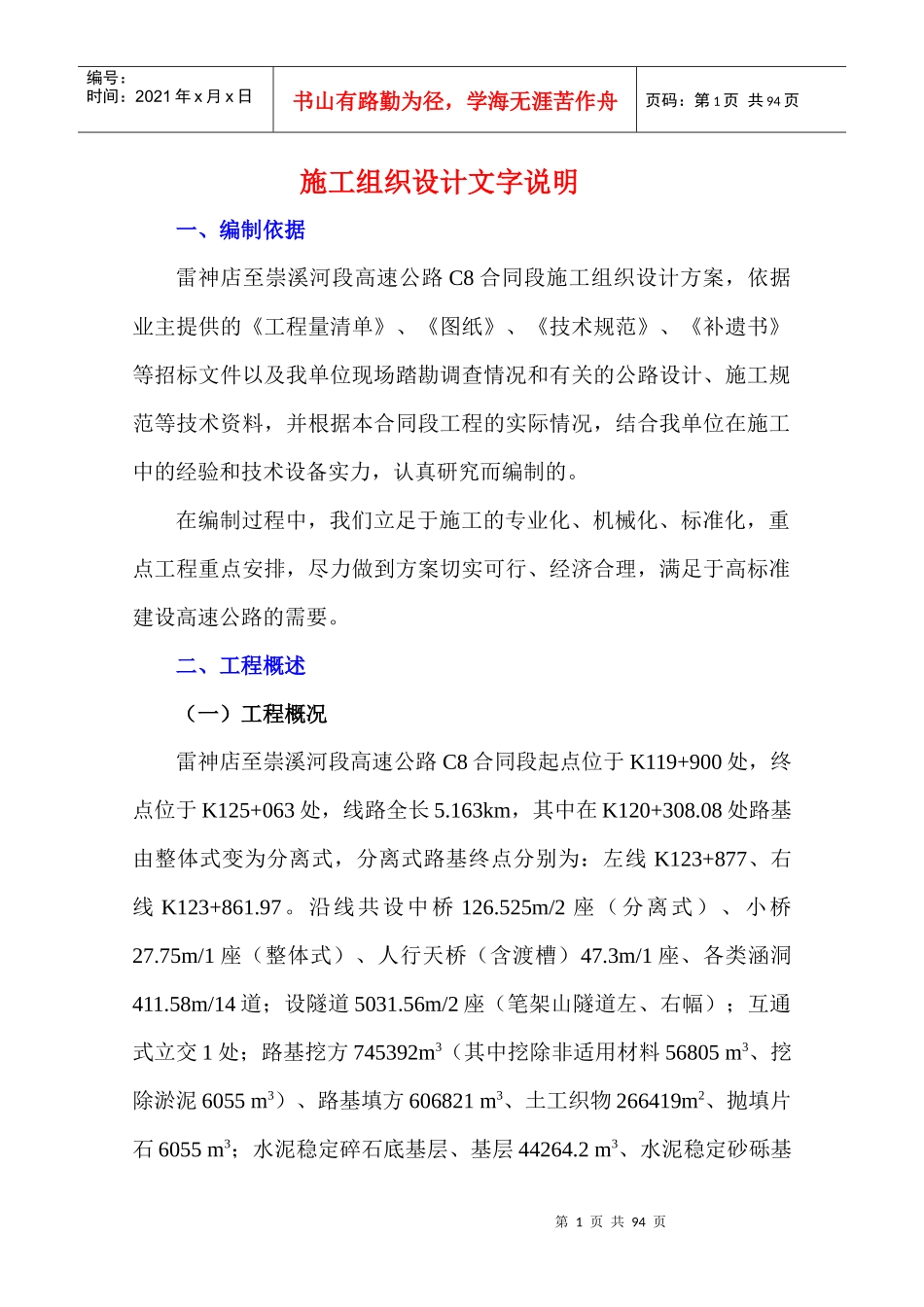

第1页共94页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共94页施工组织设计文字说明一、编制依据雷神店至崇溪河段高速公路C8合同段施工组织设计方案,依据业主提供的《工程量清单》、《图纸》、《技术规范》、《补遗书》等招标文件以及我单位现场踏勘调查情况和有关的公路设计、施工规范等技术资料,并根据本合同段工程的实际情况,结合我单位在施工中的经验和技术设备实力,认真研究而编制的
在编制过程中,我们立足于施工的专业化、机械化、标准化,重点工程重点安排,尽力做到方案切实可行、经济合理,满足于高标准建设高速公路的需要
二、工程概述(一)工程概况雷神店至崇溪河段高速公路C8合同段起点位于K119+900处,终点位于K125+063处,线路全长5
163km,其中在K120+308
08处路基由整体式变为分离式,分离式路基终点分别为:左线K123+877、右线K123+861
沿线共设中桥126
525m/2座(分离式)、小桥27
75m/1座(整体式)、人行天桥(含渡槽)47
3m/1座、各类涵洞411
58m/14道;设隧道5031

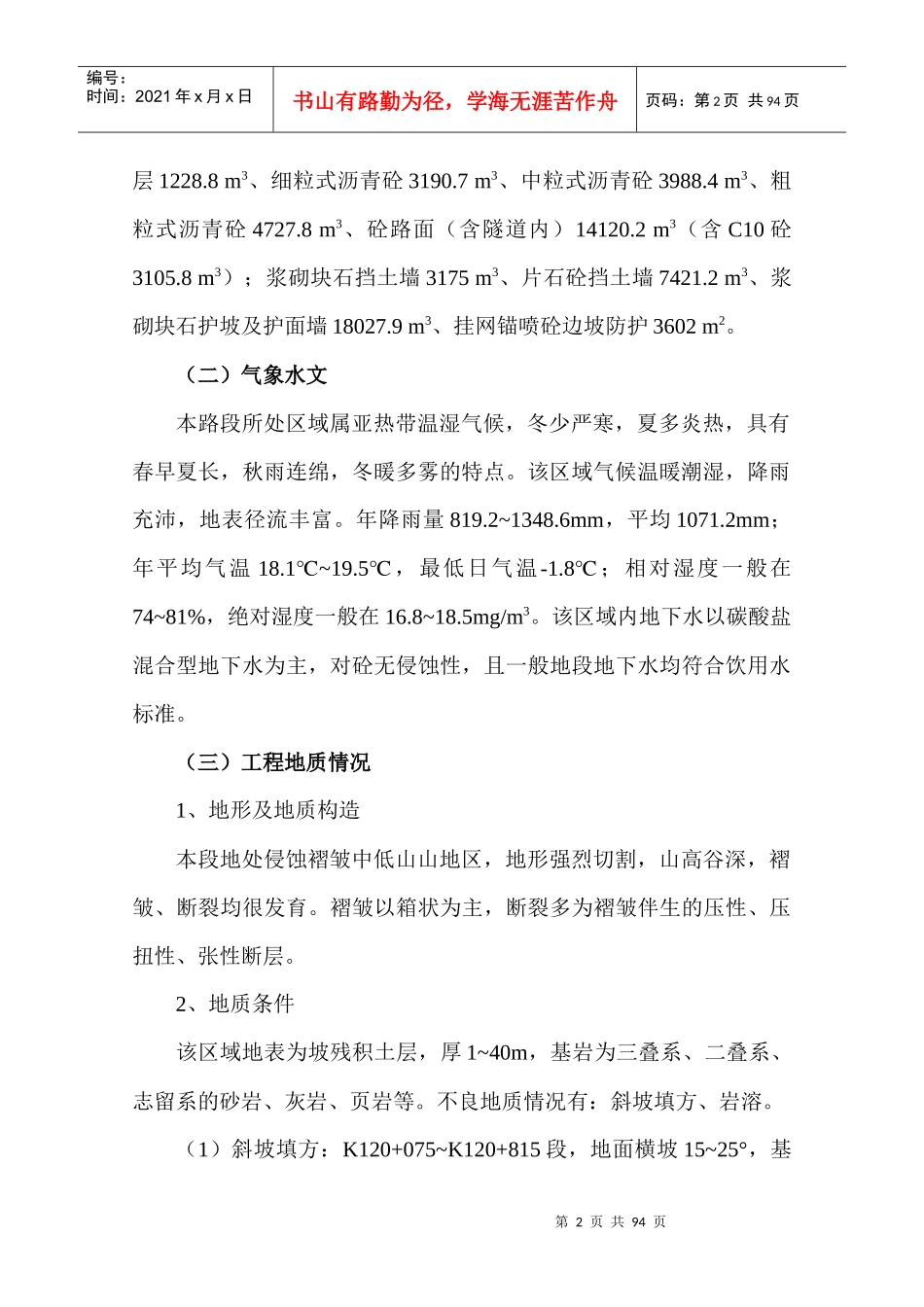

56m/2座(笔架山隧道左、右幅);互通式立交1处;路基挖方745392m3(其中挖除非适用材料56805m3、挖除淤泥6055m3)、路基填方606821m3、土工织物266419m2、抛填片石6055m3;水泥稳定碎石底基层、基层44264
2m3、水泥稳定砂砾基第2页共94页第1页共94页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共94页层1228
8m3、细粒式沥青砼3190
7m3、中粒式沥青砼3988
4m3、粗粒式沥青砼4727
8m3、砼路面(含隧道内)14120
2m3(含C10砼3105
8m3);浆砌块石挡土墙3175m3、片石砼挡土墙7421

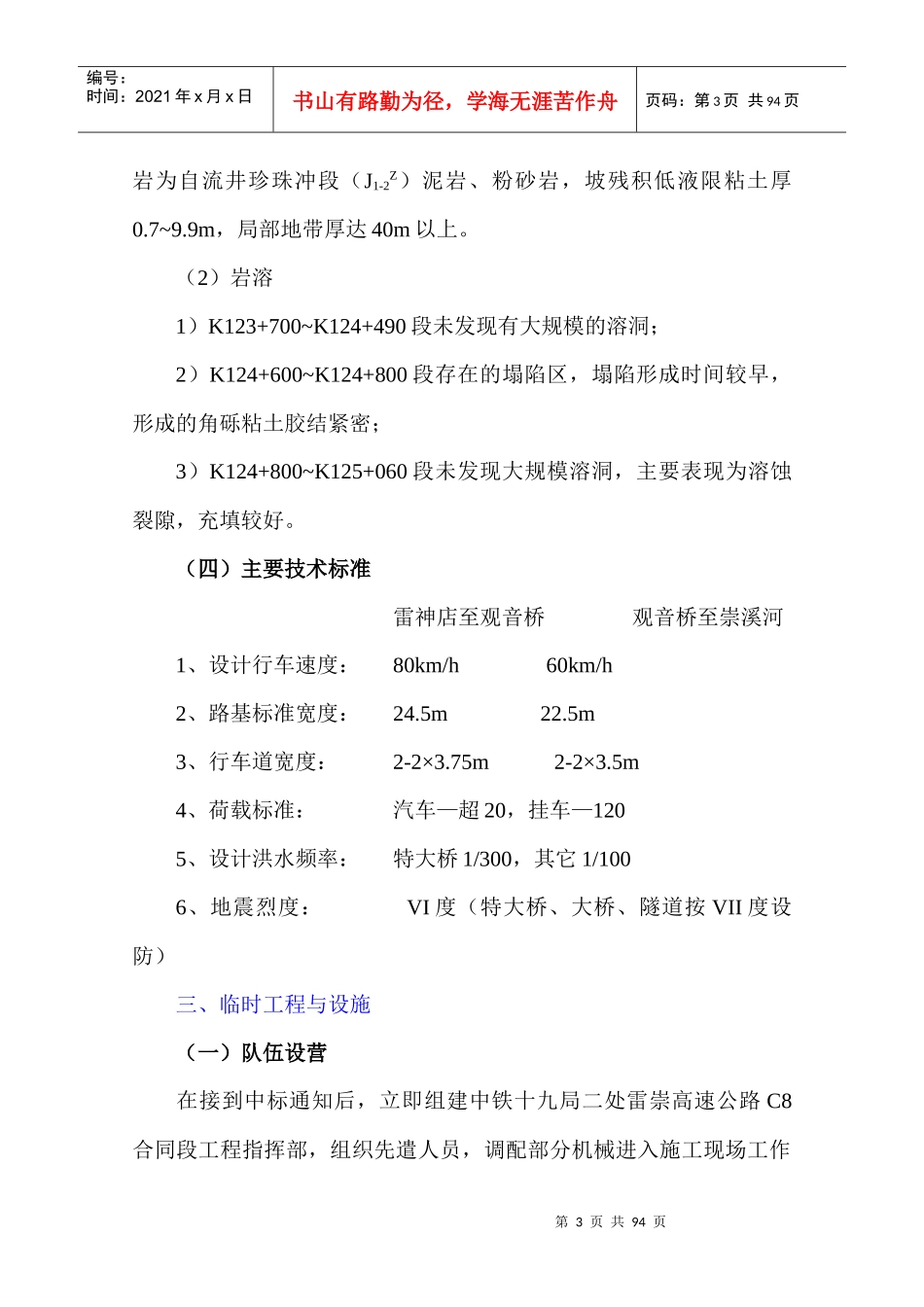

2m3、浆砌块石护坡及护面
