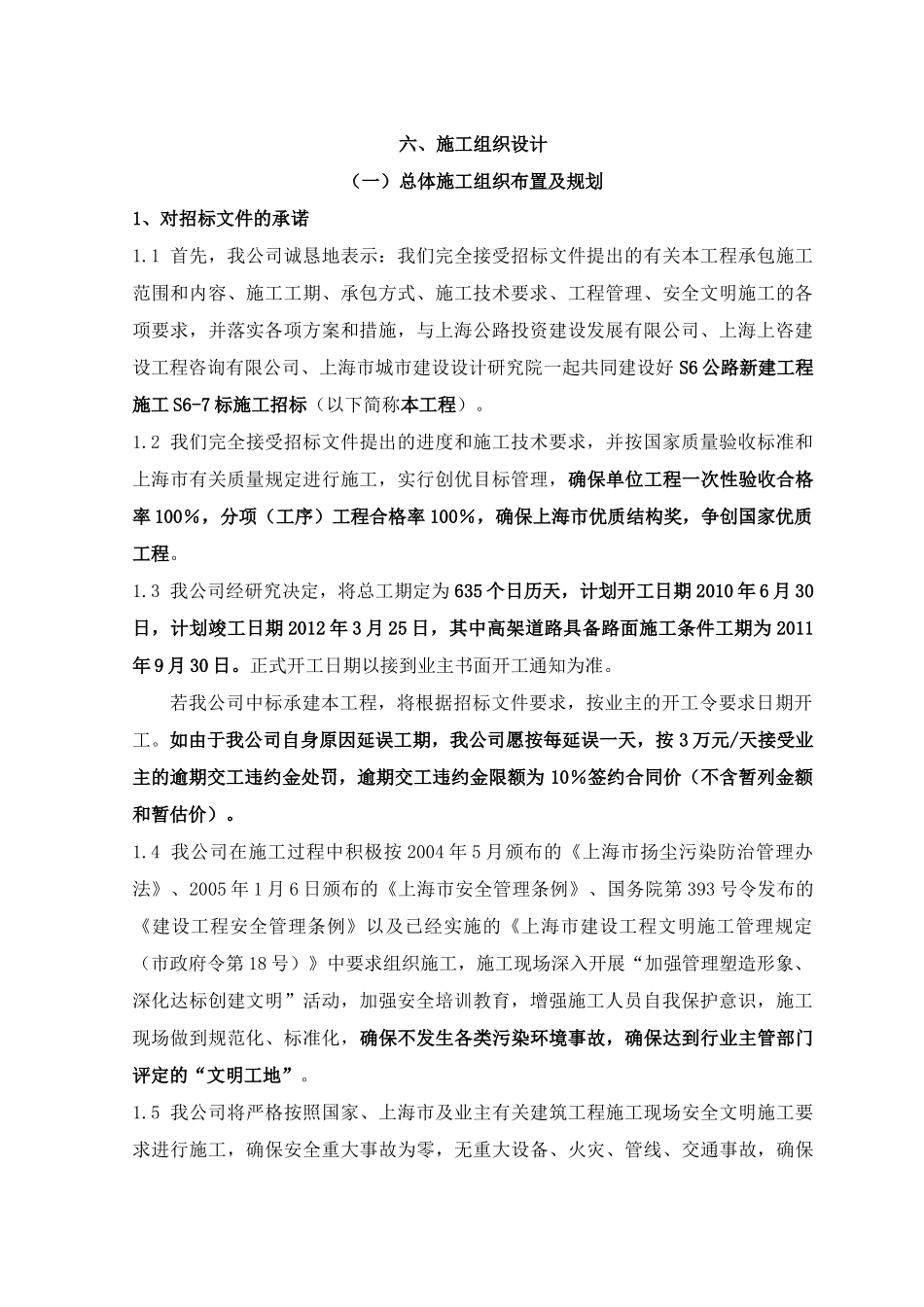

六、施工组织设计(一)总体施工组织布置及规划1、对招标文件的承诺1
1首先,我公司诚恳地表示:我们完全接受招标文件提出的有关本工程承包施工范围和内容、施工工期、承包方式、施工技术要求、工程管理、安全文明施工的各项要求,并落实各项方案和措施,与上海公路投资建设发展有限公司、上海上咨建设工程咨询有限公司、上海市城市建设设计研究院一起共同建设好S6公路新建工程施工S6-7标施工招标(以下简称本工程)
2我们完全接受招标文件提出的进度和施工技术要求,并按国家质量验收标准和上海市有关质量规定进行施工,实行创优目标管理,确保单位工程一次性验收合格率100%,分项(工序)工程合格率100%,确保上海市优质结构奖,争创国家优质工程
3我公司经研究决定,将总工期定为635个日历天,计划开工日期2010年6月30日,计划竣工日期2012年3月25日,其中高架道路具备路面施工条件工期为2011年9月30日
正式开工日期以接到业主书面开工通知为准
若我公司中标承建本工程,将根据招标文件要求,按业主的开工令要求日期开工
如由于我公司自身原因延误工期,我公司愿按每延误一天,按3万元/天接受业主的逾期交工违约金处罚,逾期交工违约金限额为10%签约合同价(不含暂列金额和暂估价)
4我公司在施工过程中积极按2004年5月颁布的《上海市扬尘污染防治管理办法》、2005年1月6日颁布的《上海市安全管理条例》、国务院第393号令发布的《建设工程安全管理条例》以及已经实施的《上海市建设工程文明施工管理规定(市政府令第18号)》中要求组织施工,施工现场深入开展“加强管理塑造形象、深化达标创建文明”活动,加强安全培训教育,增强施工人员自我保护意识,施工现场做到规范化、标准化,确保不发生各类污染环境事故,确保达到行业主管部门评定的“文明工地”

5我公司将严格按照国家、上海市及业主有关建筑工程施工现场安全文
