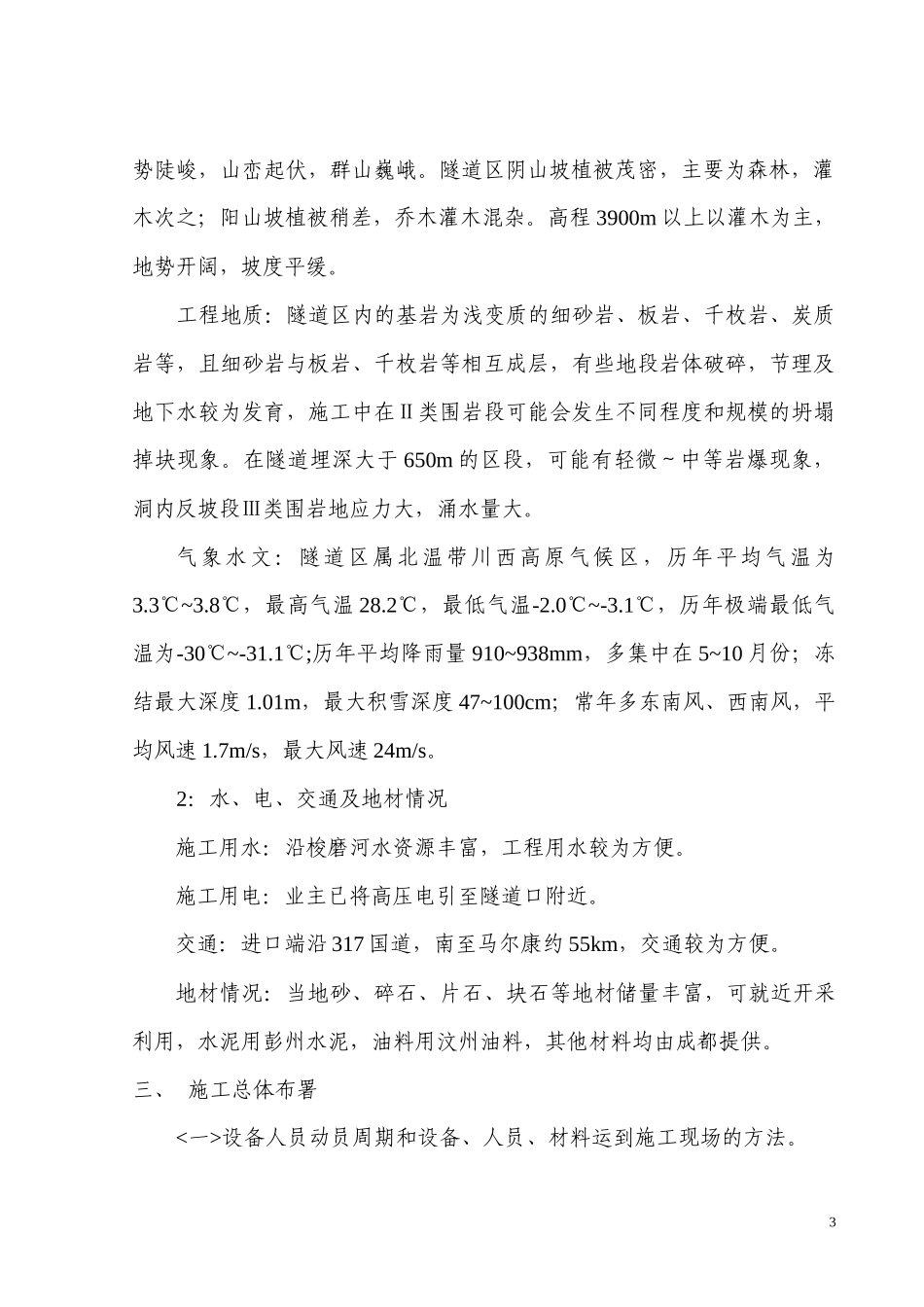

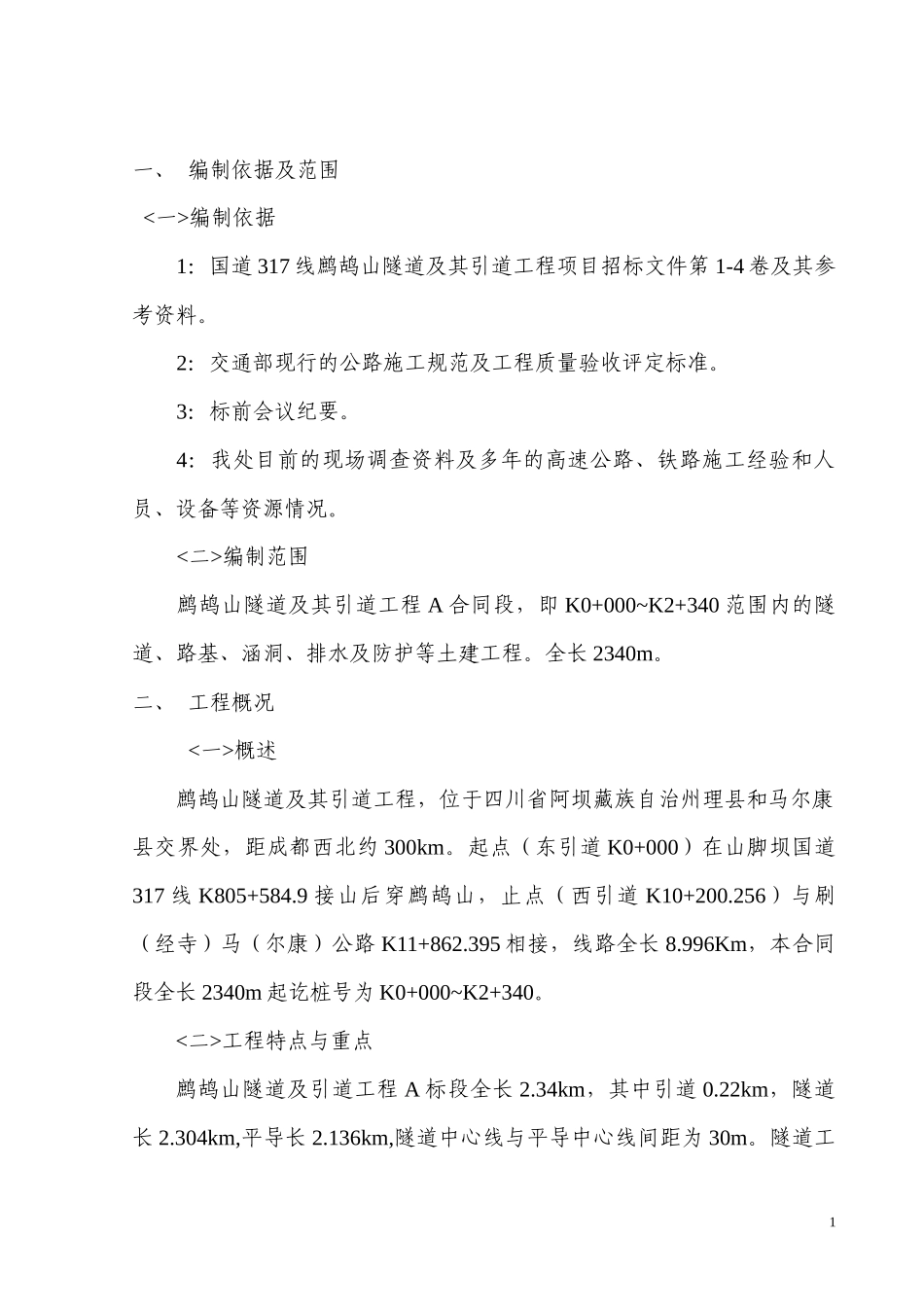

一、编制依据及范围编制依据1:国道317线鹧鸪山隧道及其引道工程项目招标文件第1-4卷及其参考资料
2:交通部现行的公路施工规范及工程质量验收评定标准
3:标前会议纪要
4:我处目前的现场调查资料及多年的高速公路、铁路施工经验和人员、设备等资源情况
编制范围鹧鸪山隧道及其引道工程A合同段,即K0+000~K2+340范围内的隧道、路基、涵洞、排水及防护等土建工程
全长2340m
二、工程概况概述鹧鸪山隧道及其引道工程,位于四川省阿坝藏族自治州理县和马尔康县交界处,距成都西北约300km
起点(东引道K0+000)在山脚坝国道317线K805+584
9接山后穿鹧鸪山,止点(西引道K10+200
256)与刷(经寺)马(尔康)公路K11+862
395相接,线路全长8
996Km,本合同段全长2340m起讫桩号为K0+000~K2+340
工程特点与重点鹧鸪山隧道及引道工程A标段全长2
34km,其中引道0
22km,隧道长2
304km,平导长2
136km,隧道中心线与平导中心线间距为30m
隧道工1程是本合同段控制工期的重点工程

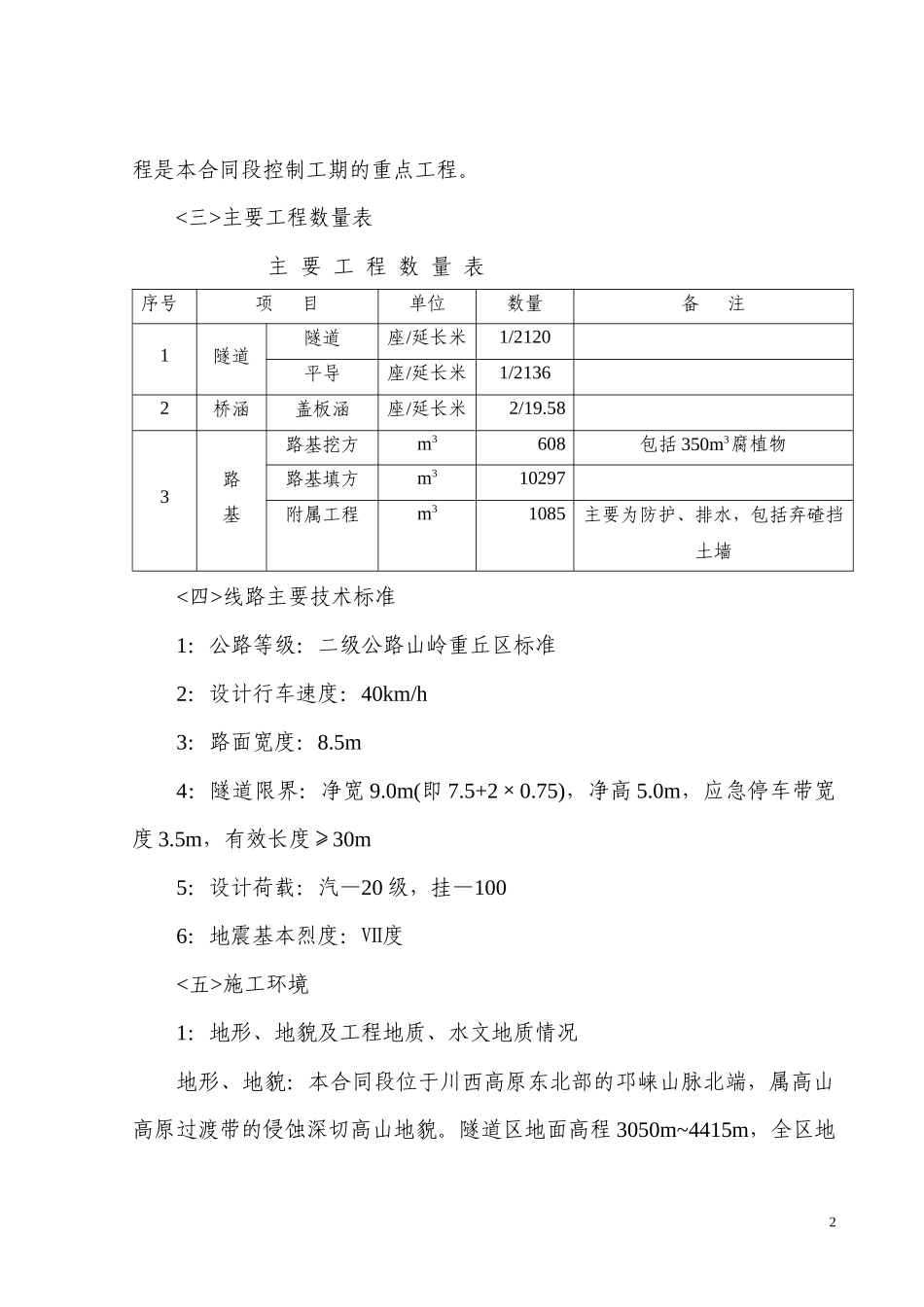

主要工程数量表主要工程数量表序号项目单位数量备注1隧道隧道座/延长米1/2120平导座/延长米1/21362桥涵盖板涵座/延长米2/19
583路基路基挖方m3608包括350m3腐植物路基填方m310297附属工程m31085主要为防护、排水,包括弃碴挡土墙线路主要技术标准1:公路等级:二级公路山岭重丘区标准2:设计行车速度:40km/h3:路面宽度:8
5m4:隧道限界:净宽9
75),净高5
0m,应急停车带宽度3
5m,有效长度≥30m5:设计荷载:汽—20级,挂—1006:地震基本烈度:Ⅶ度施工环境1:地形、地貌及工程地质、水文地质情况地形、地貌:本合同段位于川西高原东北部的邛崃山脉北端,属高山高原过渡带的侵蚀
