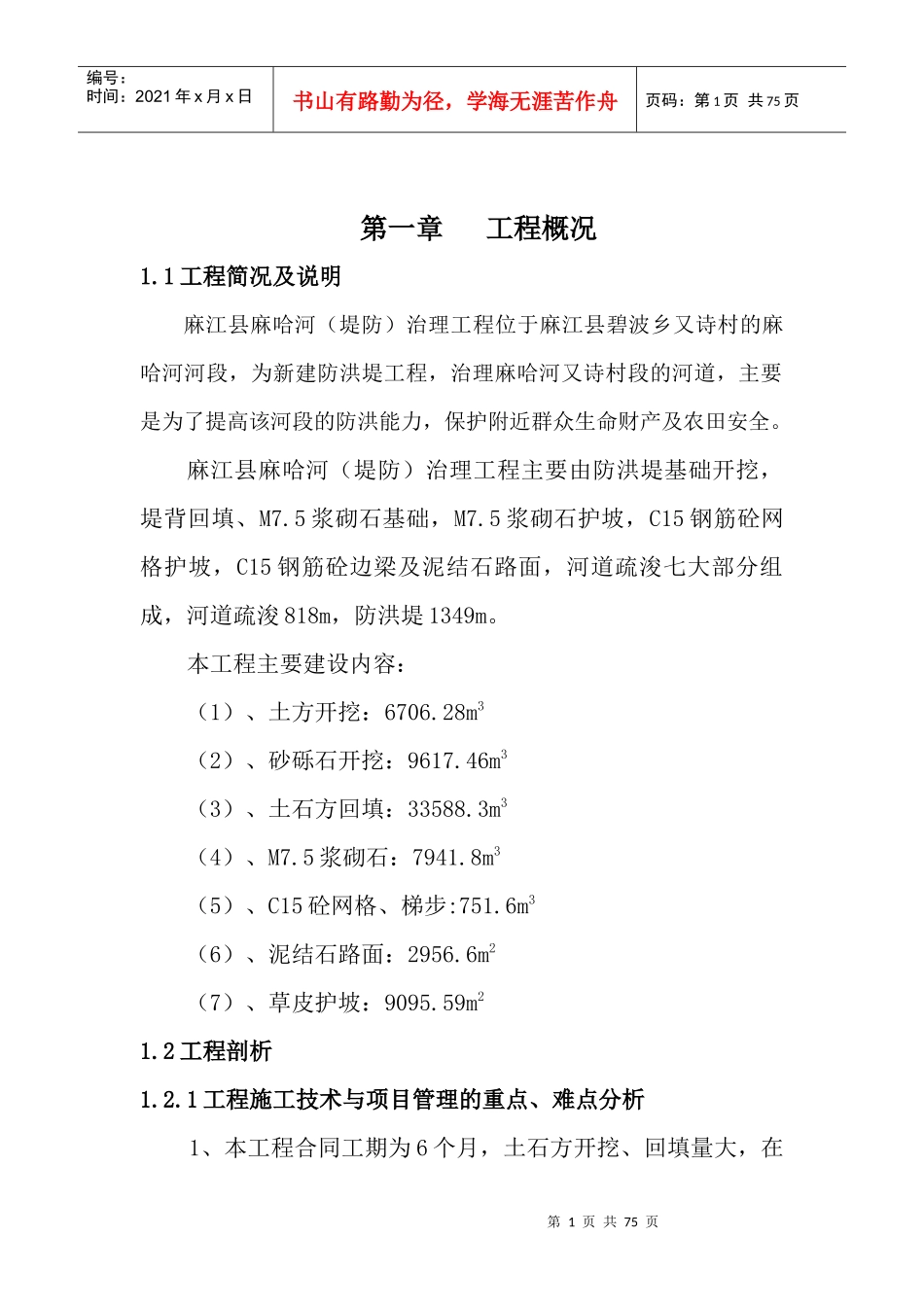

第1页共75页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共75页第一章工程概况1
1工程简况及说明麻江县麻哈河(堤防)治理工程位于麻江县碧波乡又诗村的麻哈河河段,为新建防洪堤工程,治理麻哈河又诗村段的河道,主要是为了提高该河段的防洪能力,保护附近群众生命财产及农田安全
麻江县麻哈河(堤防)治理工程主要由防洪堤基础开挖,堤背回填、M7
5浆砌石基础,M7
5浆砌石护坡,C15钢筋砼网格护坡,C15钢筋砼边梁及泥结石路面,河道疏浚七大部分组成,河道疏浚818m,防洪堤1349m
本工程主要建设内容:(1)、土方开挖:6706
28m3(2)、砂砾石开挖:9617
46m3(3)、土石方回填:33588
3m3(4)、M7
5浆砌石:7941
8m3(5)、C15砼网格、梯步:751
6m3(6)、泥结石路面:2956
6m2(7)、草皮护坡:9095
2工程剖析1

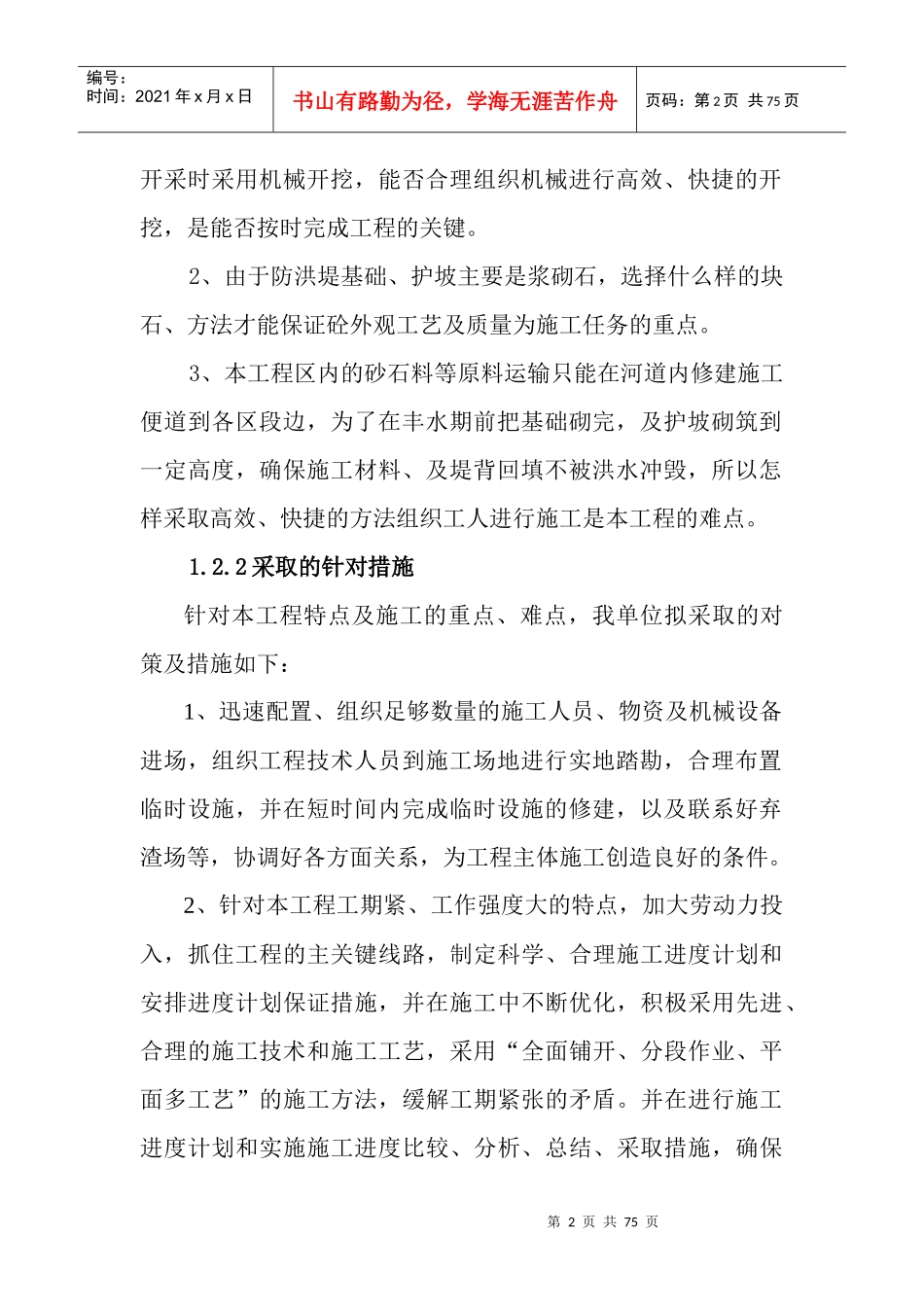

1工程施工技术与项目管理的重点、难点分析1、本工程合同工期为6个月,土石方开挖、回填量大,在第2页共75页第1页共75页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共75页开采时采用机械开挖,能否合理组织机械进行高效、快捷的开挖,是能否按时完成工程的关键
2、由于防洪堤基础、护坡主要是浆砌石,选择什么样的块石、方法才能保证砼外观工艺及质量为施工任务的重点
3、本工程区内的砂石料等原料运输只能在河道内修建施工便道到各区段边,为了在丰水期前把基础砌完,及护坡砌筑到一定高度,确保施工材料、及堤背回填不被洪水冲毁,所以怎样采取高效、快捷的方法组织工人进行施工是本工程的难点
2采取的针对措施针对本工程特点及施工的重点、难点,我单位拟采取的对策及措施如下:1、迅速配置、组织足够数量的施工人员、物资及机械设备进场,组织工程技术人员到施工场地进行实地踏
