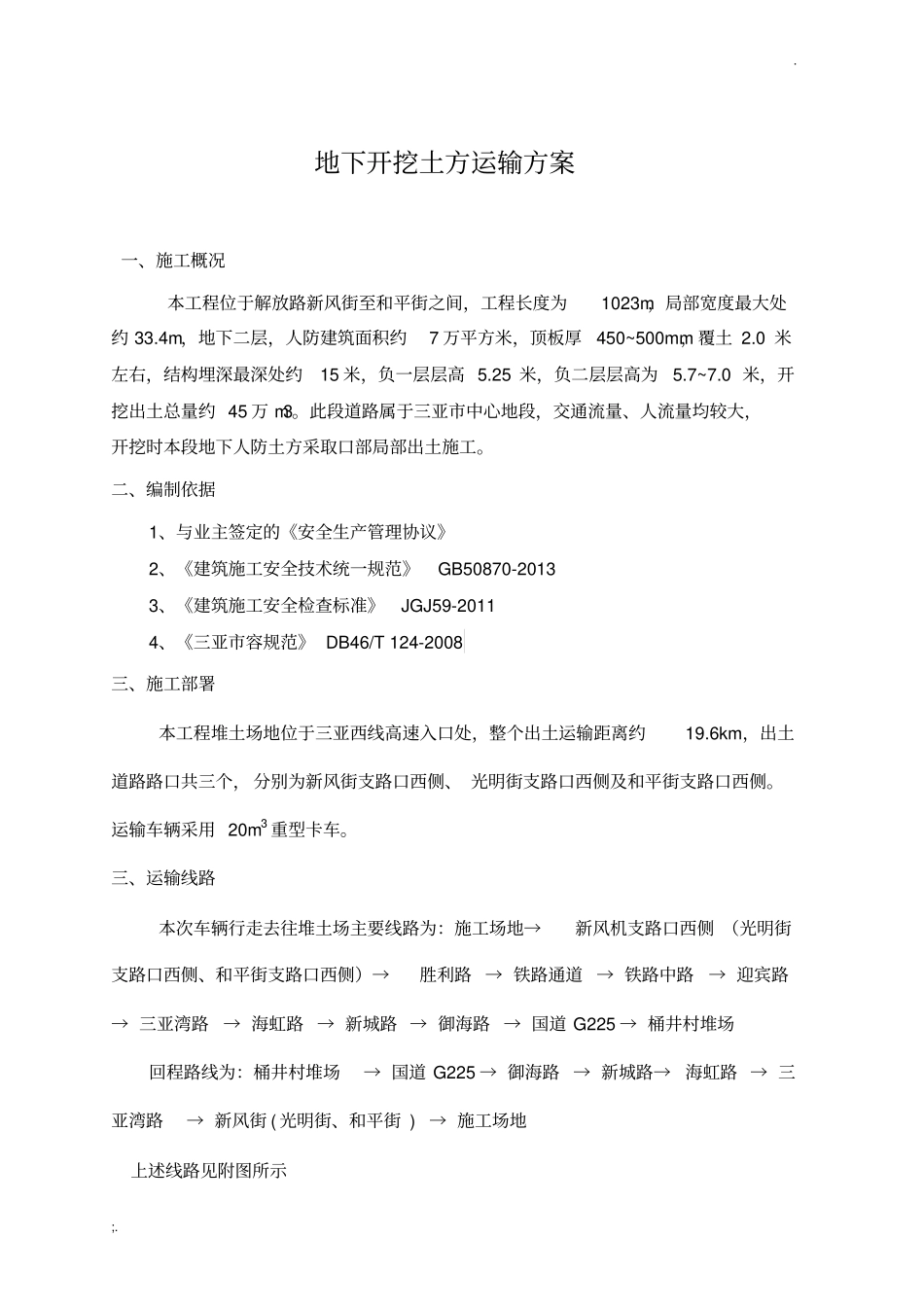

地下开挖土方运输方案一、施工概况本工程位于解放路新风街至和平街之间,工程长度为1023m,局部宽度最大处约33
4m,地下二层,人防建筑面积约7万平方米,顶板厚450~500mm,覆土2
0米左右,结构埋深最深处约15米,负一层层高5
25米,负二层层高为5
0米,开挖出土总量约45万m3
此段道路属于三亚市中心地段,交通流量、人流量均较大,开挖时本段地下人防土方采取口部局部出土施工
二、编制依据1、与业主签定的《安全生产管理协议》2、《建筑施工安全技术统一规范》GB50870-20133、《建筑施工安全检查标准》JGJ59-20114、《三亚市容规范》DB46/T124-2008三、施工部署本工程堆土场地位于三亚西线高速入口处,整个出土运输距离约19
6km,出土道路路口共三个,分别为新风街支路口西侧、光明街支路口西侧及和平街支路口西侧
运输车辆采用20m3重型卡车
三、运输线路本次车辆行走去往堆土场主要线路为:施工场地→新风机支路口西侧(光明街支路口西侧、和平街支路口西侧)→胜利路→铁路通道→铁路中路→迎宾路→三亚湾路→海虹路→新城路→御海路→国道G225→桶井村堆场回程路线为:桶井村堆场→国道G225→御海路→新城路→海虹路→三亚湾路→新风街(光明街、和平街)→施工场地上述线路见附图所示
四、安全文明施工项目经理部成立以项目经理、安全文明施工负责人、技术负责人、各部室主管等为主的安全文明施工领导班子,统一指挥,统一协调,严格按照文明工地标准及三亚市地方有关文件规定,结合本工程的实际,制定出具体管理办法和长短期计划,做到措施落实,责任到人,有检查、有考核,从工程开工到竣工坚持文明工地现场容貌,树立良好的企业形象

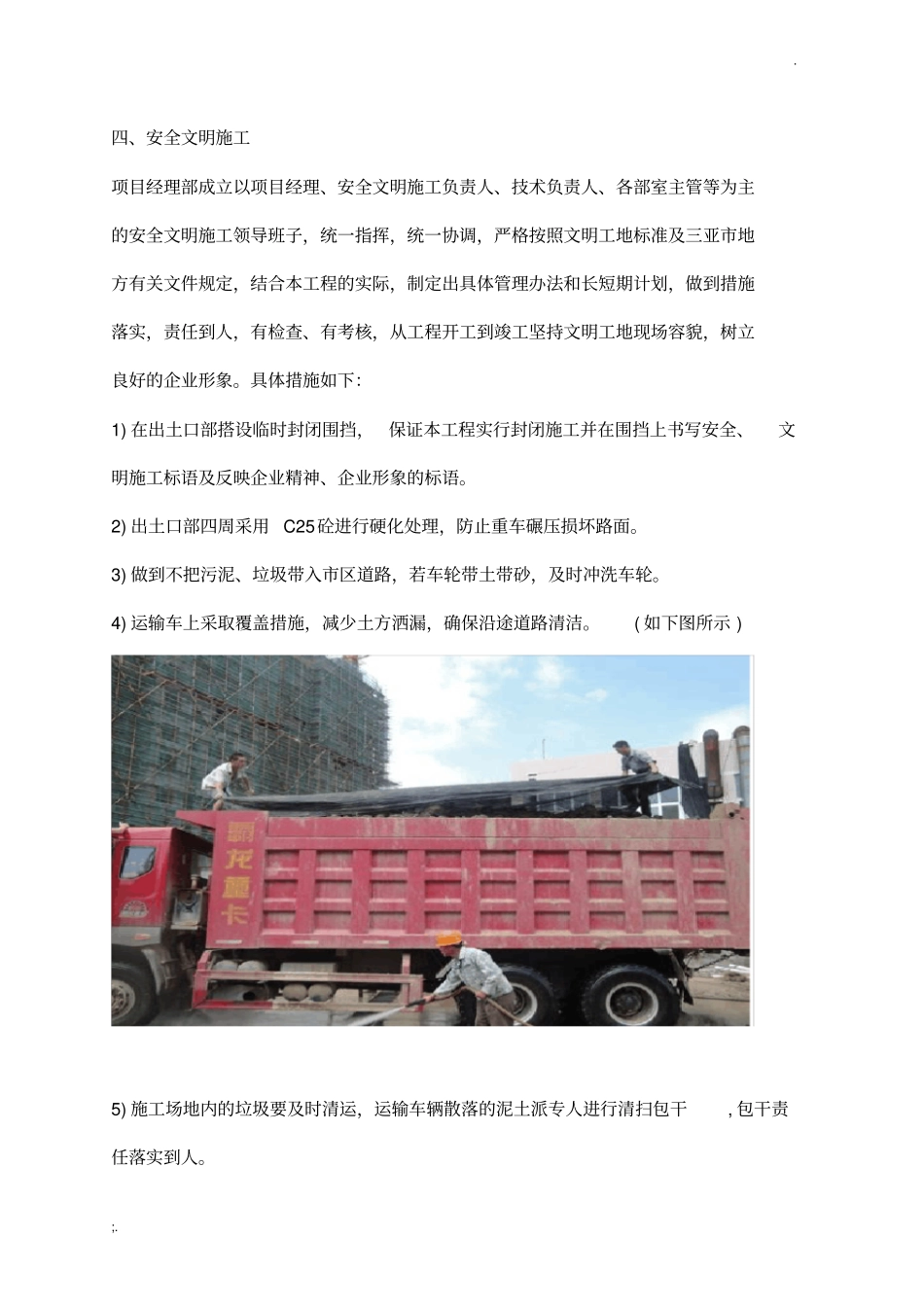

具体措施如下:1)在出土口部搭设临时封闭围挡,保证本工程实行封闭施工并在围挡上书写安全、文明施工标语及反映企业精神、企业形象的标语
