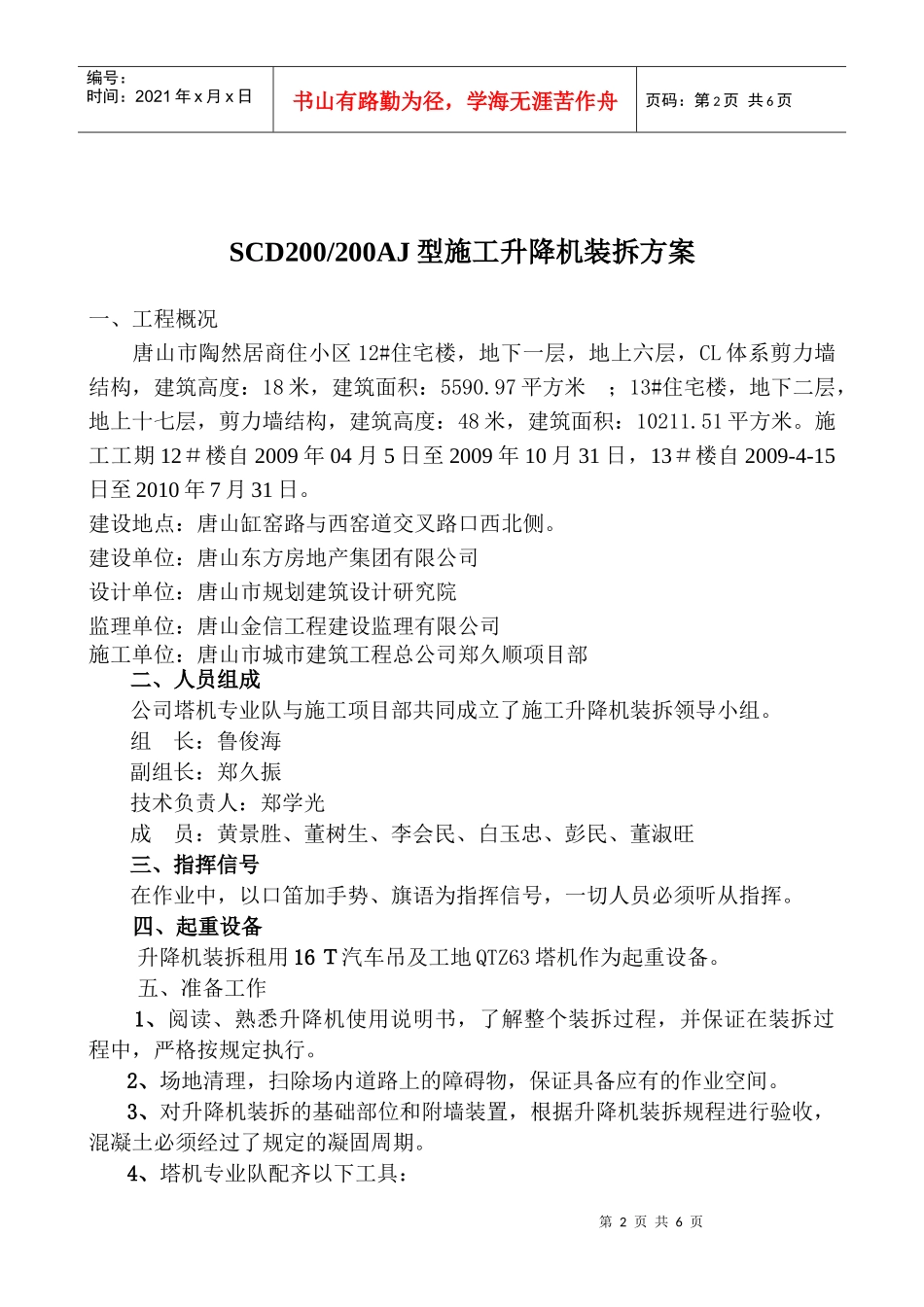

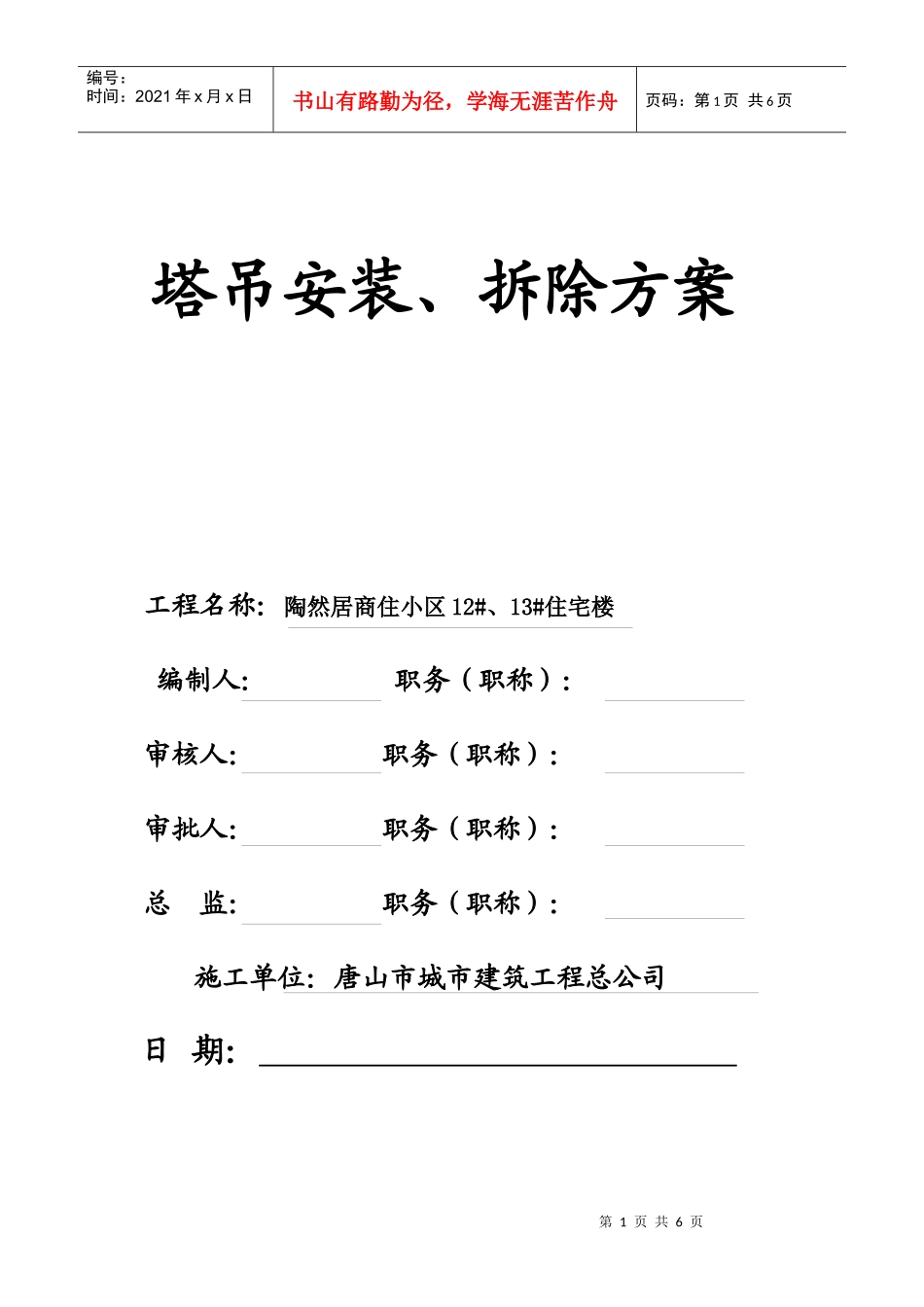

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页塔吊安装、拆除方案工程名称:陶然居商住小区12#、13#住宅楼编制人:职务(职称):审核人:职务(职称):审批人:职务(职称):总监:职务(职称):施工单位:唐山市城市建筑工程总公司日期:第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页SCD200/200AJ型施工升降机装拆方案一、工程概况唐山市陶然居商住小区12#住宅楼,地下一层,地上六层,CL体系剪力墙结构,建筑高度:18米,建筑面积:5590
97平方米;13#住宅楼,地下二层,地上十七层,剪力墙结构,建筑高度:48米,建筑面积:10211
施工工期12#楼自2009年04月5日至2009年10月31日,13#楼自2009-4-15日至2010年7月31日
建设地点:唐山缸窑路与西窑道交叉路口西北侧
建设单位:唐山东方房地产集团有限公司设计单位:唐山市规划建筑设计研究院监理单位:唐山金信工程建设监理有限公司施工单位:唐山市城市建筑工程总公司郑久顺项目部二、人员组成公司塔机专业队与施工项目部共同成立了施工升降机装拆领导小组
组长:鲁俊海副组长:郑久振技术负责人:郑学光成员:黄景胜、董树生、李会民、白玉忠、彭民、董淑旺三、指挥信号在作业中,以口笛加手势、旗语为指挥信号,一切人员必须听从指挥
四、起重设备升降机装拆租用16T汽车吊及工地QTZ63塔机作为起重设备
五、准备工作1、阅读、熟悉升降机使用说明书,了解整个装拆过程,并保证在装拆过程中,严格按规定执行
2、场地清理,扫除场内道路上的障碍物,保证具备应有的作业空间
3、对升降机装拆的基础部位和附墙装置,根据升降机装拆规程进行验收,混凝土必须经过了规定的凝固周期
4、塔机专业队配齐以下工具:第3页共6页第2页共6页
