0可编辑可修改1第1页钢筋工程标准做法编制日期2017-11-11初审日期审核日期2017-11-11批准日期修订记录日期修订状态修改内容修改人审核人批准人v1
0可编辑可修改2第2页1目的:明确钢筋工程施工工艺控制流程,提升钢筋工程主体结构的实体和观感质量
2适用范围:适用于中天公司所有在建及新建项目
3编制说明本标准做法要求所有在建及新建项目均按此做法执行

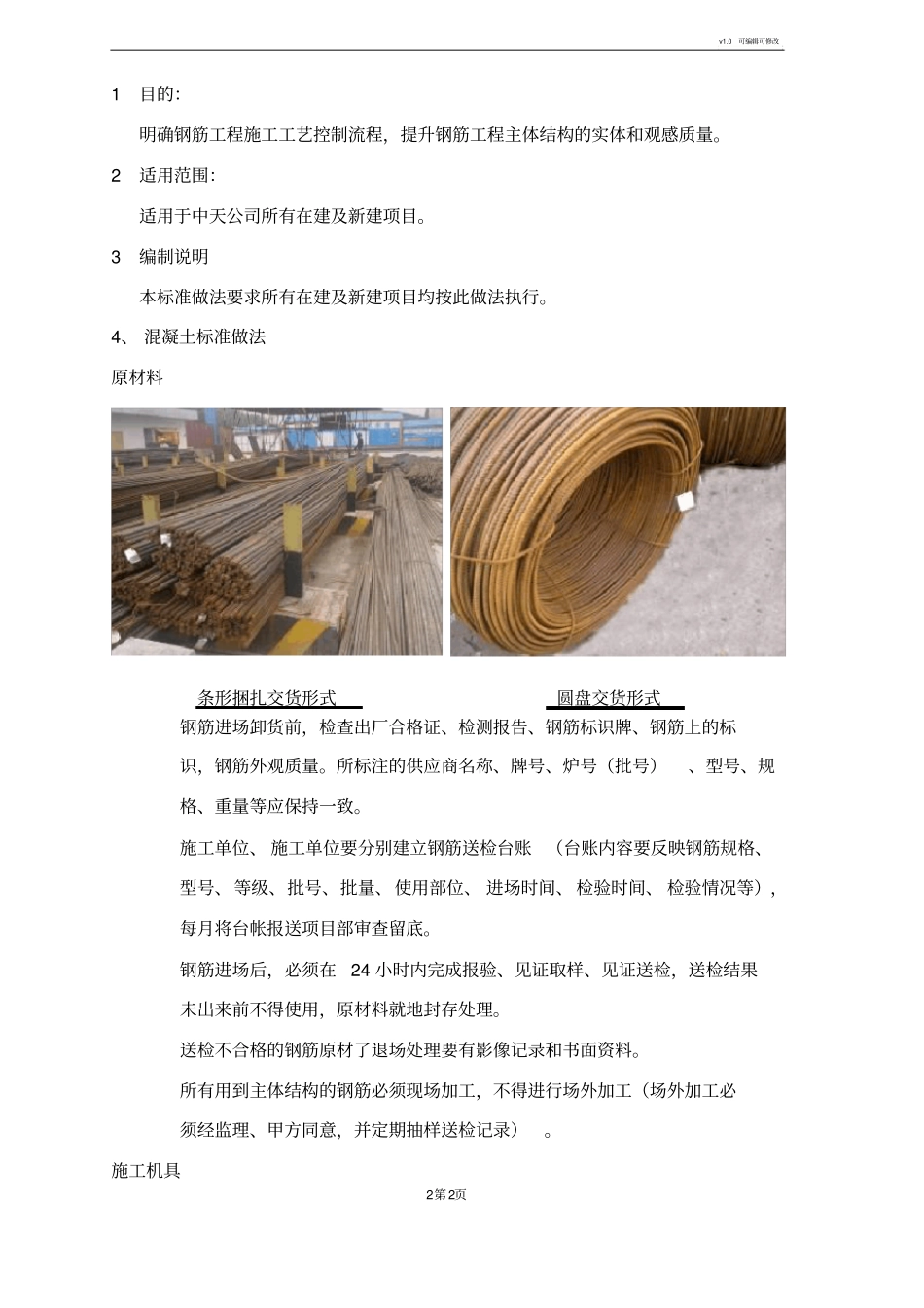

4、混凝土标准做法原材料钢筋进场卸货前,检查出厂合格证、检测报告、钢筋标识牌、钢筋上的标识,钢筋外观质量
所标注的供应商名称、牌号、炉号(批号)、型号、规格、重量等应保持一致
施工单位、施工单位要分别建立钢筋送检台账(台账内容要反映钢筋规格、型号、等级、批号、批量、使用部位、进场时间、检验时间、检验情况等),每月将台帐报送项目部审查留底
钢筋进场后,必须在24小时内完成报验、见证取样、见证送检,送检结果未出来前不得使用,原材料就地封存处理
送检不合格的钢筋原材了退场处理要有影像记录和书面资料
所有用到主体结构的钢筋必须现场加工,不得进行场外加工(场外加工必须经监理、甲方同意,并定期抽样送检记录)

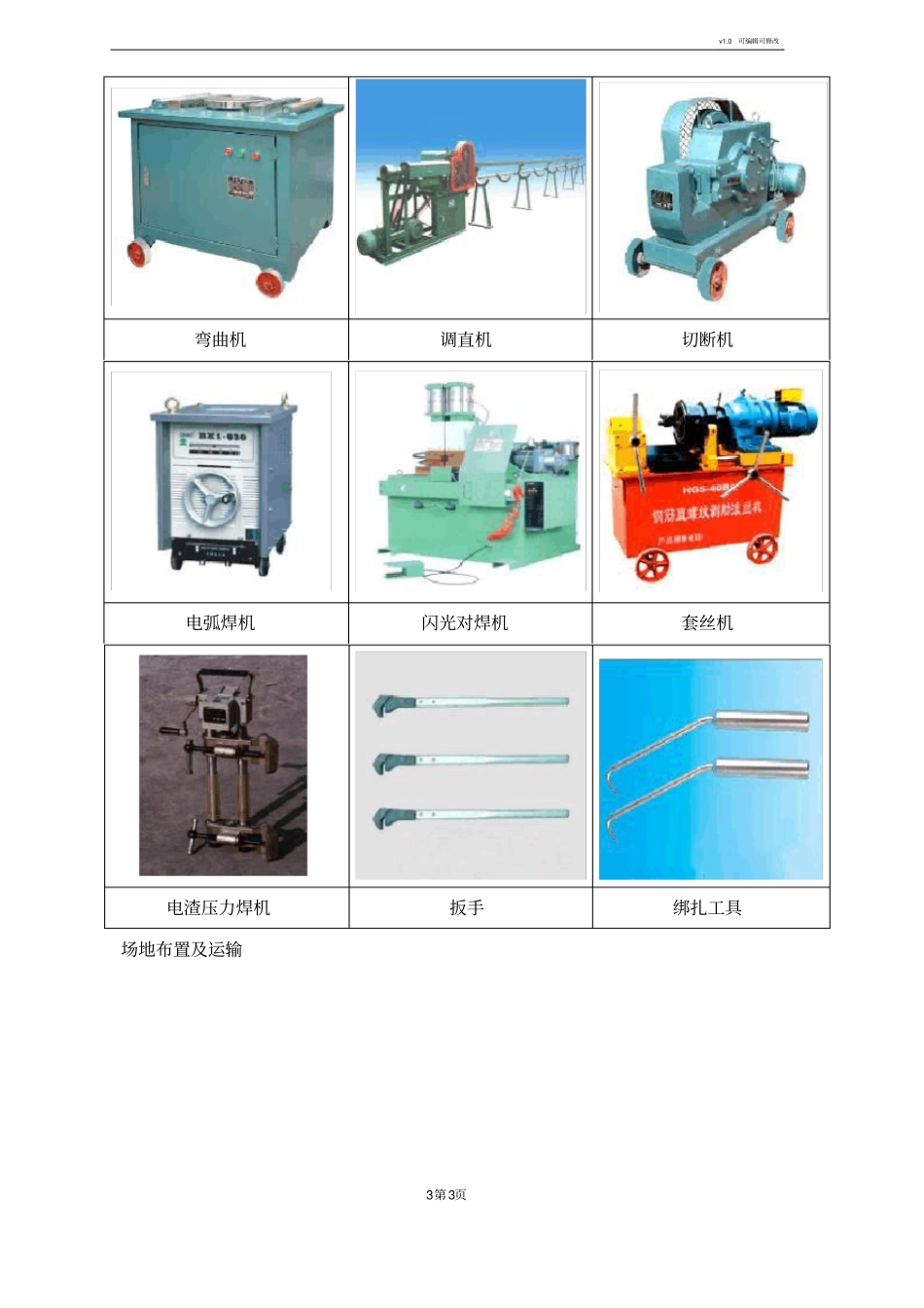

施工机具圆盘交货形式条形捆扎交货形式v1
0可编辑可修改3第3页弯曲机调直机切断机电弧焊机闪光对焊机套丝机电渣压力焊机扳手绑扎工具场地布置及运输v1
0可编辑可修改4第4页A1:场地布置合理,原材料与半成品分开堆放A2:材料标识牌,600*450mmA3:长条钢筋采用塔吊直接吊运,严禁单股钢丝绳吊运(打‘×’表示错误做法)A4:箍筋采用料斗吊运,严禁装载超过料具上口(打‘×’表示错误做法)标准做法×√×√v1
0可编辑可修改5第5页A5:墙柱钢筋绑扎要求画线绑扎,水平(箍筋)钢筋间距满足设计要求,水平筋或箍筋与每根主筋相交位置绑扎到位,严禁跳绑A6:钢筋在浇筑混凝土前,建议用PVC管保护主筋不受污染;未采取保护应安排专
