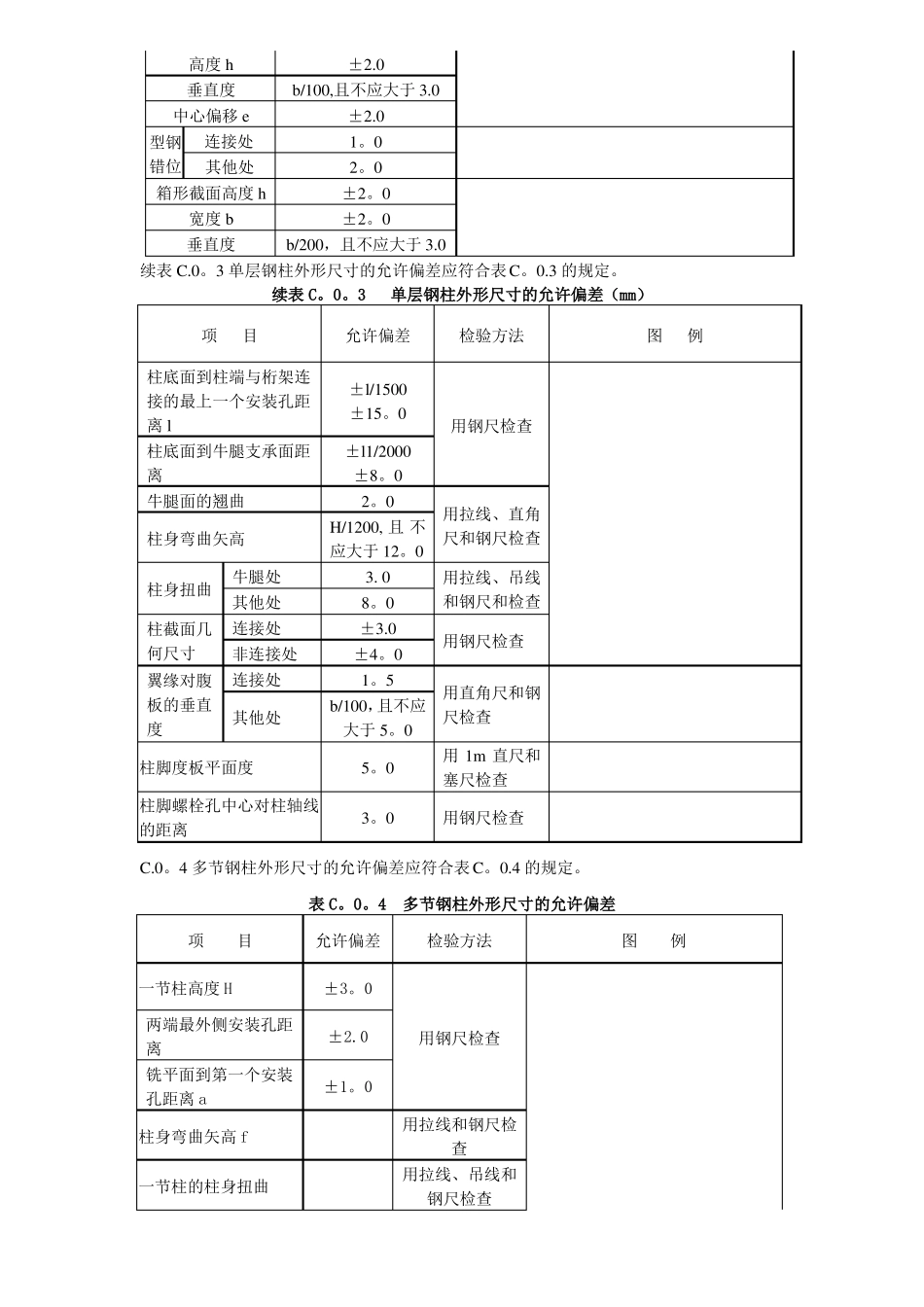

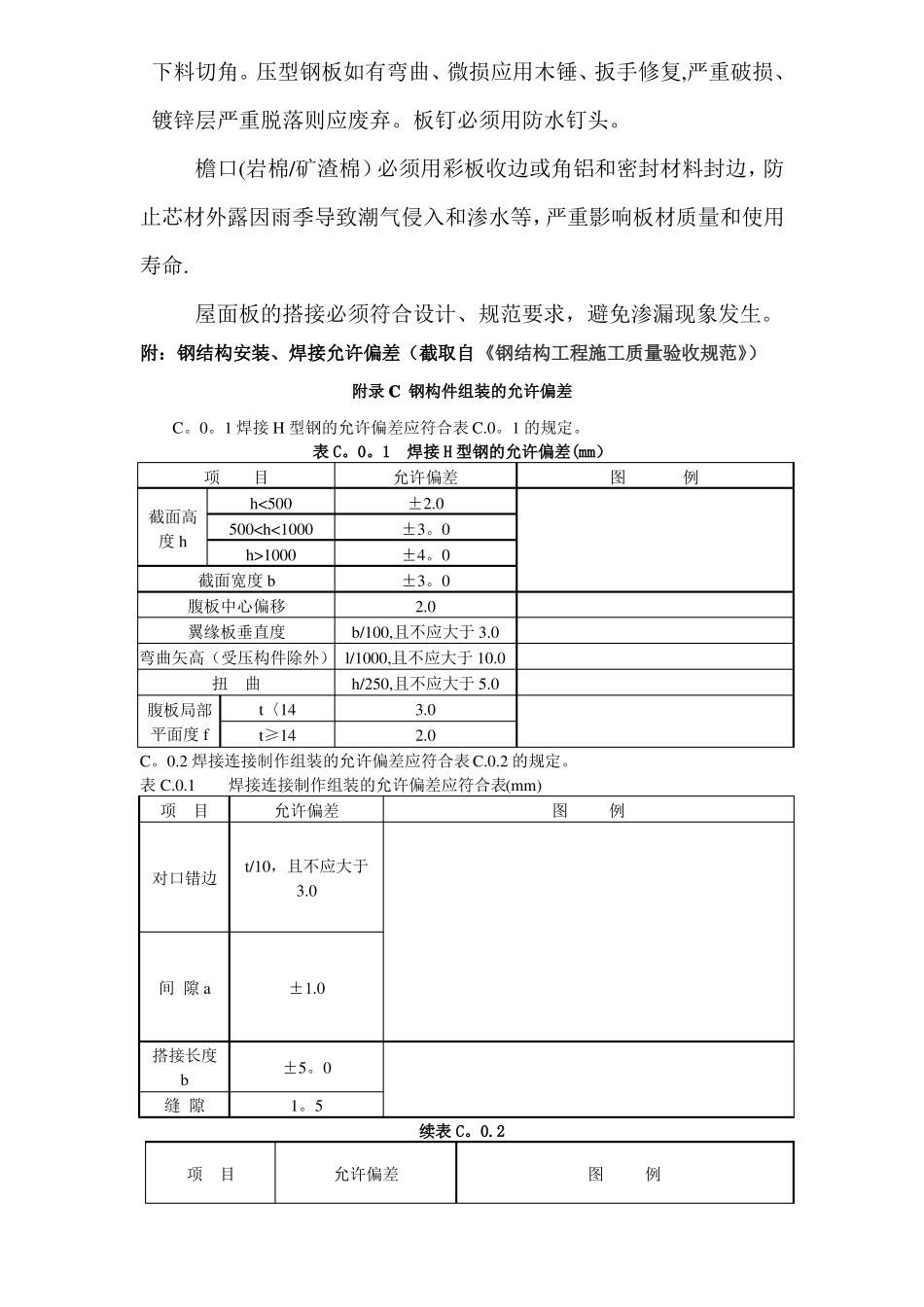

钢结构安装质量控制要点普通钢结构厂房的安装工艺为:基础交接→立钢柱→安装系杆→安装钢梁→安装吊车梁→柱间支撑→檩条安装→维护彩板安装→屋面板安装基础交接时要严格检查地脚螺栓及预埋件的位置、标高,严禁有较大误差。钢结构元件进场时,要按照图纸检查其尺寸、螺孔位置等。立钢柱时要严格控制钢柱的标高、、轴线位置及垂直度,安装时严禁气割扩孔.待钢柱校正垂直度完毕后,及时紧固螺栓,紧固次序从中间开始,对称向两边进行,紧固程度检查方法:用小锤敲击螺栓,有嗡嗡声为未紧固好,发出沉闷声为已紧固好。钢柱安装完后,要及时安装系杆.钢梁吊装:吊装时,根据现场实际情况,确定吊装方法,吊装过程中,要有严格的安全保证措施。安装时要严格控制梁的轴线位置和垂直度,严禁超差.安装吊车梁时要注意其标高、相邻两段吊车梁的高差,吊车梁接头部位严禁错位。高强度螺栓的紧固、检查同立钢柱。安装柱间支撑、檩条、拉条、隅撑时,要注意保护主体,防止磕掉油漆。安装时注意檩条的方向、拉条的间距;隅撑、拉条严禁焊接.安装完后要检查是否有掉漆部位,发现掉漆要及时补漆。屋面板安装工艺:檩拖安装-檩条安装—拉条—撑杆-隅撑—压型钢板内板—玻璃丝绵—压型钢板外板—收边—收尾.安装屋面板时要防止钢板对折,压型钢板铺设的重点是边、角的处理。边、角处理前,应认真、仔细地制作边、角样板,然后再下料切角。压型钢板如有弯曲、微损应用木锤、扳手修复,严重破损、镀锌层严重脱落则应废弃。板钉必须用防水钉头。檐口(岩棉/矿渣棉)必须用彩板收边或角铝和密封材料封边,防止芯材外露因雨季导致潮气侵入和渗水等,严重影响板材质量和使用寿命.屋面板的搭接必须符合设计、规范要求,避免渗漏现象发生。附:钢结构安装、焊接允许偏差(截取自《钢结构工程施工质量验收规范》)附录C钢构件组装的允许偏差C。0。1焊接H型钢的允许偏差应符合表C.0。1的规定。表C。0。1焊接H型钢的允许偏差(mm)项目截面高度hh<5005001000截面宽度b腹板中心偏移翼缘板垂直度扭曲腹板局部平面度ft〈14t≥14允许偏差±2.0±3。0±4。0±3。02.0b/100,且不应大于3.0h/250,且不应大于5.03.02.0图例弯曲矢高(受压构件除外)l/1000,且不应大于10.0C。0.2焊接连接制作组装的允许偏差应符合表C.0.2的规定。表C.0.1焊接连接制作组装的允许偏差应符合表(mm)项目允许偏差t/10,且不应大于3.0间隙a±1.0图例对口错边搭接长度b缝隙±5。01。5续表C。0.2项目允许偏差图例高度h垂直度中心偏移e型钢错位连接处其他处宽度b垂直度±2.0b/100,且不应大于3.0±2.01。02。0±2。0±2。0b/200,且不应大于3.0箱形截面高度h续表C.0。3单层钢柱外形尺寸的允许偏差应符合表C。0.3的规定。续表C。0。3单层钢柱外形尺寸的允许偏差(mm)项目柱底面到柱端与桁架连接的最上一个安装孔距离l柱底面到牛腿支承面距离牛腿面的翘曲柱身弯曲矢高柱身扭曲柱截面几何尺寸翼缘对腹板的垂直度牛腿处其他处连接处非连接处连接处其他处允许偏差±l/1500±15。0±l1/2000±8。02。0H/1200,且不应大于12。03.08。0±3.0±4。01。5b/100,且不应大于5。05。03。0用拉线、直角尺和钢尺检查用拉线、吊线和钢尺和检查用钢尺检查用直角尺和钢尺检查用1m直尺和塞尺检查用钢尺检查检验方法图例用钢尺检查柱脚度板平面度柱脚螺栓孔中心对柱轴线的距离C.0。4多节钢柱外形尺寸的允许偏差应符合表C。0.4的规定。表C。0。4多节钢柱外形尺寸的允许偏差项目一节柱高度H两端最外侧安装孔距离铣平面到第一个安装孔距离a柱身弯曲矢高f一节柱的柱身扭曲允许偏差±3。0±2.0±1。0用拉线和钢尺检查用拉线、吊线和钢尺检查用钢尺检查检验方法图例牛腿端孔到柱轴线距离牛腿的翘曲或扭曲≤1000>1000柱截面尺寸连接处非连接处±3。02.03.0±3.0用钢尺检查用拉线、直角尺和钢尺检查用钢尺检查±4。05.01.5b/100,且不应大于5。03。0用钢尺检查3.0h(b)/150,用直角尺和钢尺且不应大检查于5.0有直角尺和钢尺检查用直尺和塞尺检查柱脚底板平面度连接处翼缘板对腹板的垂直度其他处柱脚螺孔对柱轴线的距离a箱型截面连接处对角线差箱型柱身板垂直度※表C。0.5焊接实...
