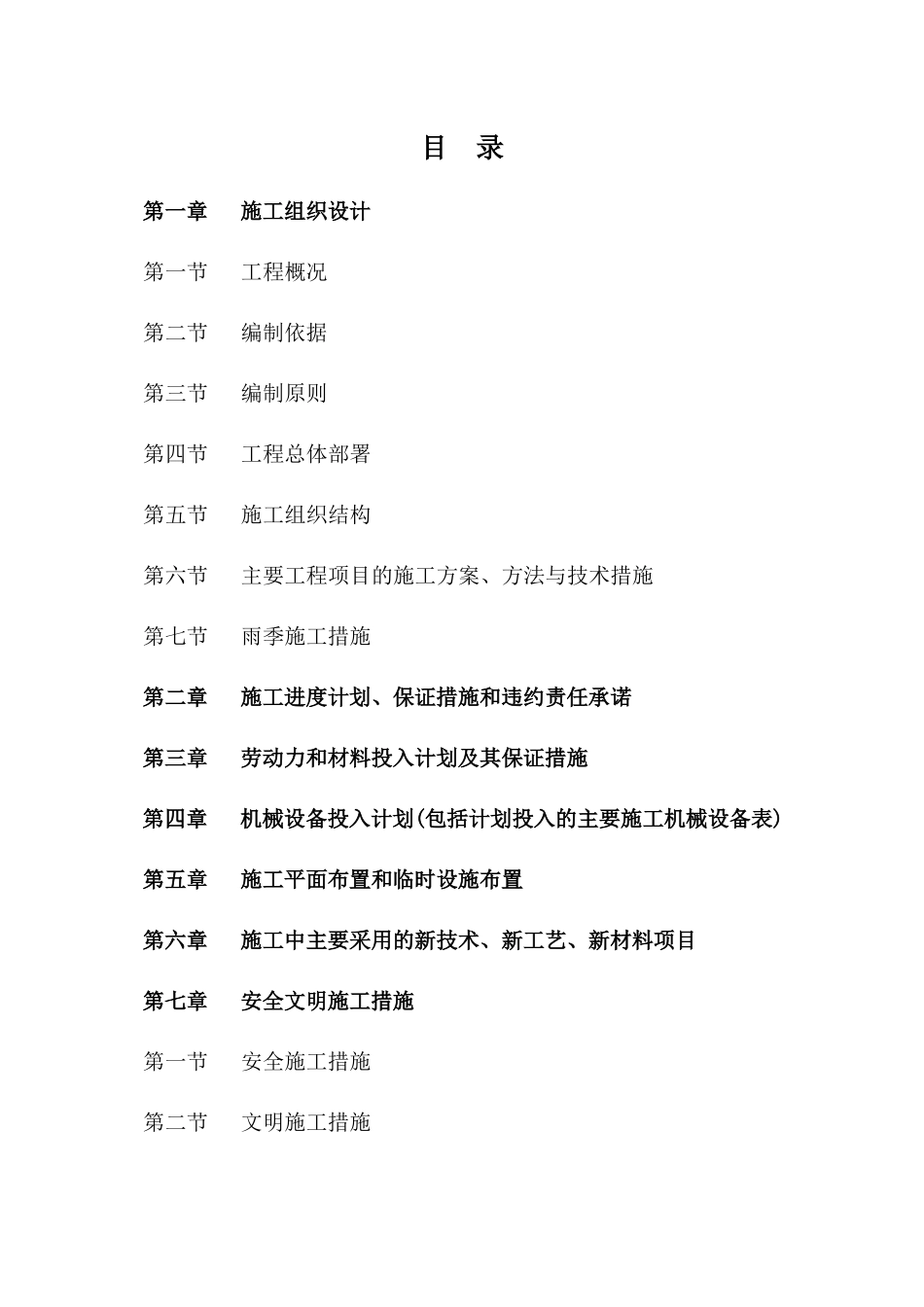

并州东街交叉口微循环道排工程(青年东街)施工方案编制人:审核人:审批人:编制单位:山西诚信市政建设有限公司编制日期:二○一三年八月六日目录第一章施工组织设计第一节工程概况第二节编制依据第三节编制原则第四节工程总体部署第五节施工组织结构第六节主要工程项目的施工方案、方法与技术措施第七节雨季施工措施第二章施工进度计划、保证措施和违约责任承诺第三章劳动力和材料投入计划及其保证措施第四章机械设备投入计划(包括计划投入的主要施工机械设备表)第五章施工平面布置和临时设施布置第六章施工中主要采用的新技术、新工艺、新材料项目第七章安全文明施工措施第一节安全施工措施第二节文明施工措施第八章质量保证和质量违约责任承诺第九章关键施工技术、工艺、重点、难点分析和解决方案第一章施工组织设计第一节工程概况工程概述:一、排水工程本工程为并州路交叉口微循环改造道路工程青年东街道路施工。青年东街现状地下有一条DN400雨污水合流管线,排水管道和排水井破损老化淤堵严重,本次施工将原有排水管道废除。青年东街属于改建道路并且采用雨水分流制。青年东街雨水管道管径DN800mm、DN600mm,管长L=453.5m。污水管径DN500mm,管长L=443.5m。沟槽管基,雨水连接管采用180°C15混凝土管基满包混凝土加固。热塑性塑料管材及钢塑复合管管基采用15CM厚中、粗砂垫层。基底分两层,下层为15CM厚的土垫层,上层为30CM厚的3:7灰土垫层。二、道路工程(一)道路布置青年东街道路全长483.475m,为一条直线,起点处顺接并州路,终点处顺接青年路。道路横断面20m,4.5m人非共板+2m树穴带+7m机非混行车道+2m树穴带+4.5m人非共板,最大纵坡为2.04%,最小纵坡为0.6%。(二)路面结构1、机动车道路面结构为:4厘米厚细粒石SBS改性沥青混凝土;6厘米中粒式沥青混凝土;下封层为1厘米ES-3型浆稀封层;18厘米水泥稳定碎石(5%);30厘米水泥稳定碎石(3%);50厘米6%灰土。2、非机动车道路面结构为:4厘米厚细粒式SBS改性沥青混凝土;5厘米厚中粒式沥青混凝土;20厘米厚水泥稳定碎石基层(5%);15厘米水泥稳定碎石底基层(3%);50厘米6%灰土。3、人行道结构为:6厘米防滑步道砖;3厘米水泥砂浆找平层;10厘米C15水泥混凝土;15厘米级配碎石,50厘米6%灰土。第二节编制依据1、施工设计图纸。2、《城市道路工程设计规范》(CJJ37-2012)。3、《公路沥青路面设计规范》(JTGD50-2006)。4、《公路路基技术规范》(JTGD30-2004)。5、《城市道路路线设计规范》(CJJ193-2012)。6、《城市道路交叉口设计规程》(CJJ152-2010)。7、《室外排水设计规范》(GB50014-2006(2011年版))。8、《给水排水管道工程施工及验收规范》(GB50268-2008)。9、其他相关规程、规范。第三节编制原则1、根据工程的特点,工期上尽可能缩短,并注重主体与附属工程相结合。2、合理安排施工顺序,做到布局合理、重点突出,全面展开平行作业,科学组织,均衡生产,各工序紧密衔接,避免不必要的重复工作及窝工,以保证施工连续、均衡有节奏的进行。第四节工程总体布署一、为确保各项指标合格,施工过程中严格按操作规程施工,杜绝发生任何安全事故,争创文明施工工地,项目部组织有相关工作经验的专业技术管理人员以及成熟的施工作业队来完成施工任务。二、施工准备:1、施工人员的准备1)实行项目经理负责制,一切工作均由项目经理部负责主持和召集。2)由项目经理按施工组织设计的要求负责统筹安排施工技术负责人及各部施工人员实施本工程施工的各具体工作。3)进场前,由项目经理组织对参与施工的技术负责人、管理人员、安全员及各施工班组长进行质量、安全、文明施工、技术交底,明确各自的分工项目和责任,落实责任到人。4)由项目经理部根据劳动需求按计划组织劳动力,签订农忙期间劳动力保证协议,并进行必要的农民工入场培训、技术培训及安全教育。2、施工现场准备1)根据施工平面布置图,修建临时施工设施,联系租赁房屋、布置项目部设施。2)平整场地,清除施工障碍物及腐质土并外运,疏通排水设施,确定施工用水、施工用电,设置路口围挡。3)掌握对施工有影响或因施工影响沿线建筑物、构...
