一、编制依据:1、围护结构设计图纸、施工组织设计:2、基坑支护技术规程《JGJ6-99》;3、《建筑基坑支护技术规程》(JGJ120—2012);4、《建筑与市政降水工程技术规范》(JGJ/T111-98);5、《水泥土搅拌墙技术规范》(JGJ/T199—2010);6、《建筑地基基础设计规范》(GB50007—2011);7、《建设施工土石方工程安全技术规范》(JGJ180—2009);8、《建筑基坑工程监测技术规范》(GB50497—2009);9、《建筑地基基坑工程施工质量验收规范》(GB50202-2002);二、基坑工程概况:工程场地位于海南省三亚市红沙镇,三亚污水处理公司内部南侧,1、2#宿舍楼设一层地下室,现场地面标高为-1
00m(为相对标高,下同),基坑底标高为—7
20m,基坑开挖深度为6
20m,基坑围护周长为250m
三、围护方案概况:1支护结构与降水形式基坑周边无放坡空间,故采用水泥土搅拌桩(内插18#工字钢)+φ48*3
5钢化管锚杆的支护形式,基坑外围采用φ500水泥土搅拌桩间距为400作为全封闭止水体系,坑内降水采用集水明排进行疏干
在基坑坡顶设置截水沟和PVC排水管,坡底设置排水明沟抽排基坑积水,抽出的积水及地下水通过排水管排放到附近沟渠
2施工部署2

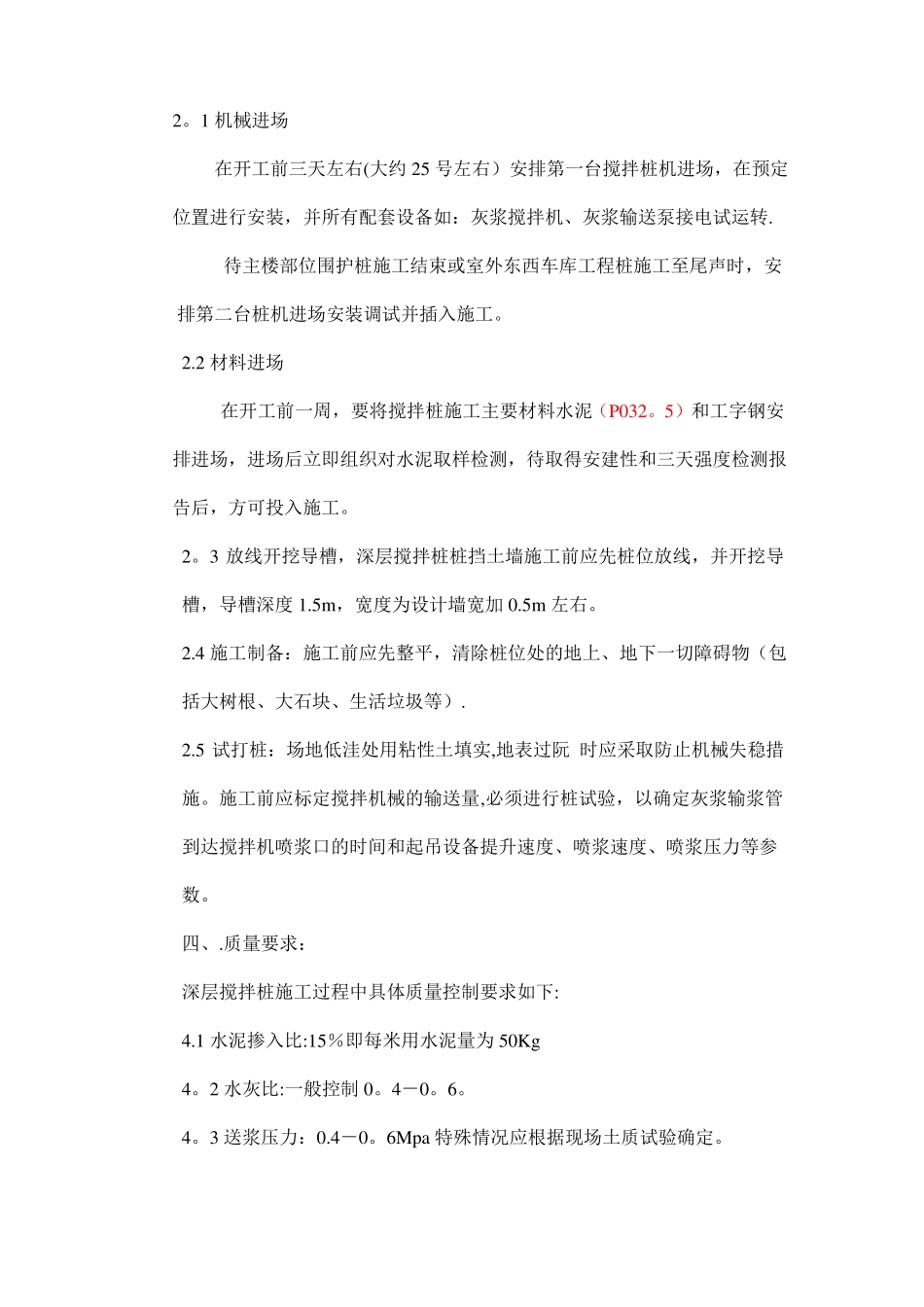

1机械进场在开工前三天左右(大约25号左右)安排第一台搅拌桩机进场,在预定位置进行安装,并所有配套设备如:灰浆搅拌机、灰浆输送泵接电试运转
待主楼部位围护桩施工结束或室外东西车库工程桩施工至尾声时,安排第二台桩机进场安装调试并插入施工
2材料进场在开工前一周,要将搅拌桩施工主要材料水泥(P032
5)和工字钢安排进场,进场后立即组织对水泥取样检测,待取得安建性和三天强度检测报告后,方可投入施工
3放线开挖导槽,深层搅拌桩桩挡土墙施工前应先桩位放线,并开挖导槽,导槽深度1

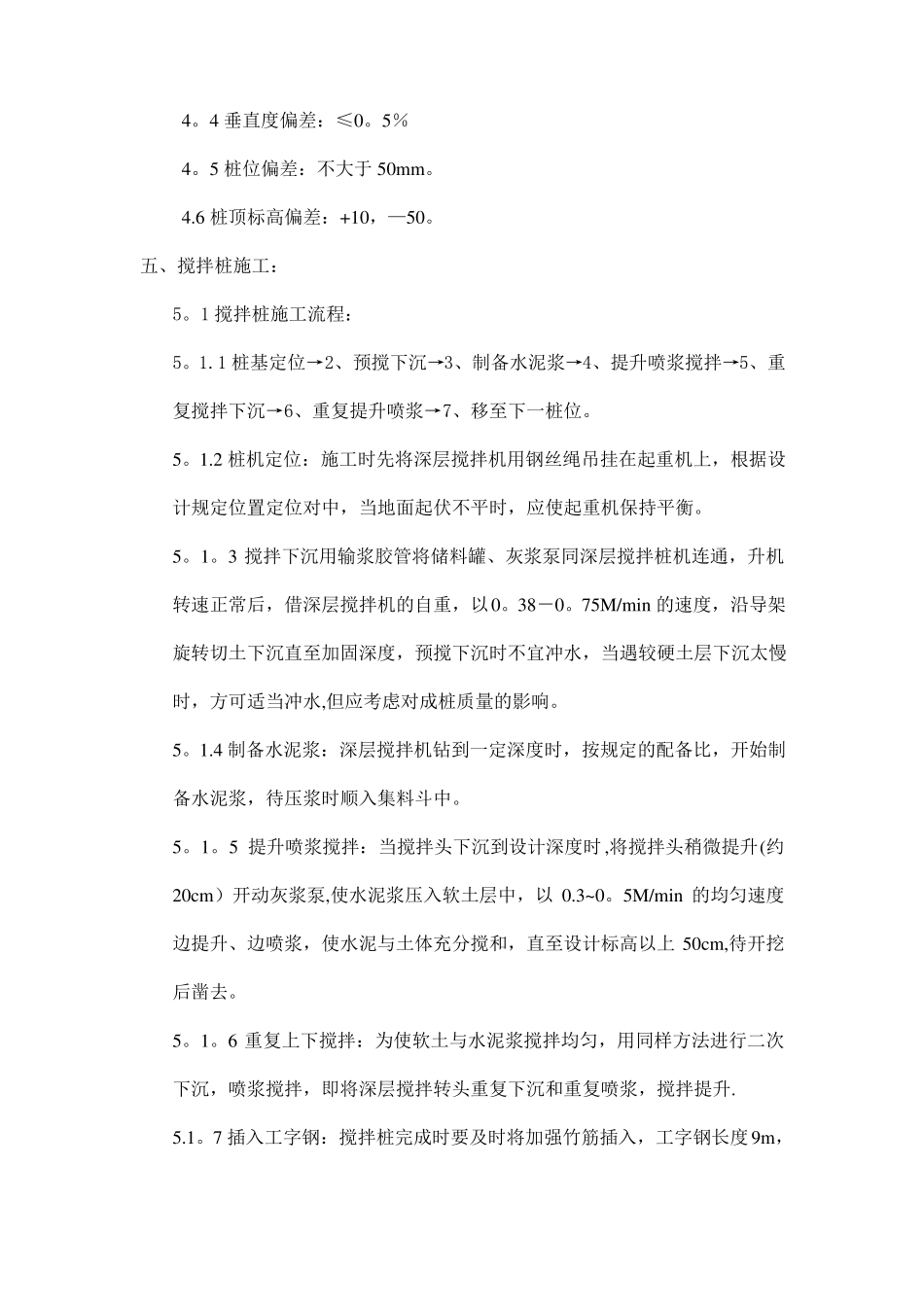

5m,宽度为
