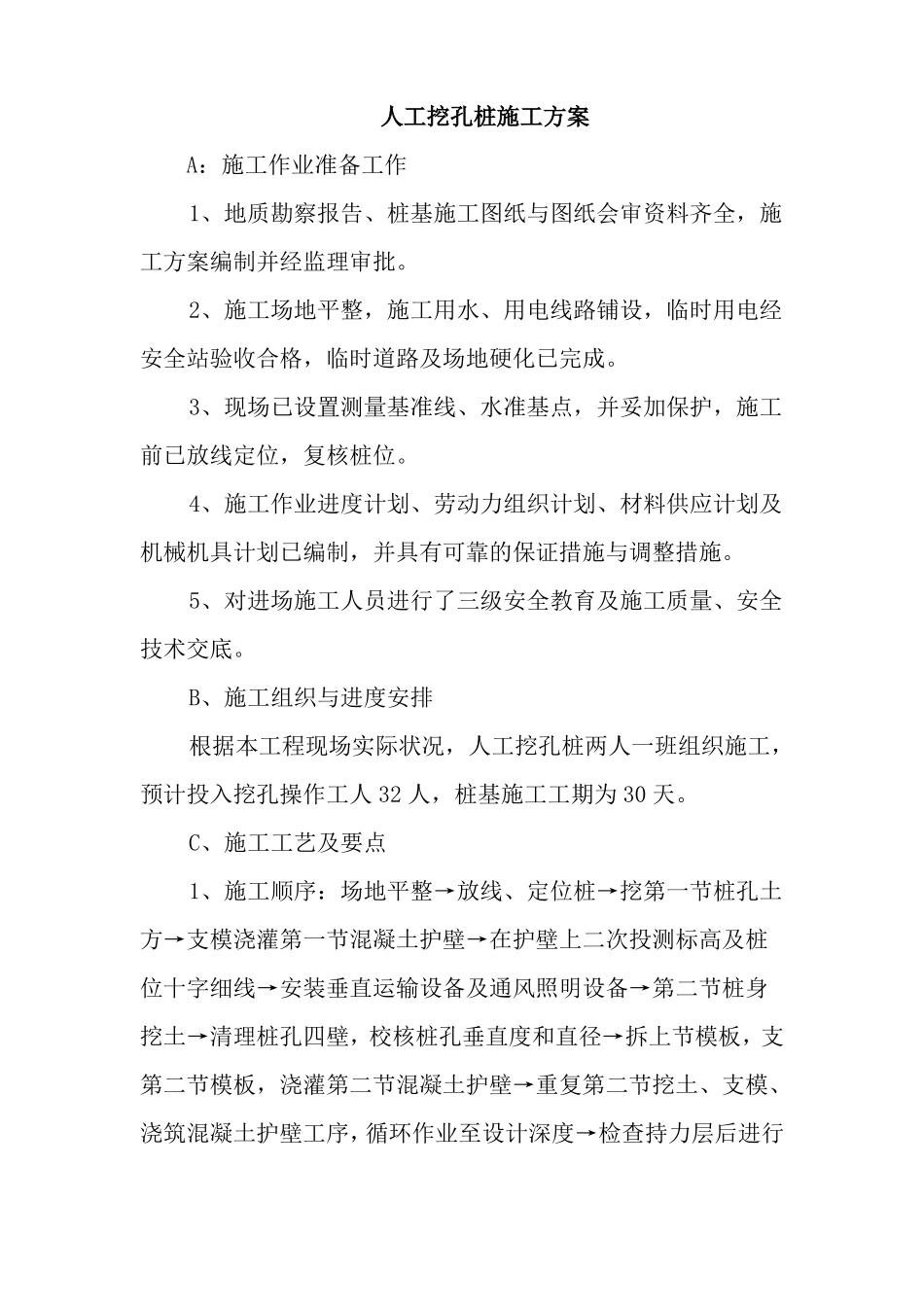

人工挖孔桩施工方案A:施工作业准备工作1、地质勘察报告、桩基施工图纸与图纸会审资料齐全,施工方案编制并经监理审批
2、施工场地平整,施工用水、用电线路铺设,临时用电经安全站验收合格,临时道路及场地硬化已完成
3、现场已设置测量基准线、水准基点,并妥加保护,施工前已放线定位,复核桩位
4、施工作业进度计划、劳动力组织计划、材料供应计划及机械机具计划已编制,并具有可靠的保证措施与调整措施
5、对进场施工人员进行了三级安全教育及施工质量、安全技术交底
B、施工组织与进度安排根据本工程现场实际状况,人工挖孔桩两人一班组织施工,预计投入挖孔操作工人32人,桩基施工工期为30天
C、施工工艺及要点1、施工顺序:场地平整→放线、定位桩→挖第一节桩孔土方→支模浇灌第一节混凝土护壁→在护壁上二次投测标高及桩位十字细线→安装垂直运输设备及通风照明设备→第二节桩身挖土→清理桩孔四壁,校核桩孔垂直度和直径→拆上节模板,支第二节模板,浇灌第二节混凝土护壁→重复第二节挖土、支模、浇筑混凝土护壁工序,循环作业至设计深度→检查持力层后进行扩底→清理虚土、排除积水,检查尺寸和持力层→吊放钢筋笼就位→浇灌桩身混凝土

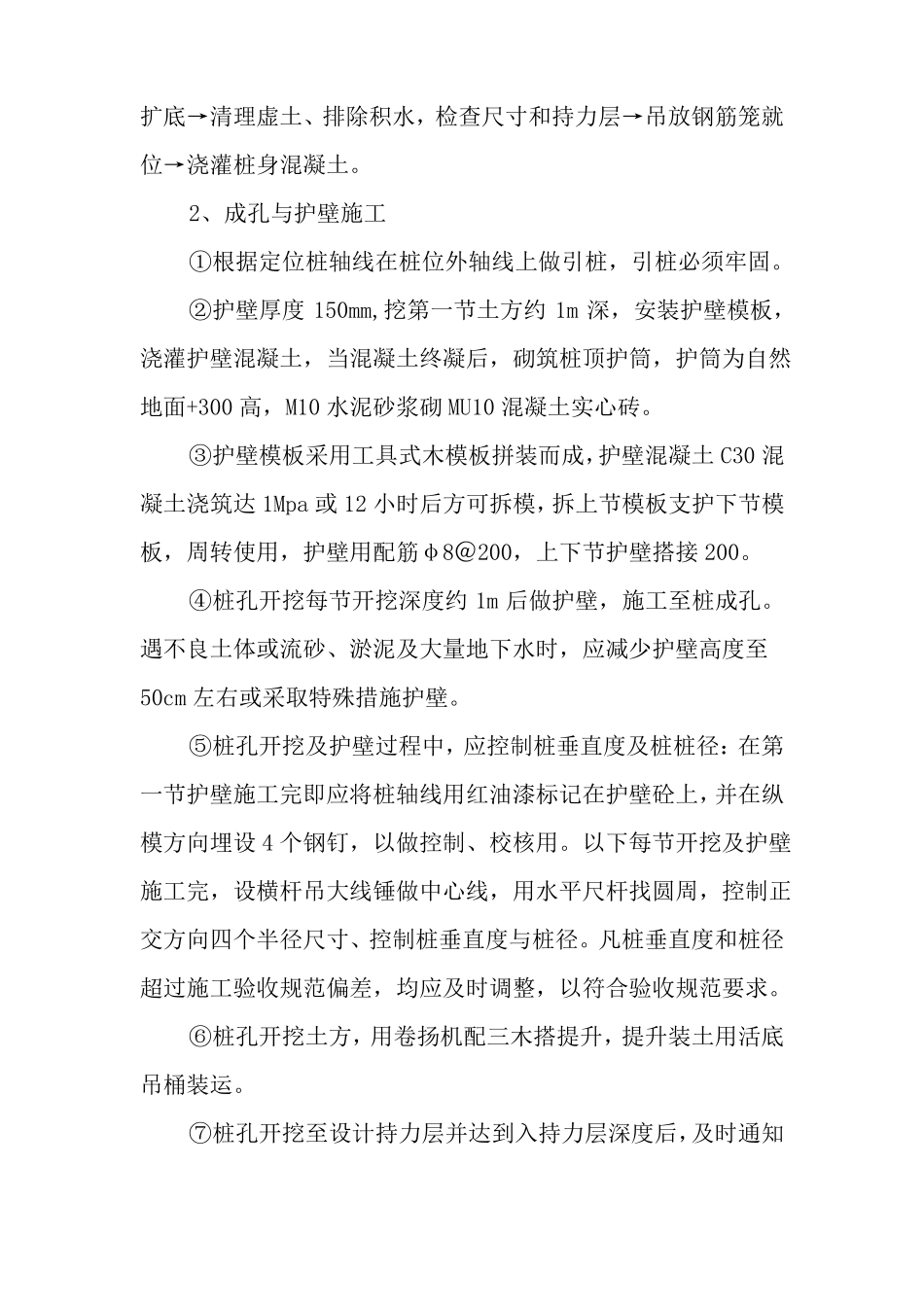

2、成孔与护壁施工①根据定位桩轴线在桩位外轴线上做引桩,引桩必须牢固
②护壁厚度150mm,挖第一节土方约1m深,安装护壁模板,浇灌护壁混凝土,当混凝土终凝后,砌筑桩顶护筒,护筒为自然地面+300高,M10水泥砂浆砌MU10混凝土实心砖
③护壁模板采用工具式木模板拼装而成,护壁混凝土C30混凝土浇筑达1Mpa或12小时后方可拆模,拆上节模板支护下节模板,周转使用,护壁用配筋φ8@200,上下节护壁搭接200
④桩孔开挖每节开挖深度约1m后做护壁,施工至桩成孔
遇不良土体或流砂、淤泥及大量地下水时,应减少护壁高度至50cm左右或采取特殊措施护壁
⑤桩孔开挖及护壁过程中,应控制桩垂直度及桩桩径:在第一
