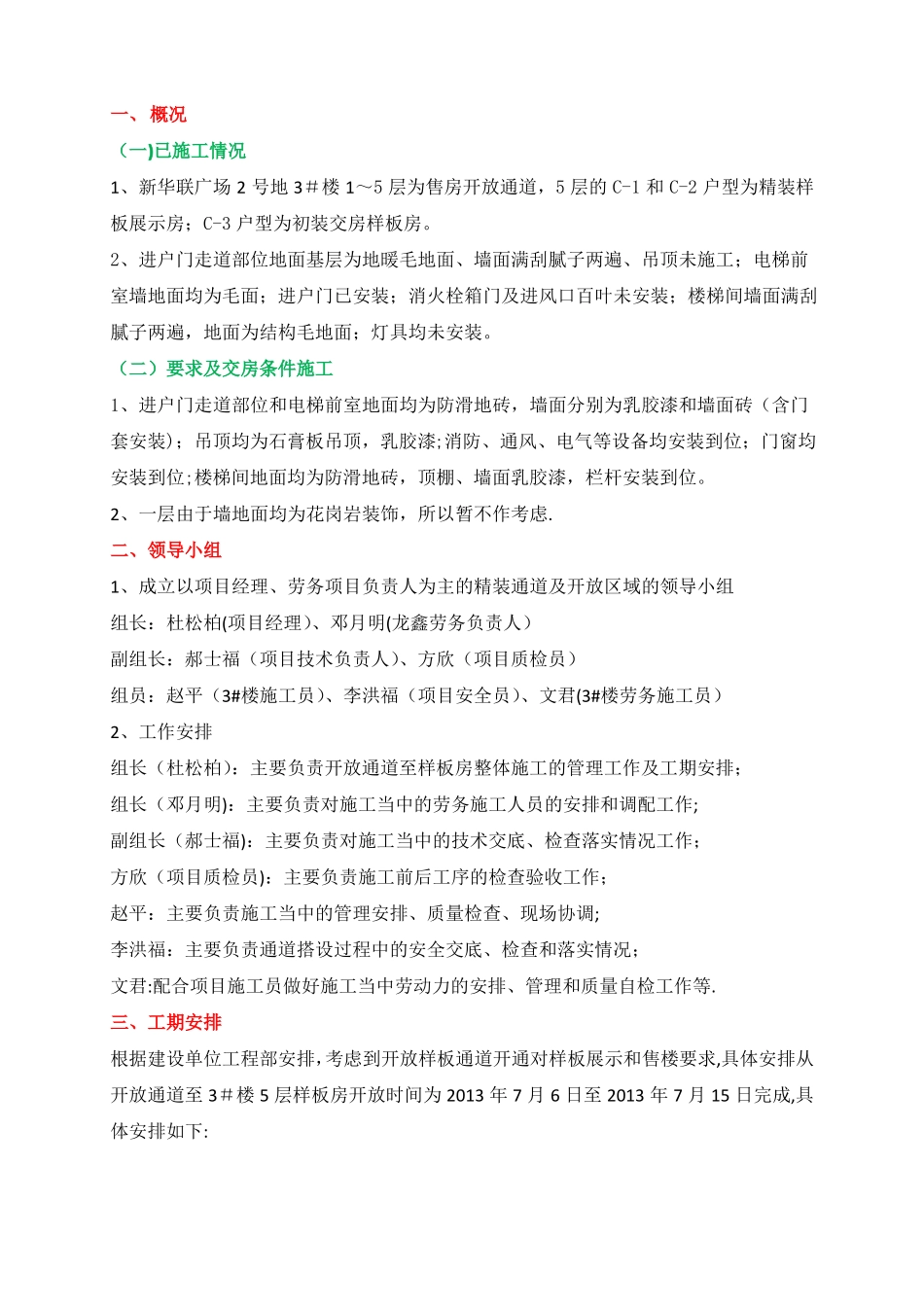

一、概况(一)已施工情况1、新华联广场2号地3#楼1~5层为售房开放通道,5层的C-1和C-2户型为精装样板展示房;C-3户型为初装交房样板房
2、进户门走道部位地面基层为地暖毛地面、墙面满刮腻子两遍、吊顶未施工;电梯前室墙地面均为毛面;进户门已安装;消火栓箱门及进风口百叶未安装;楼梯间墙面满刮腻子两遍,地面为结构毛地面;灯具均未安装
(二)要求及交房条件施工1、进户门走道部位和电梯前室地面均为防滑地砖,墙面分别为乳胶漆和墙面砖(含门套安装);吊顶均为石膏板吊顶,乳胶漆;消防、通风、电气等设备均安装到位;门窗均安装到位;楼梯间地面均为防滑地砖,顶棚、墙面乳胶漆,栏杆安装到位
2、一层由于墙地面均为花岗岩装饰,所以暂不作考虑
二、领导小组1、成立以项目经理、劳务项目负责人为主的精装通道及开放区域的领导小组组长:杜松柏(项目经理)、邓月明(龙鑫劳务负责人)副组长:郝士福(项目技术负责人)、方欣(项目质检员)组员:赵平(3#楼施工员)、李洪福(项目安全员)、文君(3#楼劳务施工员)2、工作安排组长(杜松柏):主要负责开放通道至样板房整体施工的管理工作及工期安排;组长(邓月明):主要负责对施工当中的劳务施工人员的安排和调配工作;副组长(郝士福):主要负责对施工当中的技术交底、检查落实情况工作;方欣(项目质检员):主要负责施工前后工序的检查验收工作;赵平:主要负责施工当中的管理安排、质量检查、现场协调;李洪福:主要负责通道搭设过程中的安全交底、检查和落实情况;文君:配合项目施工员做好施工当中劳动力的安排、管理和质量自检工作等
