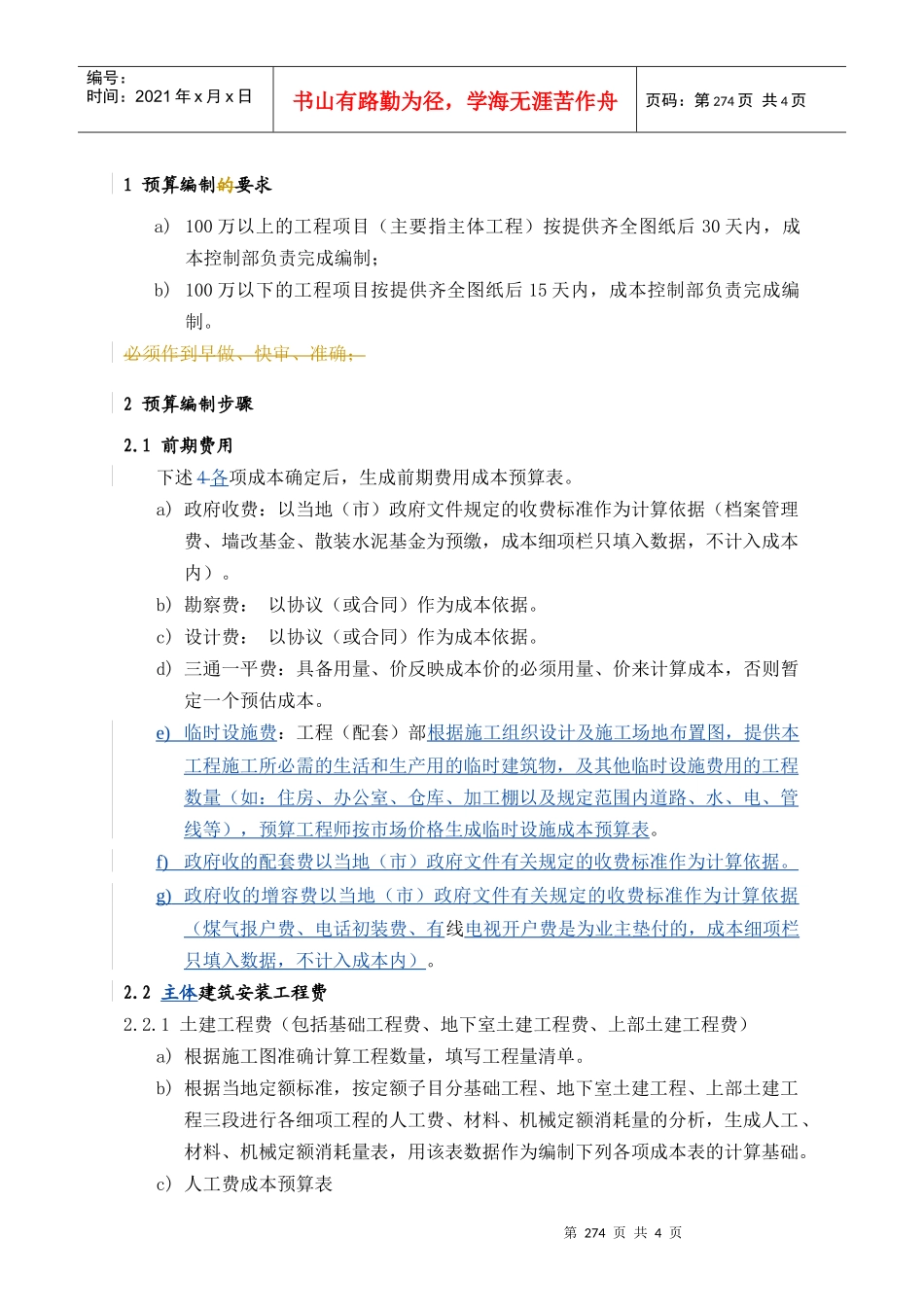

第274页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第274页共4页1预算编制的要求a)100万以上的工程项目(主要指主体工程)按提供齐全图纸后30天内,成本控制部负责完成编制;b)100万以下的工程项目按提供齐全图纸后15天内,成本控制部负责完成编制
必须作到早做、快审、准确;2预算编制步骤2
1前期费用下述4各项成本确定后,生成前期费用成本预算表
a)政府收费:以当地(市)政府文件规定的收费标准作为计算依据(档案管理费、墙改基金、散装水泥基金为预缴,成本细项栏只填入数据,不计入成本内)
b)勘察费:以协议(或合同)作为成本依据
c)设计费:以协议(或合同)作为成本依据
d)三通一平费:具备用量、价反映成本价的必须用量、价来计算成本,否则暂定一个预估成本
e)临时设施费:工程(配套)部根据施工组织设计及施工场地布置图,提供本工程施工所必需的生活和生产用的临时建筑物,及其他临时设施费用的工程数量(如:住房、办公室、仓库、加工棚以及规定范围内道路、水、电、管线等),预算工程师按市场价格生成临时设施成本预算表
f)政府收的配套费以当地(市)政府文件有关规定的收费标准作为计算依据
g)政府收的增容费以当地(市)政府文件有关规定的收费标准作为计算依据(煤气报户费、电话初装费、有线电视开户费是为业主垫付的,成本细项栏只填入数据,不计入成本内)
2主体建筑安装工程费2
1土建工程费(包括基础工程费、地下室土建工程费、上部土建工程费)a)根据施工图准确计算工程数量,填写工程量清单
b)根据当地定额标准,按定额子目分基础工程、地下室土建工程、上部土建工程三段进行各细项工程的人工费、材料、机械定额消耗量的分析,生成人工、材料、机械定额消耗量表,用该表数据作为编制下列各项成本表的计算基础

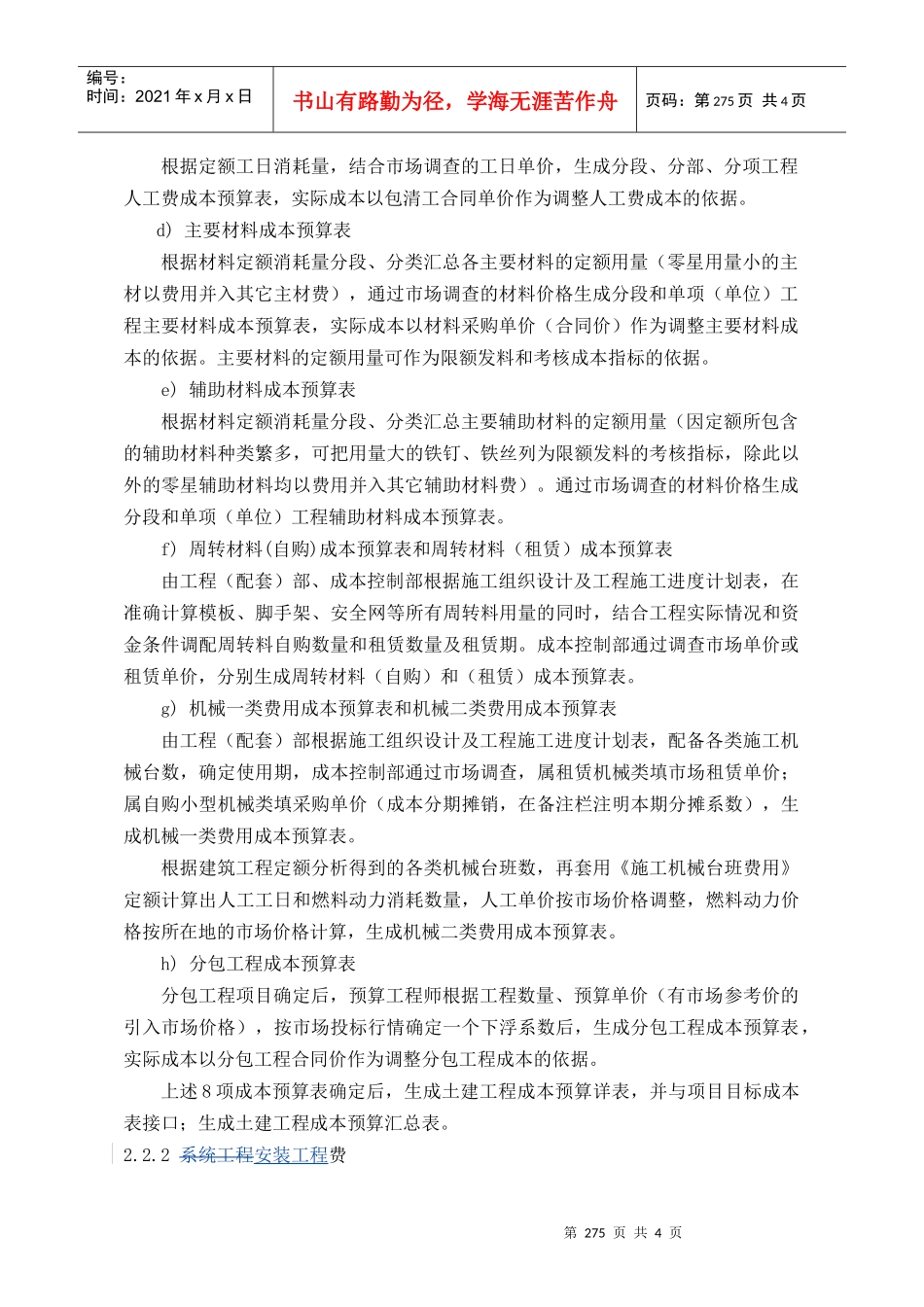

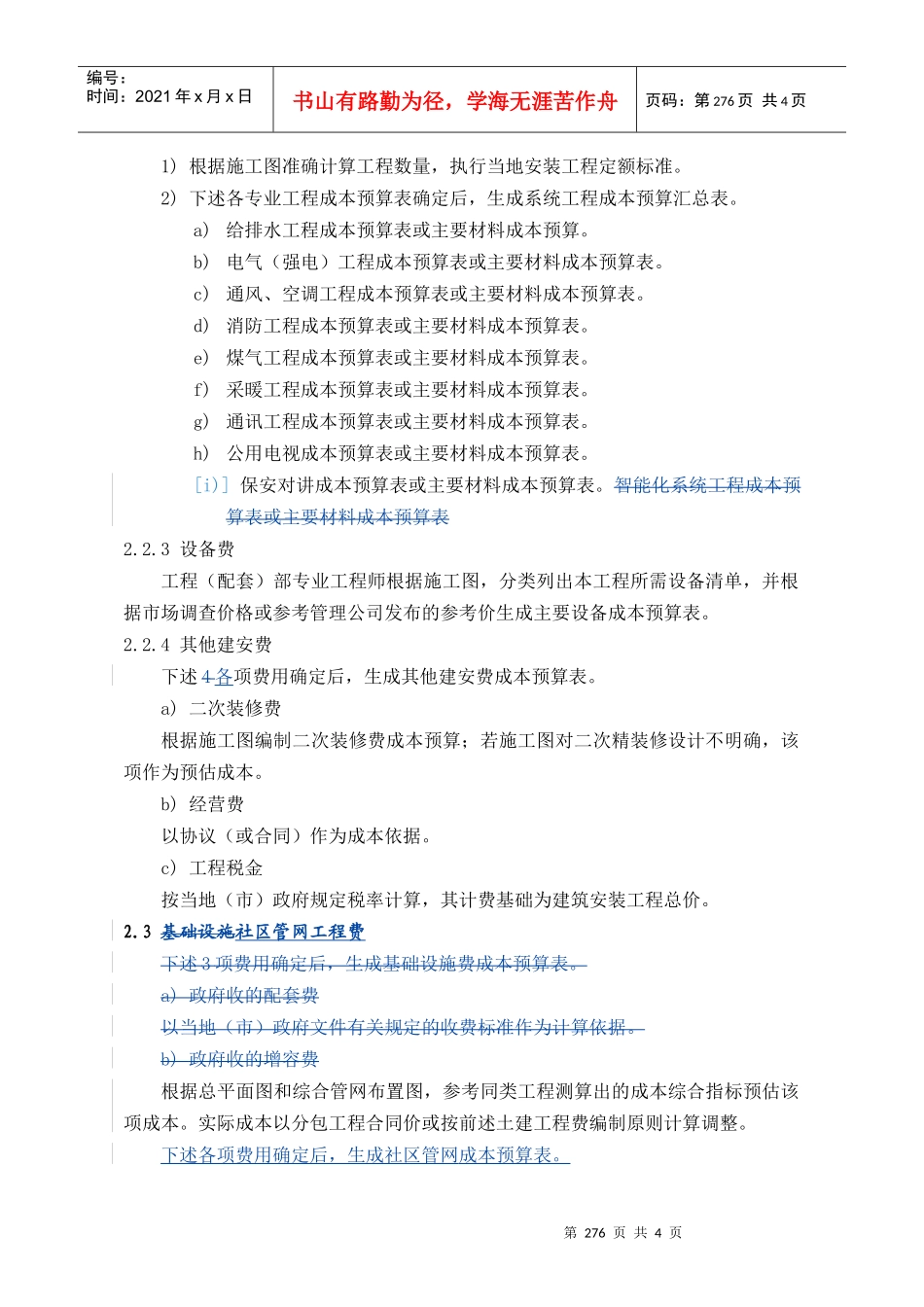

c)人工费成本预算表第275页共4页第274页共4页编号:时间:20
