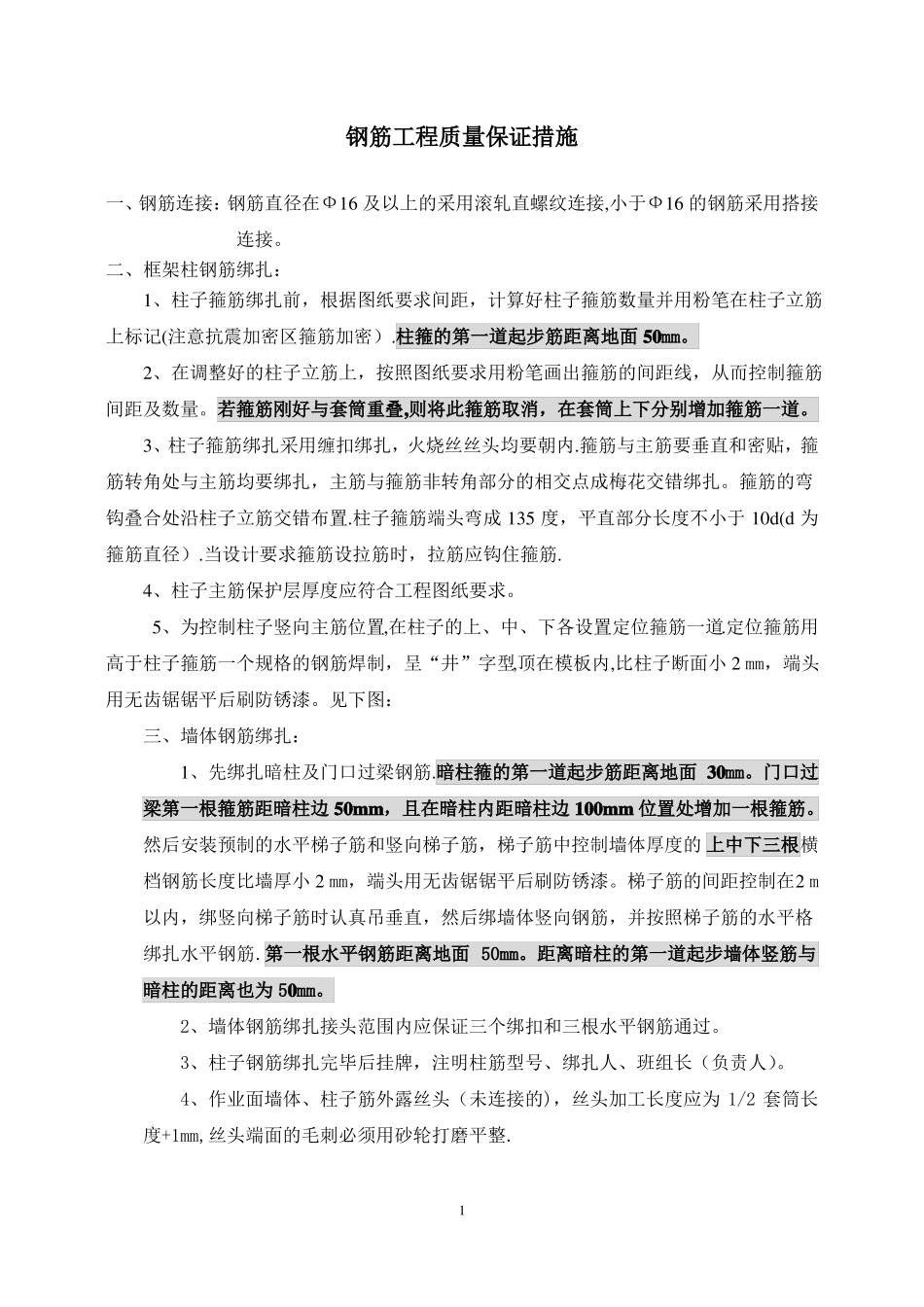

钢筋工程质量保证措施一、钢筋连接:钢筋直径在Ф16及以上的采用滚轧直螺纹连接,小于Ф16的钢筋采用搭接连接
二、框架柱钢筋绑扎:1、柱子箍筋绑扎前,根据图纸要求间距,计算好柱子箍筋数量并用粉笔在柱子立筋上标记(注意抗震加密区箍筋加密)
柱箍的第一道起步筋距离地面50mm
2、在调整好的柱子立筋上,按照图纸要求用粉笔画出箍筋的间距线,从而控制箍筋间距及数量
若箍筋刚好与套筒重叠,则将此箍筋取消,在套筒上下分别增加箍筋一道
3、柱子箍筋绑扎采用缠扣绑扎,火烧丝丝头均要朝内
箍筋与主筋要垂直和密贴,箍筋转角处与主筋均要绑扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎
箍筋的弯钩叠合处沿柱子立筋交错布置
柱子箍筋端头弯成135度,平直部分长度不小于10d(d为箍筋直径)
当设计要求箍筋设拉筋时,拉筋应钩住箍筋
4、柱子主筋保护层厚度应符合工程图纸要求
5、为控制柱子竖向主筋位置,在柱子的上、中、下各设置定位箍筋一道
定位箍筋用高于柱子箍筋一个规格的钢筋焊制,呈“井”字型,顶在模板内,比柱子断面小2mm,端头用无齿锯锯平后刷防锈漆
见下图:三、墙体钢筋绑扎:1、先绑扎暗柱及门口过梁钢筋
暗柱箍的第一道起步筋距离地面30mm
门口过梁第一根箍筋距暗柱边50mm,且在暗柱内距暗柱边100mm位置处增加一根箍筋
然后安装预制的水平梯子筋和竖向梯子筋,梯子筋中控制墙体厚度的上中下三根横档钢筋长度比墙厚小2mm,端头用无齿锯锯平后刷防锈漆
梯子筋的间距控制在2m以内,绑竖向梯子筋时认真吊垂直,然后绑墙体竖向钢筋,并按照梯子筋的水平格绑扎水平钢筋
第一根水平钢筋距离地面50mm
距离暗柱的第一道起步墙体竖筋与暗柱的距离也为50mm
2、墙体钢筋绑扎接头范围内应保证三个绑扣和三根水平钢筋通过
3、柱子钢筋绑扎完毕后挂牌,注明柱筋型号、绑扎人、班组长(负责人)

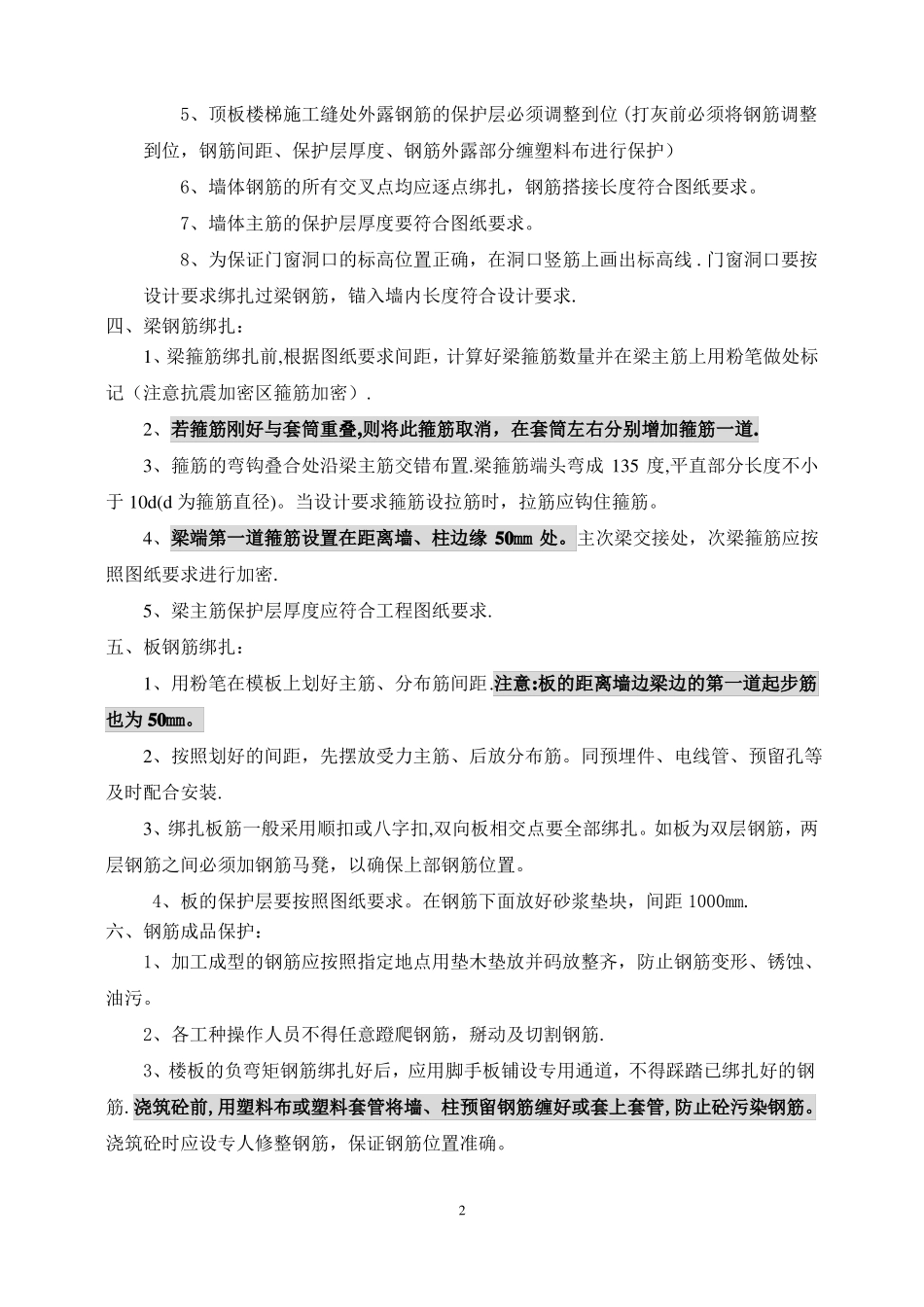

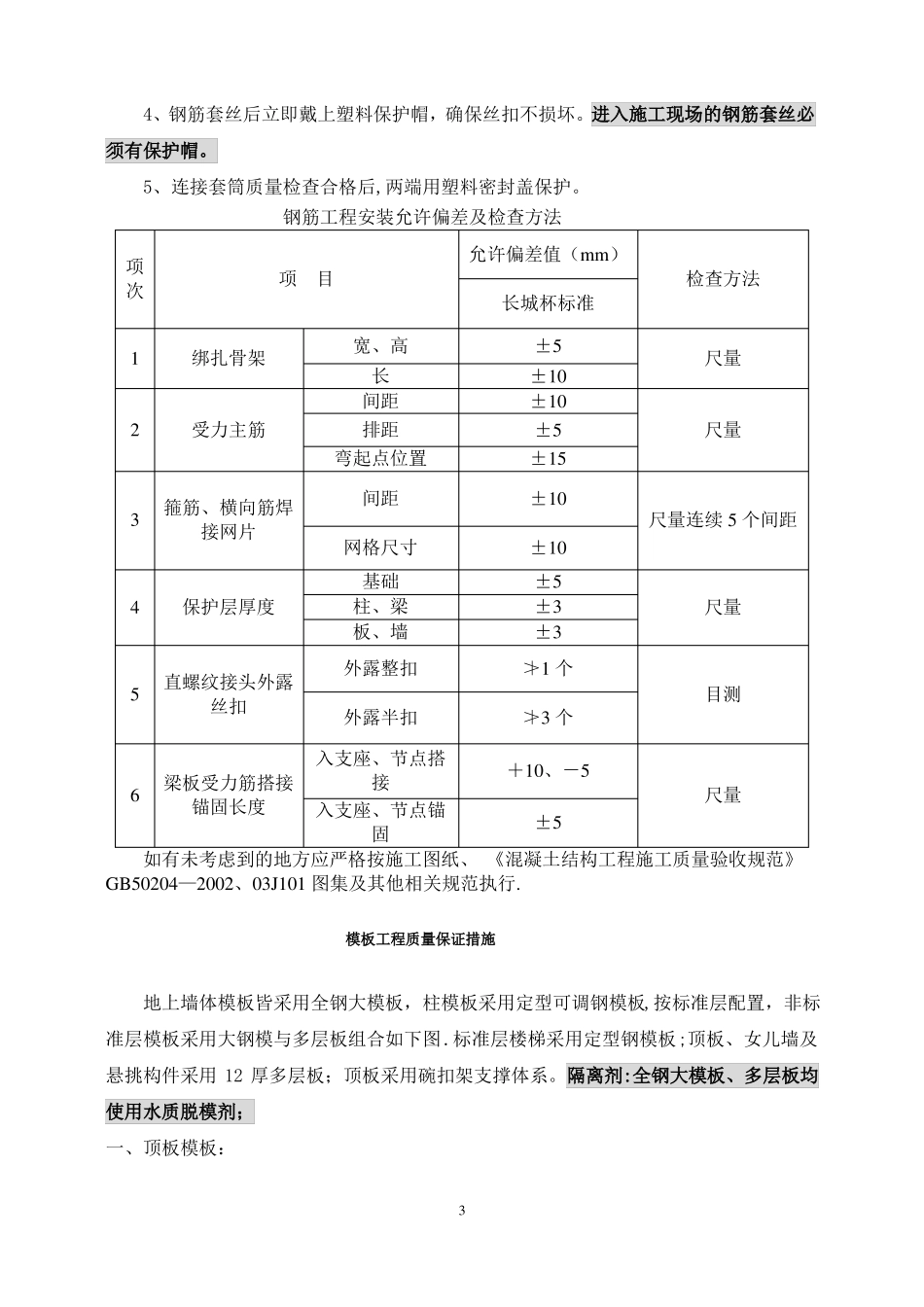

4、作业面墙体、柱子筋外露丝头(未连接
