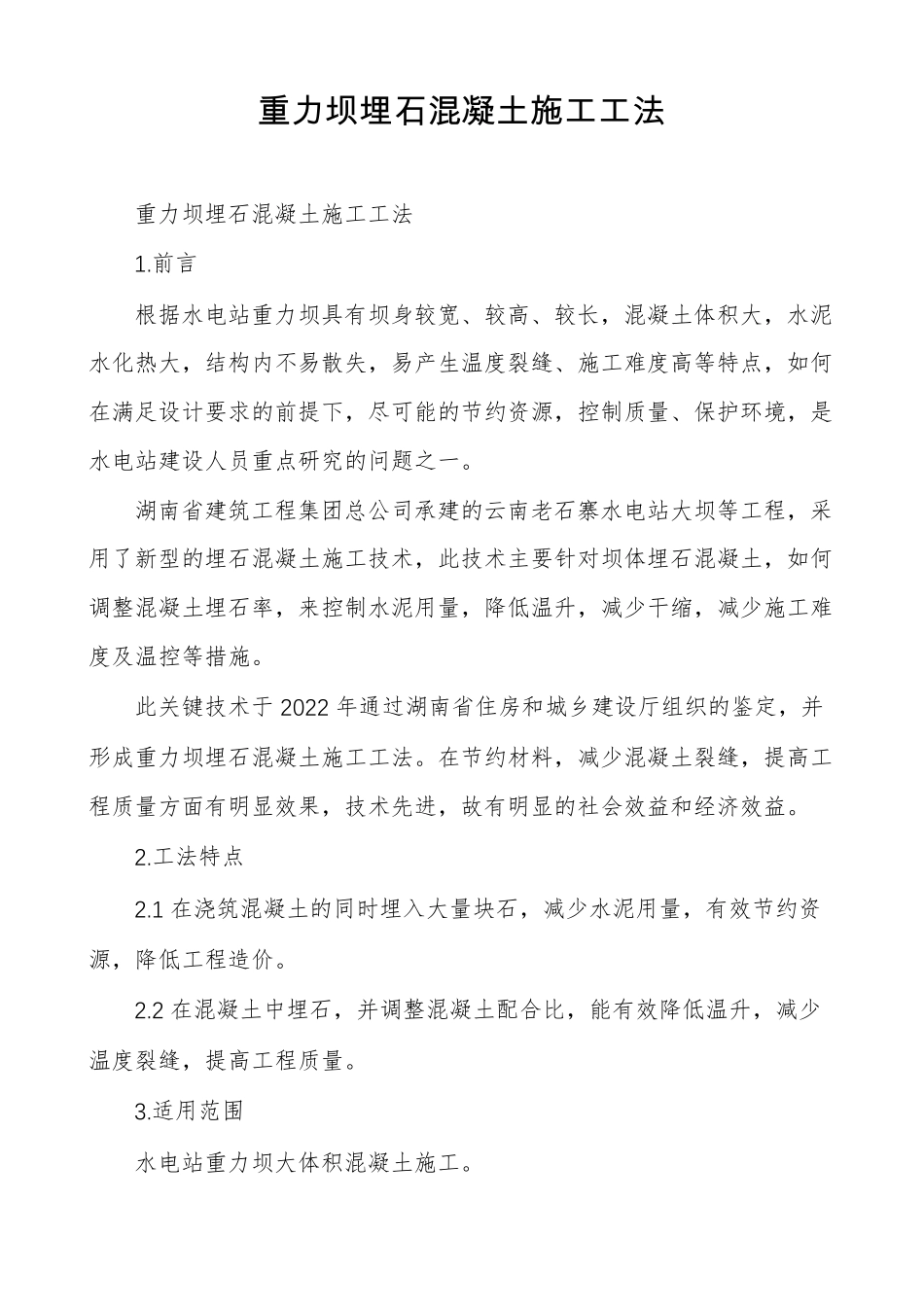

重力坝埋石混凝土施工工法重力坝埋石混凝土施工工法1
前言根据水电站重力坝具有坝身较宽、较高、较长,混凝土体积大,水泥水化热大,结构内不易散失,易产生温度裂缝、施工难度高等特点,如何在满足设计要求的前提下,尽可能的节约资源,控制质量、保护环境,是水电站建设人员重点研究的问题之一
湖南省建筑工程集团总公司承建的云南老石寨水电站大坝等工程,采用了新型的埋石混凝土施工技术,此技术主要针对坝体埋石混凝土,如何调整混凝土埋石率,来控制水泥用量,降低温升,减少干缩,减少施工难度及温控等措施
此关键技术于2022年通过湖南省住房和城乡建设厅组织的鉴定,并形成重力坝埋石混凝土施工工法
在节约材料,减少混凝土裂缝,提高工程质量方面有明显效果,技术先进,故有明显的社会效益和经济效益
1在浇筑混凝土的同时埋入大量块石,减少水泥用量,有效节约资源,降低工程造价
2在混凝土中埋石,并调整混凝土配合比,能有效降低温升,减少温度裂缝,提高工程质量
适用范围水电站重力坝大体积混凝土施工

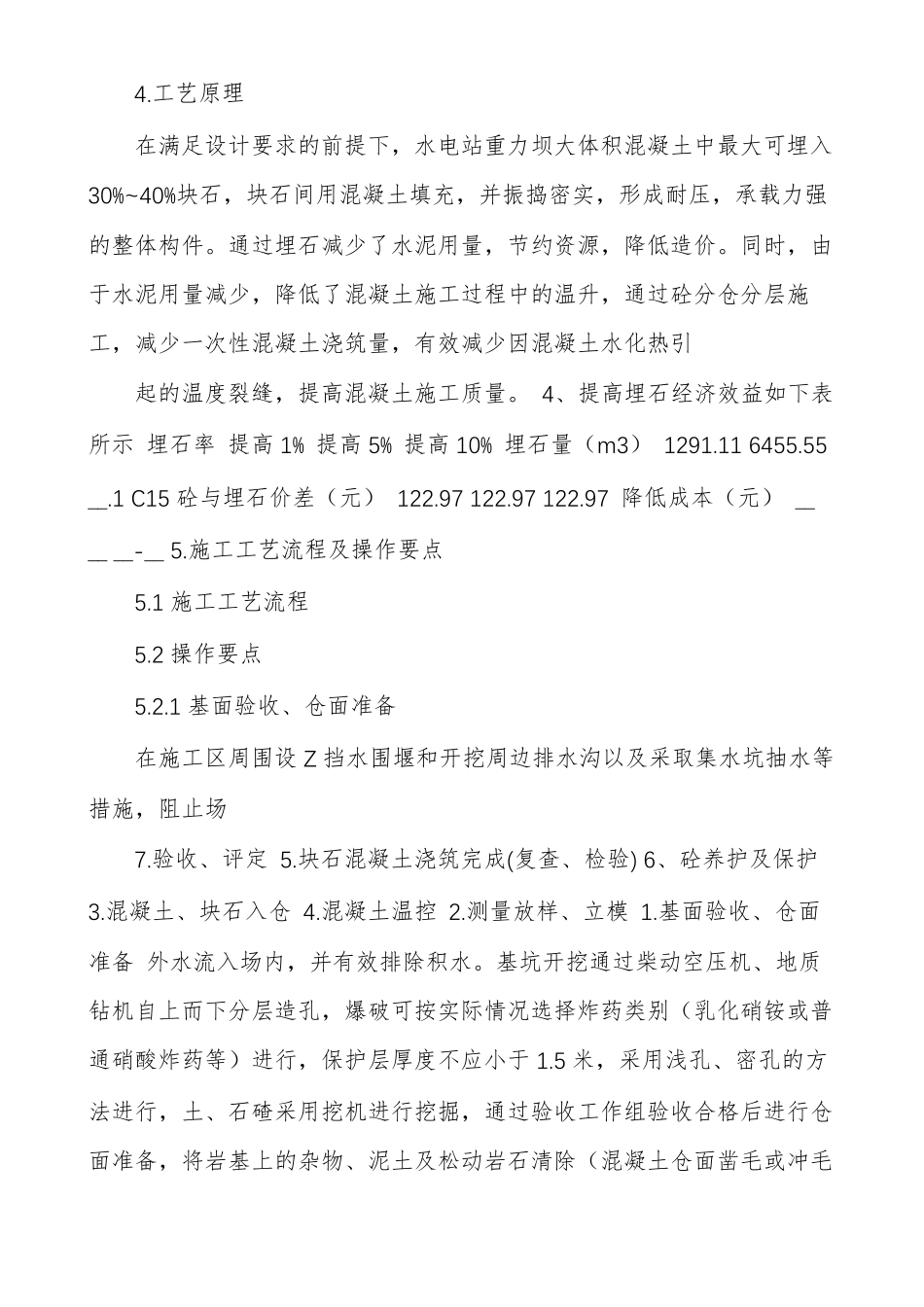

工艺原理在满足设计要求的前提下,水电站重力坝大体积混凝土中最大可埋入30%~40%块石,块石间用混凝土填充,并振捣密实,形成耐压,承载力强的整体构件
通过埋石减少了水泥用量,节约资源,降低造价
同时,由于水泥用量减少,降低了混凝土施工过程中的温升,通过砼分仓分层施工,减少一次性混凝土浇筑量,有效减少因混凝土水化热引起的温度裂缝,提高混凝土施工质量
4、提高埋石经济效益如下表所示埋石率提高1%提高5%提高10%埋石量(m3)1291
116455
1C15砼与埋石价差(元)122
97降低成本(元)______-__5
施工工艺流程及操作要点5
1施工工艺流程5
2操作要点5

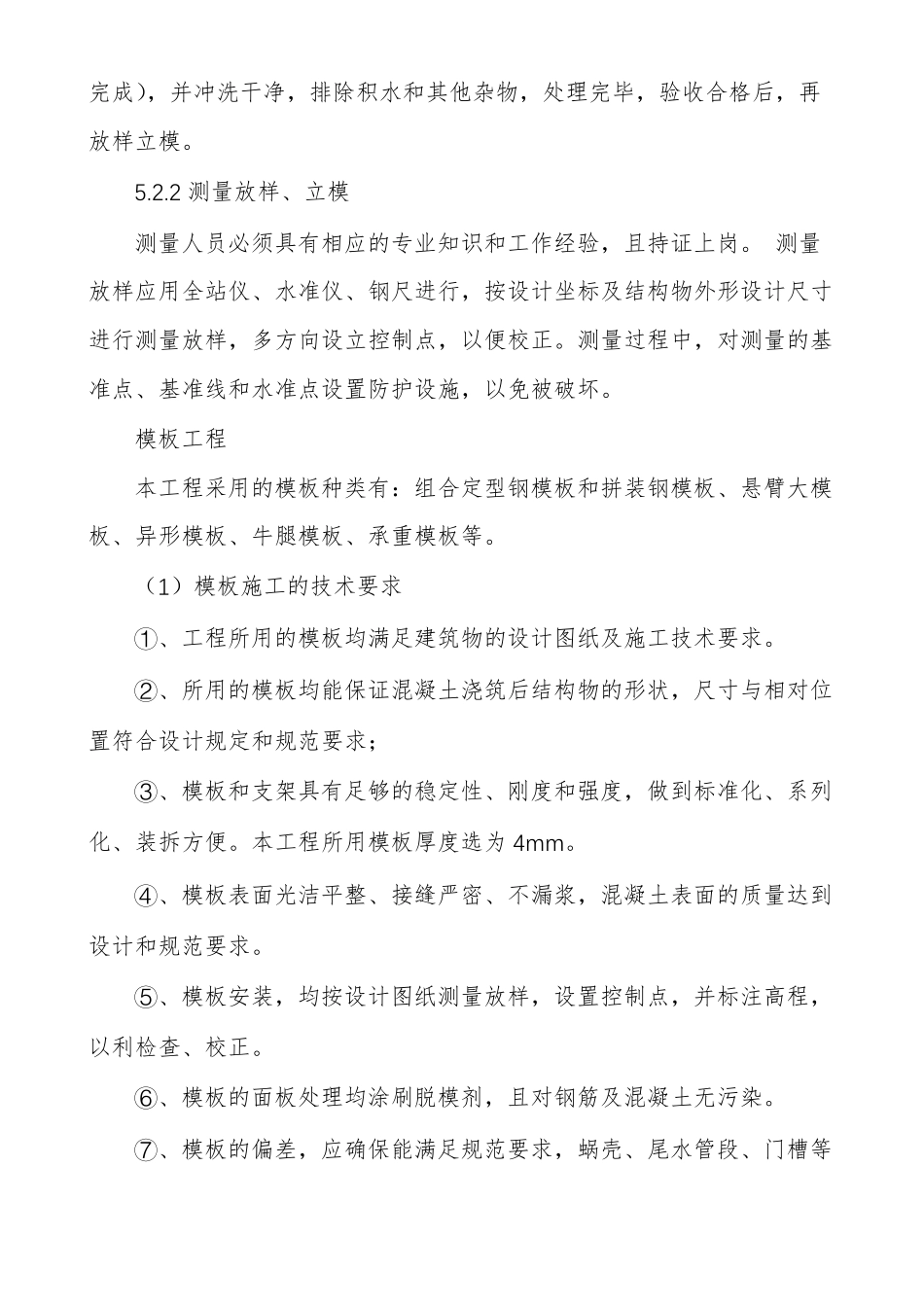

1基面验收、仓面准备在施工区周围设Z挡水围堰和开挖周边排水沟以及采取集水坑抽水等措施,
