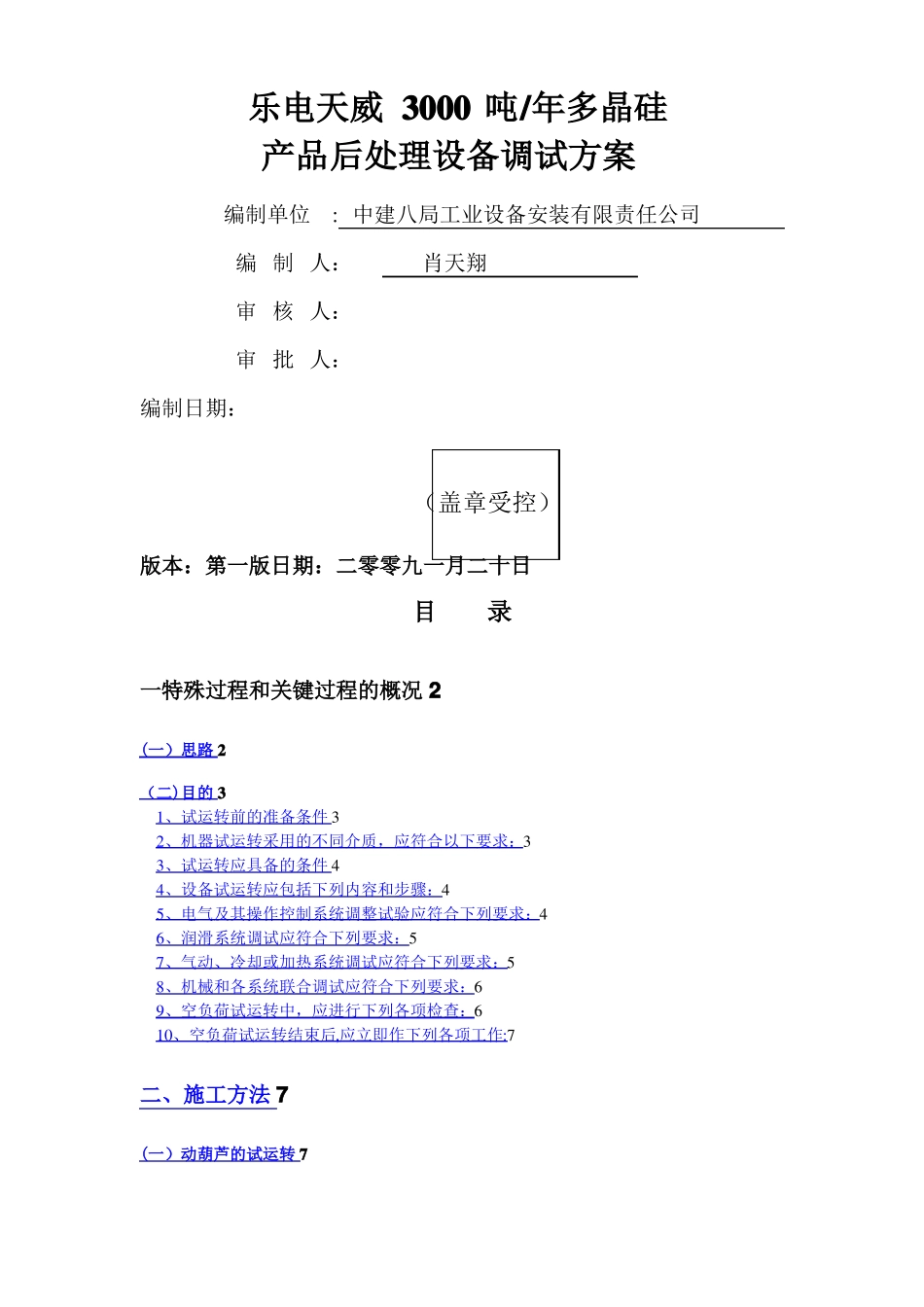

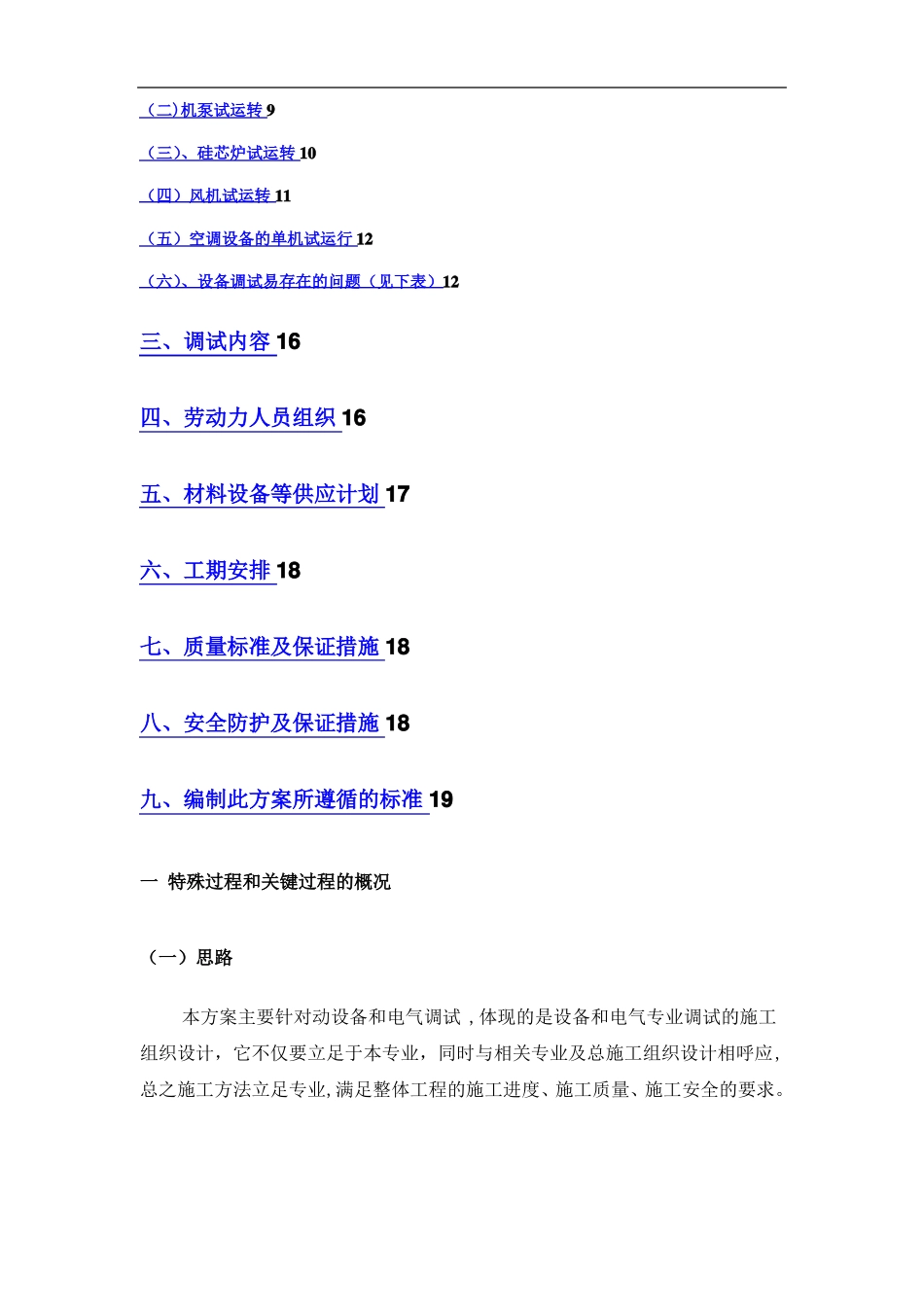

乐电天威3000吨/年多晶硅产品后处理设备调试方案编制单位:中建八局工业设备安装有限责任公司编制人:肖天翔审核人:审批人:编制日期:(盖章受控)版本:第一版日期:二零零九一月二十日目录一特殊过程和关键过程的概况2(一)思路2(二)目的31、试运转前的准备条件32、机器试运转采用的不同介质,应符合以下要求:33、试运转应具备的条件44、设备试运转应包括下列内容和步骤:45、电气及其操作控制系统调整试验应符合下列要求:46、润滑系统调试应符合下列要求:57、气动、冷却或加热系统调试应符合下列要求:58、机械和各系统联合调试应符合下列要求:69、空负荷试运转中,应进行下列各项检查:610、空负荷试运转结束后,应立即作下列各项工作:7二、施工方法7(一)动葫芦的试运转7(二)机泵试运转9(三)、硅芯炉试运转10(四)风机试运转11(五)空调设备的单机试运行12(六)、设备调试易存在的问题(见下表)12三、调试内容16四、劳动力人员组织16五、材料设备等供应计划17六、工期安排18七、质量标准及保证措施18八、安全防护及保证措施18九、编制此方案所遵循的标准19一特殊过程和关键过程的概况(一)思路本方案主要针对动设备和电气调试,体现的是设备和电气专业调试的施工组织设计,它不仅要立足于本专业,同时与相关专业及总施工组织设计相呼应,总之施工方法立足专业,满足整体工程的施工进度、施工质量、施工安全的要求

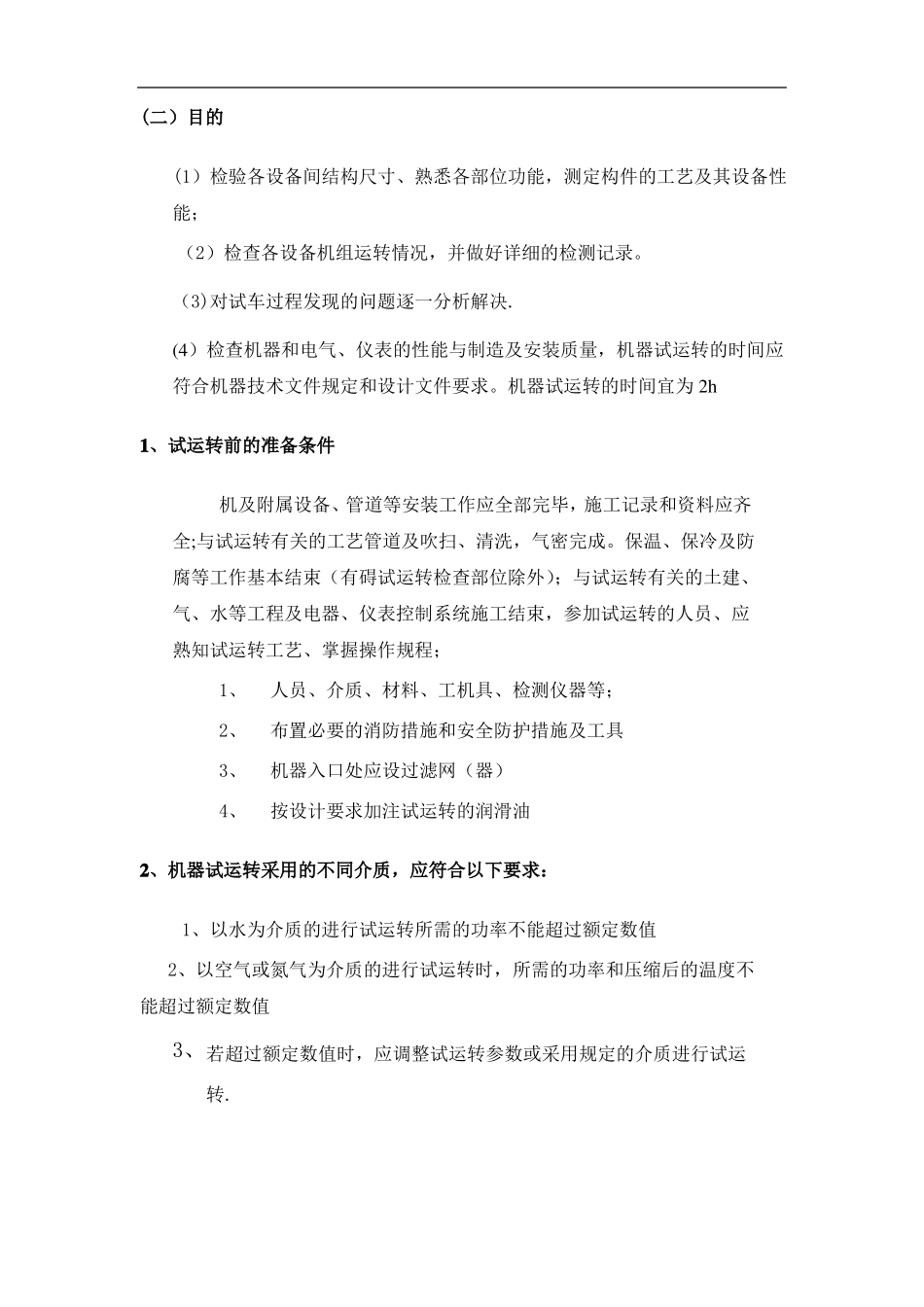

(二)目的(1)检验各设备间结构尺寸、熟悉各部位功能,测定构件的工艺及其设备性能;(2)检查各设备机组运转情况,并做好详细的检测记录
(3)对试车过程发现的问题逐一分析解决
(4)检查机器和电气、仪表的性能与制造及安装质量,机器试运转的时间应符合机器技术文件规定和设计文件要求
机器试运转的时间宜为2h1、试运转前的准备条件机及附属设备、管道等安装工作应全部完毕,施工记录和资料应齐全;与试运
