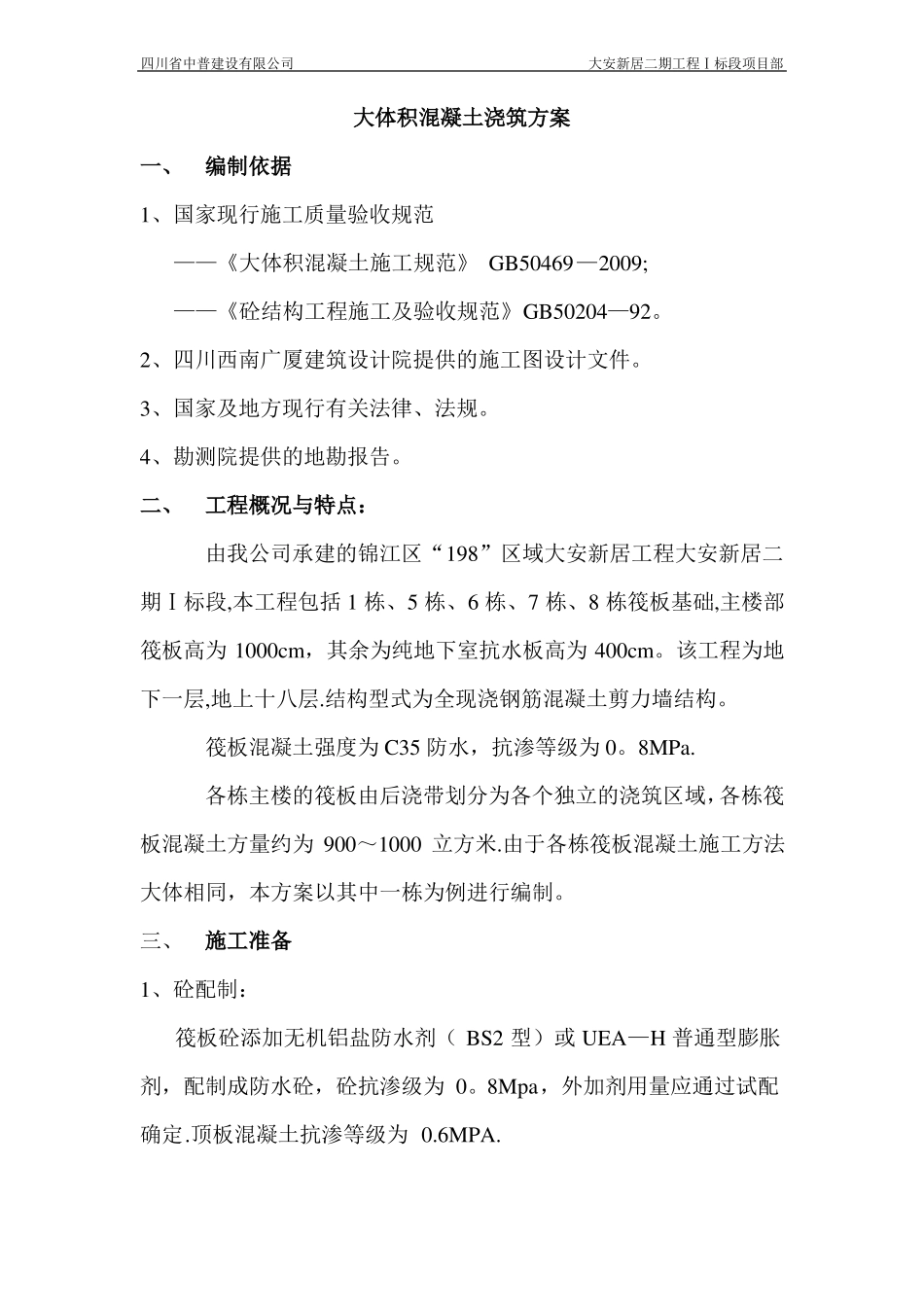

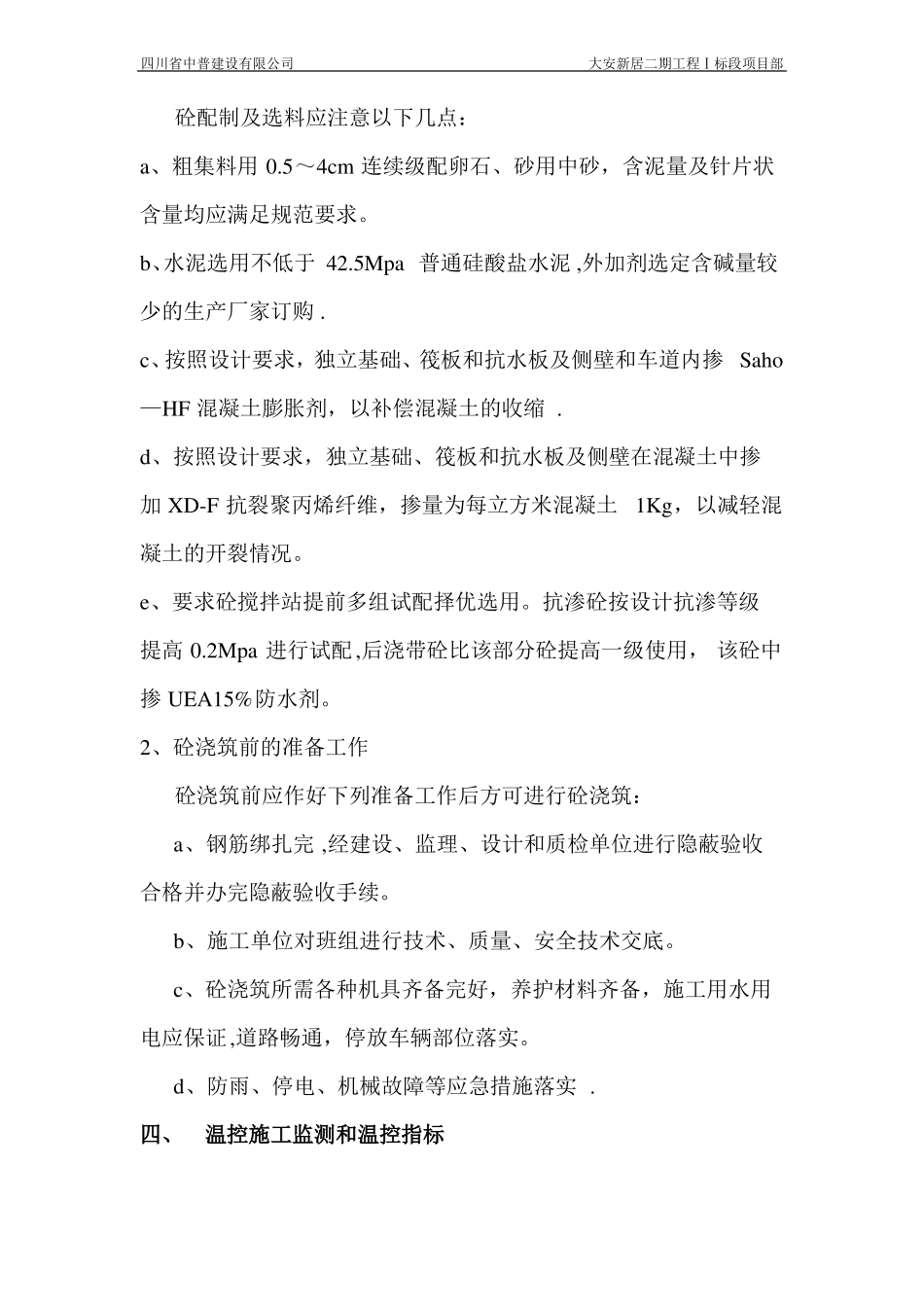

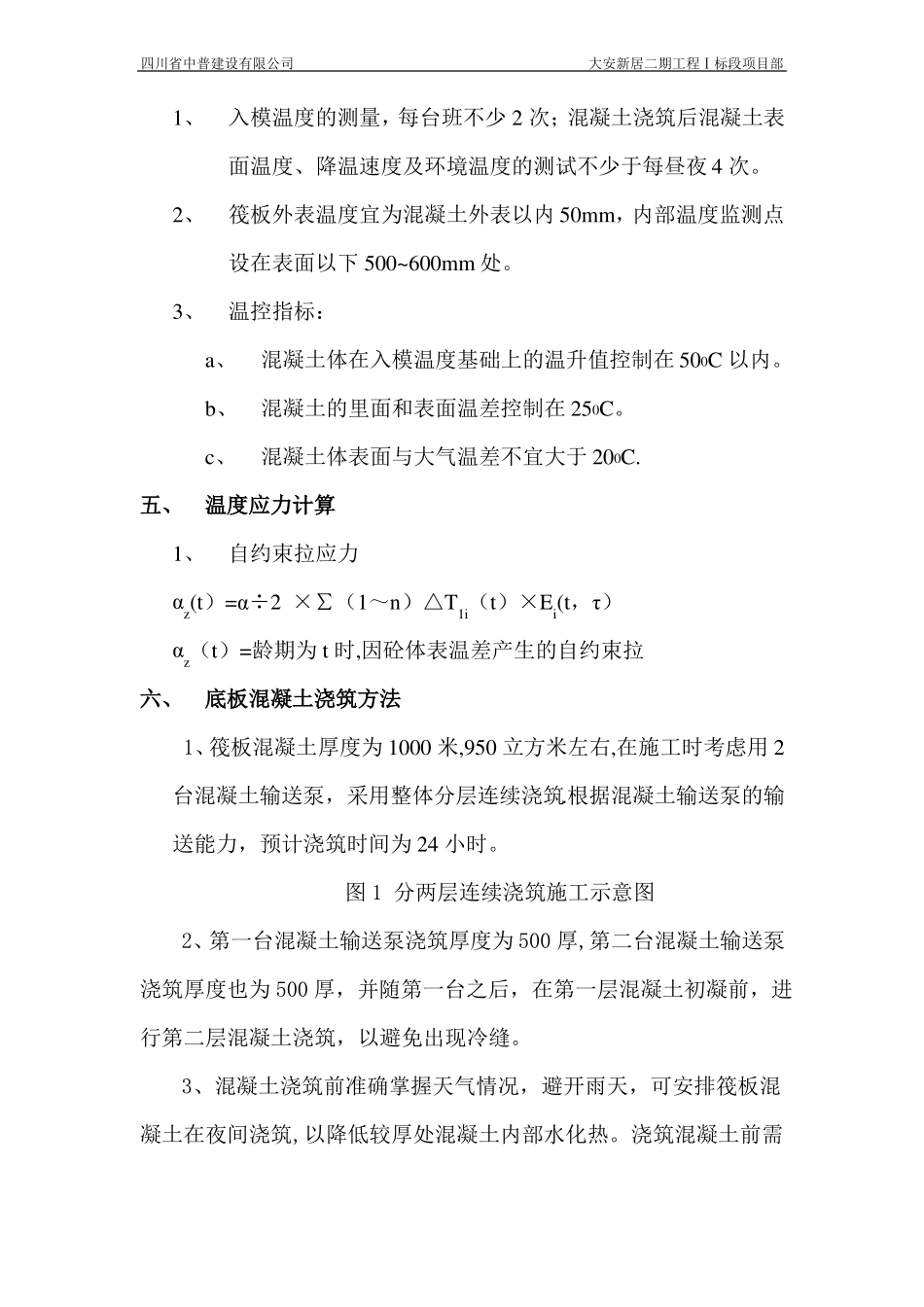

四川省中普建设有限公司大安新居二期工程Ⅰ标段项目部大体积混凝土浇筑方案一、编制依据1、国家现行施工质量验收规范——《大体积混凝土施工规范》GB50469—2009;——《砼结构工程施工及验收规范》GB50204—92。2、四川西南广厦建筑设计院提供的施工图设计文件。3、国家及地方现行有关法律、法规。4、勘测院提供的地勘报告。二、工程概况与特点:由我公司承建的锦江区“198”区域大安新居工程大安新居二期Ⅰ标段,本工程包括1栋、5栋、6栋、7栋、8栋筏板基础,主楼部筏板高为1000cm,其余为纯地下室抗水板高为400cm。该工程为地下一层,地上十八层.结构型式为全现浇钢筋混凝土剪力墙结构。筏板混凝土强度为C35防水,抗渗等级为0。8MPa.各栋主楼的筏板由后浇带划分为各个独立的浇筑区域,各栋筏板混凝土方量约为900~1000立方米.由于各栋筏板混凝土施工方法大体相同,本方案以其中一栋为例进行编制。三、施工准备1、砼配制:筏板砼添加无机铝盐防水剂(BS2型)或UEA—H普通型膨胀剂,配制成防水砼,砼抗渗级为0。8Mpa,外加剂用量应通过试配确定.顶板混凝土抗渗等级为0.6MPA.四川省中普建设有限公司大安新居二期工程Ⅰ标段项目部砼配制及选料应注意以下几点:a、粗集料用0.5~4cm连续级配卵石、砂用中砂,含泥量及针片状含量均应满足规范要求。b、水泥选用不低于42.5Mpa普通硅酸盐水泥,外加剂选定含碱量较少的生产厂家订购.c、按照设计要求,独立基础、筏板和抗水板及侧壁和车道内掺Saho—HF混凝土膨胀剂,以补偿混凝土的收缩.d、按照设计要求,独立基础、筏板和抗水板及侧壁在混凝土中掺加XD-F抗裂聚丙烯纤维,掺量为每立方米混凝土1Kg,以减轻混凝土的开裂情况。e、要求砼搅拌站提前多组试配择优选用。抗渗砼按设计抗渗等级提高0.2Mpa进行试配,后浇带砼比该部分砼提高一级使用,该砼中掺UEA15%防水剂。2、砼浇筑前的准备工作砼浇筑前应作好下列准备工作后方可进行砼浇筑:a、钢筋绑扎完,经建设、监理、设计和质检单位进行隐蔽验收合格并办完隐蔽验收手续。b、施工单位对班组进行技术、质量、安全技术交底。c、砼浇筑所需各种机具齐备完好,养护材料齐备,施工用水用电应保证,道路畅通,停放车辆部位落实。d、防雨、停电、机械故障等应急措施落实.四、温控施工监测和温控指标四川省中普建设有限公司大安新居二期工程Ⅰ标段项目部1、入模温度的测量,每台班不少2次;混凝土浇筑后混凝土表面温度、降温速度及环境温度的测试不少于每昼夜4次。2、筏板外表温度宜为混凝土外表以内50mm,内部温度监测点设在表面以下500~600mm处。3、温控指标:a、混凝土体在入模温度基础上的温升值控制在500C以内。b、混凝土的里面和表面温差控制在250C。c、混凝土体表面与大气温差不宜大于200C.五、温度应力计算1、自约束拉应力αz(t)=α÷2×∑(1~n)△T1i(t)×Ei(t,τ)αz(t)=龄期为t时,因砼体表温差产生的自约束拉六、底板混凝土浇筑方法1、筏板混凝土厚度为1000米,950立方米左右,在施工时考虑用2台混凝土输送泵,采用整体分层连续浇筑.根据混凝土输送泵的输送能力,预计浇筑时间为24小时。图1分两层连续浇筑施工示意图2、第一台混凝土输送泵浇筑厚度为500厚,第二台混凝土输送泵浇筑厚度也为500厚,并随第一台之后,在第一层混凝土初凝前,进行第二层混凝土浇筑,以避免出现冷缝。3、混凝土浇筑前准确掌握天气情况,避开雨天,可安排筏板混凝土在夜间浇筑,以降低较厚处混凝土内部水化热。浇筑混凝土前需四川省中普建设有限公司大安新居二期工程Ⅰ标段项目部设置马凳及人行通道和操作平台,严禁直接踩踏钢筋,通道随打随拆,浇注混凝土时,模板、支撑、钢筋、预埋、预留应设专人值班,如有位移、变形及时处理,确保混凝土质量。4、浇筑混凝土筏板时,采用“分层浇筑、形成斜面、一个坡度、薄层浇捣、循序推进、一次到顶”的方式。这种混凝土自然流淌形成斜坡的浇筑方法,避免了输送管经常拆卸、冲洗、接长,从而提高了泵送混凝土效率,对上下层混凝土间隙时间不超过5小时起到保证作用。根据混凝土自然形成一个坡度的实际情况,在每个浇筑带的前、后布置两道振动器,前一道布置在卸料点,主要解决上...
