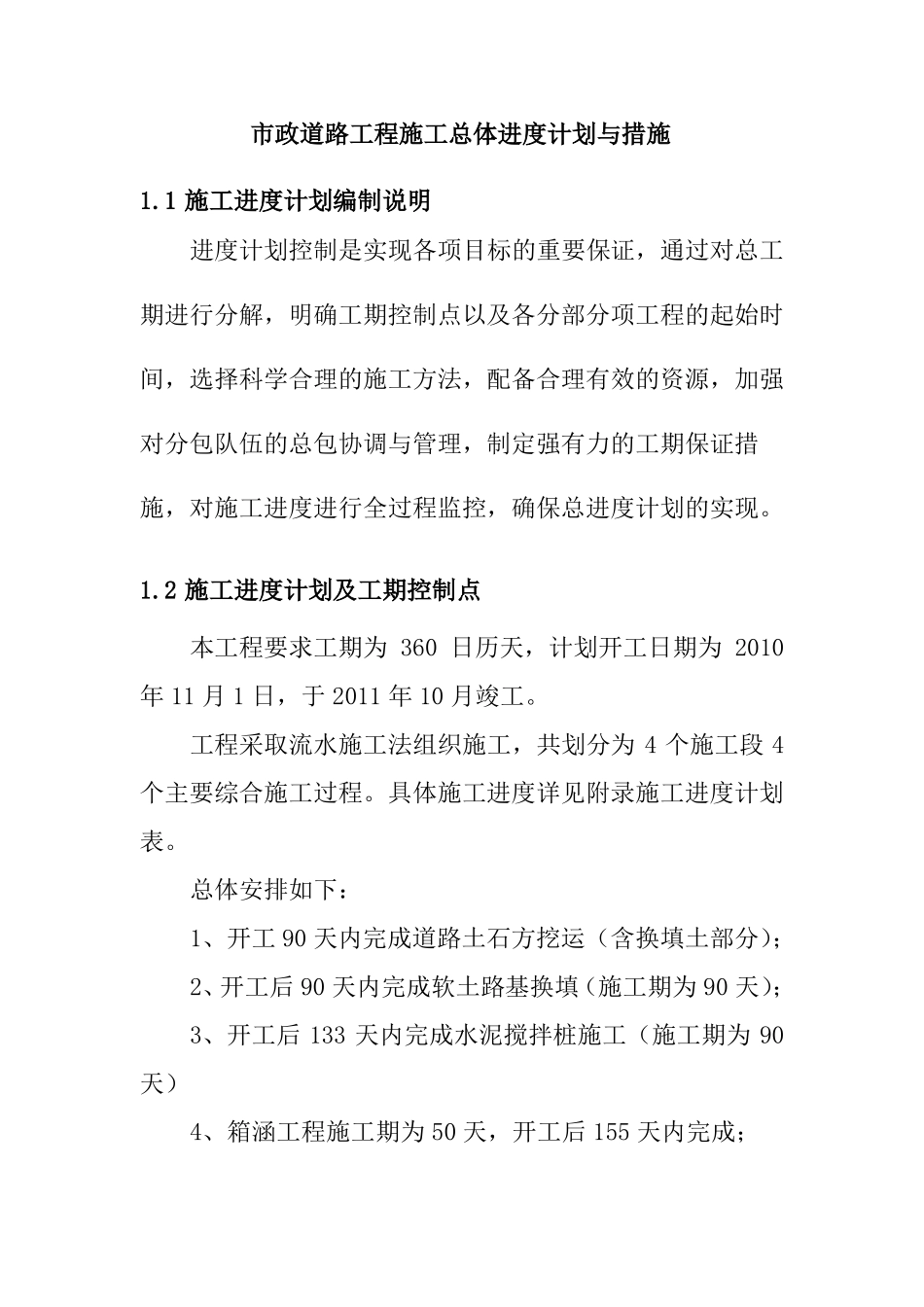

市政道路工程施工总体进度计划与措施1
1施工进度计划编制说明进度计划控制是实现各项目标的重要保证,通过对总工期进行分解,明确工期控制点以及各分部分项工程的起始时间,选择科学合理的施工方法,配备合理有效的资源,加强对分包队伍的总包协调与管理,制定强有力的工期保证措施,对施工进度进行全过程监控,确保总进度计划的实现
2施工进度计划及工期控制点本工程要求工期为360日历天,计划开工日期为2010年11月1日,于2011年10月竣工
工程采取流水施工法组织施工,共划分为4个施工段4个主要综合施工过程
具体施工进度详见附录施工进度计划表

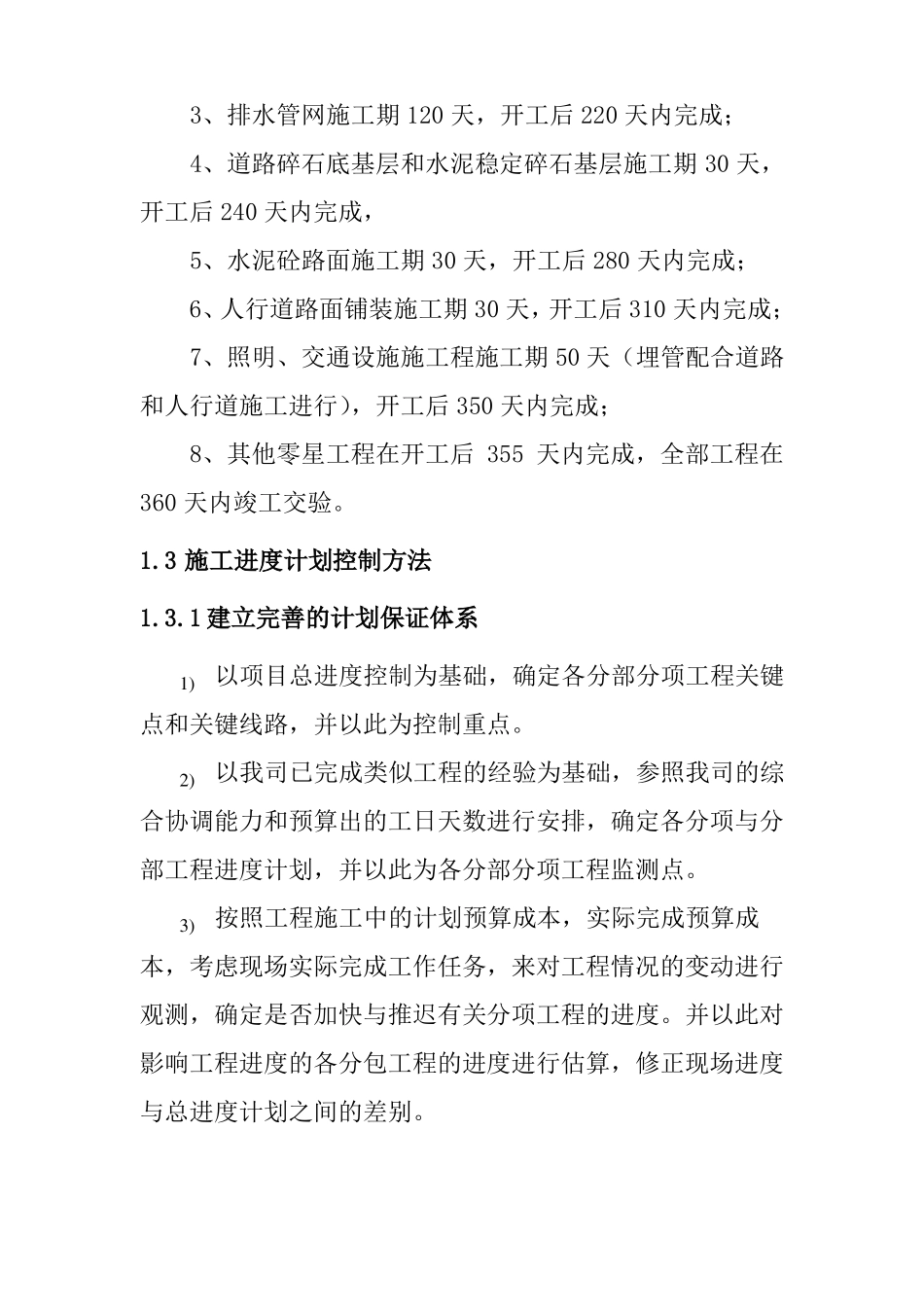

总体安排如下:1、开工90天内完成道路土石方挖运(含换填土部分);2、开工后90天内完成软土路基换填(施工期为90天);3、开工后133天内完成水泥搅拌桩施工(施工期为90天)4、箱涵工程施工期为50天,开工后155天内完成;3、排水管网施工期120天,开工后220天内完成;4、道路碎石底基层和水泥稳定碎石基层施工期30天,开工后240天内完成,5、水泥砼路面施工期30天,开工后280天内完成;6、人行道路面铺装施工期30天,开工后310天内完成;7、照明、交通设施施工程施工期50天(埋管配合道路和人行道施工进行),开工后350天内完成;8、其他零星工程在开工后355天内完成,全部工程在360天内竣工交验
3施工进度计划控制方法1
1建立完善的计划保证体系1)以项目总进度控制为基础,确定各分部分项工程关键点和关键线路,并以此为控制重点
2)以我司已完成类似工程的经验为基础,参照我司的综合协调能力和预算出的工日天数进行安排,确定各分项与分部工程进度计划,并以此为各分部分项工程监测点
3)按照工程施工中的计划预算成本,实际完成预算成本,考虑现场实际完成工作任务,来对工程情况的变动进行观测,确定是否加快与推迟有关分项工程的进度

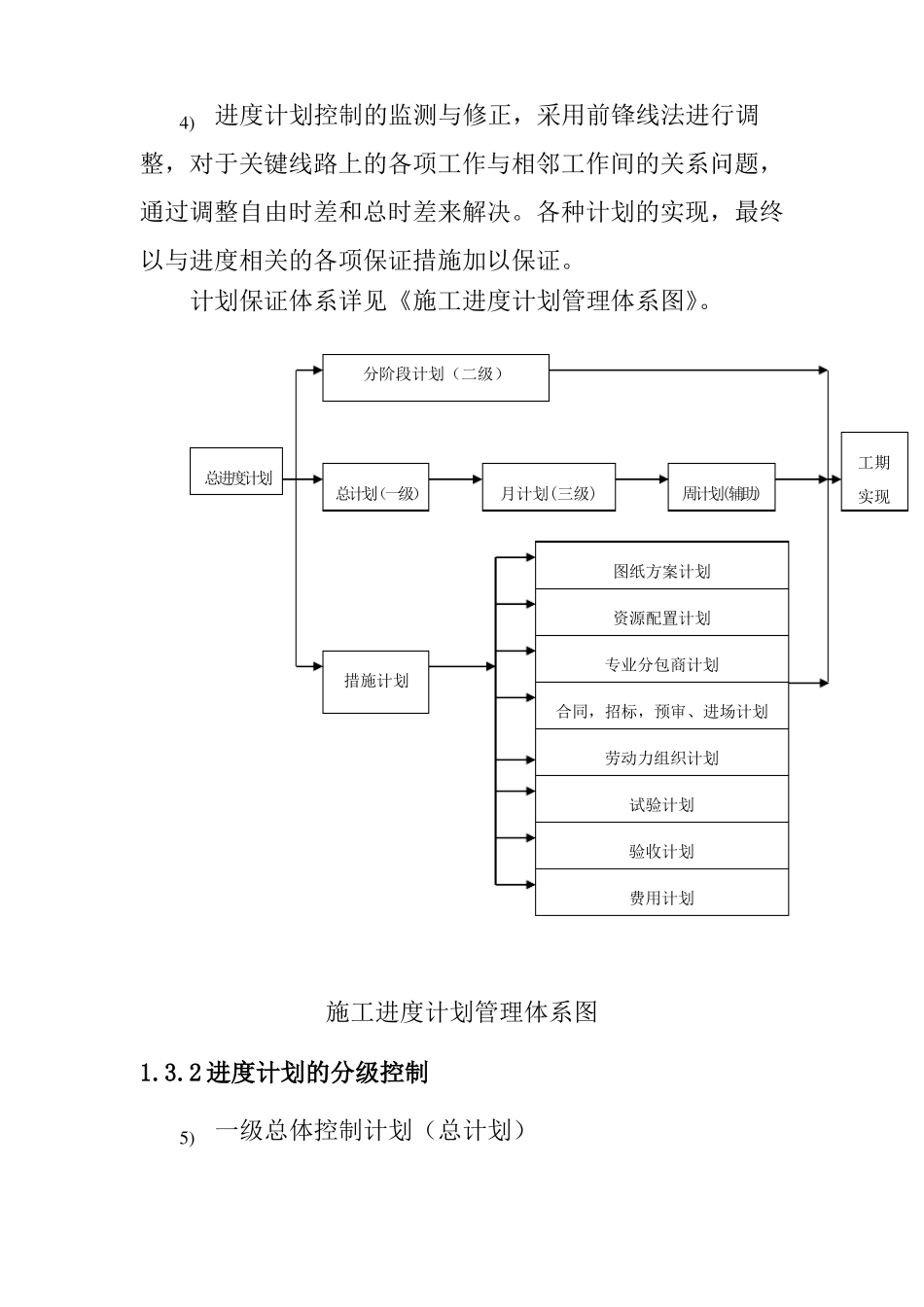

并以此对影响工程
