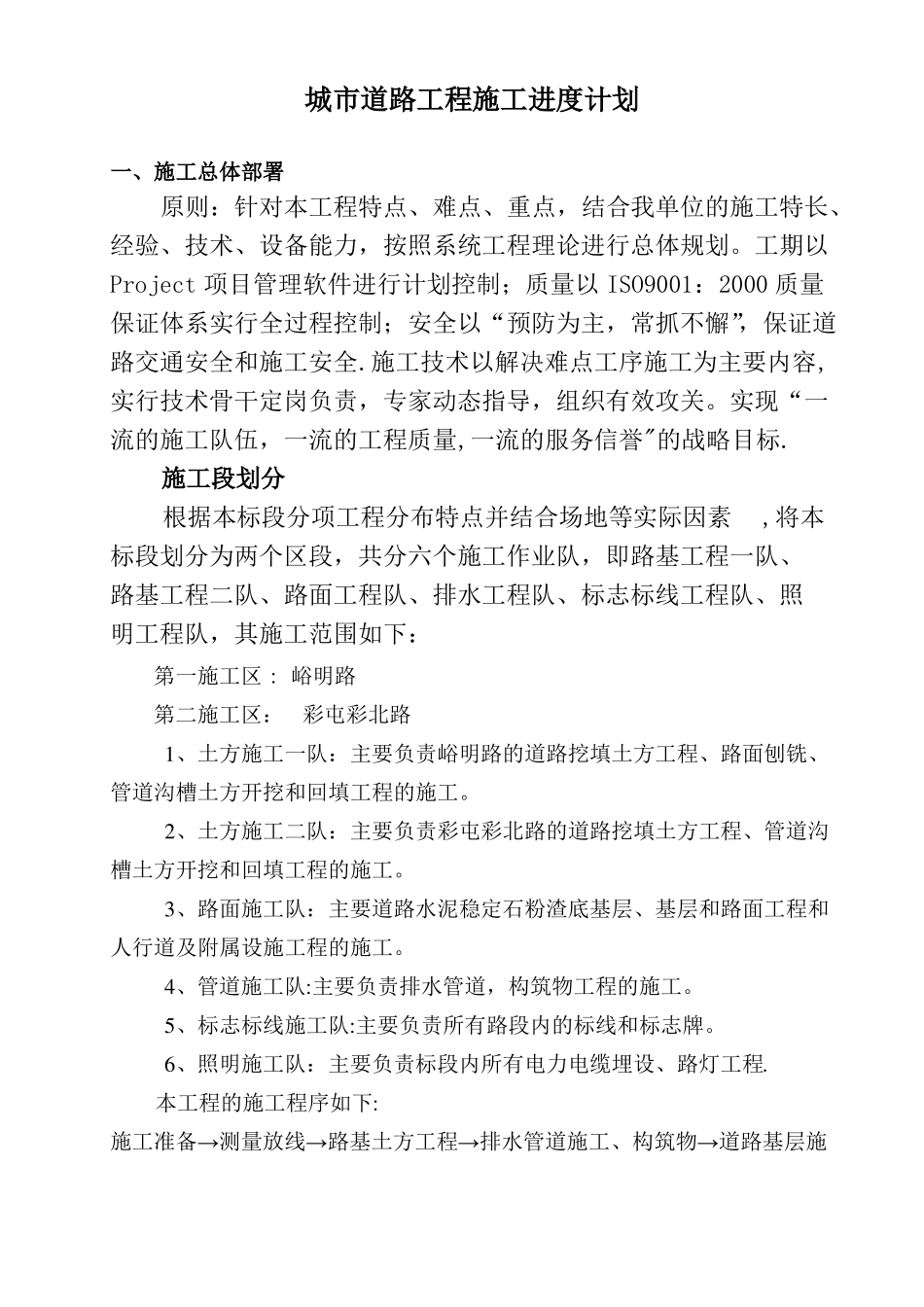

城市道路工程施工进度计划一、施工总体部署原则:针对本工程特点、难点、重点,结合我单位的施工特长、经验、技术、设备能力,按照系统工程理论进行总体规划
工期以Project项目管理软件进行计划控制;质量以ISO9001:2000质量保证体系实行全过程控制;安全以“预防为主,常抓不懈”,保证道路交通安全和施工安全
施工技术以解决难点工序施工为主要内容,实行技术骨干定岗负责,专家动态指导,组织有效攻关
实现“一流的施工队伍,一流的工程质量,一流的服务信誉"的战略目标
施工段划分根据本标段分项工程分布特点并结合场地等实际因素,将本标段划分为两个区段,共分六个施工作业队,即路基工程一队、路基工程二队、路面工程队、排水工程队、标志标线工程队、照明工程队,其施工范围如下:第一施工区:峪明路第二施工区:彩屯彩北路1、土方施工一队:主要负责峪明路的道路挖填土方工程、路面刨铣、管道沟槽土方开挖和回填工程的施工
2、土方施工二队:主要负责彩屯彩北路的道路挖填土方工程、管道沟槽土方开挖和回填工程的施工
3、路面施工队:主要道路水泥稳定石粉渣底基层、基层和路面工程和人行道及附属设施工程的施工
4、管道施工队:主要负责排水管道,构筑物工程的施工
5、标志标线施工队:主要负责所有路段内的标线和标志牌
6、照明施工队:主要负责标段内所有电力电缆埋设、路灯工程

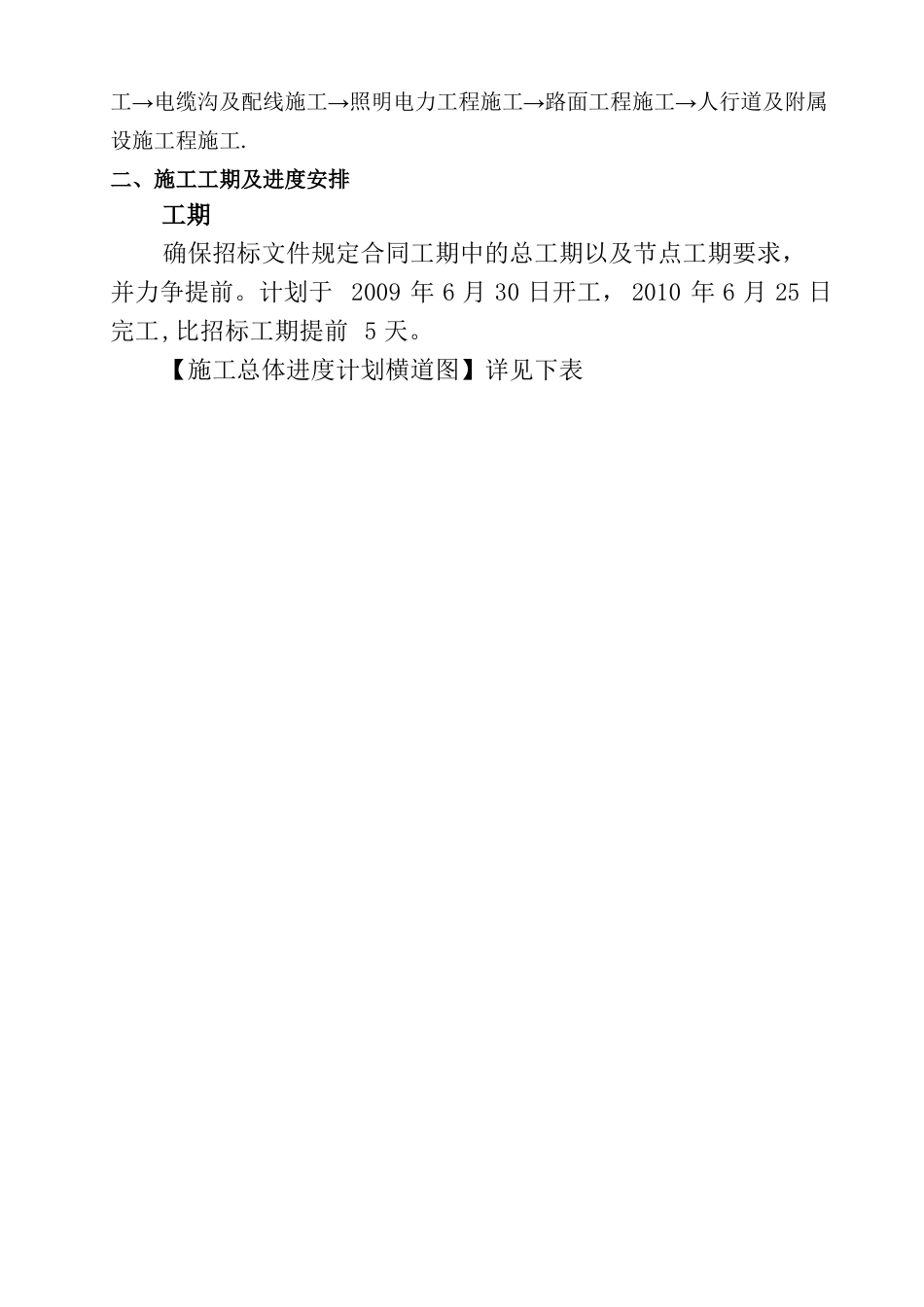

本工程的施工程序如下:施工准备→测量放线→路基土方工程→排水管道施工、构筑物→道路基层施工→电缆沟及配线施工→照明电力工程施工→路面工程施工→人行道及附属设施工程施工
二、施工工期及进度安排工期确保招标文件规定合同工期中的总工期以及节点工期要求,并力争提前
计划于2009年6月30日开工,2010年6月25日完工,比招标工期提前5天

【施工总体进度计划横道图】详见下表三、施工总体进度计划横道图项目名称施工准备路基土方工程路面结构层工程沥青砼面层工程排水
