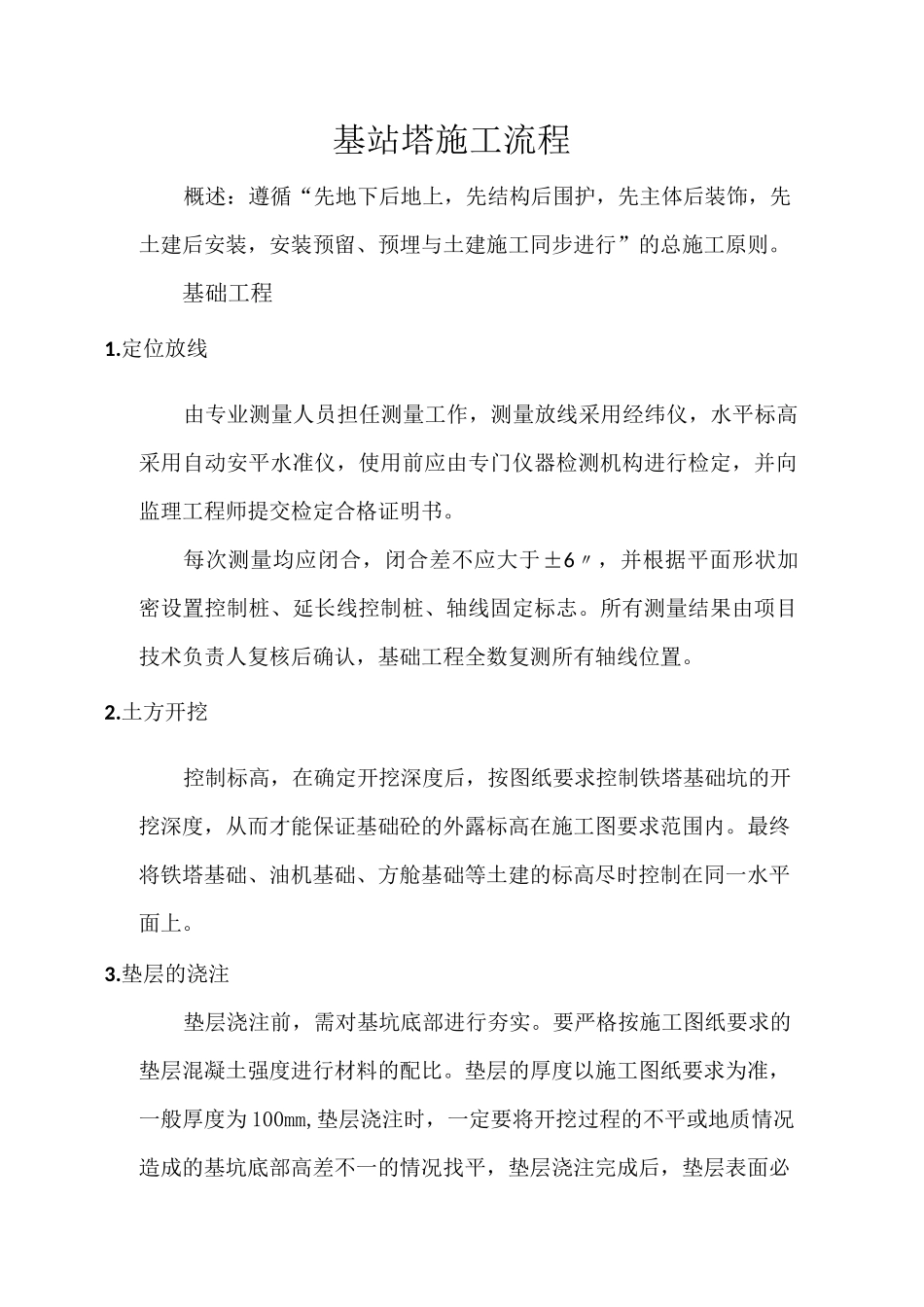

基站塔施工流程概述:遵循“先地下后地上,先结构后围护,先主体后装饰,先土建后安装,安装预留、预埋与土建施工同步进行”的总施工原则
定位放线由专业测量人员担任测量工作,测量放线采用经纬仪,水平标高采用自动安平水准仪,使用前应由专门仪器检测机构进行检定,并向监理工程师提交检定合格证明书
每次测量均应闭合,闭合差不应大于±6〃,并根据平面形状加密设置控制桩、延长线控制桩、轴线固定标志
所有测量结果由项目技术负责人复核后确认,基础工程全数复测所有轴线位置
土方开挖控制标高,在确定开挖深度后,按图纸要求控制铁塔基础坑的开挖深度,从而才能保证基础砼的外露标高在施工图要求范围内
最终将铁塔基础、油机基础、方舱基础等土建的标高尽时控制在同一水平面上
垫层的浇注垫层浇注前,需对基坑底部进行夯实
要严格按施工图纸要求的垫层混凝土强度进行材料的配比
垫层的厚度以施工图纸要求为准,一般厚度为100mm,垫层浇注时,一定要将开挖过程的不平或地质情况造成的基坑底部高差不一的情况找平,垫层浇注完成后,垫层表面必须水平

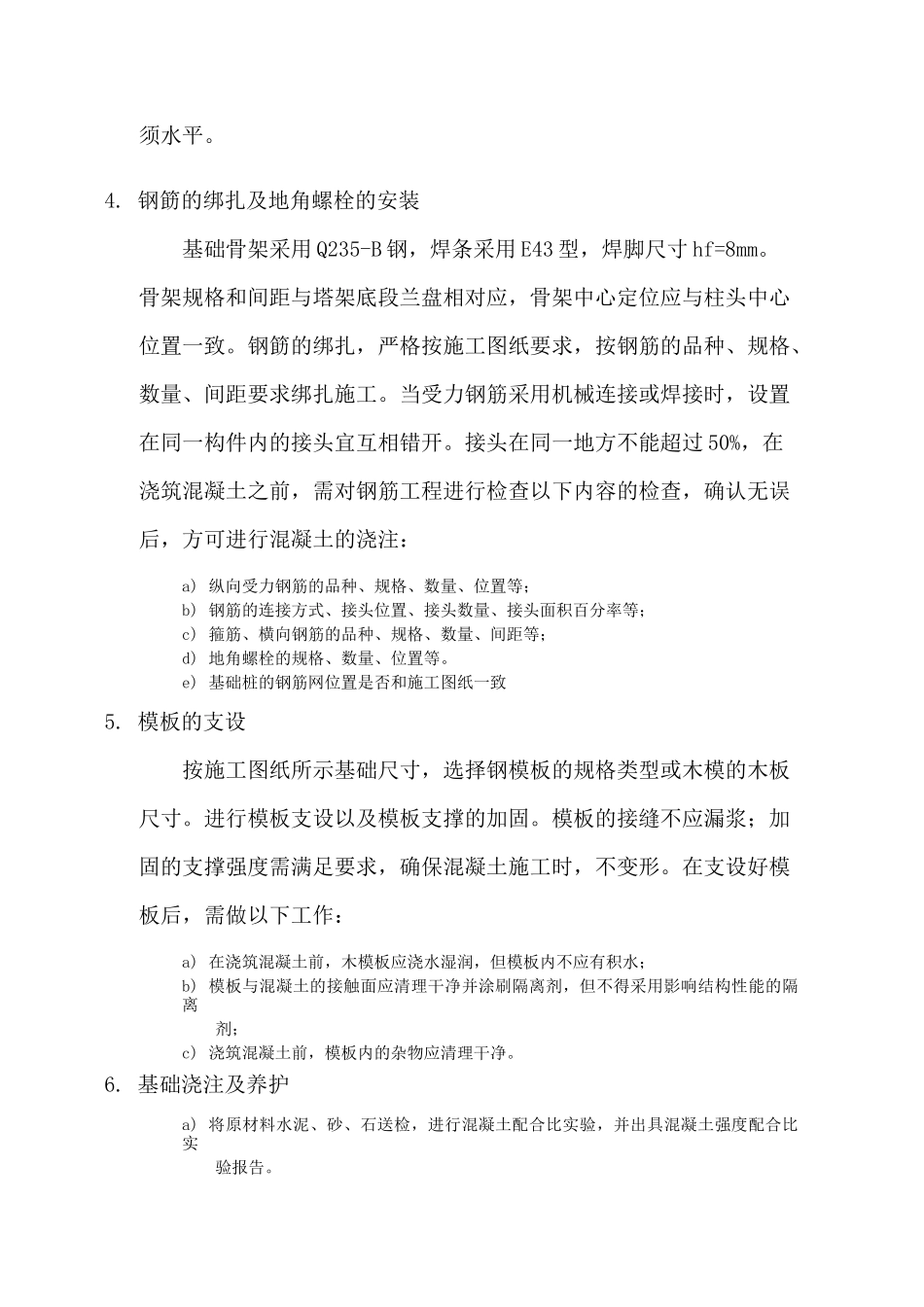

钢筯的绑扎及地角螺栓的安装基础骨架采用Q235-B钢,焊条采用E43型,焊脚尺寸hf=8mm
骨架规格和间距与塔架底段兰盘相对应,骨架中心定位应与柱头中心位置一致
钢筯的绑扎,严格按施工图纸要求,按钢筋的品种、规格、数量、间距要求绑扎施工
当受力钢筋采用机械连接或焊接时,设置在同一构件内的接头宜互相错开
接头在同一地方不能超过50%,在浇筑混凝土之前,需对钢筋工程进行检查以下内容的检查,确认无误后,方可进行混凝土的浇注:a)纵向受力钢筋的品种、规格、数量、位置等;b)钢筋的连接方式、接头位置、接头数量、接头面积百分率等;c)箍筋、横向钢筋的品种、规格、数量、间距等;d)地角螺栓的规格、数量、位置等
e)基础桩的钢筋网位置是否和施工图纸一致5

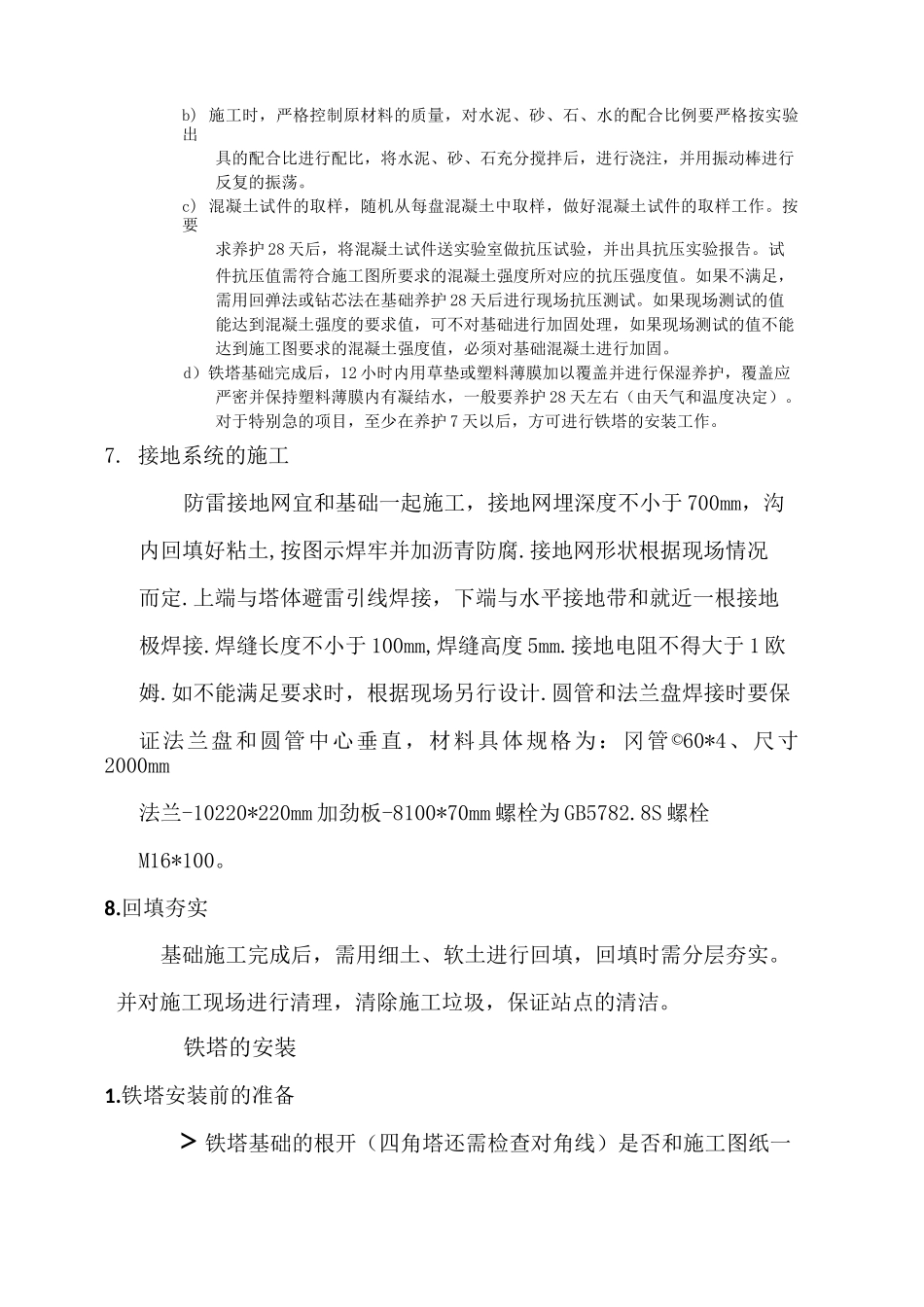

模板的支设按施工图纸所示
