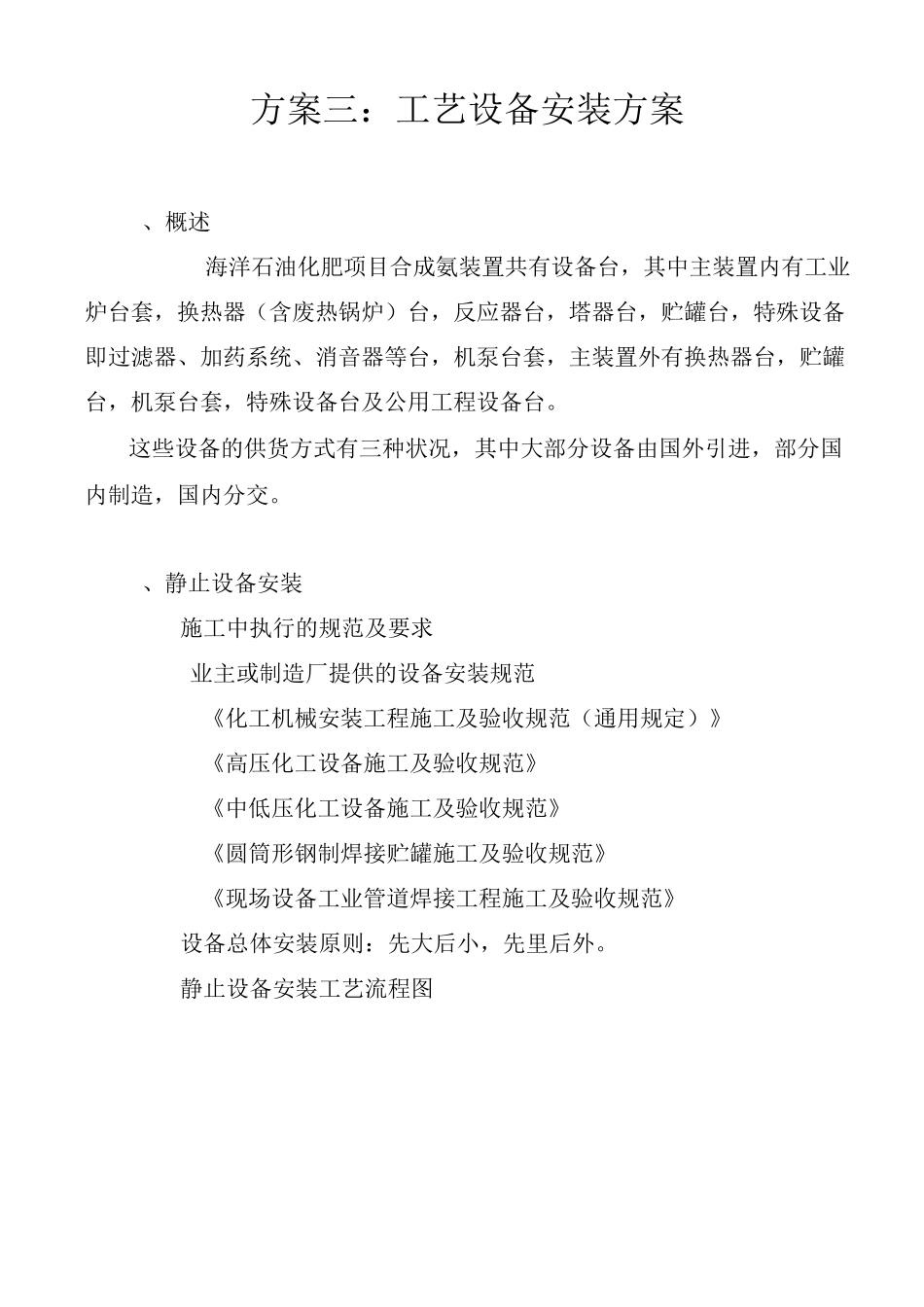

方案三:工艺设备安装方案、概述海洋石油化肥项目合成氨装置共有设备台,其中主装置内有工业炉台套,换热器(含废热锅炉)台,反应器台,塔器台,贮罐台,特殊设备即过滤器、加药系统、消音器等台,机泵台套,主装置外有换热器台,贮罐台,机泵台套,特殊设备台及公用工程设备台
这些设备的供货方式有三种状况,其中大部分设备由国外引进,部分国内制造,国内分交
、静止设备安装施工中执行的规范及要求业主或制造厂提供的设备安装规范《化工机械安装工程施工及验收规范(通用规定)》《高压化工设备施工及验收规范》《中低压化工设备施工及验收规范》《圆筒形钢制焊接贮罐施工及验收规范》《现场设备工业管道焊接工程施工及验收规范》设备总体安装原则:先大后小,先里后外
静止设备安装工艺流程图安装方法及技术要求设备安装前,应仔细核对设备的方位,确认无误后方可就位
设备的找正与找平应按基础上的安装基准线(中心标记、水平标记)对应设备上的基准测点进行调整和测量
设备各支承的底面标高以基础上的标高基准线为基准
塔类设备安装前应核对出厂质量证明书的主要技术数据,并对设备进行复测
检查塔壁上的纵向中心线是否清晰正确,并在上下两端作出明显标记,作为安装找正的基准点
检查塔内壁上的基准圆周线,应与设备主轴线垂直,再以基准圆周线为准,逐层检查塔盘支持圈的间距、水平度及其它内件的位置,应符合塔盘技术条件要求
卧式容器安装关键是能够保证设备的自由膨胀伸缩,标高、中心和水平度应严格按规范要求执行
标高允许偏差土
设备找正,立式设备找正采用两台经纬仪分别在°、
两个方向同时测量,垂直度允许偏差为,最大不超过,卧式设备采用型管液位计和水平仪找正
找正方法采用斜垫铁调整
塔类设备找垂直度的同时,抽查塔盘或支持圈的水平度应符合塔盘技术条件的有关规定
设备找平时,根据要求用垫铁进行调整,不允许用紧固或放松地脚螺栓及局部加压等方法,其安装误差应符合规范规定
