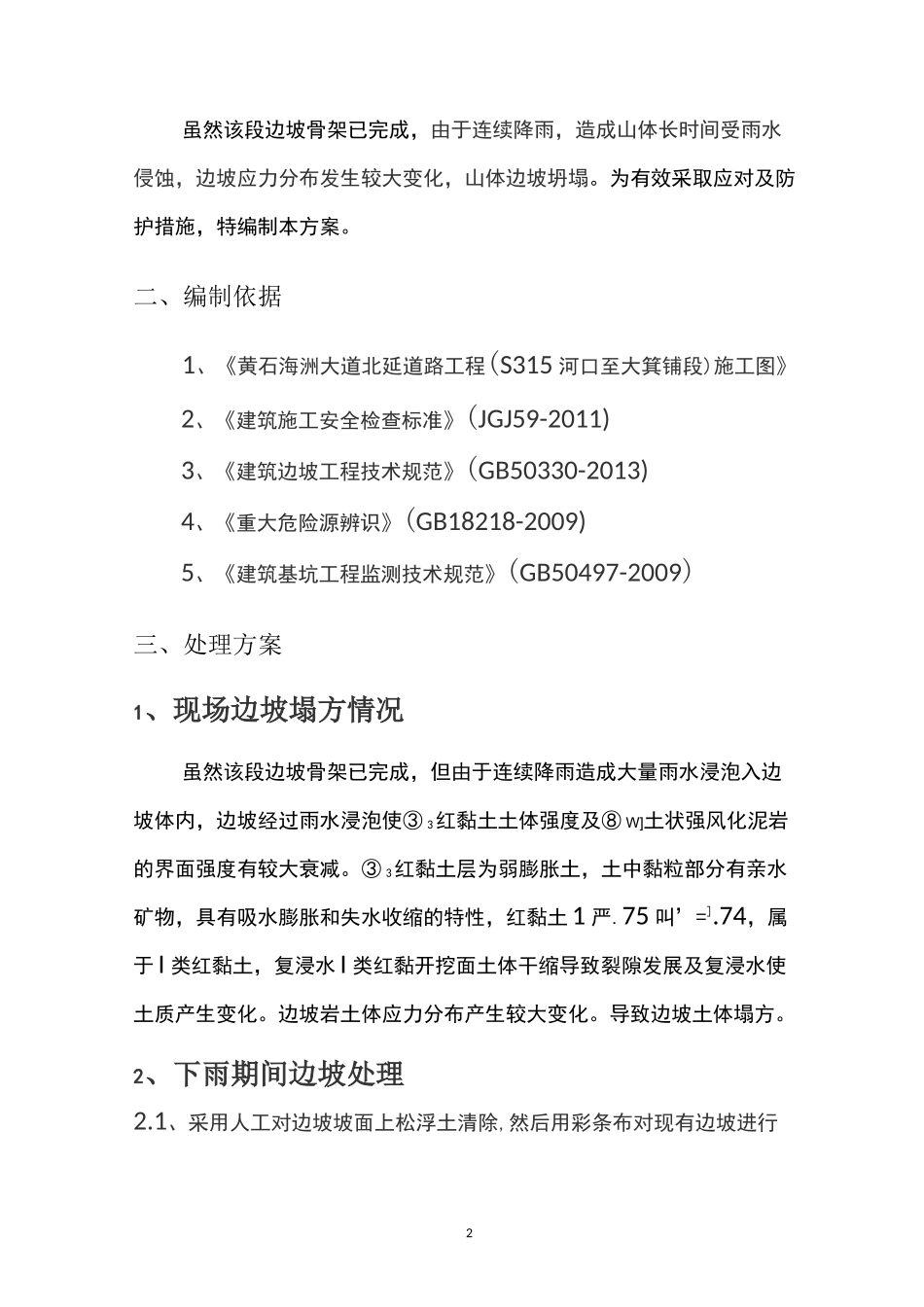

1边坡塌方处理专项施工方案一、工程概况本方案适用于K2+600~K2+700m右侧边坡,边坡场区岩土工程地质分区为红黏土丘陵区,设计挖方高度3~20m
该段线路两侧均有山丘,地面坡度15~22°,表部主要为种植土,其下为可~硬塑状红黏土,厚度3~17m,基岩上部局部有3~5m软~可塑状红黏土,下伏基岩主要为强风化泥岩,局部见中风化砂岩
施工期间量测地下水水位位于③4层粉质黏土地面以下4m左右,削坡后坡脚处③4层底部揭露少量渗水点
自由膨胀率为52%,为弱膨胀土

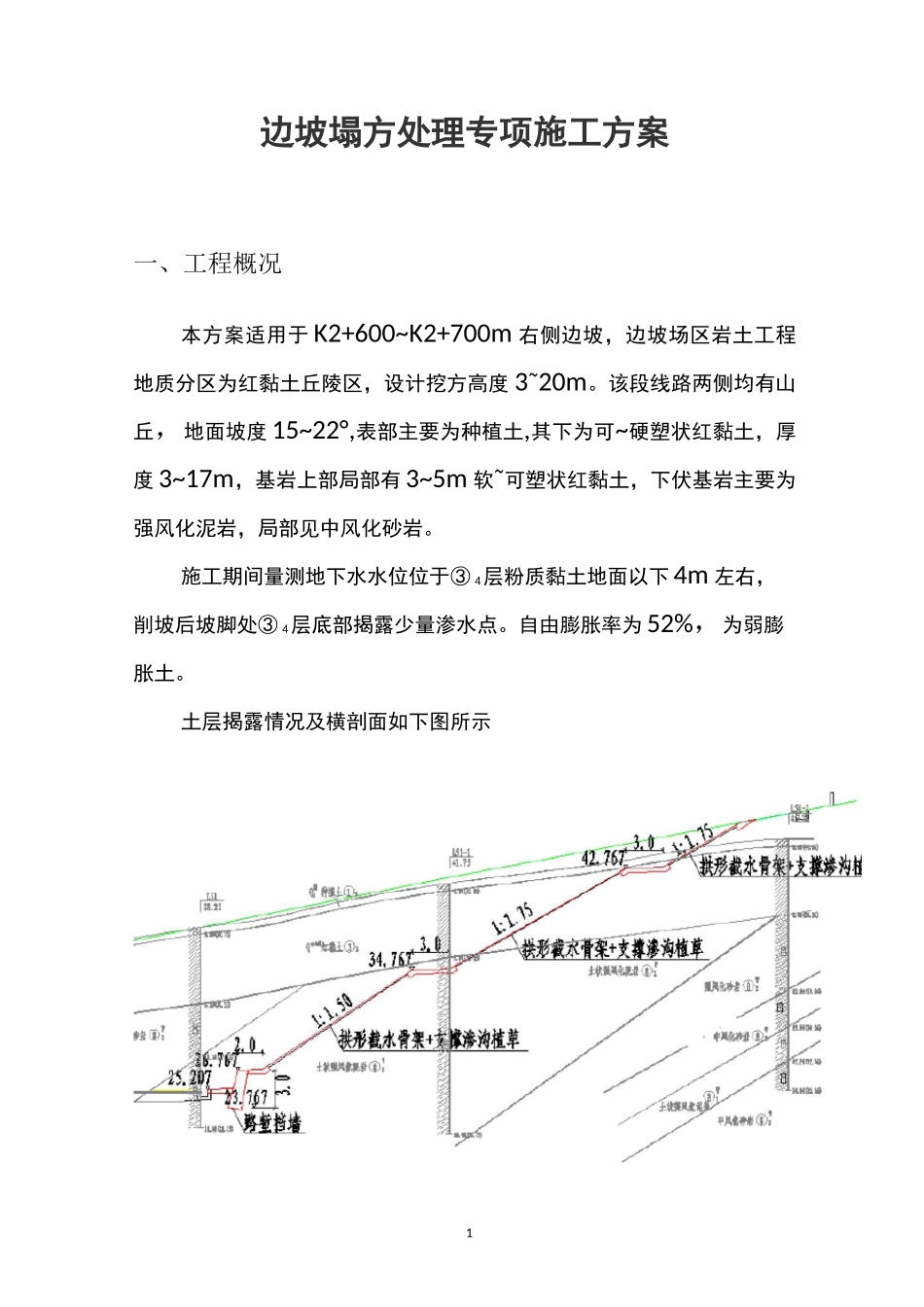

土层揭露情况及横剖面如下图所示2虽然该段边坡骨架已完成,由于连续降雨,造成山体长时间受雨水侵蚀,边坡应力分布发生较大变化,山体边坡坍塌
为有效采取应对及防护措施,特编制本方案
二、编制依据1、《黄石海洲大道北延道路工程(S315河口至大箕铺段)施工图》2、《建筑施工安全检查标准》(JGJ59-2011)3、《建筑边坡工程技术规范》(GB50330-2013)4、《重大危险源辨识》(GB18218-2009)5、《建筑基坑工程监测技术规范》(GB50497-2009)三、处理方案1、现场边坡塌方情况虽然该段边坡骨架已完成,但由于连续降雨造成大量雨水浸泡入边坡体内,边坡经过雨水浸泡使③3红黏土土体强度及⑧W]土状强风化泥岩的界面强度有较大衰减
③3红黏土层为弱膨胀土,土中黏粒部分有亲水矿物,具有吸水膨胀和失水收缩的特性,红黏土1严
75叫’=]
74,属于I类红黏土,复浸水I类红黏开挖面土体干缩导致裂隙发展及复浸水使土质产生变化
边坡岩土体应力分布产生较大变化
导致边坡土体塌方

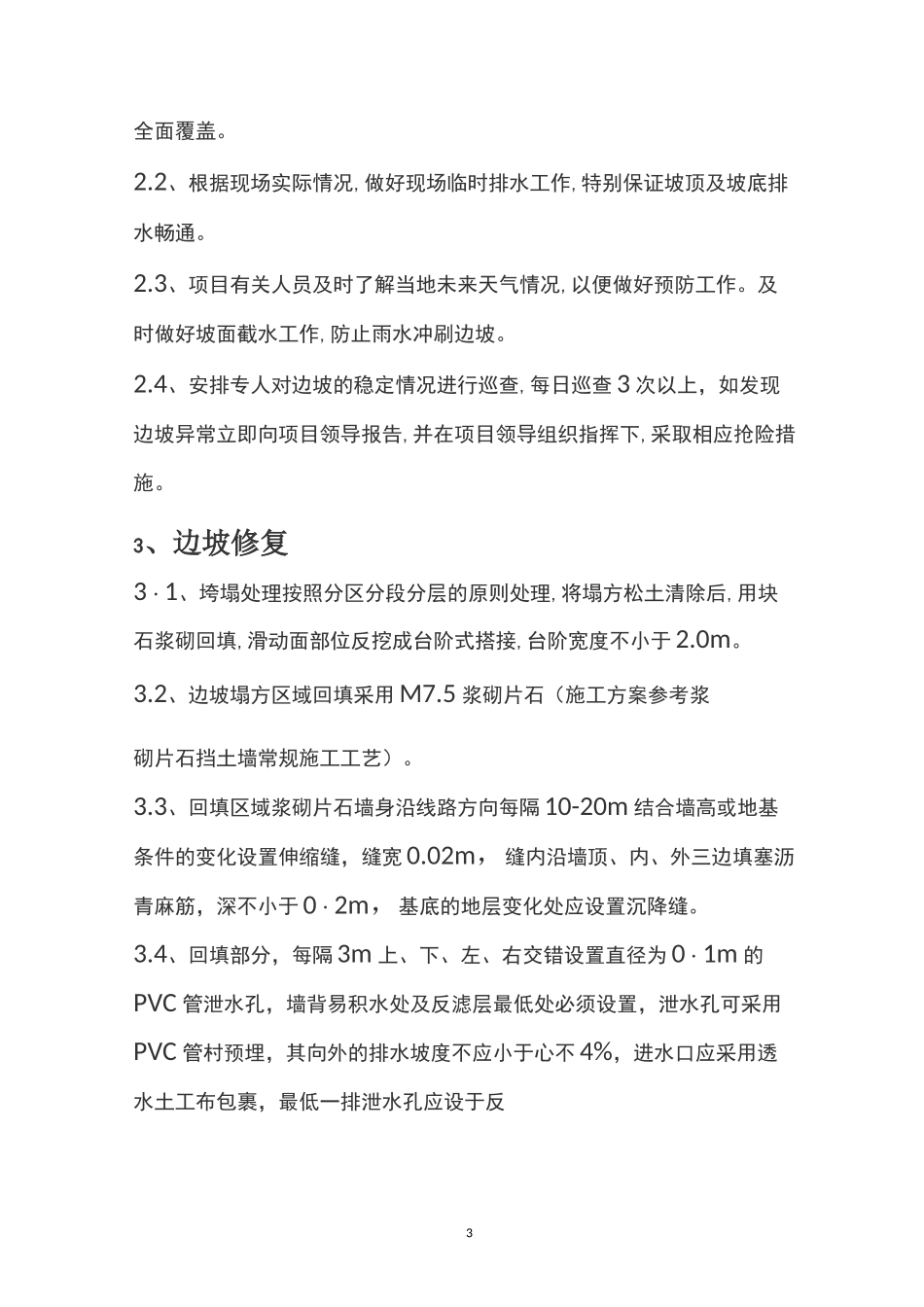

2、下雨期间边坡处理2
1、采用人工对边坡坡面上松浮土清除,然后用彩条布对现有边坡进行3全面覆盖
2、根据现场实际情况,做好现场临时排水工作,特别保证坡顶及坡底排水畅通
3、项目有关人员及时了解当地未来天气情况,以便做好预防工作
