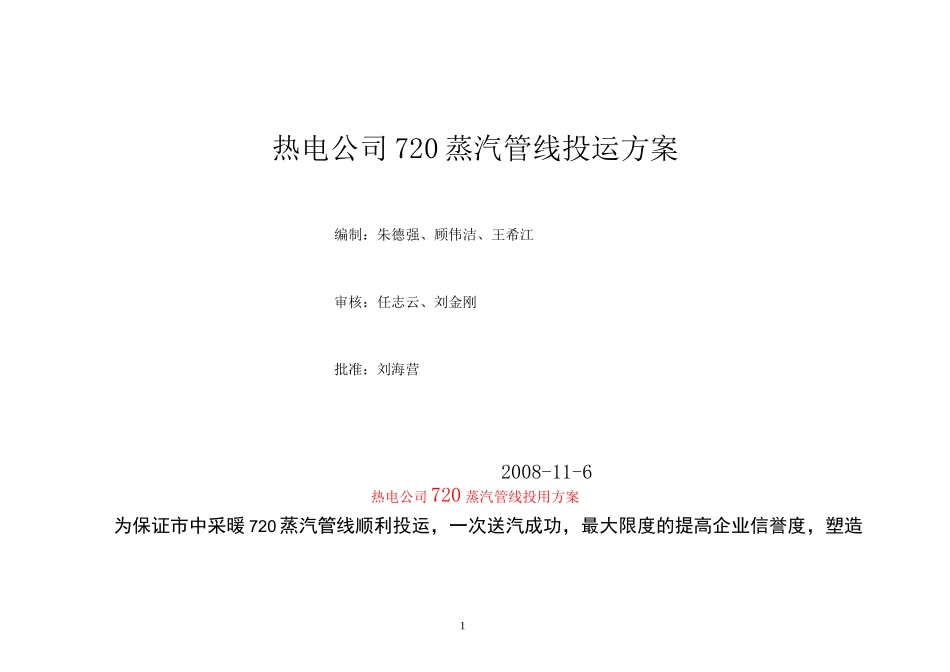

1热电公司720蒸汽管线投运方案编制:朱德强、顾伟洁、王希江审核:任志云、刘金刚批准:刘海营2008-11-6热电公司720蒸汽管线投用方案为保证市中采暖720蒸汽管线顺利投运,一次送汽成功,最大限度的提高企业信誉度,塑造2华鲁恒升品牌,特制定720管线送汽方案

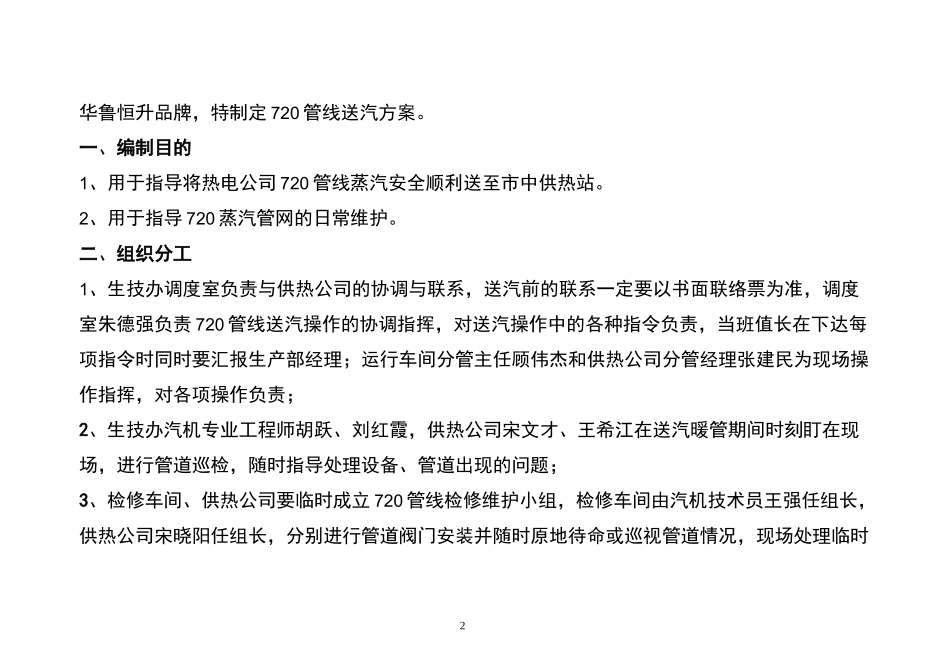

一、编制目的1、用于指导将热电公司720管线蒸汽安全顺利送至市中供热站
2、用于指导720蒸汽管网的日常维护
二、组织分工1、生技办调度室负责与供热公司的协调与联系,送汽前的联系一定要以书面联络票为准,调度室朱德强负责720管线送汽操作的协调指挥,对送汽操作中的各种指令负责,当班值长在下达每项指令时同时要汇报生产部经理;运行车间分管主任顾伟杰和供热公司分管经理张建民为现场操作指挥,对各项操作负责;2、生技办汽机专业工程师胡跃、刘红霞,供热公司宋文才、王希江在送汽暖管期间时刻盯在现场,进行管道巡检,随时指导处理设备、管道出现的问题;3、检修车间、供热公司要临时成立720管线检修维护小组,检修车间由汽机技术员王强任组长,供热公司宋晓阳任组长,分别进行管道阀门安装并随时原地待命或巡视管道情况,现场处理临时3缺陷;三、投用步骤1、720蒸汽管线投用前需要确认的阀门及状态,热电生产部所辖管道设备由运行车间安排专人(当班老系统运行班长)负责,分管主任顾伟杰亲自进行现场确认;供热公司所辖管道设备由王长海负责,赵健民经理进行现场确认
阀门状态确认表(附表一:1)720管廊的厂区内2个阀门全部手动打开
2)热电厂东门至配汽站的高位管道6个导淋阀手动全开
3)720管线马路东侧地埋管出口及东宿舍720地埋管出口导淋根部阀打开疏水阀门提前接好疏水泵
(马路东侧疏水井内疏水由潜水泵排水至马路水井,东宿舍疏水井内疏水由潜水泵排水至南侧水沟
疏水井排水由运行车间安排专人看护)
4)720管线至市中管线沿途疏水门全部开启
42、720蒸汽暖管步
