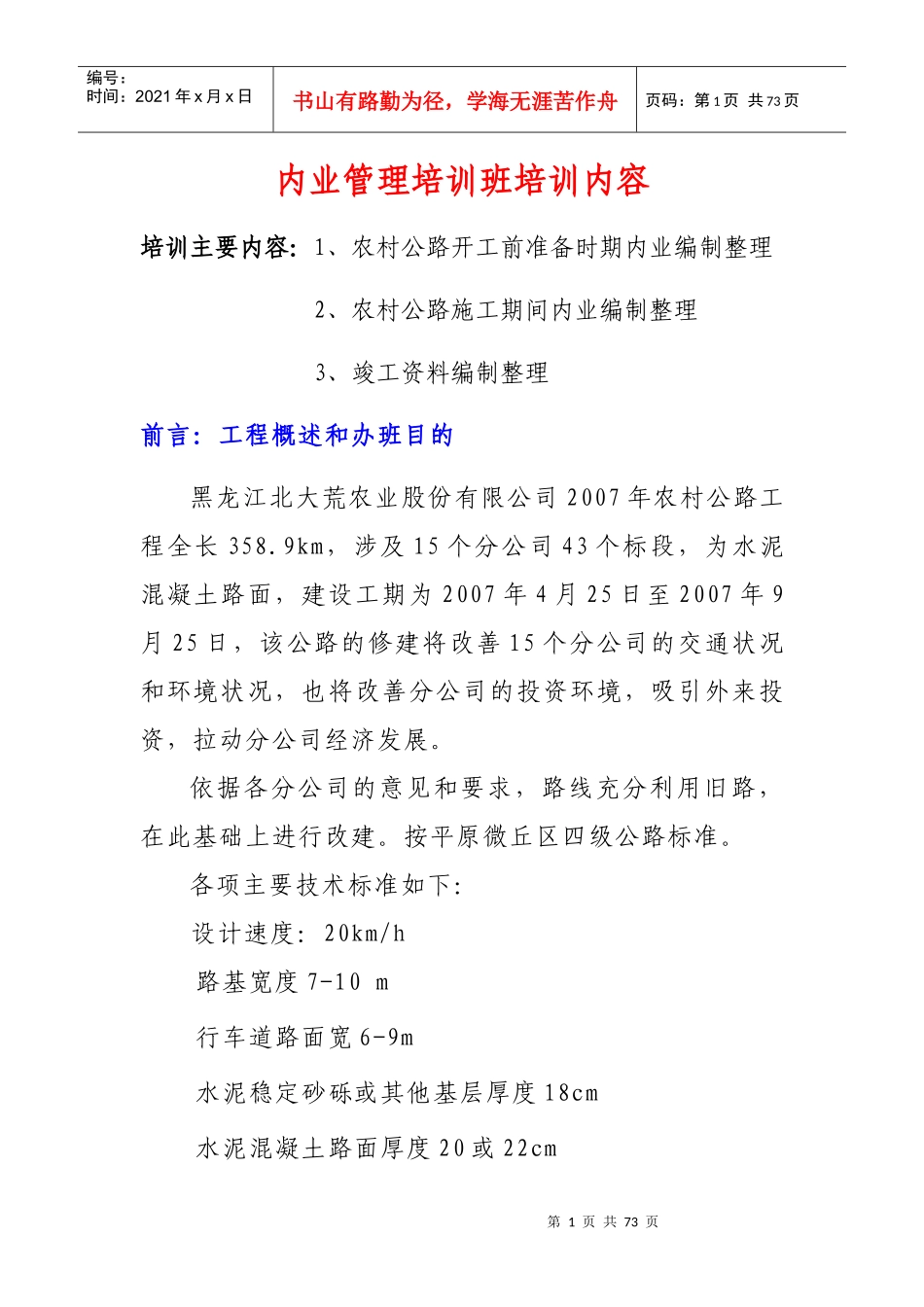

第1页共73页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共73页内业管理培训班培训内容培训主要内容:1、农村公路开工前准备时期内业编制整理2、农村公路施工期间内业编制整理3、竣工资料编制整理前言:工程概述和办班目的黑龙江北大荒农业股份有限公司2007年农村公路工程全长358
9km,涉及15个分公司43个标段,为水泥混凝土路面,建设工期为2007年4月25日至2007年9月25日,该公路的修建将改善15个分公司的交通状况和环境状况,也将改善分公司的投资环境,吸引外来投资,拉动分公司经济发展
依据各分公司的意见和要求,路线充分利用旧路,在此基础上进行改建
按平原微丘区四级公路标准

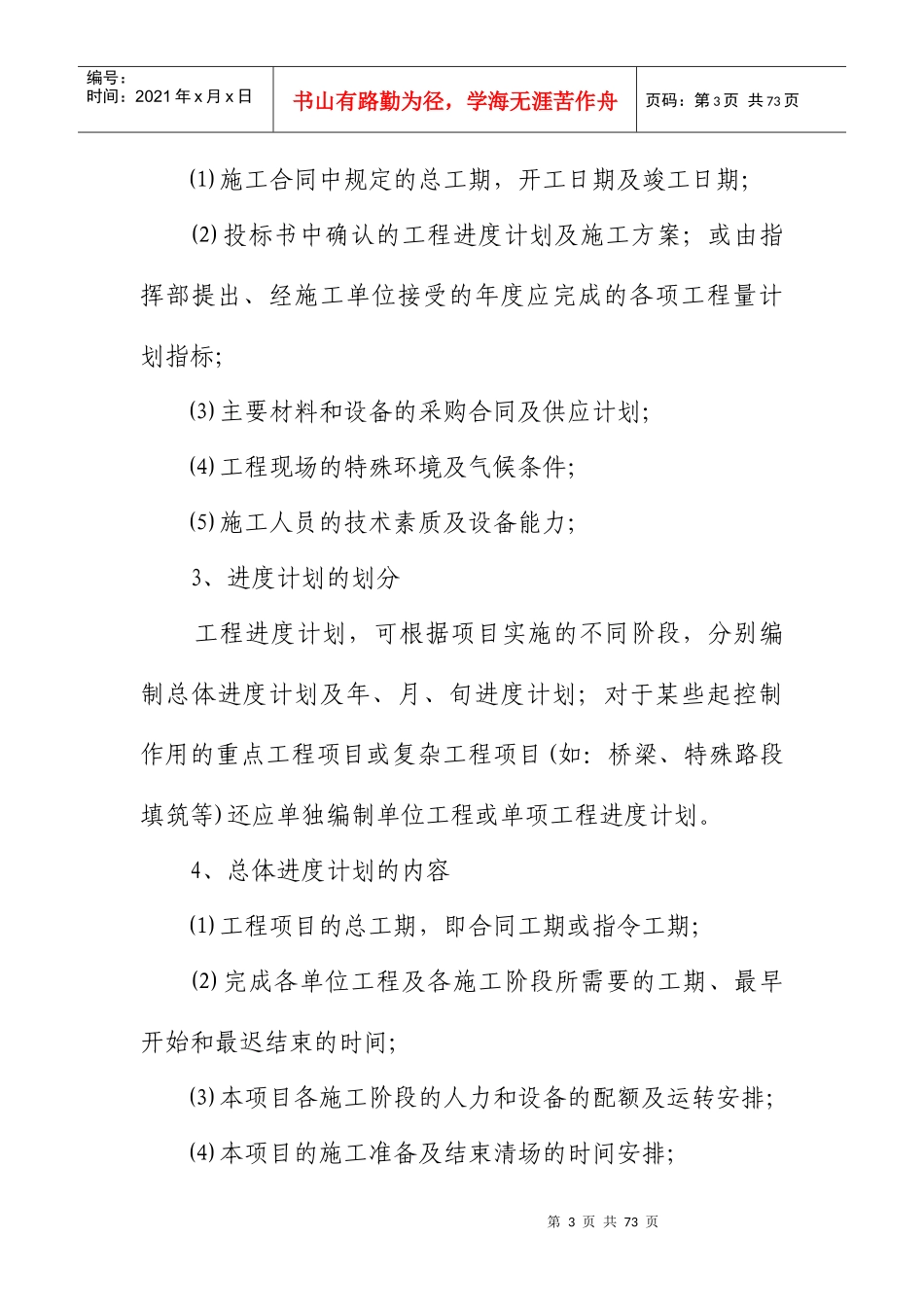

各项主要技术标准如下:设计速度:20km/h路基宽度7-10m行车道路面宽6-9m水泥稳定砂砾或其他基层厚度18cm水泥混凝土路面厚度20或22cm第2页共73页第1页共73页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共73页路拱坡度路面1
5%、路肩2
0%桥涵设计洪水频率:大中桥1/50,路基小桥涵1/25桥涵设计荷载公路—Ⅱ级公司2007年农村公路工程原有公路为砂石路面,路面找平填料厚度在15~30cm之间,路基平均填高在60-80cm左右,新路测设基本利用原路
办班目的:统一内业表格模式,统一表头填写方式,统一填写模式,加强内业管理,使内业资料整理能做到“统一,真实,准确,规范”的要求
第一部分:农村公路开工前准备时期内业编制整理一、工程前期进度计划报表的编制1、进度计划编制的原则工程进度计划必须贯彻合同条款及技术规范;真实、可靠、符合实际;清晰、明了便于管理;表达施工中的全部活动及其相关联系;反映施工组织及施工方法;充分使用人力和设备;预料不利因素留有余地
工程进度管理可通过计划、统计报表实施

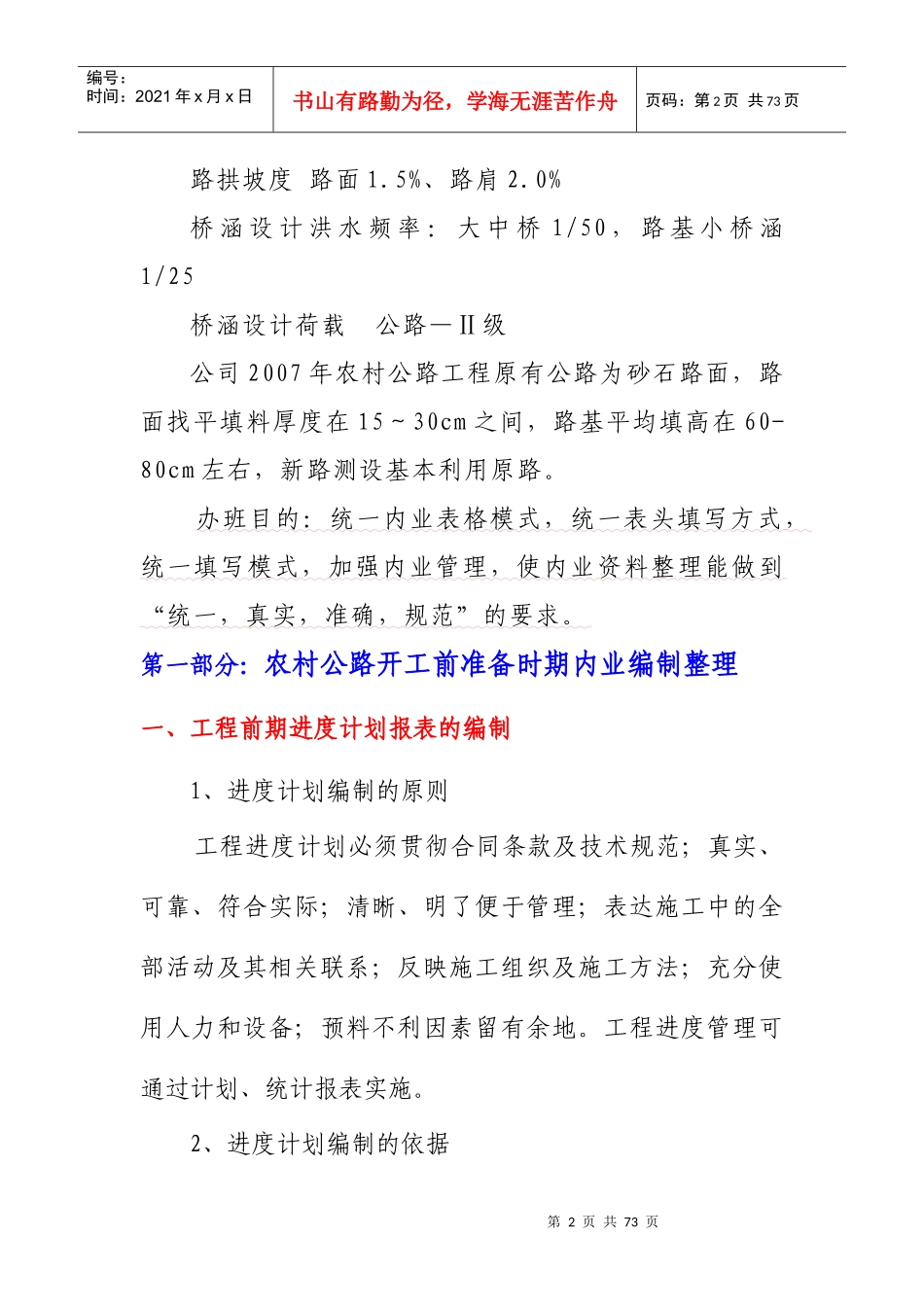

2、进度计划编制的依据第3页共73页
