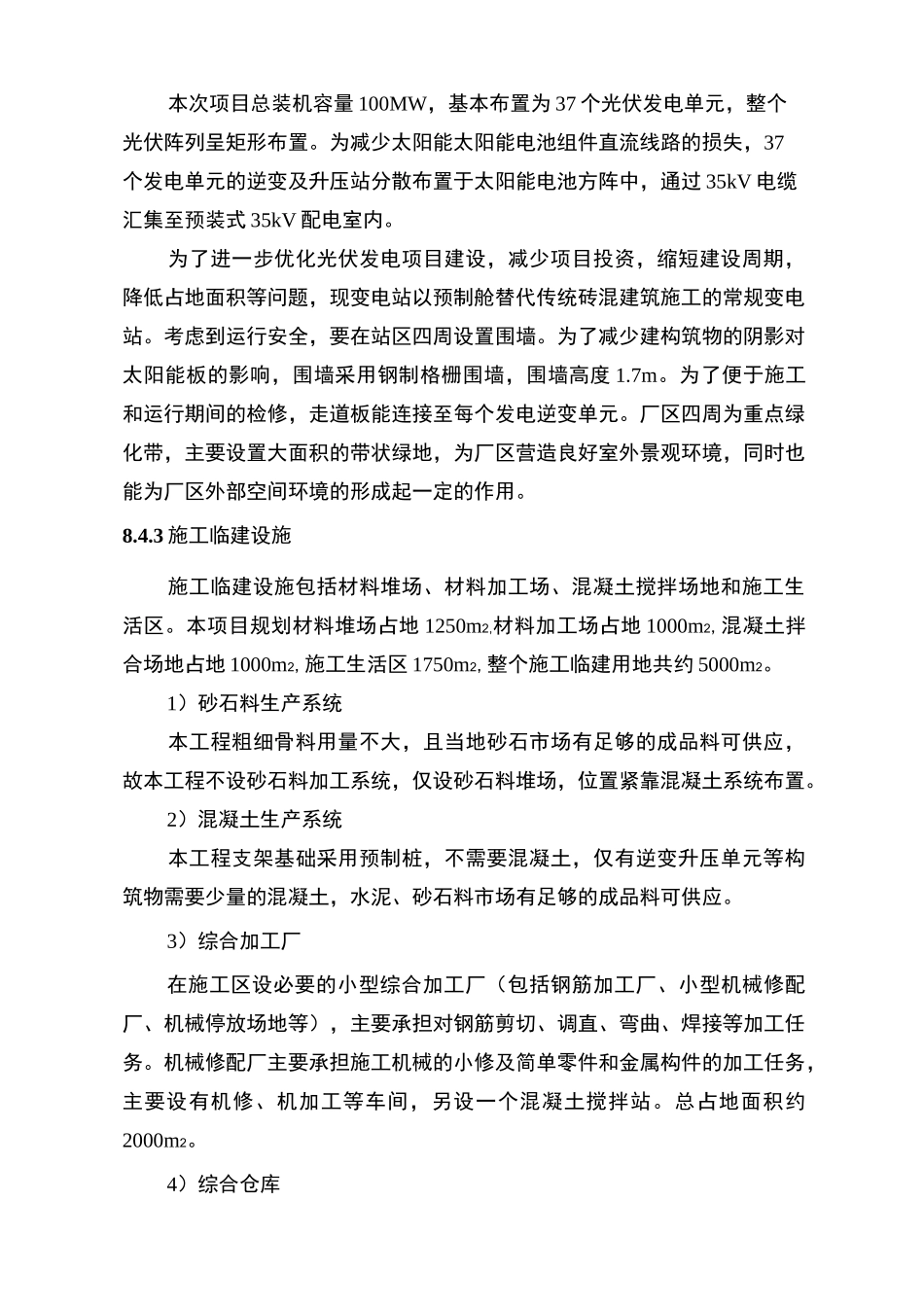

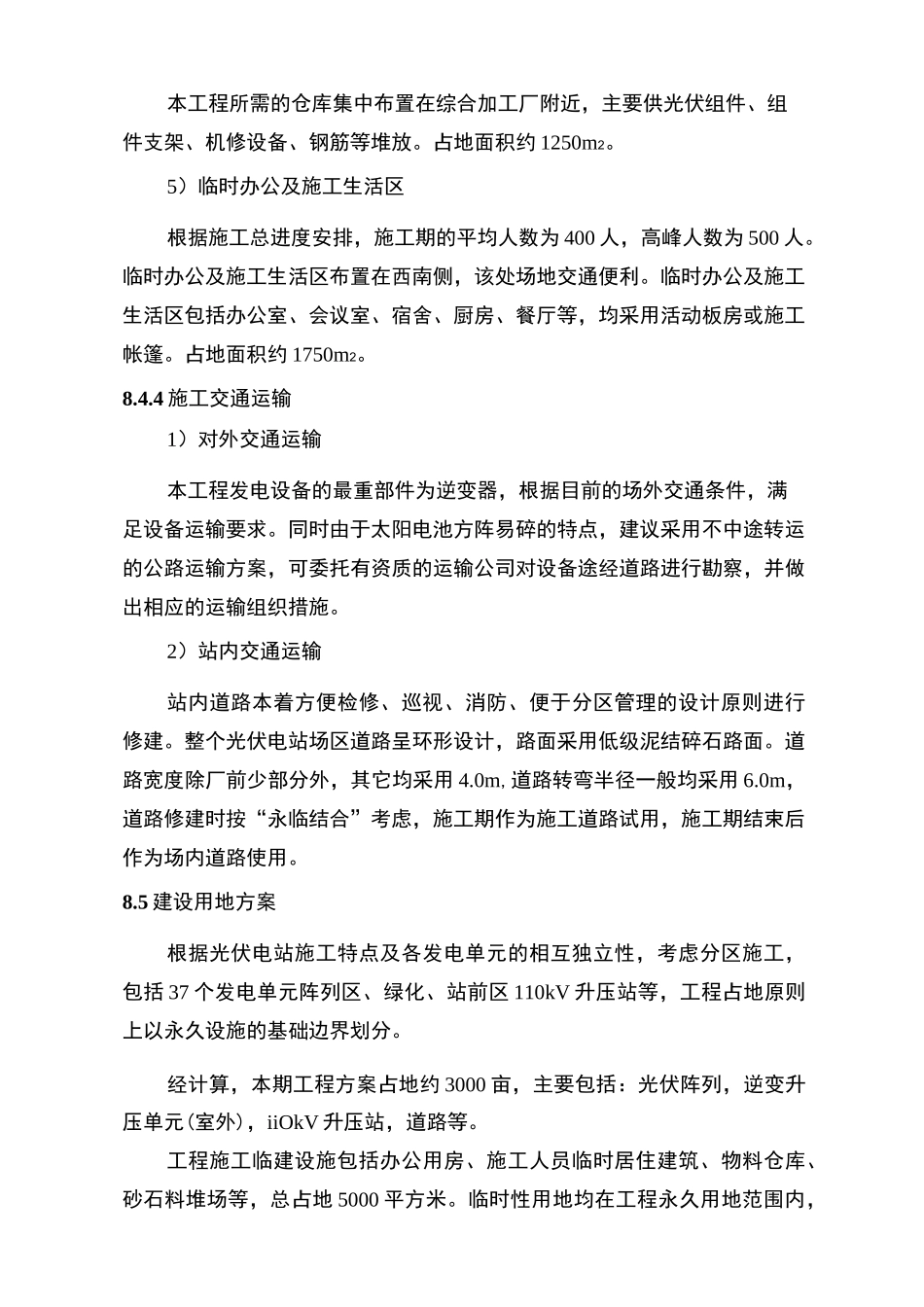

第八章施工组织设计8
1编制依据及原则8
1编制依据1)现行国家标准、规范、规程;2)工程文件:包括招标文件、可研\补充通知、答疑纪要;8
2编制原则1)严格遵守国家和当地政府的有关法令、法规及有关规定;2)严格执行中华人民共和国国家标准和现行设计、施工规范,安全操作规程及招标文件中的有关规定;3)根据工程实际情况,围绕工程重点周密部署,合理安排施工顺序;4)采用平行流水及均衡生产组织方法,对工程施工全过程进行严格监控,运用网络技术控制施工进度保证工期目标实现;8
4施工总布置本期工程占地为国有未利用的采煤塌陷区水面,工程占地原则上以永久设施的基础边界划分
1施工布置原则1)施工总体规划用地不得超过征地红线范围,所有施工布置在红线范围内,按施工组织合理布置生产生活设施
2)遵循国家及行业的有关法律法规、规程、规范及招标文件的要求
3)施工道路充分利用已有道路,对标准偏低的原有施工道路进行拓宽改建,同时修建一些必要的临时道路
4)采取相对集中、方便施工、利于环保和水土保持的原则布置生产设施及辅助设施
5)针对场内实际情况,合理组织交通运输,使施工各个阶段做到交通方便、运输畅通;设备材料的堆放场地,应考虑运输途径合理,避免反向运输和二次搬运
6)根据要求和现场施工条件,按照因地制宜、节约用地、有利生产、易于管理、满足需要、安全可靠的原则进行临时设施布置
2施工布置概述本次项目总装机容量100MW,基本布置为37个光伏发电单元,整个光伏阵列呈矩形布置
为减少太阳能太阳能电池组件直流线路的损失,37个发电单元的逆变及升压站分散布置于太阳能电池方阵中,通过35kV电缆汇集至预装式35kV配电室内
为了进一步优化光伏发电项目建设,减少项目投资,缩短建设周期,降低占地面积等问题,现变电站以预制舱替代传统砖混建筑施工的常规变电站
考虑到运行安全,要在站区四周设置围墙
