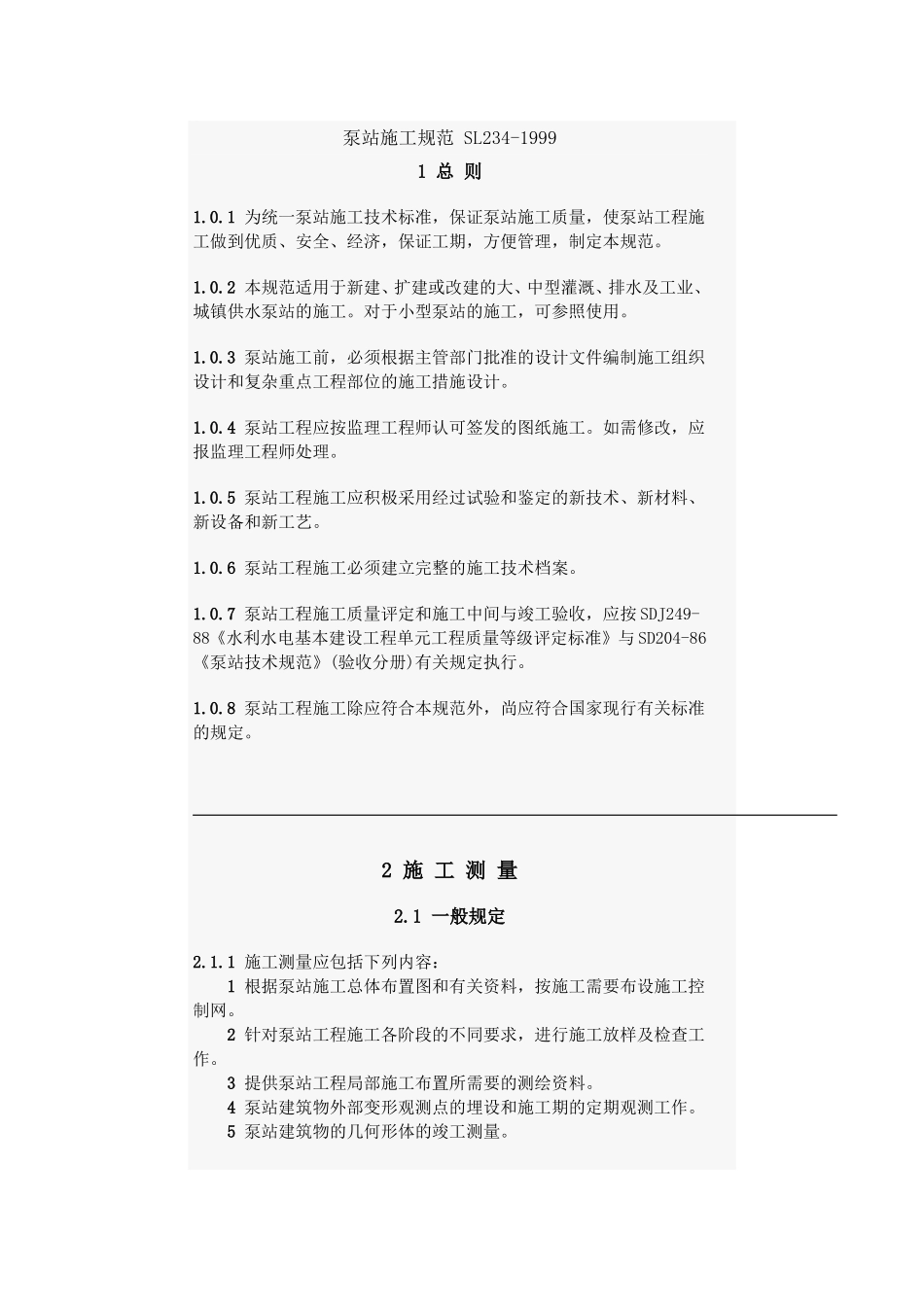

泵站施工规范SL234-19991总则1
1为统一泵站施工技术标准,保证泵站施工质量,使泵站工程施工做到优质、安全、经济,保证工期,方便管理,制定本规范
2本规范适用于新建、扩建或改建的大、中型灌溉、排水及工业、城镇供水泵站的施工
对于小型泵站的施工,可参照使用
3泵站施工前,必须根据主管部门批准的设计文件编制施工组织设计和复杂重点工程部位的施工措施设计
4泵站工程应按监理工程师认可签发的图纸施工
如需修改,应报监理工程师处理
5泵站工程施工应积极采用经过试验和鉴定的新技术、新材料、新设备和新工艺
6泵站工程施工必须建立完整的施工技术档案
7泵站工程施工质量评定和施工中间与竣工验收,应按SDJ249-88《水利水电基本建设工程单元工程质量等级评定标准》与SD204-86《泵站技术规范》(验收分册)有关规定执行
8泵站工程施工除应符合本规范外,尚应符合国家现行有关标准的规定

2施工测量2
1一般规定2
1施工测量应包括下列内容:1根据泵站施工总体布置图和有关资料,按施工需要布设施工控制网
2针对泵站工程施工各阶段的不同要求,进行施工放样及检查工作
3提供泵站工程局部施工布置所需要的测绘资料
4泵站建筑物外部变形观测点的埋设和施工期的定期观测工作
5泵站建筑物的几何形体的竣工测量
2施工平面控制网的坐标系统,宜与规划设计阶段的坐标系统相一致
也可以根据施工需要建立与设计阶段的坐标系统有换算关系的施工坐标系统
施工高程系统,必须与设计阶段的高程系统相一致,并应根据需要与就近国家水准点进行联测
3施工测量主要精度指标应符合表2

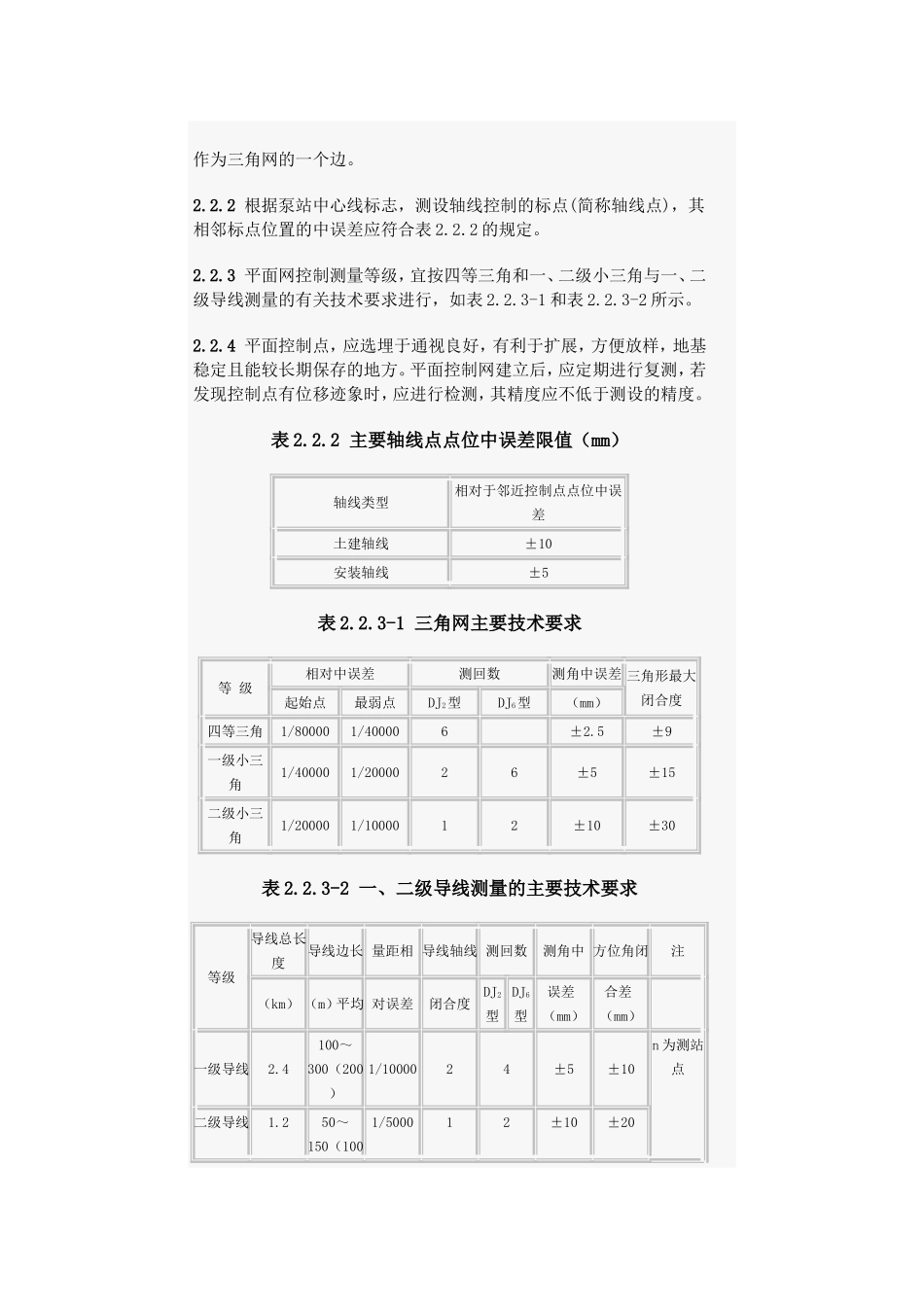

3施工测量主要精度指标(mm)项目精度指标说明分部部位内容平面位置高程工程中误差中误差混凝土泵站底板轮廓点放样±20±20①平面相对于轴线控制点(泵址中心
