河东嘉园还房工程项目四川兴安建设有限公司河东嘉园还房工程“水钻法”人工挖孔桩施工技术方案编制人:审核人:审批人:编制单位:四川兴安建设有限公司编制时间:二0一一年十月二十日1、工程概况本工程位于南充市高坪区下中坝,由高坪区还房指挥部投资修建,监河东嘉园还房工程项目四川兴安建设有限公司理公司为:四川名扬建设工程监理有限公司,高坪区建设工程质量安全监督站进行质量安全监督,四川兴安建设有限公司施工总承包
本工程22#、23#、24#楼均为地上18层,地下1层,基础采用人工挖孔灌注桩基础,主要以(6-2)中等风化砂质泥岩为持力层,其砂质泥岩天然状态下的,单轴抗压强度为:5000KPa,承载力特征值fak为:800KPa

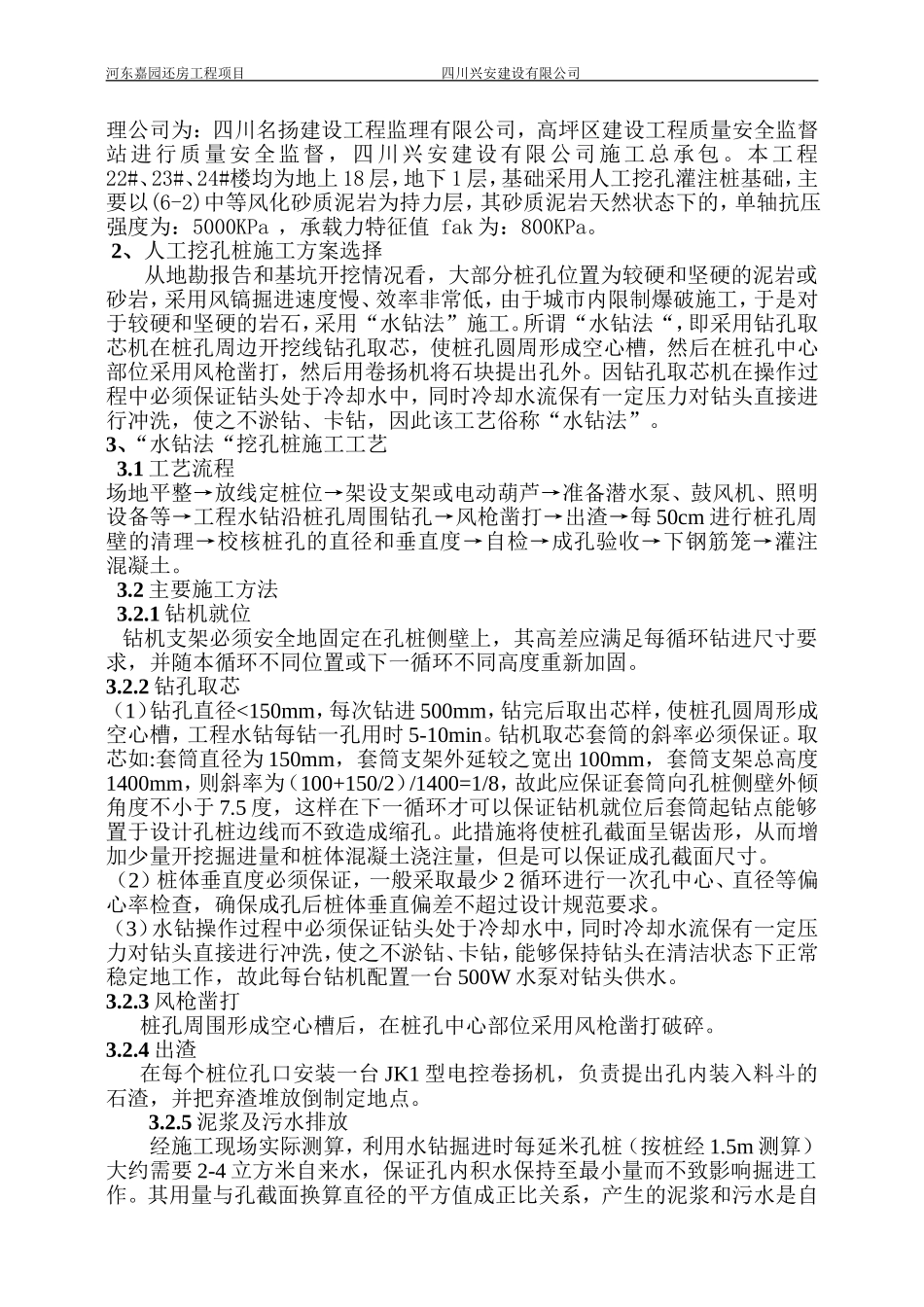

2、人工挖孔桩施工方案选择从地勘报告和基坑开挖情况看,大部分桩孔位置为较硬和坚硬的泥岩或砂岩,采用风镐掘进速度慢、效率非常低,由于城市内限制爆破施工,于是对于较硬和坚硬的岩石,采用“水钻法”施工
所谓“水钻法“,即采用钻孔取芯机在桩孔周边开挖线钻孔取芯,使桩孔圆周形成空心槽,然后在桩孔中心部位采用风枪凿打,然后用卷扬机将石块提出孔外
因钻孔取芯机在操作过程中必须保证钻头处于冷却水中,同时冷却水流保有一定压力对钻头直接进行冲洗,使之不淤钻、卡钻,因此该工艺俗称“水钻法”

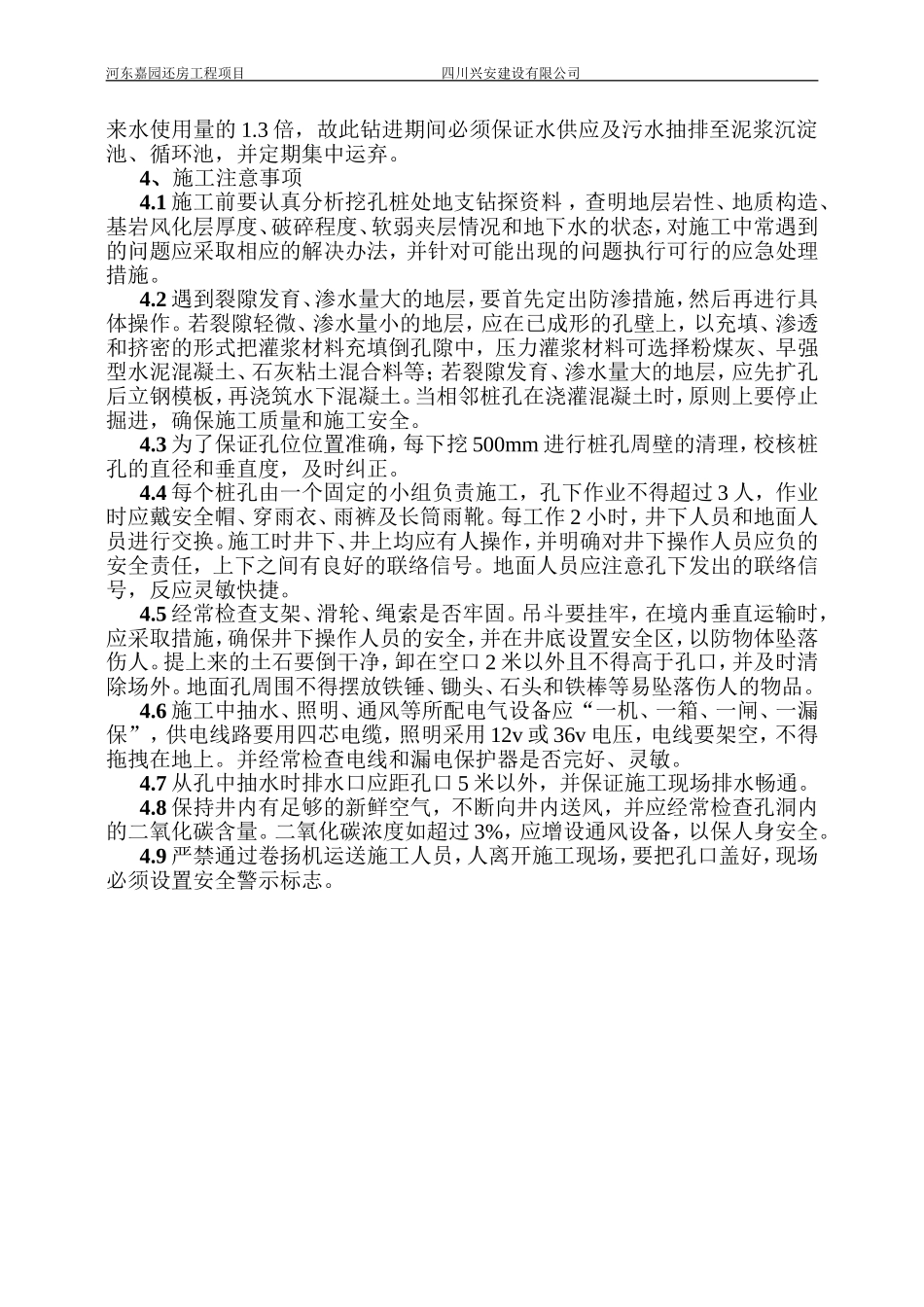

3、“水钻法“挖孔桩施工工艺3
1工艺流程场地平整→放线定桩位→架设支架或电动葫芦→准备潜水泵、鼓风机、照明设备等→工程水钻沿桩孔周围钻孔→风枪凿打→出渣→每50cm进行桩孔周壁的清理→校核桩孔的直径和垂直度→自检→成孔验收→下钢筋笼→灌注混凝土
2主要施工方法3
1钻机就位钻机支架必须安全地固定在孔桩侧壁上,其高差应满足每循环钻进尺寸要求,并随本循环不同位置或下一循环不同高度重新加固
2钻孔取芯(1)钻孔直径
