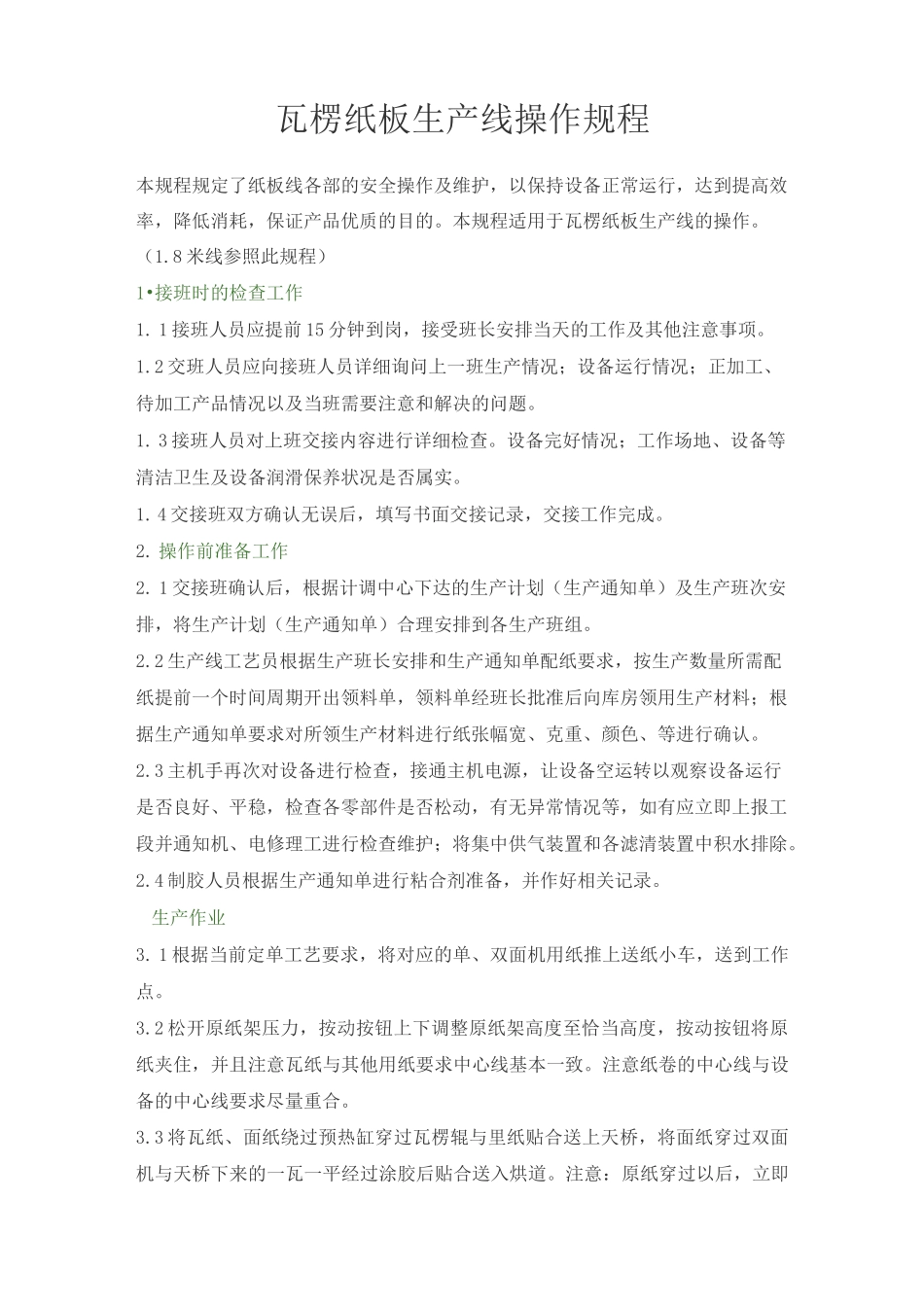

瓦楞纸板生产线操作规程本规程规定了纸板线各部的安全操作及维护,以保持设备正常运行,达到提高效率,降低消耗,保证产品优质的目的
本规程适用于瓦楞纸板生产线的操作
8米线参照此规程)1•接班时的检查工作1
1接班人员应提前15分钟到岗,接受班长安排当天的工作及其他注意事项
2交班人员应向接班人员详细询问上一班生产情况;设备运行情况;正加工、待加工产品情况以及当班需要注意和解决的问题
3接班人员对上班交接内容进行详细检查
设备完好情况;工作场地、设备等清洁卫生及设备润滑保养状况是否属实
4交接班双方确认无误后,填写书面交接记录,交接工作完成
操作前准备工作2
1交接班确认后,根据计调中心下达的生产计划(生产通知单)及生产班次安排,将生产计划(生产通知单)合理安排到各生产班组
2生产线工艺员根据生产班长安排和生产通知单配纸要求,按生产数量所需配纸提前一个时间周期开出领料单,领料单经班长批准后向库房领用生产材料;根据生产通知单要求对所领生产材料进行纸张幅宽、克重、颜色、等进行确认
3主机手再次对设备进行检查,接通主机电源,让设备空运转以观察设备运行是否良好、平稳,检查各零部件是否松动,有无异常情况等,如有应立即上报工段并通知机、电修理工进行检查维护;将集中供气装置和各滤清装置中积水排除
4制胶人员根据生产通知单进行粘合剂准备,并作好相关记录
1根据当前定单工艺要求,将对应的单、双面机用纸推上送纸小车,送到工作点
2松开原纸架压力,按动按钮上下调整原纸架高度至恰当高度,按动按钮将原纸夹住,并且注意瓦纸与其他用纸要求中心线基本一致
注意纸卷的中心线与设备的中心线要求尽量重合
3将瓦纸、面纸绕过预热缸穿过瓦楞辊与里纸贴合送上天桥,将面纸穿过双面机与天桥下来的一瓦一平经过涂胶后贴合送入烘道
注意:原纸穿过以后,立即加压,并调整纸张张力,调
