护壁桩及挂板施工本工程局部堤岸采用钻孔灌注桩与挂板护壁
钻孔桩桩径1500mm,混凝土等级为C25,桩长约9~29m,桩间距3
0m;挂板采用300厚钢筋混凝土,混凝土等级为C25
一、钻孔灌注桩施工1
施工工艺流程:放线定位→埋设护筒→钻机就位→钻进成孔→第一次清孔→换扩底钻头→扩底成孔→第二次清孔→成孔检测→安放钢筋笼→下导管→第三次清孔→灌注混凝土成桩
施工准备(1)本项目拟用4台SPJ-300型工程钻孔机施工,按一定的行走路线循序渐进
(2)按照施工设计图纸的要求清理整平钻孔桩位的施工场地,编制施工方案,准备施工机械设备
(3)开挖泥浆池,将泥浆池布置在红线施工范围内,同时兼顾多墩施工方便
冲孔取出的钻碴,及时运走,不得乱堆乱弃
泥浆准备、循环及排放:钻孔桩的泥浆在成孔过程中对桩孔起天然液体支撑、保护孔壁及防止地下水渗(流)入桩孔和循环排渣等作用,因此必须合理调配泥浆比重,除原土造浆外,遇上砂层或流砂时可采用水泥或红泥进行造浆,以利于钻进施工
在钻孔过程中,拟设6个循环浆池、沟,以便施工中的出渣、清渣,保证桩孔的残渣合符规范要求
在钻孔或浇筑水下混凝土时,适时合理把多余的泥浆抽到储浆池里以便运走
运走泥浆后剩下稠、糊状的浆渣、淤泥无法装车运走时,为加快其凝结速度,可用水泥、矿渣和粗砂拌和促进凝结,然后用铲车装车或人工装车用汽车外运至泥浆处理场
钻进成孔:(1)钻机就位前平整好场地,铺好枕木并用水平尺校正,保证钻机平稳、牢固在桩位上,埋设6-8mm厚钢板护桶,护桶中心与桩中心相差不宜大于5cm,护桶内径比孔口大100-200mm埋深1-1
5m,护筒与坑壁之间用粘土填实,同时控制好水源坑、排泥槽、泥浆池等
(2)桩机对位:立好钻架并调整和安设好起吊系统,将钻头吊起,徐徐放进护筒内

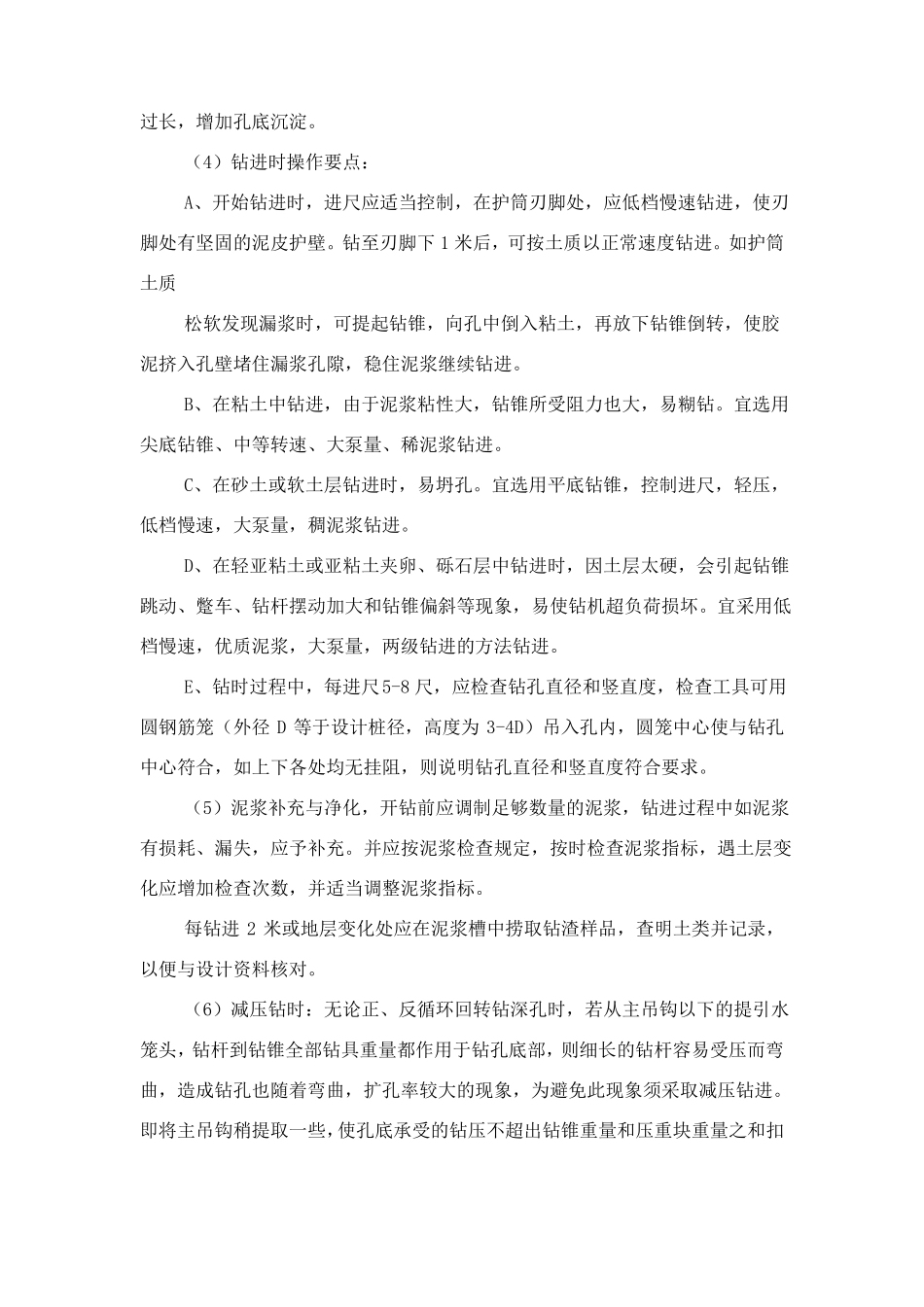

启动卷扬机把转盘吊起,垫方木于转盘底座下面,将钻机调平并对准钻孔
