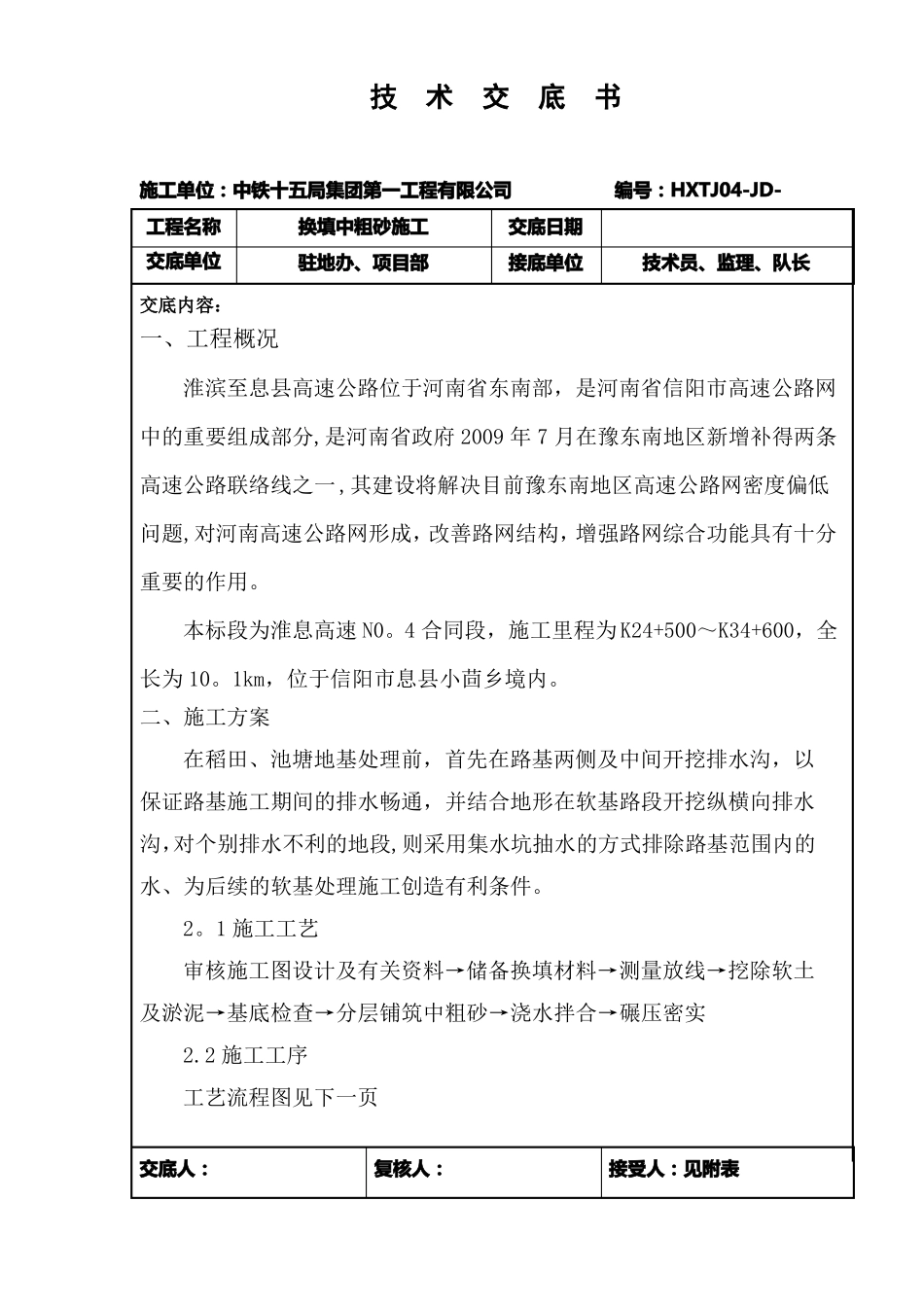

技术交底书施工单位:中铁十五局集团第一工程有限公司编号:HXTJ04-JD-工程名称交底单位交底内容:换填中粗砂施工驻地办、项目部交底日期接底单位技术员、监理、队长一、工程概况淮滨至息县高速公路位于河南省东南部,是河南省信阳市高速公路网中的重要组成部分,是河南省政府2009年7月在豫东南地区新增补得两条高速公路联络线之一,其建设将解决目前豫东南地区高速公路网密度偏低问题,对河南高速公路网形成,改善路网结构,增强路网综合功能具有十分重要的作用
本标段为淮息高速N0
4合同段,施工里程为K24+500~K34+600,全长为10
1km,位于信阳市息县小茴乡境内
二、施工方案在稻田、池塘地基处理前,首先在路基两侧及中间开挖排水沟,以保证路基施工期间的排水畅通,并结合地形在软基路段开挖纵横向排水沟,对个别排水不利的地段,则采用集水坑抽水的方式排除路基范围内的水、为后续的软基处理施工创造有利条件
1施工工艺审核施工图设计及有关资料→储备换填材料→测量放线→挖除软土及淤泥→基底检查→分层铺筑中粗砂→浇水拌合→碾压密实2

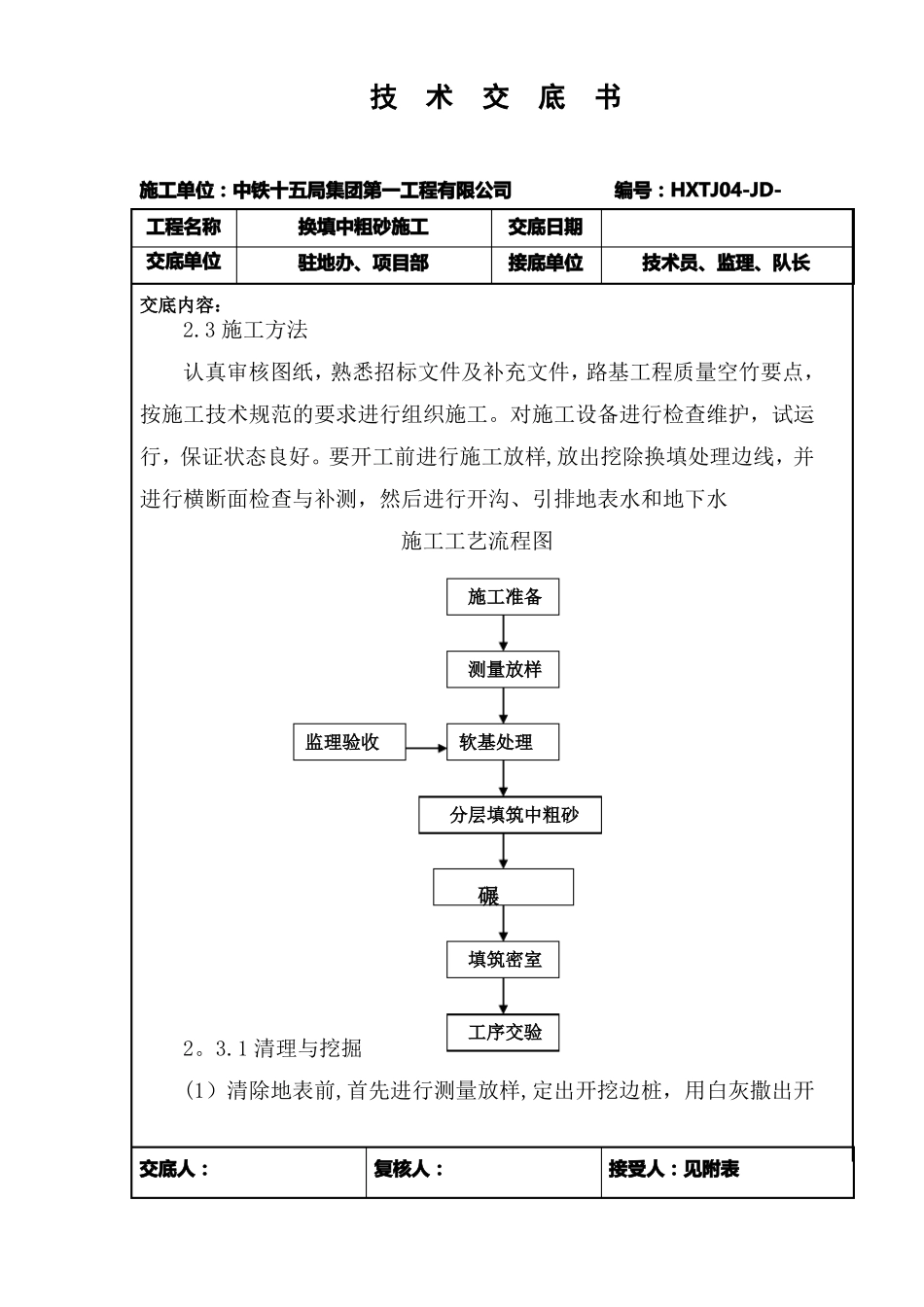

2施工工序工艺流程图见下一页交底人:复核人:接受人:见附表技术交底书施工单位:中铁十五局集团第一工程有限公司编号:HXTJ04-JD-工程名称交底单位交底内容:换填中粗砂施工驻地办、项目部交底日期接底单位技术员、监理、队长2

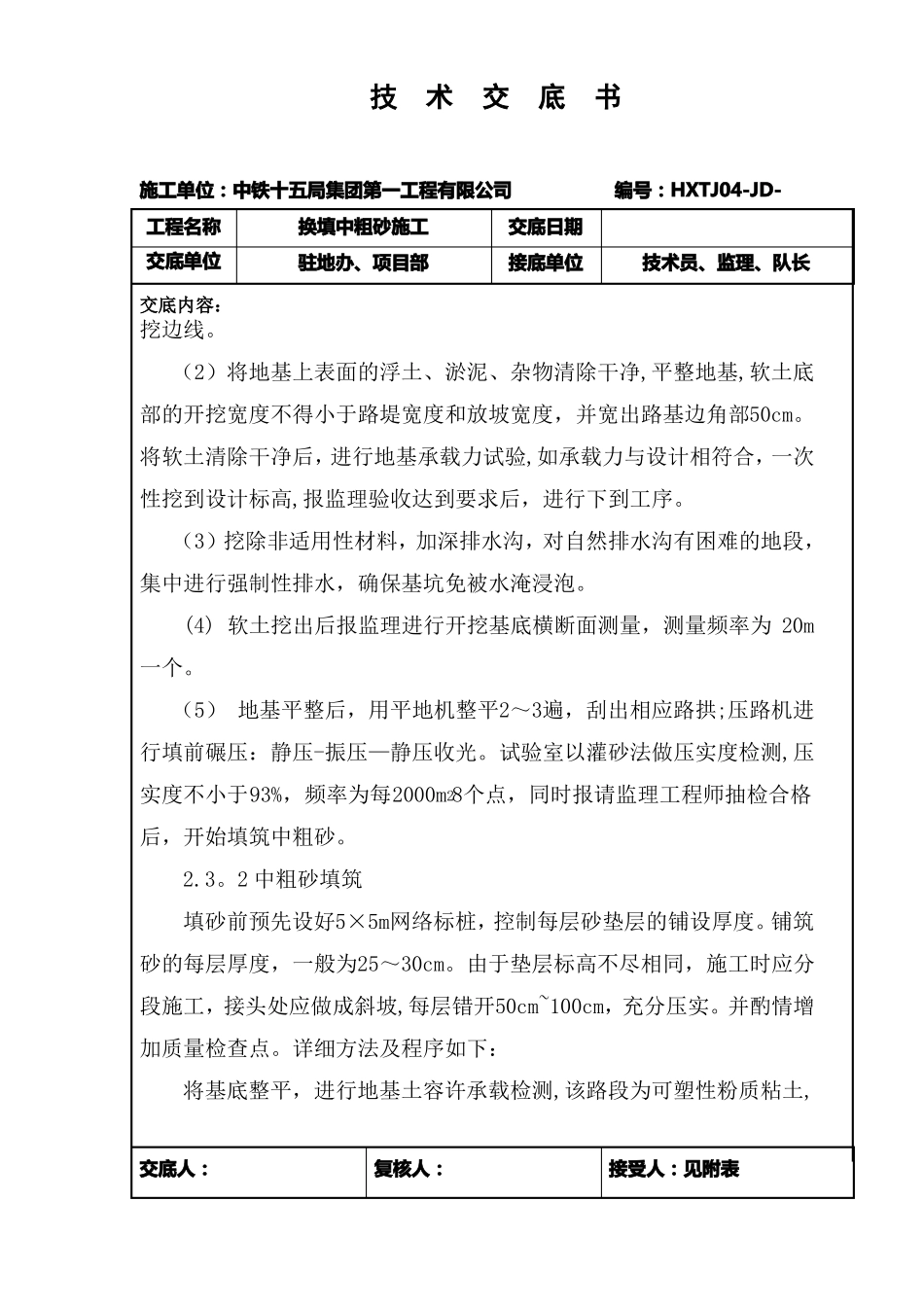

3施工方法认真审核图纸,熟悉招标文件及补充文件,路基工程质量空竹要点,按施工技术规范的要求进行组织施工
对施工设备进行检查维护,试运行,保证状态良好
要开工前进行施工放样,放出挖除换填处理边线,并进行横断面检查与补测,然后进行开沟、引排地表水和地下水施工工艺流程图2
1清理与挖掘工序交验填筑密室监理验收软基处理测量放样施工准备分层填筑中粗砂碾(1)清除地表前,首先进行测量放样,定出开挖边桩,用白灰撒出开交底人:复核人:接受人:见附表技术交
