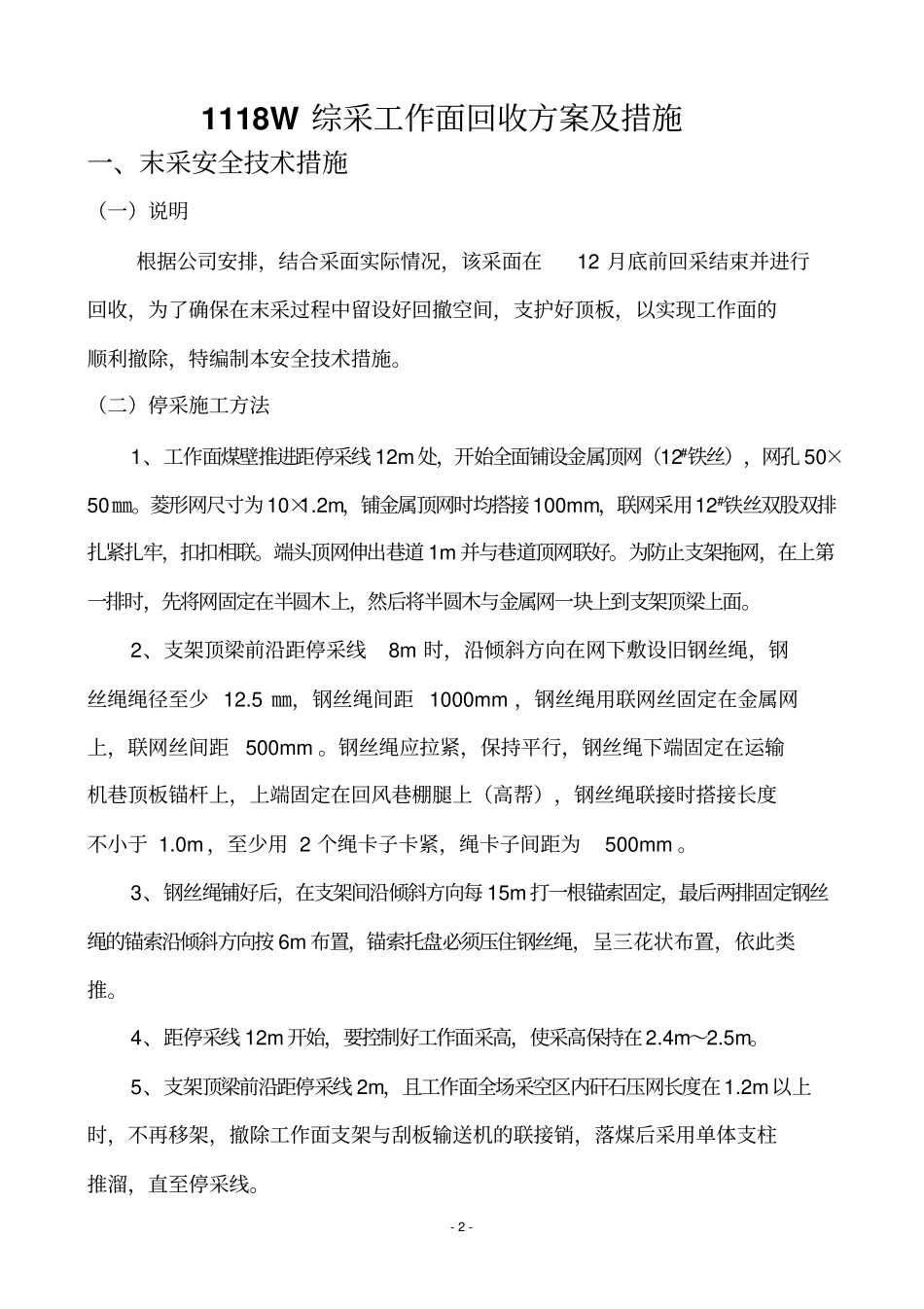

贵州玉舍煤业有限公司1118W综采工作面回收方案及措施总工程师:区长:编制:施工单位:综采工区编制时间:2007年10月11日-1-1118W综采工作面回收方案及措施会审意见会审单位生产安监调度通瓦瓦防机运综采参加人员会审意见:总工程师批示:-2-1118W综采工作面回收方案及措施一、末采安全技术措施(一)说明根据公司安排,结合采面实际情况,该采面在12月底前回采结束并进行回收,为了确保在末采过程中留设好回撤空间,支护好顶板,以实现工作面的顺利撤除,特编制本安全技术措施
(二)停采施工方法1、工作面煤壁推进距停采线12m处,开始全面铺设金属顶网(12#铁丝),网孔50×50㎜
菱形网尺寸为10×1
2m,铺金属顶网时均搭接100mm,联网采用12#铁丝双股双排扎紧扎牢,扣扣相联
端头顶网伸出巷道1m并与巷道顶网联好
为防止支架拖网,在上第一排时,先将网固定在半圆木上,然后将半圆木与金属网一块上到支架顶梁上面
2、支架顶梁前沿距停采线8m时,沿倾斜方向在网下敷设旧钢丝绳,钢丝绳绳径至少12
5㎜,钢丝绳间距1000mm,钢丝绳用联网丝固定在金属网上,联网丝间距500mm
钢丝绳应拉紧,保持平行,钢丝绳下端固定在运输机巷顶板锚杆上,上端固定在回风巷棚腿上(高帮),钢丝绳联接时搭接长度不小于1
0m,至少用2个绳卡子卡紧,绳卡子间距为500mm
3、钢丝绳铺好后,在支架间沿倾斜方向每15m打一根锚索固定,最后两排固定钢丝绳的锚索沿倾斜方向按6m布置,锚索托盘必须压住钢丝绳,呈三花状布置,依此类推
4、距停采线12m开始,要控制好工作面采高,使采高保持在2
5、支架顶梁前沿距停采线2m,且工作面全场采空区内矸石压网长度在1
2m以上时,不再移架,撤除工作面支架与刮板输送机的联接销,落煤后采用单体支柱推溜,直至停采线
-3-6、支架顶梁前沿距停采线2m向前推第一趟时,
